完成!(仮称)クリニック新築工事!仙台市 - みのり建築舎|一級建築士とつくる自然素材の注文住宅

Report

リアルタイム施工レポート「ただいま施工中」

完成!(仮称)クリニック新築工事!仙台市

[ 仙台市/ 新築(クリニック) ]

【施工開始日】2021年1月
【施工完了日】2021.8月

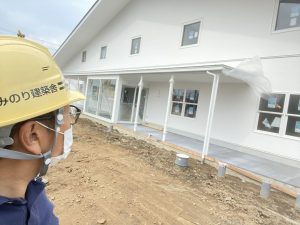

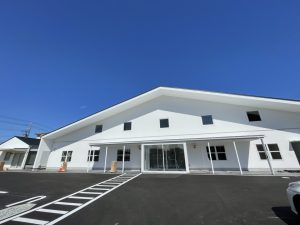

【2021年8月30日】完成・お引き渡し!

処置室!

【2021年8月30日】完成・お引き渡し!

診察室!

【2021年8月30日】完成・お引き渡し!

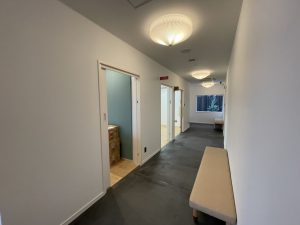

待合廊下!

【2021年8月30日】完成・お引き渡し!

受付ホール!

【2021年8月30日】完成お引き渡し!

受付ホール!

【2021年8月30日】完成!

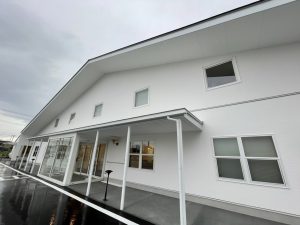

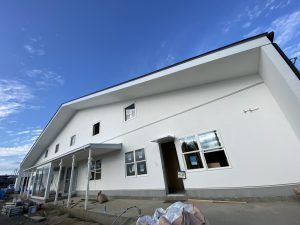

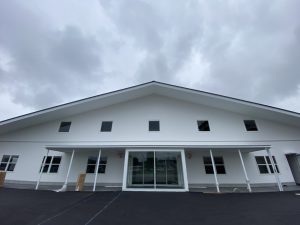

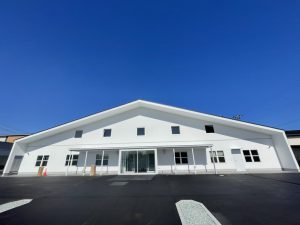

外観!

【2021年8月24日】植栽工事!

植栽工事!

【2021年8月19日】外観!

外観!

【2021年8月19日】現場確認!

一階!

【2021年8月19日】現場確認!

一階!

【2021年8月19日】現場確認!

工事確認!

【2021年8月12日】外観!

外観!

【2021年8月12日】塗装工事!

建具塗装!

【2021年8月10日】駐車場サイン工事!

駐車場サイン工事!

【2021年8月7日】外観!

外観!

【2021年8月3日】外構工事!

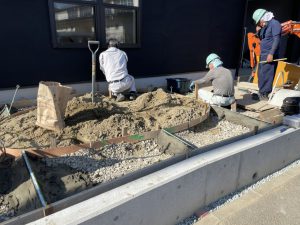

外構工事が進行中!

【2021年7月20日】外構工事!

青空!

【2021年7月20日】外構工事!

外構工事!

【2021年7月20日】外部確認!

外部照明!

【2021年7月20日】内部確認!

1階!

【2021年7月20日】受付カウンター!

1階受付カウンター!

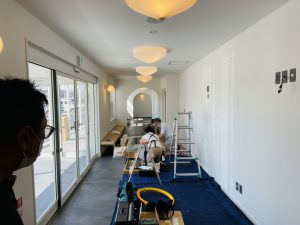

【2021年7月15日】内装工事!

クッションフロア張り進行中!

【2021年7月15日】受付カウンター!

受付カウンター高さ確認!

【2021年7月15日】受付カウンター!

受付カウンター!

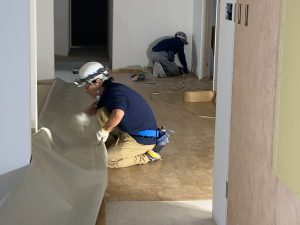

【2021年7月13日】内装工事!

床クロス貼り!

【2021年7月12日】外構工事!

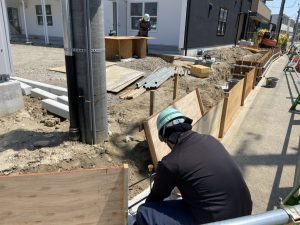

外構工事!

【2021年7月12日】外構工事!

外構工事!

【2021年7月12日】タイル工事!

タイル確認!

【2021年7月12日】器具つけ!

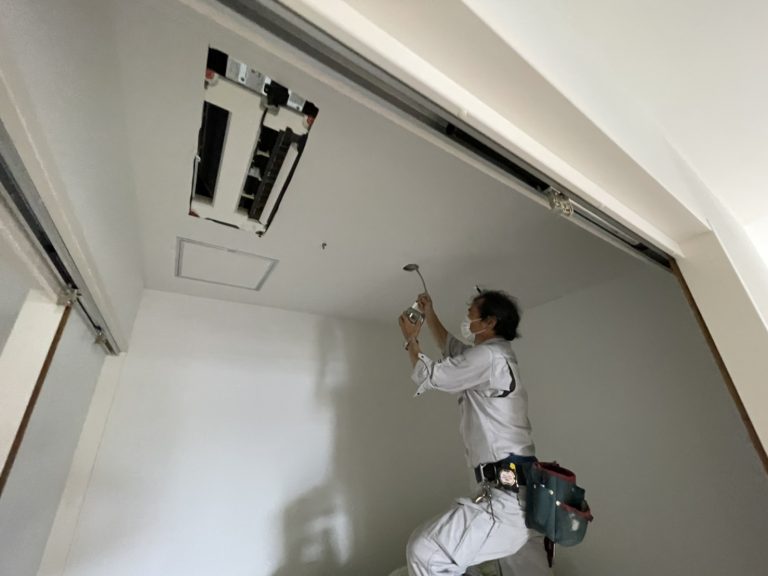

器具つけ!

【2021年7月12日】外部確認!

外部確認!

【2021年7月10日】器具付け!

照明器具取り付け中!

【2021年7月10日】タイル工事!

タイル貼り確認!

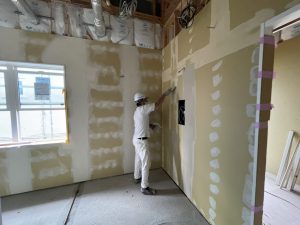

【2021年7月8日】内装工事!

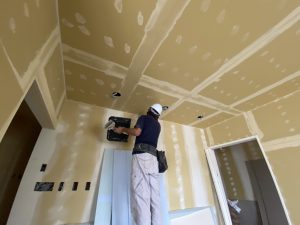

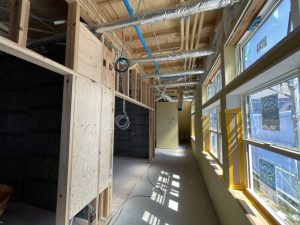

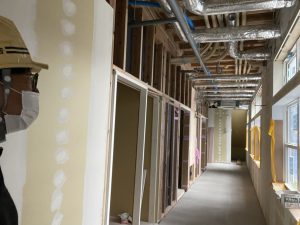

内装工事が進行中!

【2021年7月8日】内装工事!

内装工事が進行中!

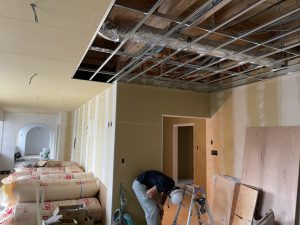

【2021年7月2日】内装工事!

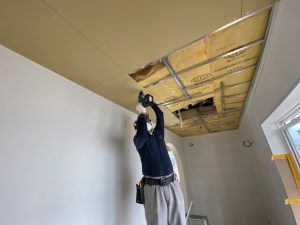

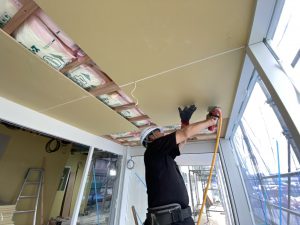

天井パテ処理!

【2021年7月1日】木工事!

天井ボード張り!

【2021年7月1日】木工事!

レントゲン室で使用する、鉛ボード確認!

【2021年6月29日】内装工事!

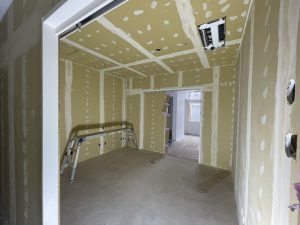

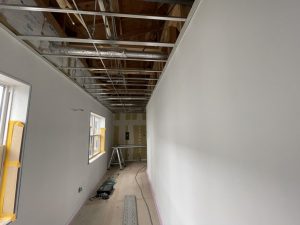

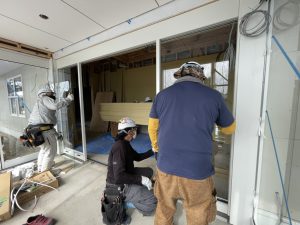

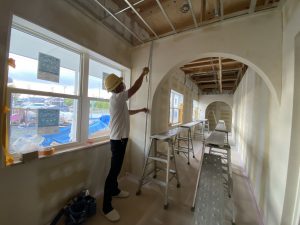

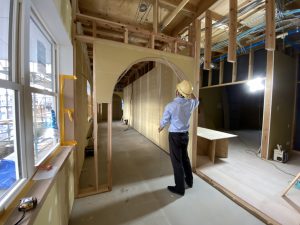

1階仕上げ工事!

【2021年6月29日】建具工事!

建具確認!

【2021年6月29日】仕上げ工事!

仕上げ工事!

【2021年6月29日】配管工事!

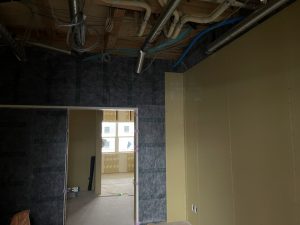

外部配管!

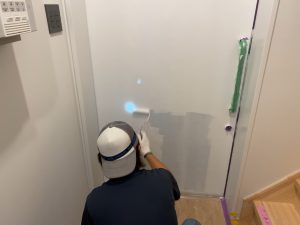

【2021年6月25日】塗装工事!

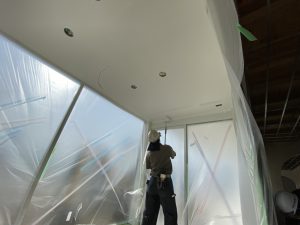

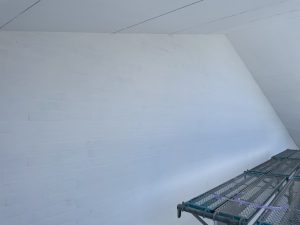

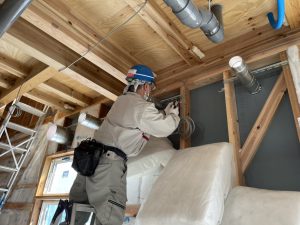

エントランス天井塗装!

【2021年6月24日】下地工事!

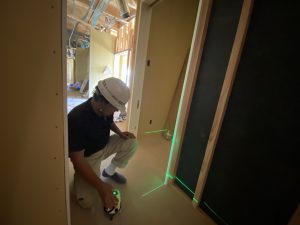

天井下地高さ確認!

【2021年6月22日】外観!

外観!

【2021年6月22日】アプローチ工事!

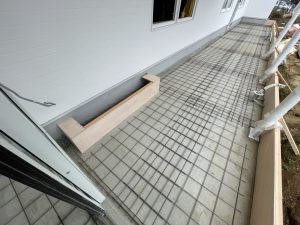

外部アプローチ配筋!

【2021年6月17日】外観!

外観!

【2021年6月17日】左官工事!

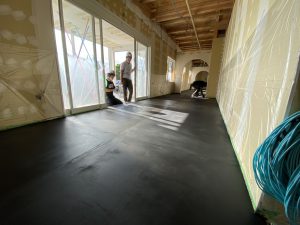

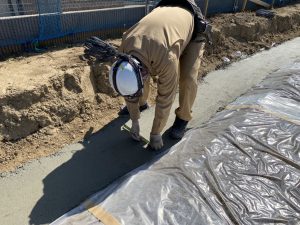

土間の黒モルタル仕上げ!

【2021年6月14日】内装工事!

壁仕上げ下地処理!

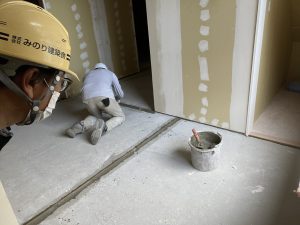

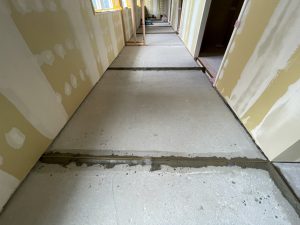

【2021年6月14日】左官工事!

床の目地!

【2021年6月14日】左官工事!

床の目地!

【2021年6月14日】左官工事!

床の目地工事!

【2021年6月11日】木工事!

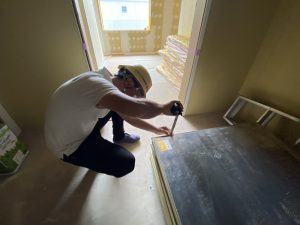

建具開口巾の確認!

【2021年6月11日】木工事!

建具枠の垂直確認!

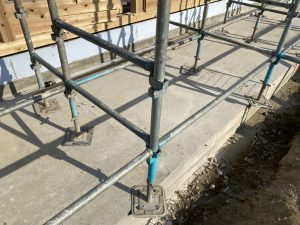

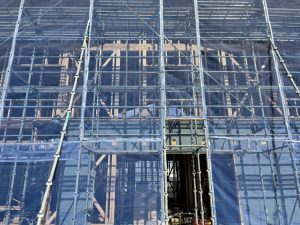

【2021年6月10日】足場解体!

足場解体状況!

【2021年6月8日】木工事!

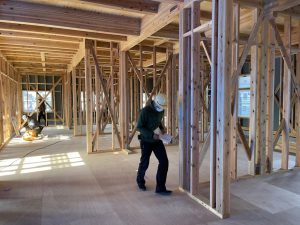

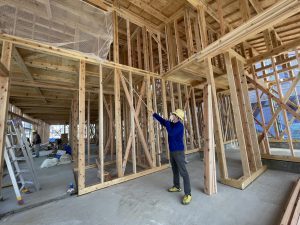

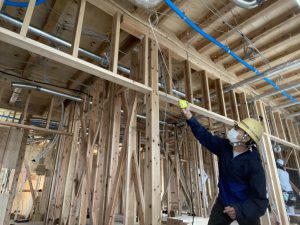

1階!

【2021年6月8日】木工事!

1階!

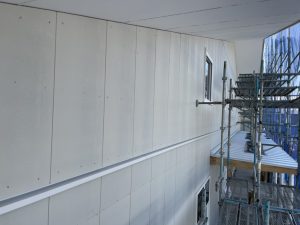

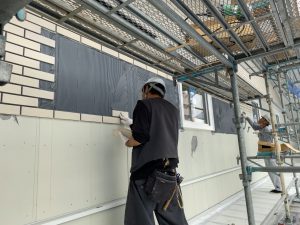

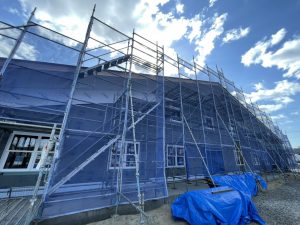

【2021年6月3日】外壁工事!

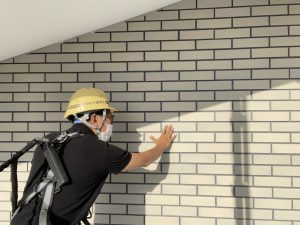

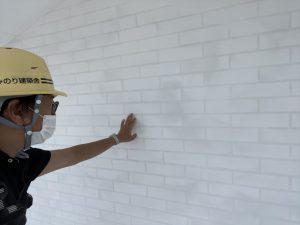

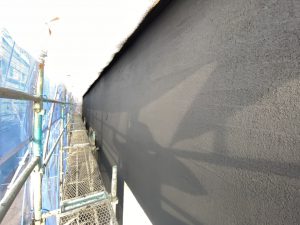

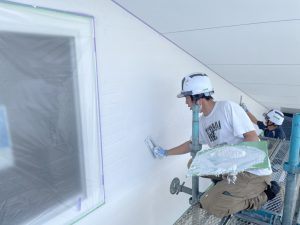

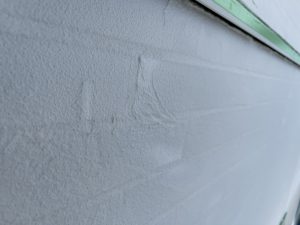

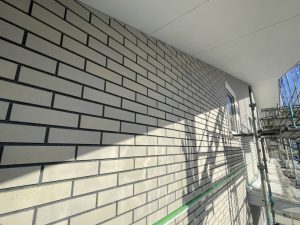

外壁漆喰塗り!

【2021年6月3日】外壁工事!

外壁漆喰塗り確認!

【2021年6月3日】外壁工事!

外壁漆喰塗り確認!

【2021年6月3日】外壁工事!

外壁の左官仕上げ中!

【2021年6月3日】外壁工事!

外壁の左官仕上げ中!

【2021年6月3日】外壁工事!

外壁仕上げ!

【2021年5月31日】外壁工事!

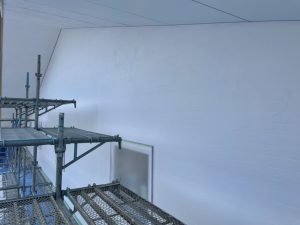

外壁吹き付け塗装!

【2021年5月31日】外壁工事!

外壁タイル目地詰め状況!

【2021年5月31日】木工事!

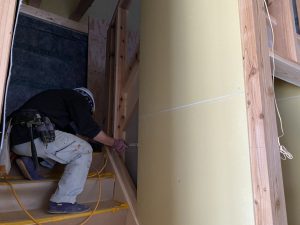

R下り壁高さ確認!

【2021年5月28日】外壁工事!

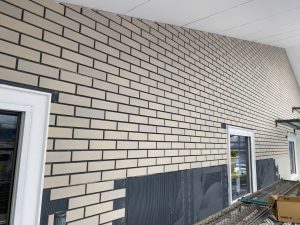

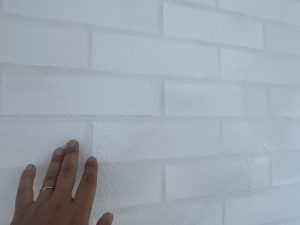

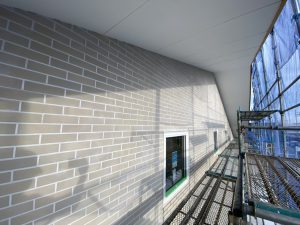

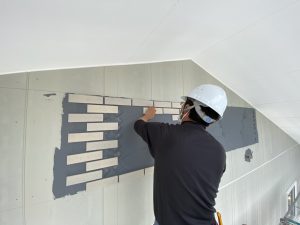

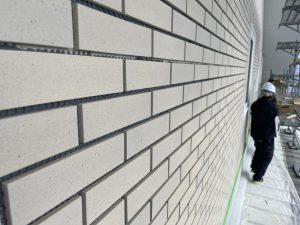

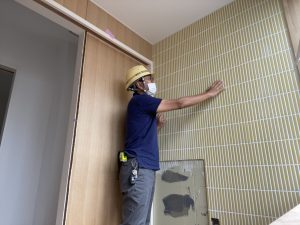

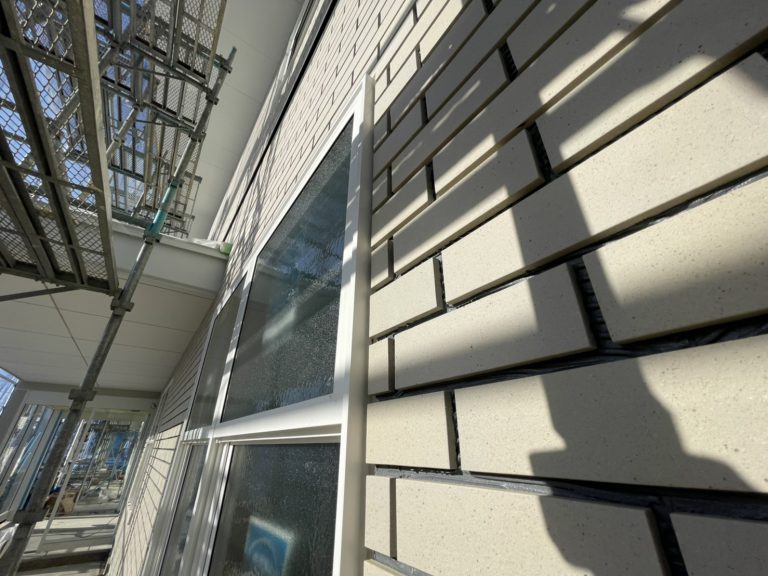

外壁タイル!

【2021年5月28日】外壁工事!

外壁タイル!

【2021年5月28日】外壁工事!

外壁タイル確認!

【2021年5月28日】外観!

外観!

【2021年5月24日】木工事!

エントランス天井ボード張り!

【2021年5月24日】外壁工事!

外壁工事!

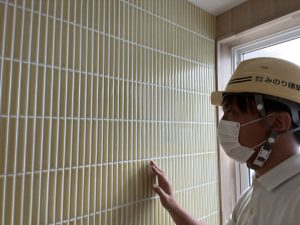

【2021年5月22日】外壁工事!

外壁タイル状況!

【2021年5月22日】外壁工事!

外壁タイル張り!

【2021年5月20日】エントランス工事!

エントランス工事!

【2021年5月20日】外壁工事!

外壁タイル張りが始まりました!

【2021年5月18日】自動ドア工事!

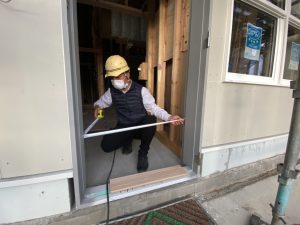

出入口自動ドア取付け確認!

【2021年5月17日】自動ドア工事!

出入口自動ドア取付け準備!

【2021年5月17日】建具工事!

鋼製建具の取付け確認!

【2021年5月15日】木工事!

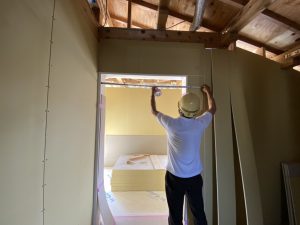

ボード張り!

【2021年5月15日】木工事!

階段まわりのボード張り!

【2021年5月15日】木工事!

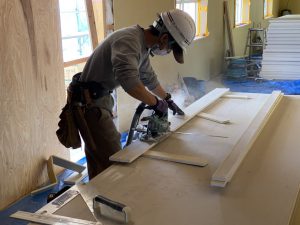

ボード加工!

【2021年5月15日】外壁工事!

外壁工事!

【2021年5月15日】外壁工事!

外壁加工!

【2021年5月13日】外壁工事!

外壁工事中!

【2021年5月13日】アンテナ工事!

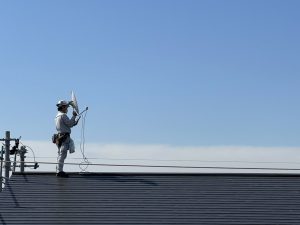

TV電波レベル受信確認!

【2021年5月13日】外壁工事!

外壁確認!

【2021年5月13日】外壁工事!

外壁!

【2021年5月13日】木工事!

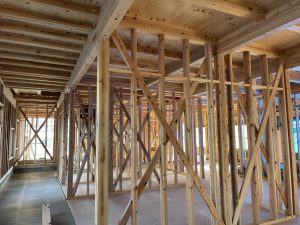

一階の様子!

【2021年5月13日】遮音シート貼り!

遮音シート貼り!

【2021年5月11日】外壁工事!

外壁工事!

【2021年5月11日】外壁工事!

外壁工事!

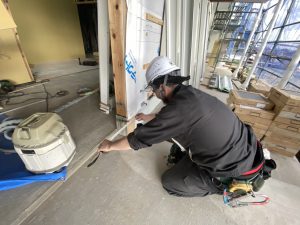

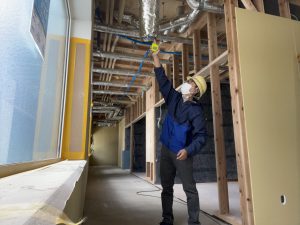

【2021年5月11日】配管工事!

配管確認!

【2021年5月11日】電気工事!

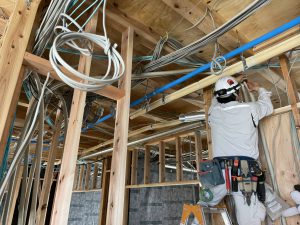

配線工事!

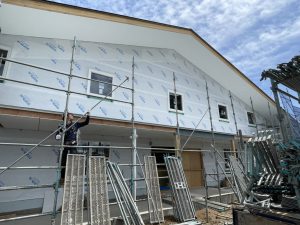

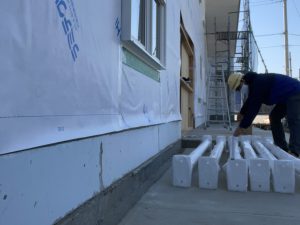

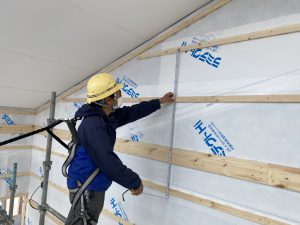

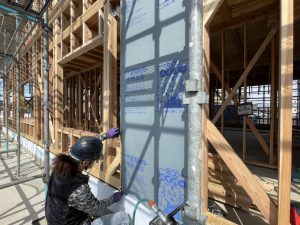

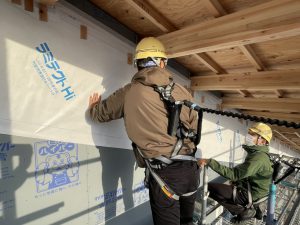

【2021年5月8日】防水検査!

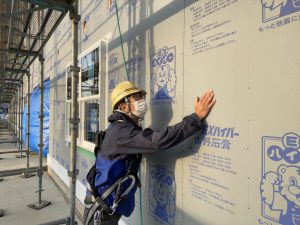

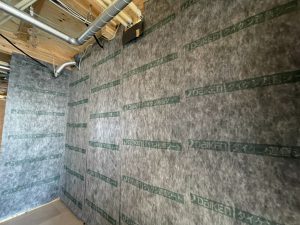

透湿防水シート確認!

【2021年5月8日】防水検査!

配線まわり確認!

【2021年5月8日】防水検査!

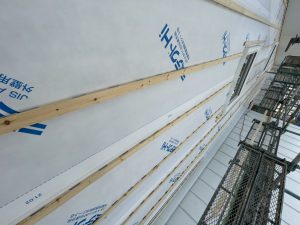

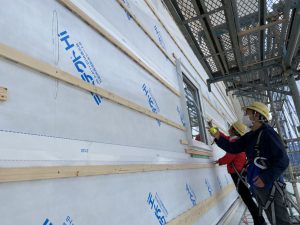

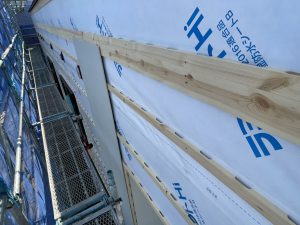

通気胴縁!

【2021年5月8日】防水検査!

防水検査中!

【2021年5月8日】防水検査!

通気胴縁ピッチ確認!

【2021年5月8日】防水検査!

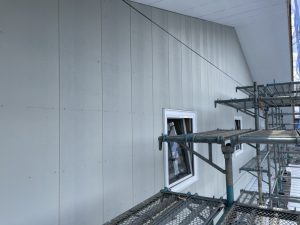

外観!

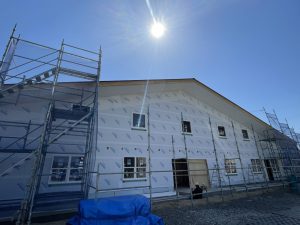

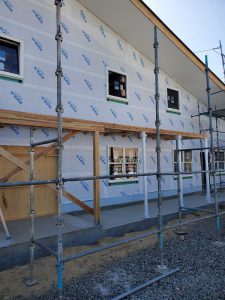

【2021年5月6日】外壁工事!

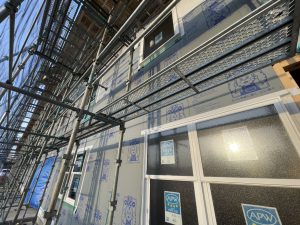

外壁下地工事!

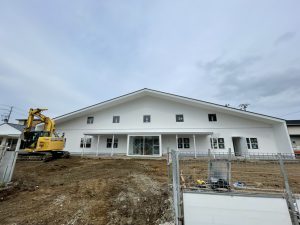

【2021年4月30日】外観!

外観!

【2021年4月30日】電気工事!

一階配管、配線工事!

【2021年4月30日】木工事!

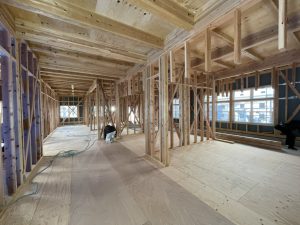

一階確認!

【2021年4月23日】木工事!

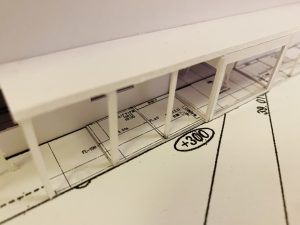

アプローチ屋根!

【2021年4月22日】鉄骨柱工事!

エントランス柱工事!

【2021年4月22日】鉄骨柱工事!

エントランス鉄骨柱!

【2021年4月22日】鉄骨柱工事!

エントランス鉄骨柱確認!

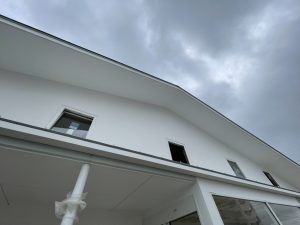

【2021年4月22日】外観!

外観!

【2021年4月22日】木工事!

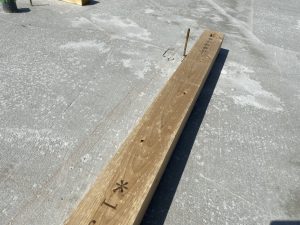

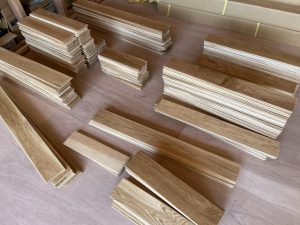

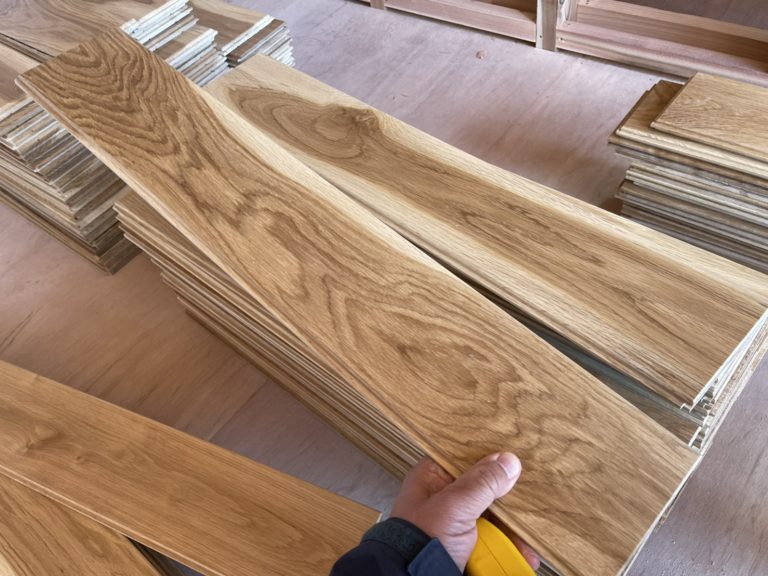

北海道産 ナラの床材!

【2021年4月22日】木工事!

床材 ナラ!

【2021年4月22日】配管工事!

配管工事!

【2021年4月15日】外観!

外観!

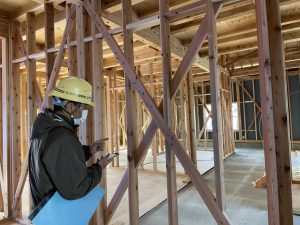

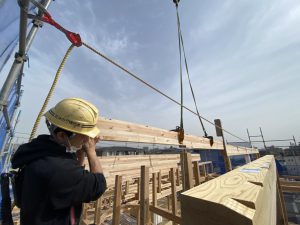

【2021年4月12日】建て方検査!

屋根からの夕日!

【2021年4月12日】建て方検査!

外部建て方検査!

【2021年4月12日】建て方検査!

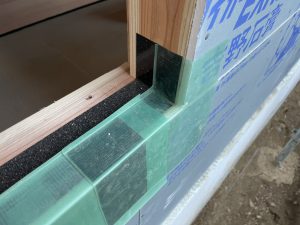

サッシ防水部材!

【2021年4月12日】建て方検査!

外部建て方検査!

【2021年4月12日】建て方検査!

外部建て方検査!

【2021年4月12日】建て方検査!

外観!

【2021年4月12日】建て方検査!

建て方検査!

【2021年4月12日】建て方検査!

おさまり確認!

【2021年4月12日】建て方検査!

建て方検査!

【2021年4月12日】建て方検査!

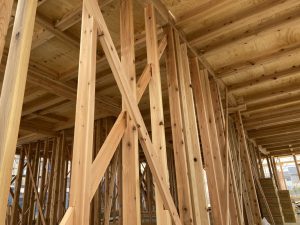

筋交確認!

【2021年4月12日】建て方検査!

建て方検査!

【2021年4月12日】建て方検査!

建て方検査!

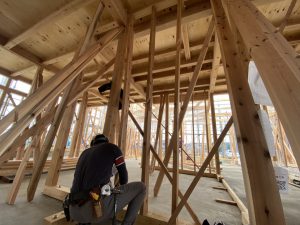

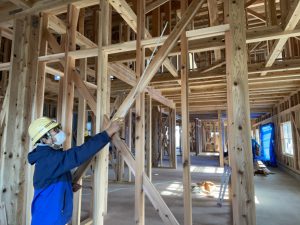

【2021年4月9日】木工事!

床下地!

【2021年4月9日】木工事!

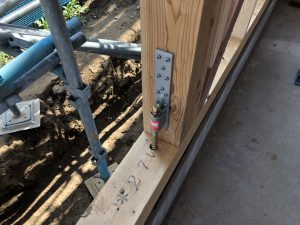

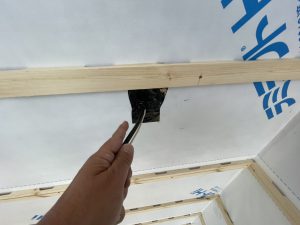

金物確認!

【2021年4月9日】外観!

外観!

【2021年4月5日】外観!

外観!

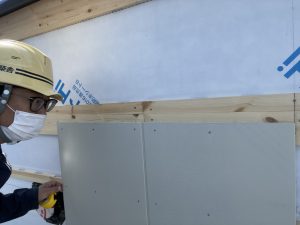

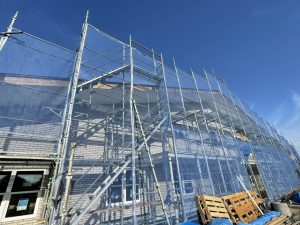

【2021年4月5日】外壁工事!

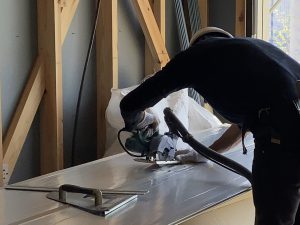

耐力面材工事!

【2021年4月5日】木工事!

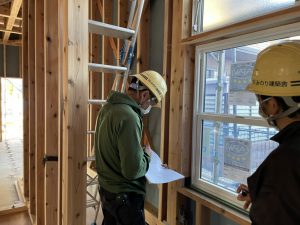

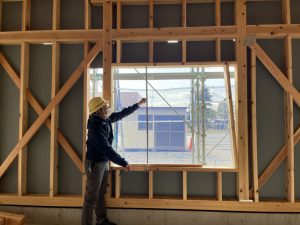

窓サイズ確認!

【2021年4月2日】外観!

外観!

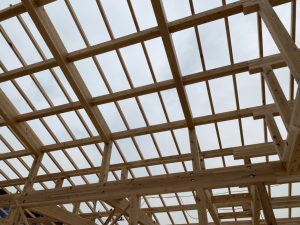

【2021年4月2日】屋根下地工事!

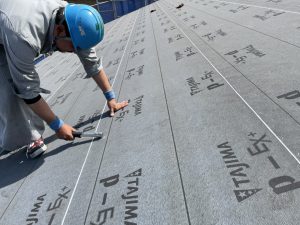

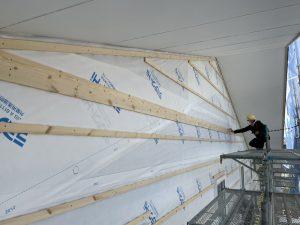

屋根ルーフィング!

【2021年4月2日】屋根下地工事!

屋根ルーフィング!

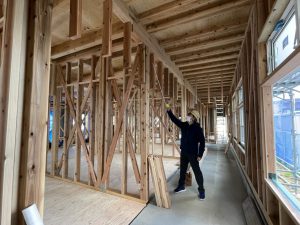

【2021年4月2日】木工事!

内部確認!

【2021年4月1日】木工事!

構造金物取付け!

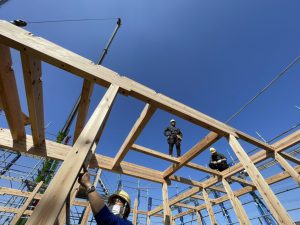

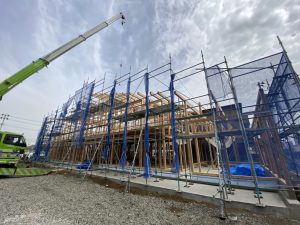

【2021年3月30日】建て方工事!

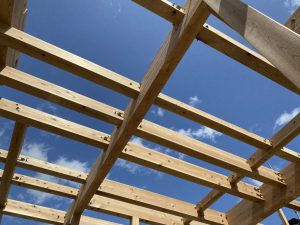

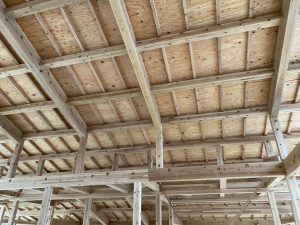

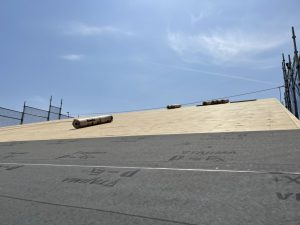

野地板張り完了!

【2021年3月30日】建て方工事!

垂木掛け!

【2021年3月30日】建て方工事!

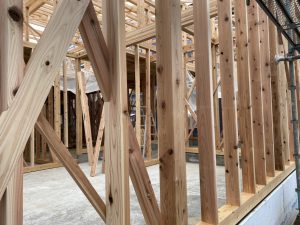

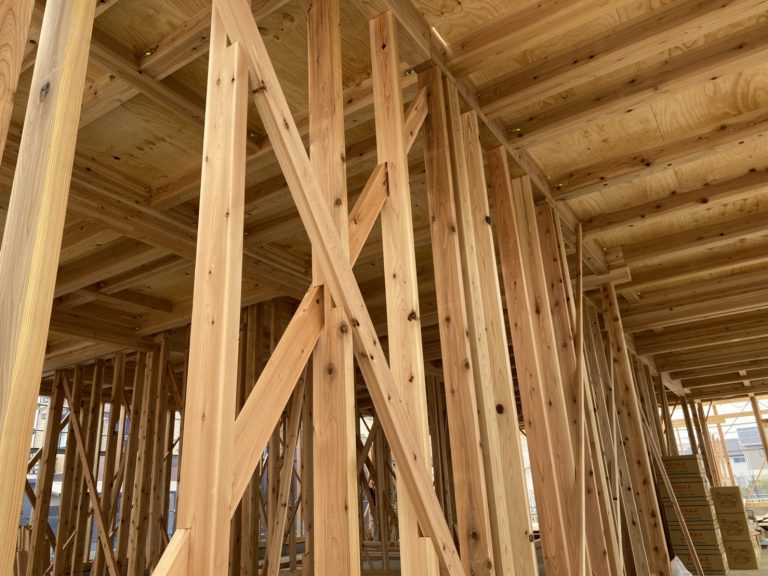

筋交い取り付け!

【2021年3月30日】建て方工事!

間柱入れ!

【2021年3月30日】建て方工事!

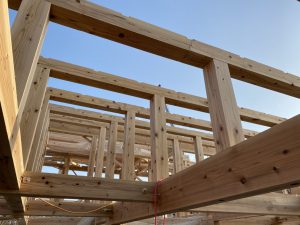

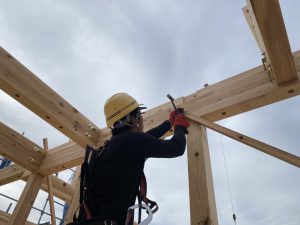

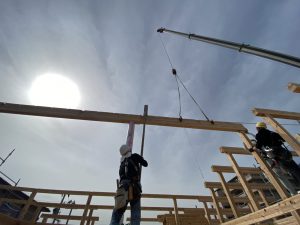

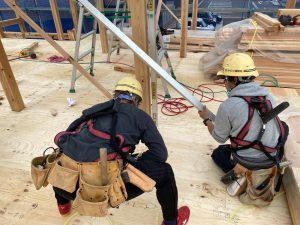

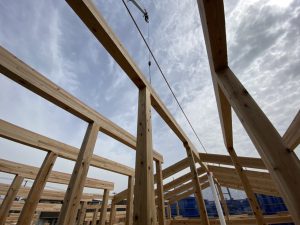

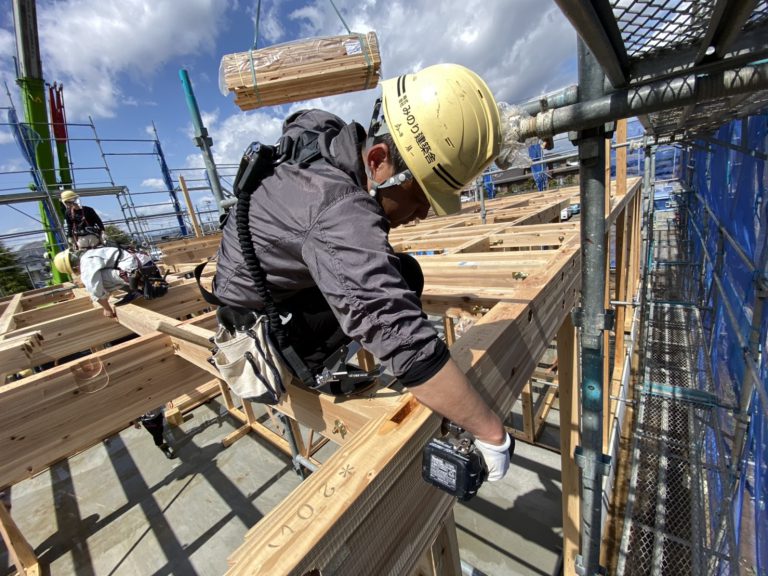

上棟!

【2021年3月30日】建て方工事!

無事上棟しました!

【2021年3月30日】建て方工事!

棟木掛け!

【2021年3月30日】建て方工事!

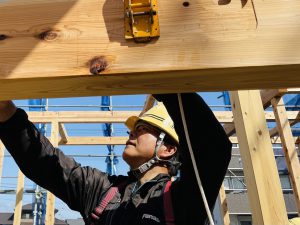

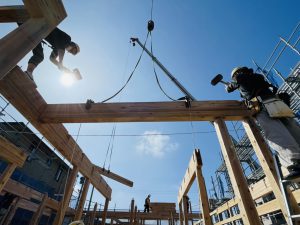

慎重に梁を掛けます!

【2021年3月30日】建て方工事!

間柱入れ!

【2021年3月29日】建て方工事!

母屋掛け!

【2021年3月29日】建て方工事!

小屋束立て!

【2021年3月29日】建て方工事!

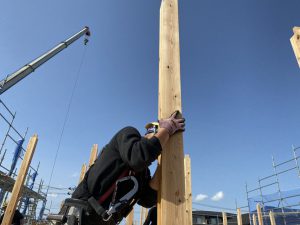

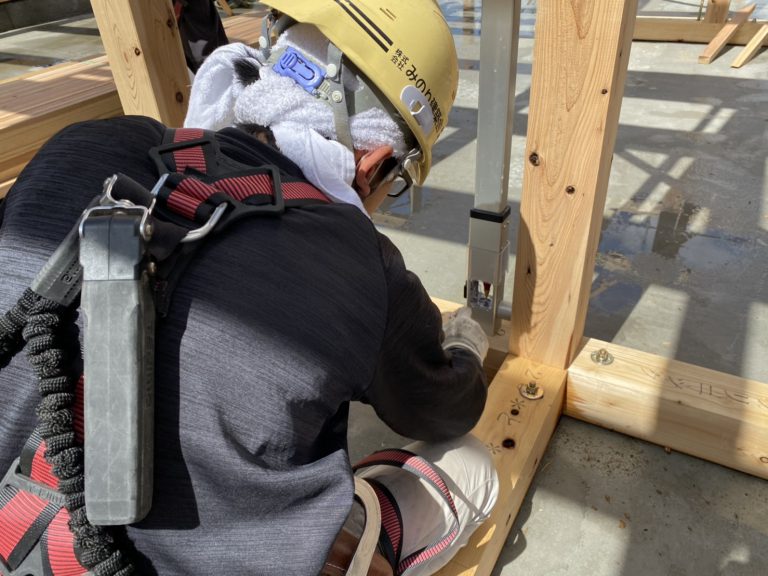

柱垂直確認!

【2021年3月29日】建て方工事!

仮筋交い取付け!

【2021年3月29日】建て方工事!

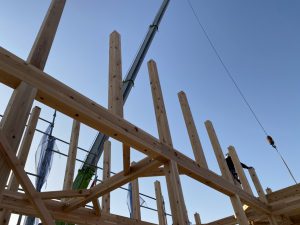

二階の梁組み!

【2021年3月29日】建て方工事!

二階の柱立て!

【2021年3月29日】建て方工事!

柱の垂直を確認!

【2021年3月29日】建て方工事!

一階の梁組み!

【2021年3月29日】建て方工事!

各部材を金物で固定!

【2021年3月29日】建て方工事!

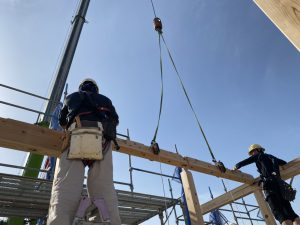

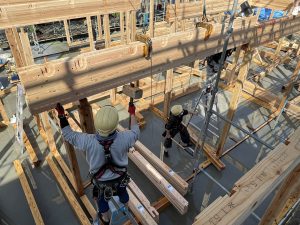

建て方!

【2021年3月29日】建て方工事!

建て方確認!

【2021年3月29日】建て方工事!

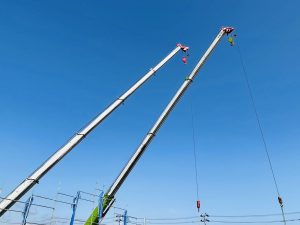

2台のレッカー!

【2021年3月29日】建て方工事!

高橋棟梁!

【2021年3月29日】建て方工事!

建て方!

【2021年3月29日】建て方工事!

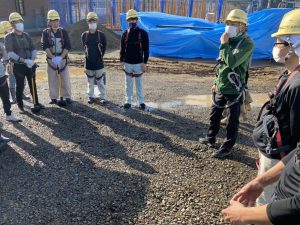

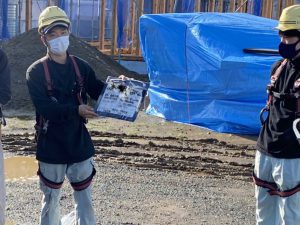

KY活動!
危険予知活動!

【2021年3月29日】建て方工事!

建て方朝礼!

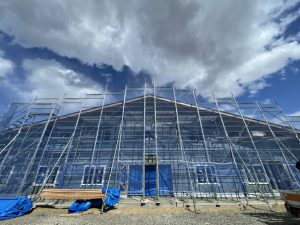

【2021年3月27日】足場設置!

足場の設置!

【2021年3月27日】建て方準備!

材料配りと柱立て!

【2021年3月27日】材料搬入!

材料搬入完了!

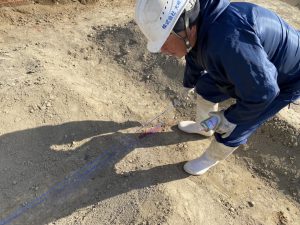

【2021年3月25日】土台墨出し!

土台墨出し!

【2021年3月25日】土台墨出し!

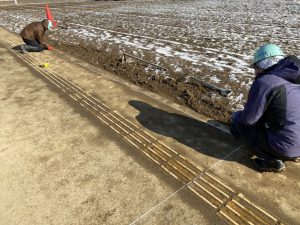

土台墨出し!

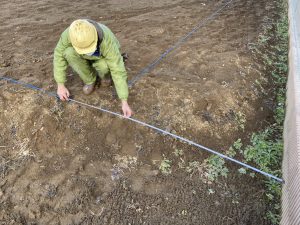

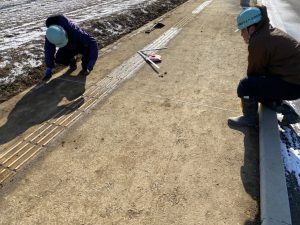

【2021年3月24日】土台墨出し!

土台墨出し!

【2021年3月24日】土台墨出し!

土台墨出し!

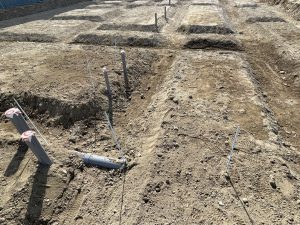

【2021年3月22日】基礎工事!

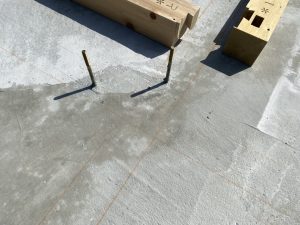

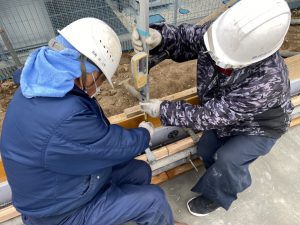

アンカー取付け!

【2021年3月19日】基礎工事!

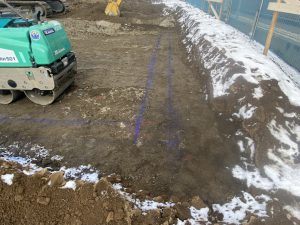

墨出し作業!

【2021年3月18日】基礎工事!

コンクリート打設中!

【2021年3月16日】基礎工事!

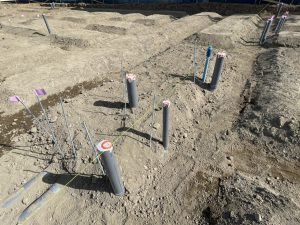

アンカー金物位置の確認!

【2021年3月15日】基礎工事!

アンカー金物設置!

【2021年3月13日】基礎工事!

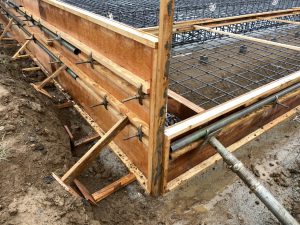

型枠!

【2021年3月13日】基礎工事!

型枠組み!

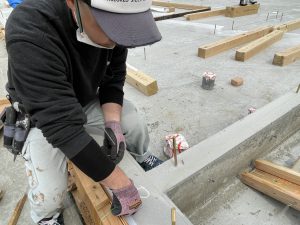

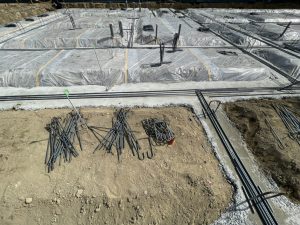

【2021年3月11日】基礎工事!

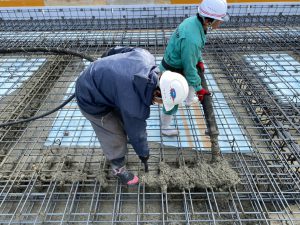

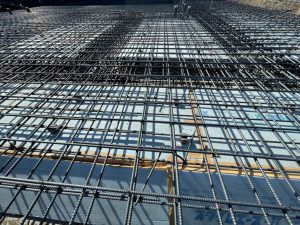

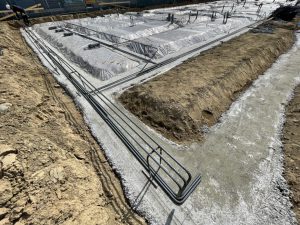

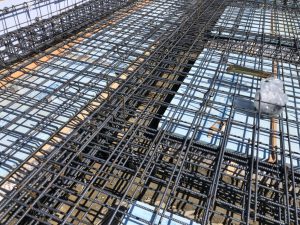

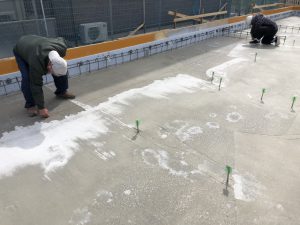

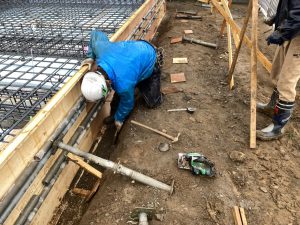

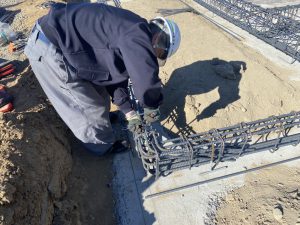

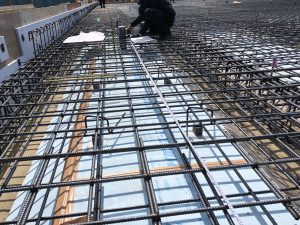

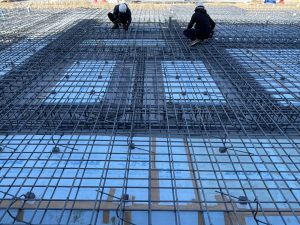

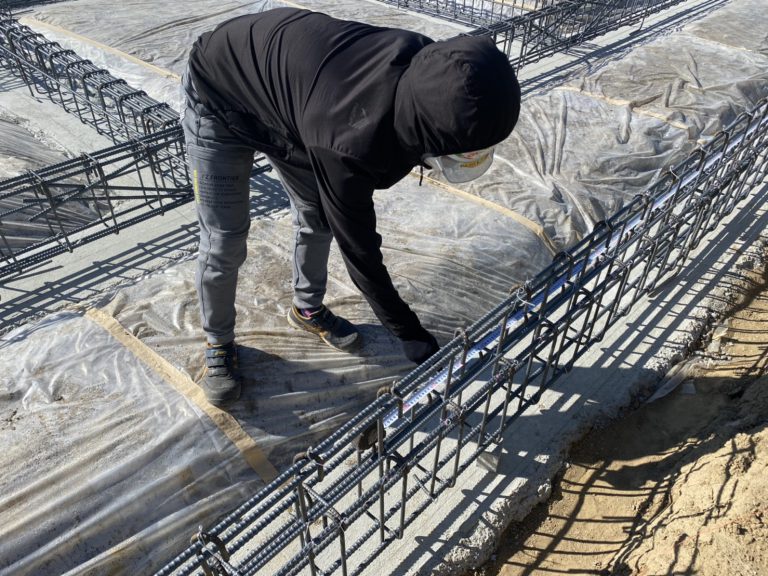

配筋工事!

【2021年3月11日】基礎工事!

配筋工事!

【2021年3月8日】基礎工事!

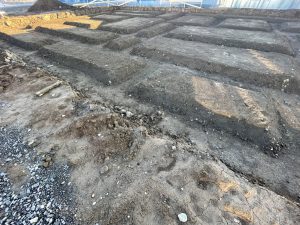

配筋工事中!

【2021年3月8日】基礎工事!

配筋の位置出し!

【2021年3月5日】基礎工事!

配筋工事!

【2021年3月5日】基礎工事!

配筋工事!

【2021年3月4日】基礎工事!

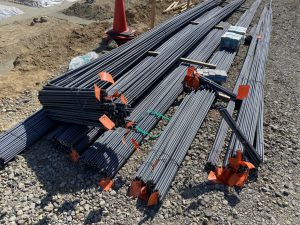

鉄筋が搬入されました!

【2021年3月4日】基礎工事!

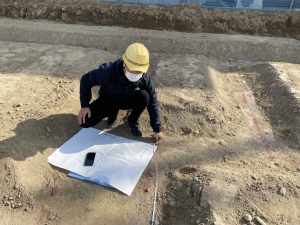

寸法を確認しながら墨出し!

【2021年3月4日】基礎工事!

墨出し!

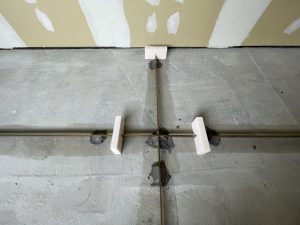

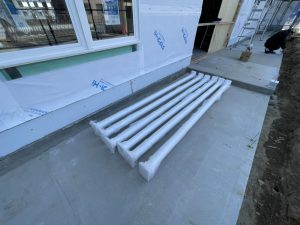

【2021年3月1日】給排水工事!

先行配管!

【2021年3月1日】給排水工事!

先行配管!

【2021年2月23日】基礎工事!

基礎工事!

【2021年2月23日】基礎工事!

基礎工事!

【2021年2月14日】基礎工事!

1箇所ずつ寸法確認!

【2021年2月14日】基礎工事!

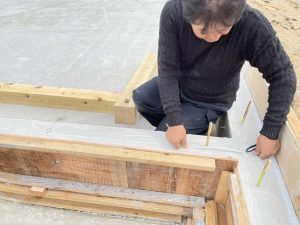

墨出し確認!

【2021年2月14日】現場確認!

昨夜の地震の影響確認!

異常ありません!

【2021年2月12日】基礎工事!

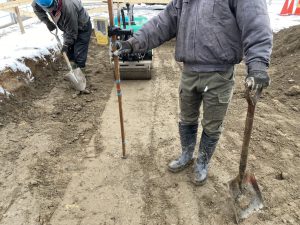

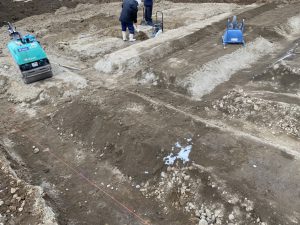

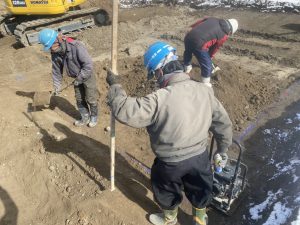

墨出し!

【2021年2月12日】基礎工事!

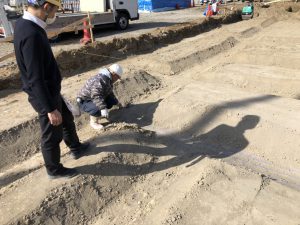

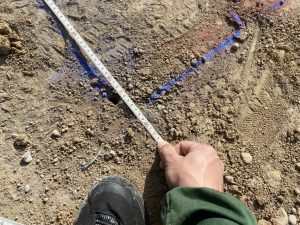

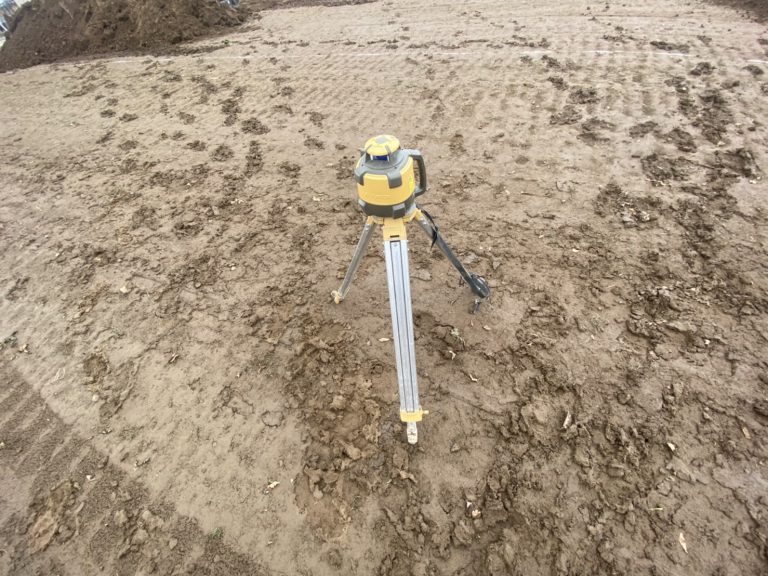

レベル確認しながら掘削!

【2021年2月12日】基礎工事!

墨だし確認!

【2021年2月12日】基礎工事!

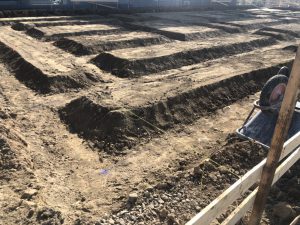

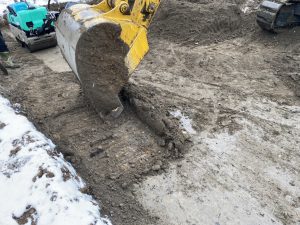

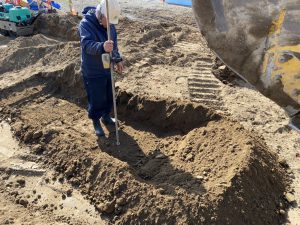

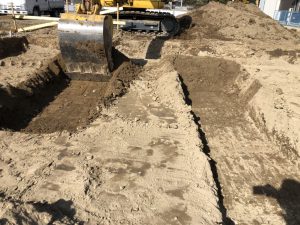

根切り工事!

【2021年2月9日】基礎工事!

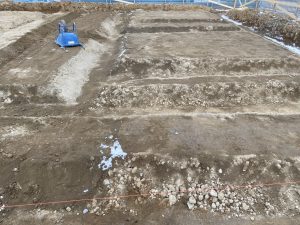

掘削状況!

【2021年2月9日】基礎工事!

掘削状況!

【2021年2月9日】基礎工事!

掘削状況!

【2021年2月5日】基礎工事!

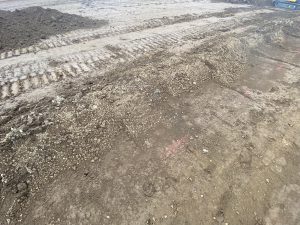

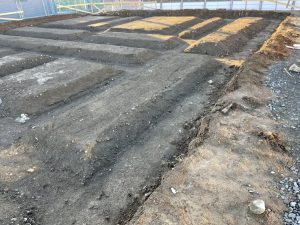

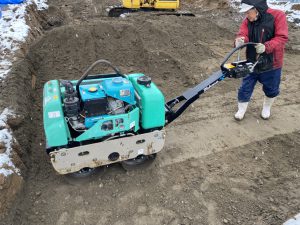

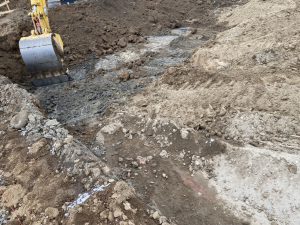

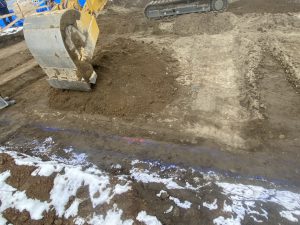

根切り!

【2021年2月5日】基礎工事!

根切り!

【2021年2月5日】基礎工事!

根切り作業!

【2021年2月4日】表層改良工事!

レベル調整!

【2021年2月4日】表層改良工事!

仕上がりレベル確認!

【2021年2月4日】表層改良工事!

表層改良工事!

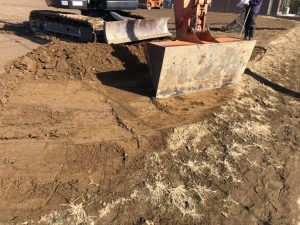

【2021年2月2日】造成工事!

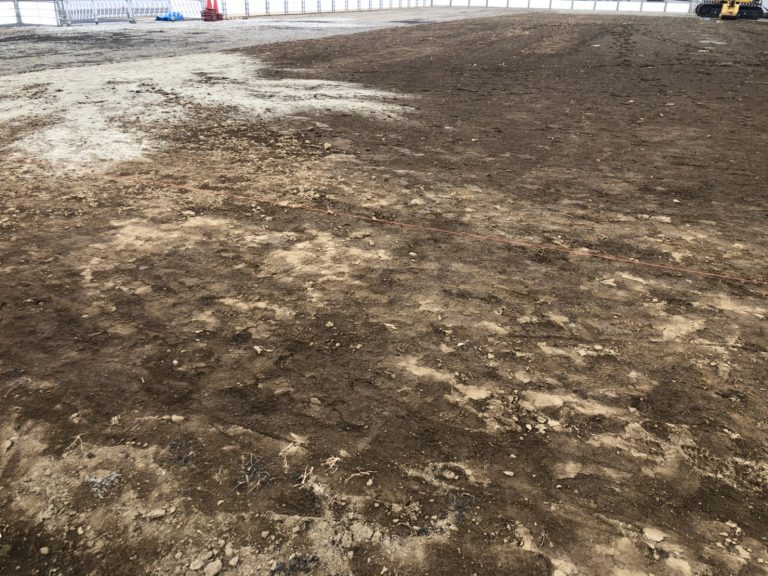

造成工事!

【2021年2月2日】造成工事!

造成工事!

【2021年2月2日】造成工事!

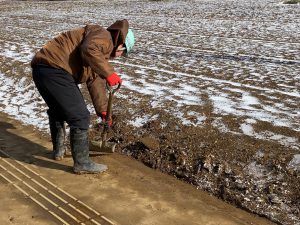

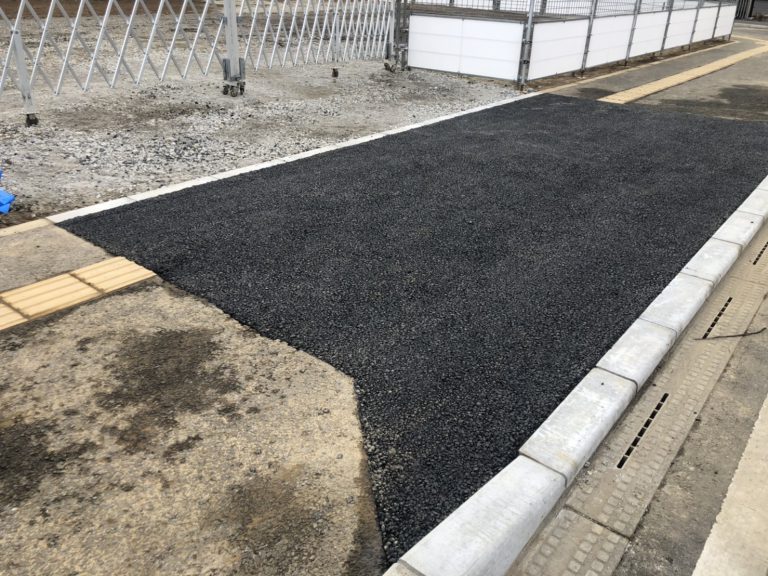

道路切り下げ工事の進行中!

【2021年1月26日】造成工事!

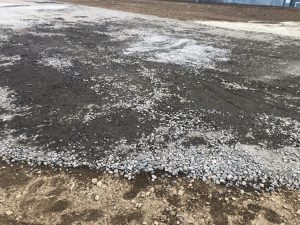

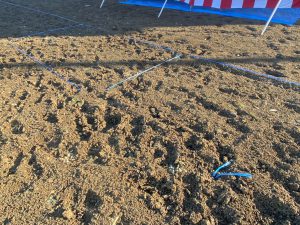

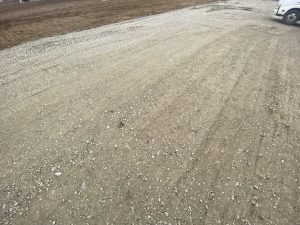

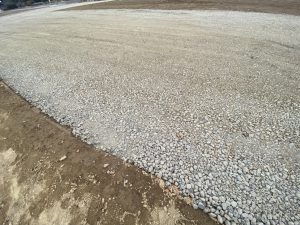

砕石敷き!

【2021年1月26日】造成工事!

砕石敷き!

【2021年1月22日】造成工事!

造成中!

【2021年1月22日】造成工事!

造成中!

【2021年1月22日】造成工事!

造成中!

【2021年1月21日】道路の切り下げ工事!

道路の切り下げ工事!

【2021年1月21日】造成工事!

造成工事!

【2021年1月19日】道路切り下げ工事準備!

切り下げ範囲確認!

【2021年1月19日】道路切り下げ工事準備!

切り下げ部分の墨出し!

【2021年1月19日】道路切り下げ工事準備!

道路切り下げ準備!

【2021年1月18日】地鎮祭!

地縄!

【2021年1月18日】地鎮祭!

鎮め物!

【2021年1月18日】地鎮祭!

地鎮祭!

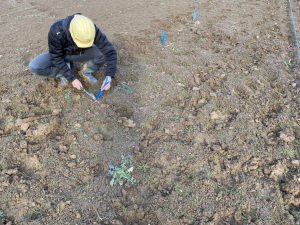

【2021年1月16日】地縄張り!

境界からの離れを確認!

【2021年1月16日】地縄張り!

地縄張り!

【2021年1月16日】地縄張り!

実際の建物の位置、大きさに

地縄を張っていきます!

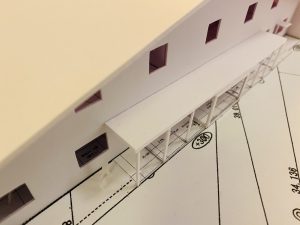

【2020年12月23日】1/100模型!

仙台市内にて、

(仮称)クリニック新築工事(2階建て)が始まります!

来年1月から着工予定です。
完成は2021.8月末を予定しています!

今回、設計・施工をみのり建築舎で行い
デザイン監修を、Chickadee&HOMEさんが担当します!

どうぞ、よろしくお願い致します!<(_ _)>(^-^)

【2020年12月23日】1/100模型!

1/100模型!

【2020年12月23日】1/100模型!

1/100模型!

施工レポートの一覧にもどる

2つの「北根モデルハウス」
遊びに来ませんか?

通常のモデルハウス(事務所兼モデルハウス)のほかに
一級建築士・塩谷邸(自宅兼モデルハウス)も公開しています。
もしかしたら、自宅にお越しいただくのはハードルが高く感じるかもしれません。
でも、そこには「子育て家族の等身大の暮らし」があります。それを見てほしいです。
どうぞ一度、遊びにいらしてください。

資料請求・ご相談

みのり建築舎がより詳しく分かるパンフレット、建主様のインタビューをまとめた実例集「Minori Book」、みのりの暮らし方をまとめた「Minori Style Book」、施工費用の目安やプラン例など各種資料をご用意しています。

資料請求はこちら

お電話・LINE・メールでのお問い合わせ

022-765-4177 9:00〜18:00 (火・水曜定休)
