  3. ナチュラルな北欧デザインの家!仙台市・延床面積32.50坪・ZEH仕様!

ナチュラルな北欧デザインの家!仙台市・延床面積32.50坪・ZEH仕様!

完成までのリアルタイム施工レポート完成までのリアルタイム施工レポート

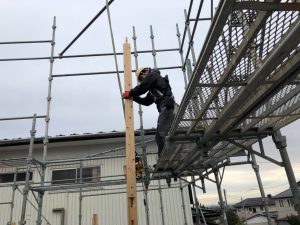

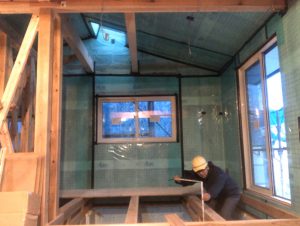

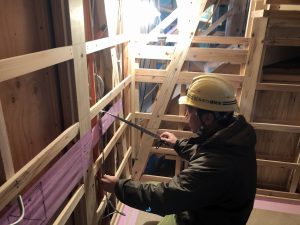

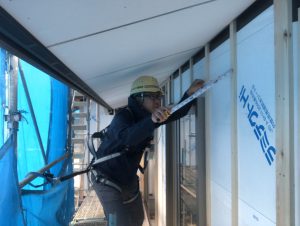

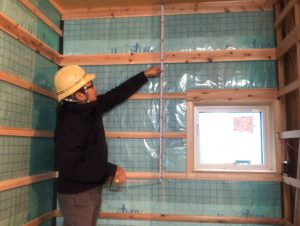

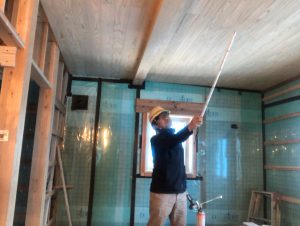

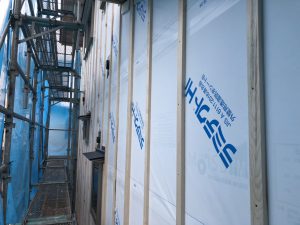

【2020年1月20日】気密工事!

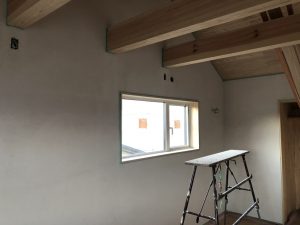

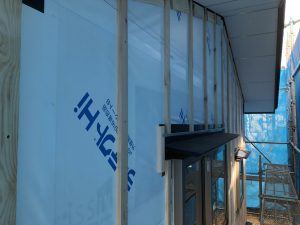

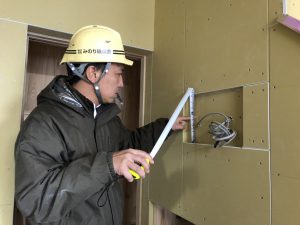

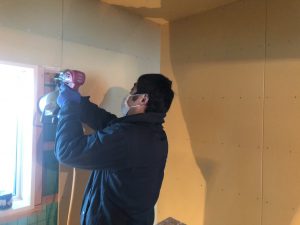

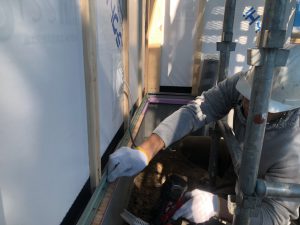

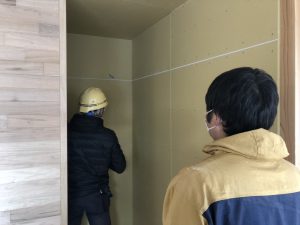

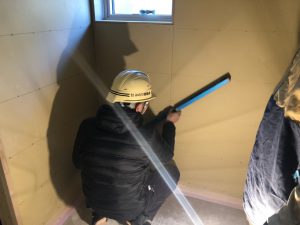

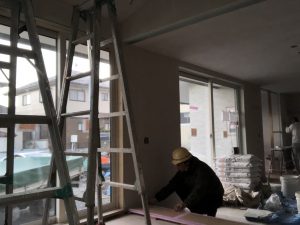

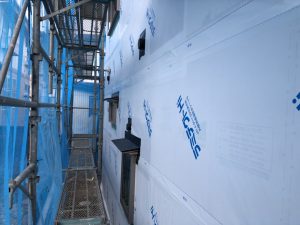

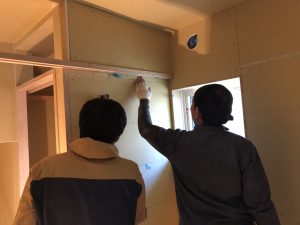

壁の気密シート張りも進行中です!

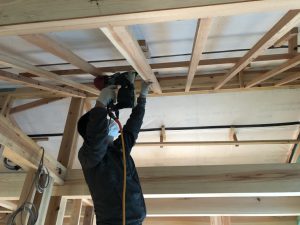

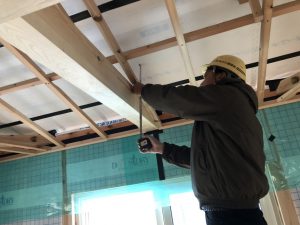

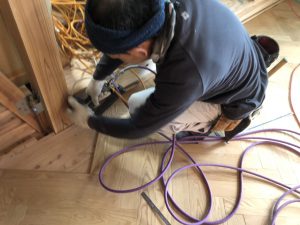

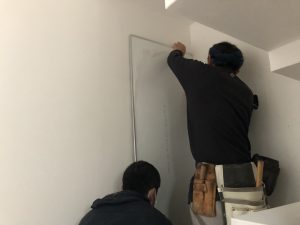

【2020年1月20日】木工事!

モリタ棟梁、天井下地工事中!

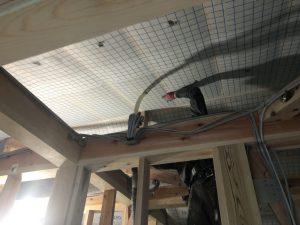

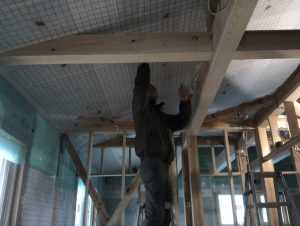

【2020年1月20日】断熱工事!

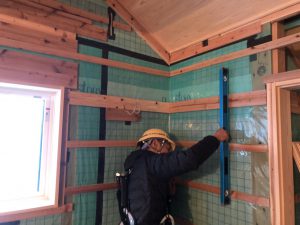

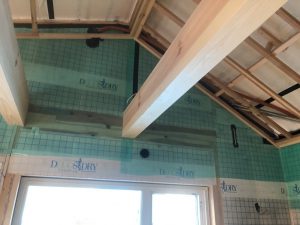

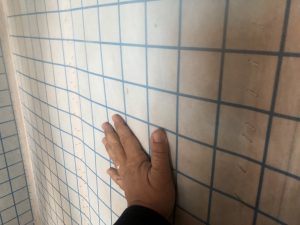

天井断熱の厚み確認!

【2020年1月20日】断熱工事!

断熱の吹き込み状況の確認!

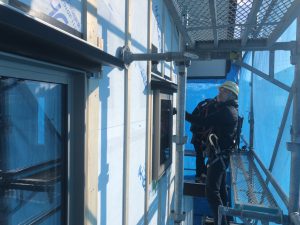

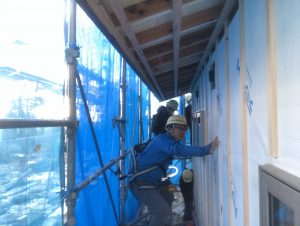

【2020年1月20日】外壁工事!

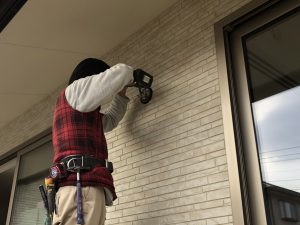

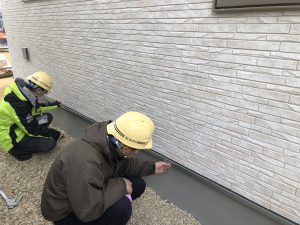

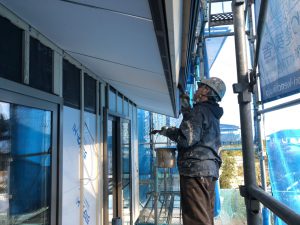

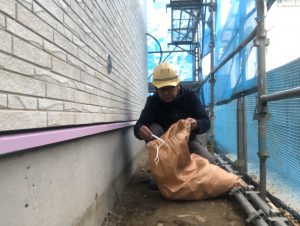

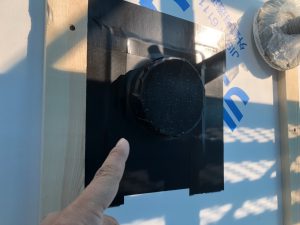

外壁の下地工事が進行中!

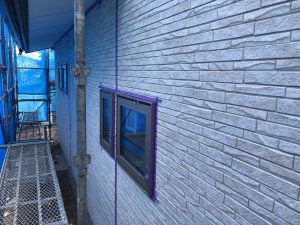

【2020年1月20日】外壁工事!

外壁水切り取り付け!

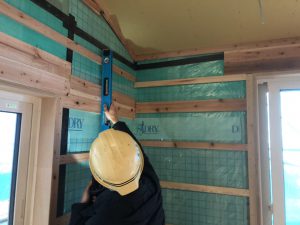

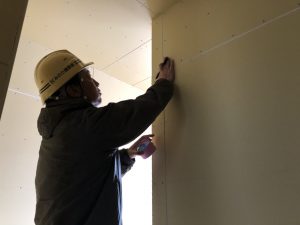

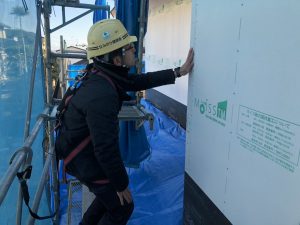

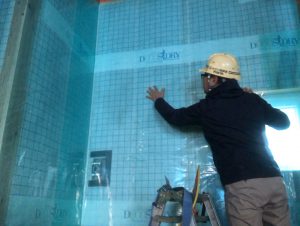

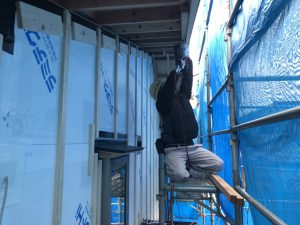

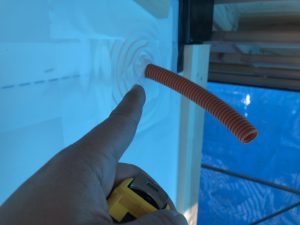

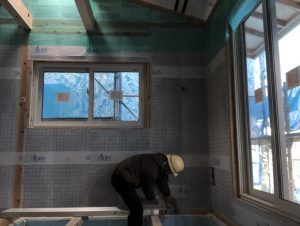

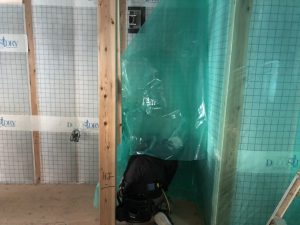

【2020年1月20日】断熱気密工事!

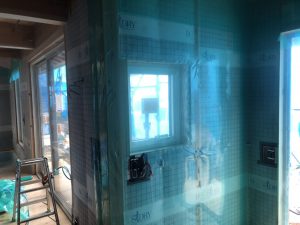

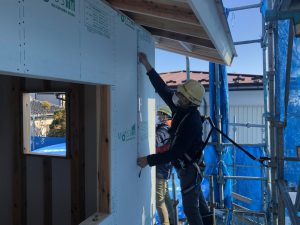

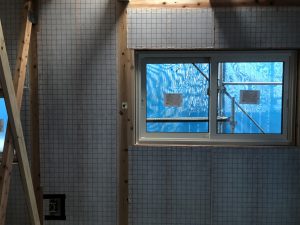

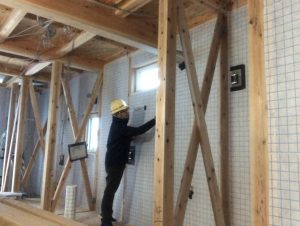

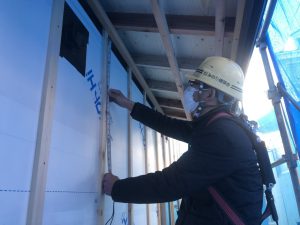

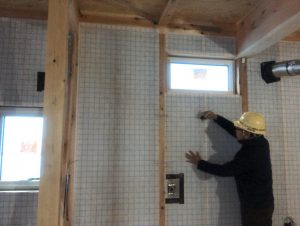

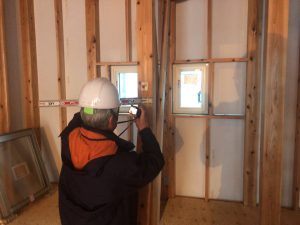

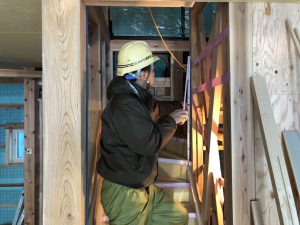

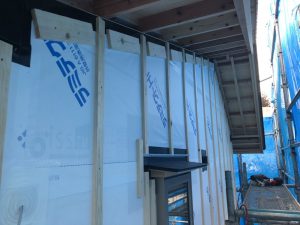

気密シート確認!

【2020年1月20日】断熱気密工事!

気密シート工事!

【2020年1月20日】断熱気密工事!

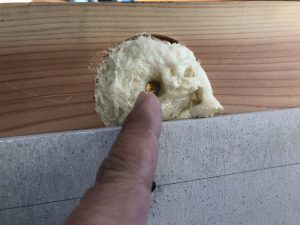

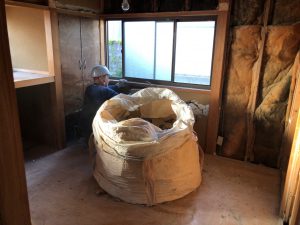

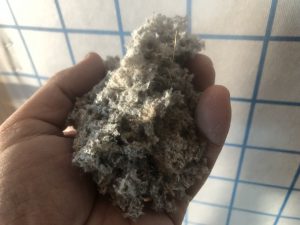

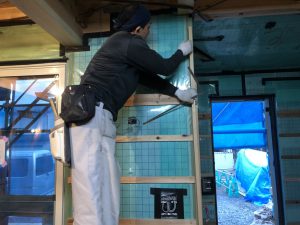

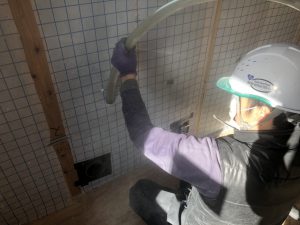

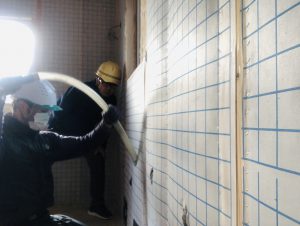

セルロースファイバー
気密シート工事!

【2020年1月16日】断熱工事!

セルロースファイバーを送る装置!

【2020年1月16日】断熱工事!

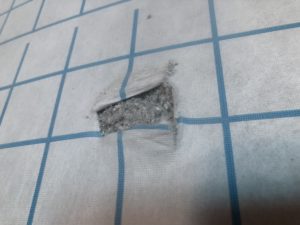

セルロースファイバー施工確認!

【2020年1月16日】断熱工事!

セルロースファイバー施工中!

【2020年1月16日】断熱工事!

セルロースファイバー施工確認!

【2020年1月16日】断熱工事!

セルロースファイバー施工確認!

【2020年1月16日】断熱工事!

セルロースファイバー施工確認!

【2020年1月16日】断熱工事!

セルロースファイバー施工確認!

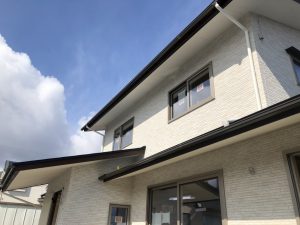

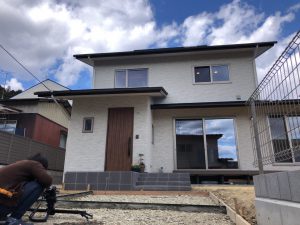

【2020年1月16日】外観!

外観!

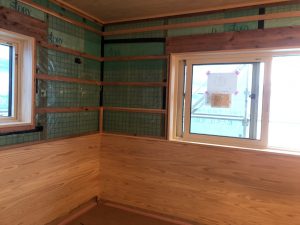

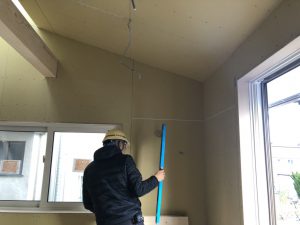

【2020年1月14日】断熱工事!

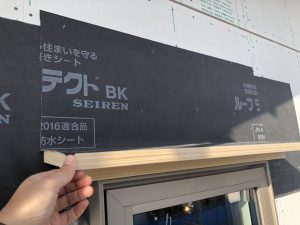

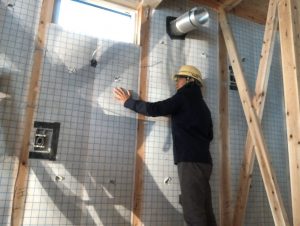

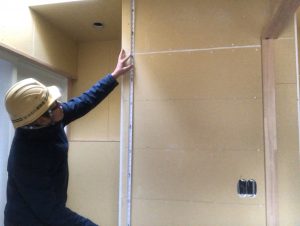

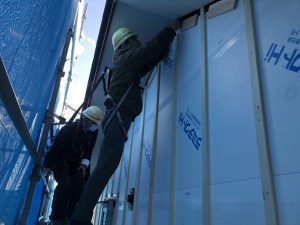

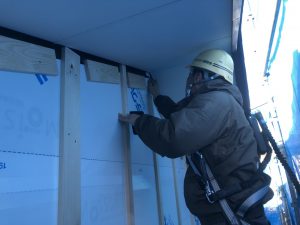

不織布貼り確認!

【2020年1月14日】断熱工事!

不織布貼り確認!

【2020年1月14日】断熱工事!

セルロースファイバー
不織布貼り!

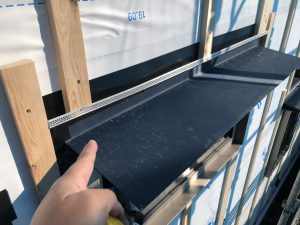

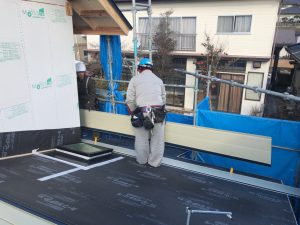

【2020年1月9日】板金工事!

庇取り付け!

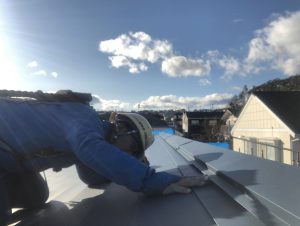

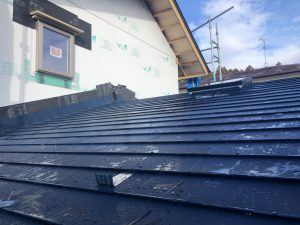

【2020年1月9日】屋根工事!

屋根葺きが完了!

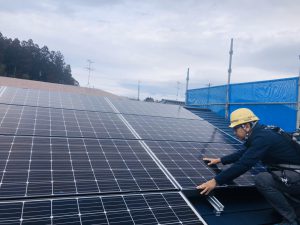

【2020年1月9日】太陽光発電工事!

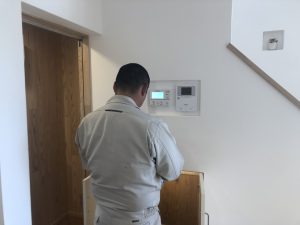

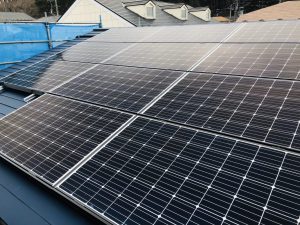

太陽光についての現場打ち合わせ!

【2020年1月9日】太陽光発電工事!

太陽光の配線工事!

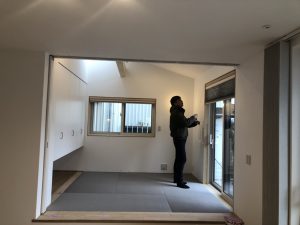

【2020年1月6日】現場確認!

外観!

【2020年1月6日】現場確認!

室内!

【2020年1月6日】現場確認!

内部確認!

【2020年1月6日】現場確認!

外観!

【2020年1月6日】現場確認!

外部確認!

【2019年12月27日】現場確認!

年明けより、また作業再開致します!

【2019年12月27日】県産材現場検査!

優良みやぎ材!

【2019年12月27日】県産材現場検査!

県産材の梁を確認!

【2019年12月27日】県産材現場検査!

県産材の現場検査!

【2019年12月27日】木工事!

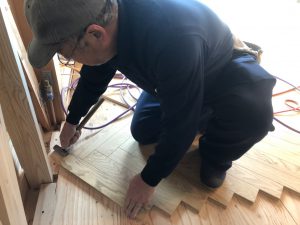

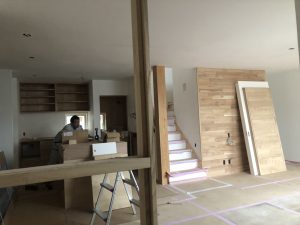

モリタ建築さん、床の下地工事中!

【2019年12月27日】屋根工事!

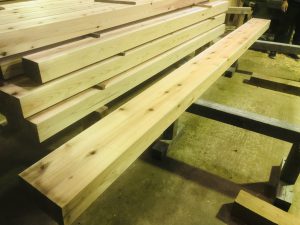

屋根材が納入されました!

【2019年12月27日】屋根工事!

屋根葺き工事が開始!

【2019年12月27日】木工事!

庇の下地が完了!

【2019年12月27日】木工事!

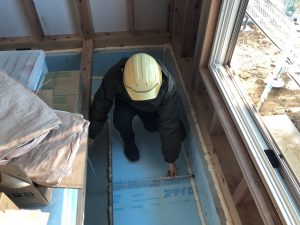

基礎断熱確認!

【2019年12月27日】中間検査!

中間検査、無事合格です!

【2019年12月27日】中間検査!

中間検査!

【2019年12月24日】建て方検査!

ケヤキの大黒柱!

【2019年12月24日】建て方検査!

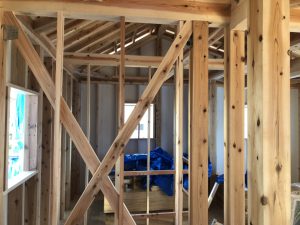

筋交い確認!

【2019年12月24日】建て方検査!

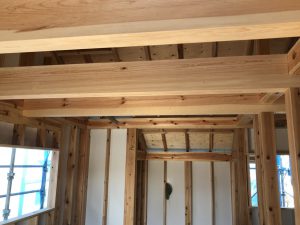

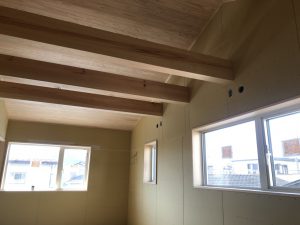

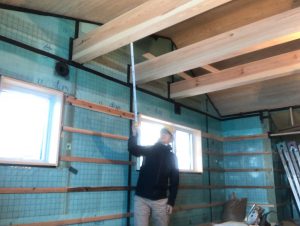

二階化粧梁!

【2019年12月24日】建て方検査!

二階の状況!

【2019年12月24日】建て方検査!

窓高さ確認!

【2019年12月24日】建て方検査!

筋交い確認!

【2019年12月24日】建て方検査!

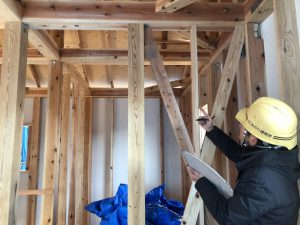

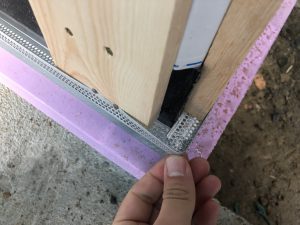

その場で、熱橋処理対応!

【2019年12月24日】建て方検査!

外部金物熱橋処理不足!

【2019年12月24日】建て方検査!

外周部確認中!

【2019年12月24日】建て方検査!

耐力面材確認!

【2019年12月24日】建て方検査!

屋根ルーフィング確認!

【2019年12月24日】建て方検査!

耐力面材確認!

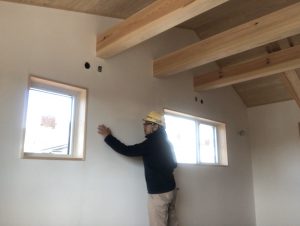

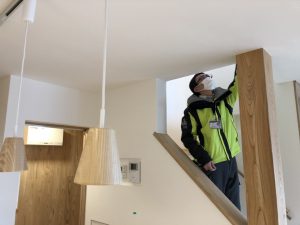

【2019年12月24日】外観!

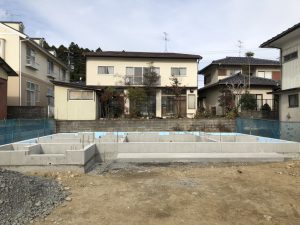

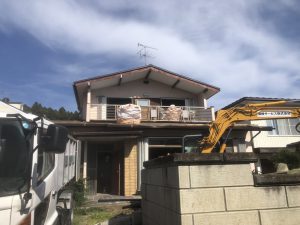

外観!

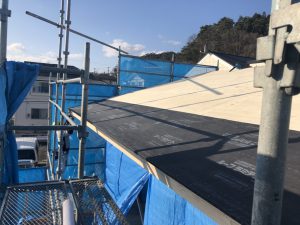

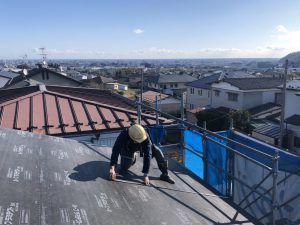

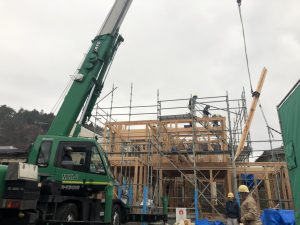

【2019年12月19日】屋根工事!

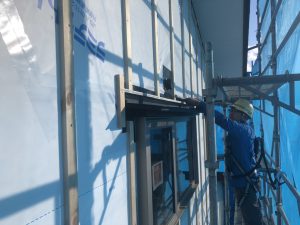

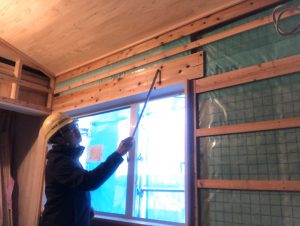

屋根の防水ルーフィング張り中です!

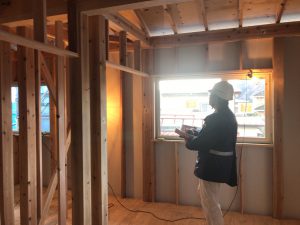

【2019年12月19日】木工事!

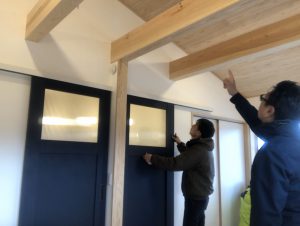

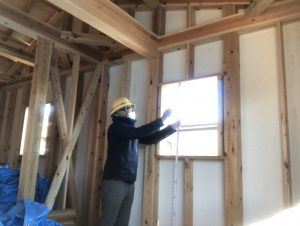

サッシの取り付け高さを確認!

【2019年12月19日】木工事!

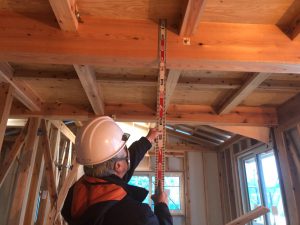

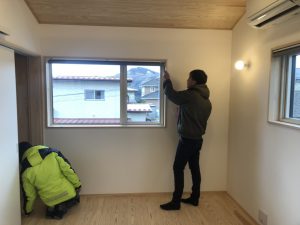

天井高さの確認!

【2019年12月19日】木工事!

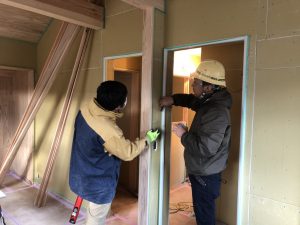

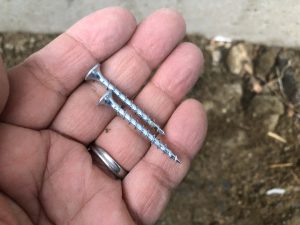

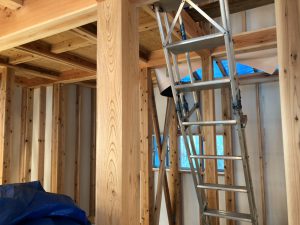

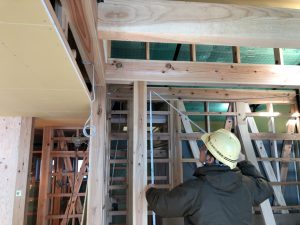

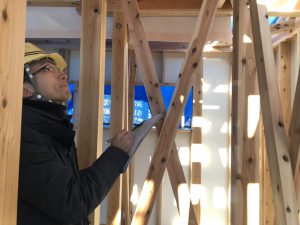

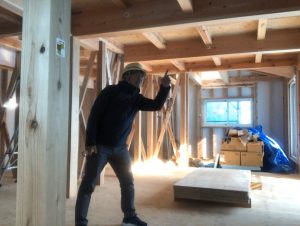

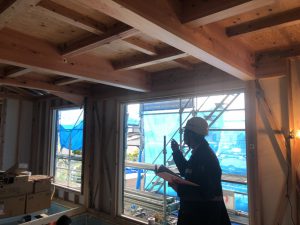

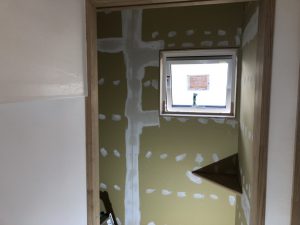

構造の金物取り付け!

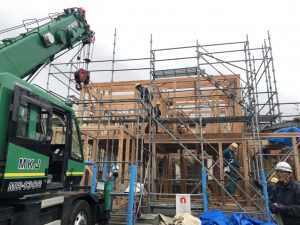

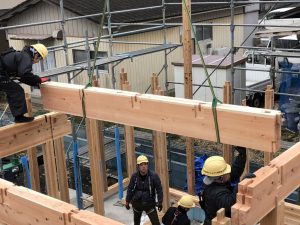

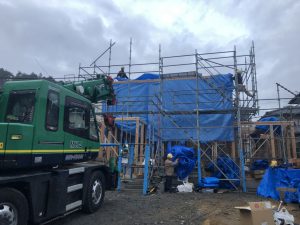

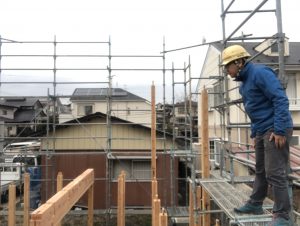

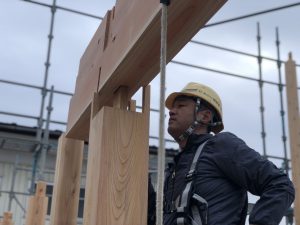

【2019年12月17日】建て方工事!

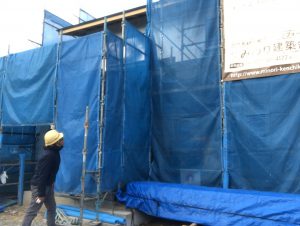

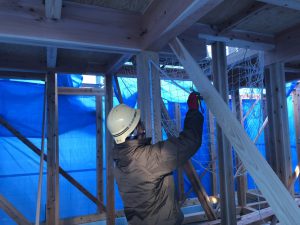

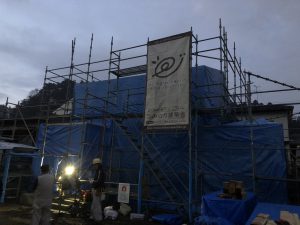

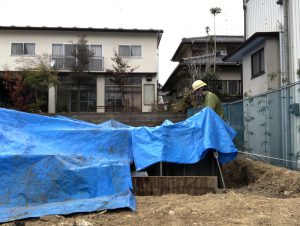

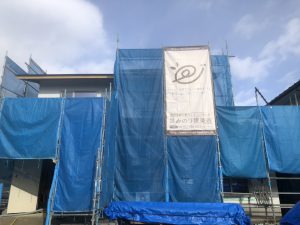

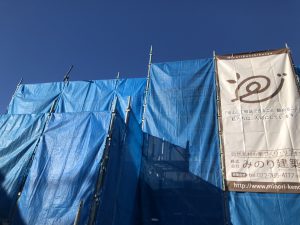

シート養生完了!

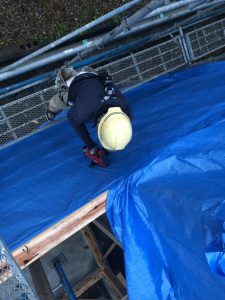

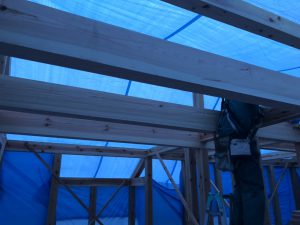

【2019年12月17日】建て方工事!

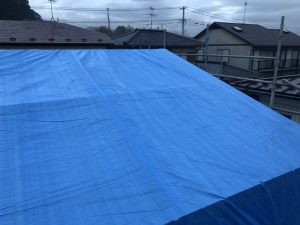

屋根もシートで覆います!

【2019年12月17日】建て方工事!

赤松の梁!

【2019年12月17日】建て方工事!

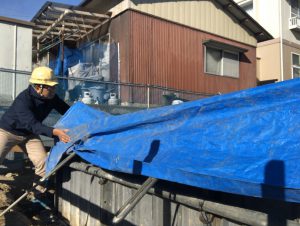

作業の終わりにブルーシートで養生!

【2019年12月17日】建て方工事!

シートで養生!

【2019年12月17日】建て方工事!

母屋掛けも完了!

【2019年12月17日】建て方工事!

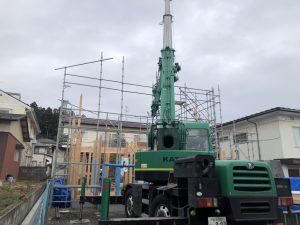

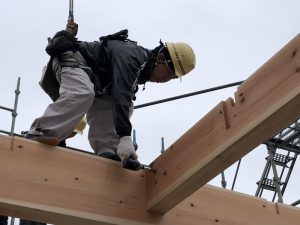

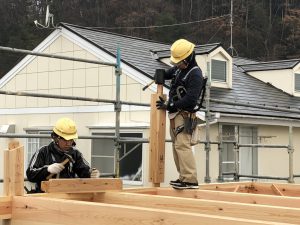

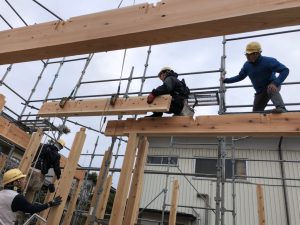

無事、上棟しました!

【2019年12月17日】建て方工事!

小屋束立て!

【2019年12月17日】建て方工事!

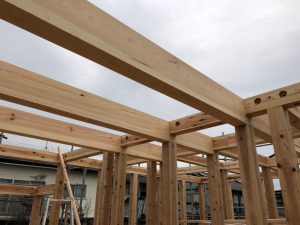

梁組み!

【2019年12月17日】建て方工事!

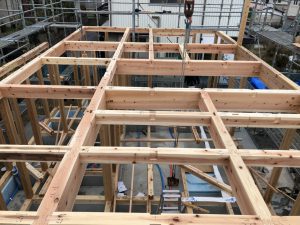

二階の梁組み!

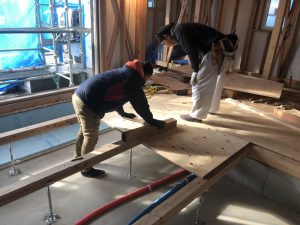

【2019年12月17日】建て方工事!

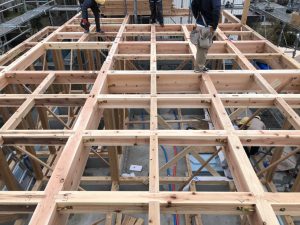

二階の床下地張り!

【2019年12月17日】建て方工事!

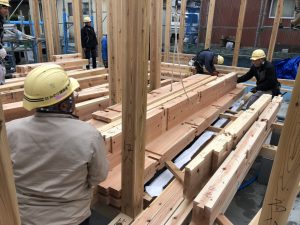

梁桁組み!

【2019年12月17日】建て方工事!

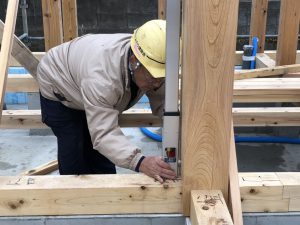

柱の垂直を確認!

【2019年12月17日】建て方工事!

金物でしっかり固定!

【2019年12月17日】建て方工事!

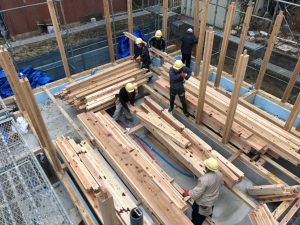

一階の梁組み!

【2019年12月17日】建て方工事!

建て方確認!

【2019年12月17日】建て方工事!

森田棟梁!

【2019年12月17日】建て方工事!

建て方状況!

【2019年12月17日】建て方工事!

一階梁桁!

【2019年12月17日】建て方工事!

建て方確認!

【2019年12月17日】建て方工事!

モリタ棟梁、ケヤキの柱に梁掛け!

【2019年12月17日】建て方工事!

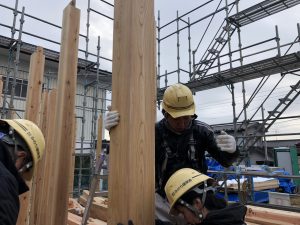

ケヤキの柱を立てていきます!

【2019年12月17日】建て方工事!

梁掛けの準備!

【2019年12月17日】建て方工事!

通し柱!

【2019年12月17日】建て方工事!

柱立てから作業開始!

【2019年12月17日】建て方工事!

ケヤキ大黒柱!

【2019年12月17日】建て方工事!

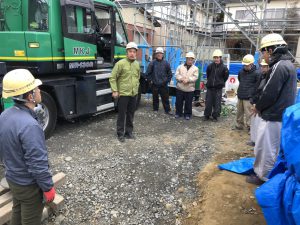

KY活動で安全第一!

【2019年12月17日】建て方工事!

朝礼!

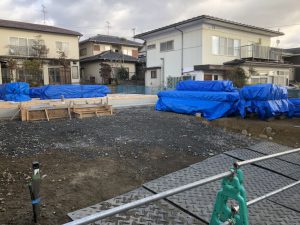

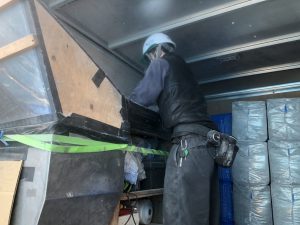

【2019年12月15日】材料搬入!

材料養生、確認!

【2019年12月15日】材料搬入!

搬入された材料!

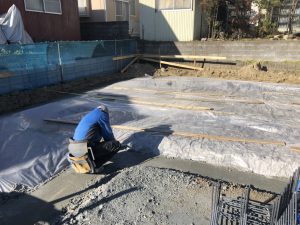

【2019年12月15日】土台敷き!

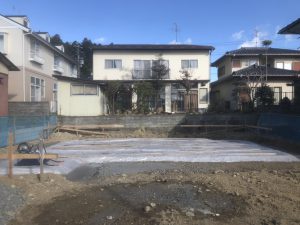

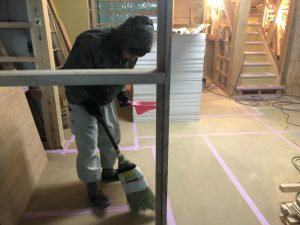

土台養生!

【2019年12月13日】土台敷き!

土台敷き!

【2019年12月12日】基礎検査!

基礎検査!

【2019年12月12日】基礎検査!

基礎検査!

【2019年12月12日】基礎検査!

基礎検査!

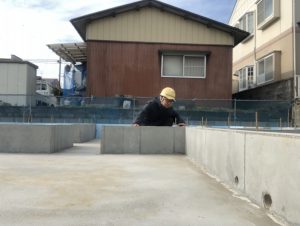

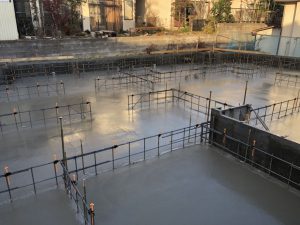

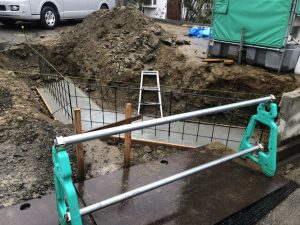

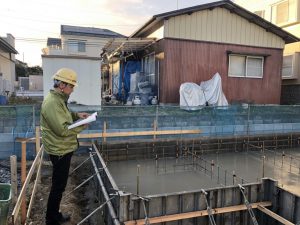

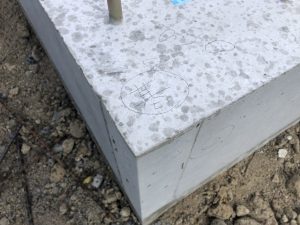

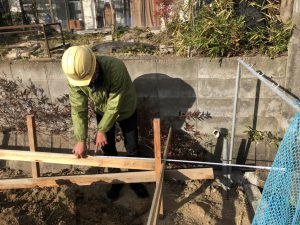

【2019年12月7日】基礎工事!

基礎確認!

【2019年12月7日】基礎工事!

基礎確認!

【2019年12月7日】基礎工事!

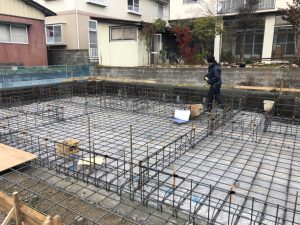

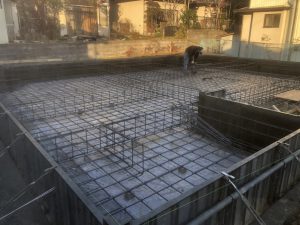

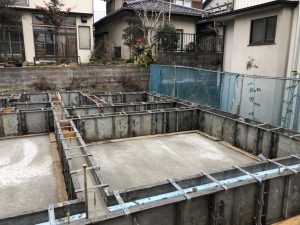

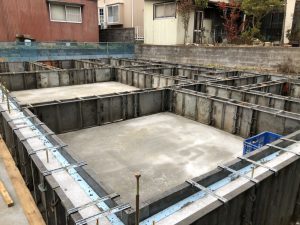

基礎全景!

【2019年12月5日】基礎工事!

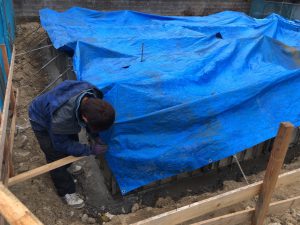

基礎養生!

【2019年12月5日】基礎工事!

基礎養生確認!

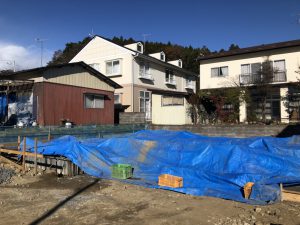

【2019年12月3日】基礎工事!

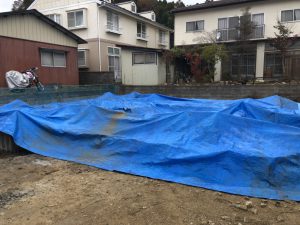

養生中!

【2019年12月3日】基礎工事!

養生確認!

【2019年12月2日】基礎工事!

養生の完了!

【2019年12月2日】基礎工事!

養生シートの確認!

【2019年12月2日】基礎工事!

ブルーシートで養生!

【2019年12月2日】基礎工事!

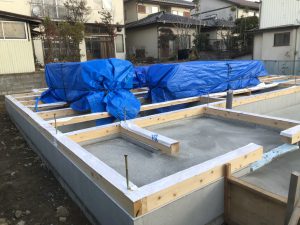

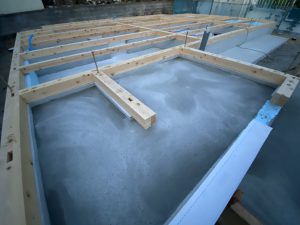

立ち上がりのコンクリート打設完了!

【2019年11月29日】基礎工事!

ホールダウン金物の位置確認!

【2019年11月29日】基礎工事!

コンクリート打設完了!

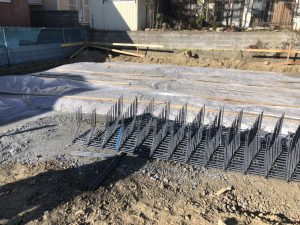

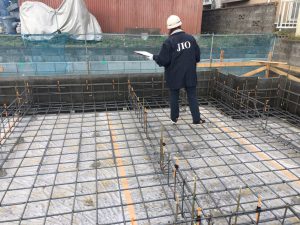

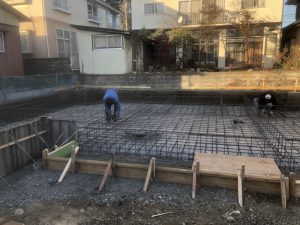

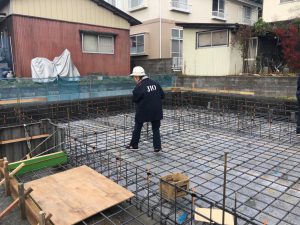

【2019年11月28日】基礎配筋検査!

こちらも無事合格!

【2019年11月28日】基礎配筋検査!

第三者機関による検査!

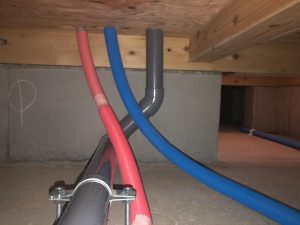

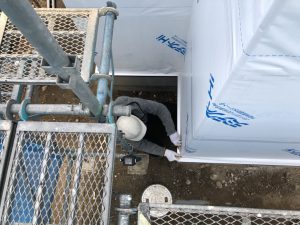

【2019年11月28日】給排水工事!

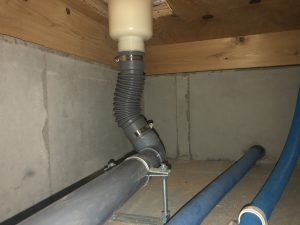

設備の先行配管工事!

【2019年11月28日】基礎配筋検査!

配筋検査無事合格!

【2019年11月26日】基礎工事!

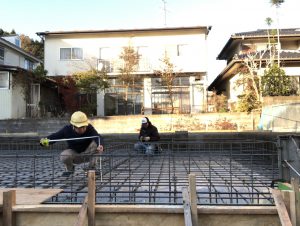

配筋確認!

【2019年11月26日】基礎工事!

配筋工事!

【2019年11月26日】基礎工事!

配筋工事!

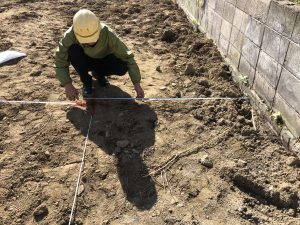

【2019年11月21日】基礎工事!

鉄筋が入りました!

【2019年11月21日】基礎工事!

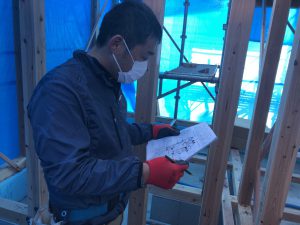

墨出し作業!

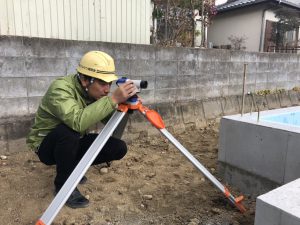

【2019年11月21日】基礎工事!

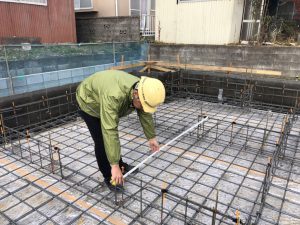

基礎寸法の確認!

【2019年11月21日】基礎工事!

捨てコンクリート確認!

【2019年11月21日】基礎工事!

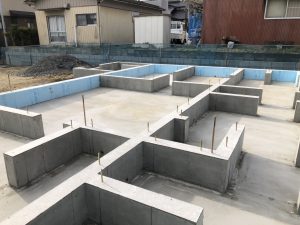

基礎全景!

【2019年11月19日】基礎工事!

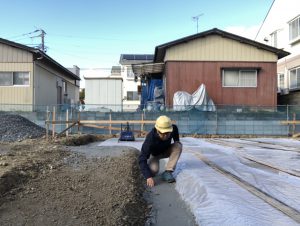

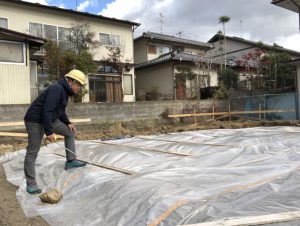

防湿シート貼り中!
確認!

【2019年11月19日】基礎工事!

基礎全景!

【2019年11月18日】基礎工事!

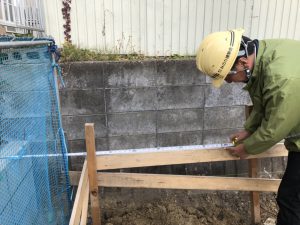

境界からの離れを確認!

【2019年11月18日】基礎工事!

配置を確認!

【2019年11月18日】基礎工事!

境界からの離れを確認!

【2019年11月18日】基礎工事!

配置を確認!

【2019年11月18日】基礎工事!

鎮めものを奉納!

【2019年11月18日】基礎工事!

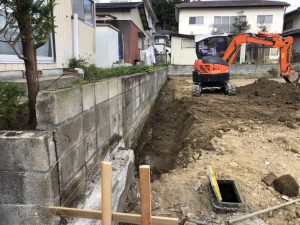

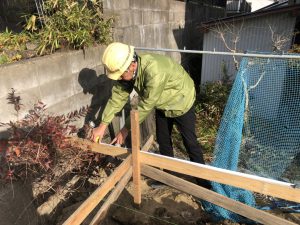

基礎工事が開始!

【2019年11月15日】仮設物設置!

仮設物、設置!

【2019年11月15日】仮設物設置!

仮設ネット確認!

【2019年11月11日】現場確認!

現場確認!

【2019年11月8日】ブロック工事!

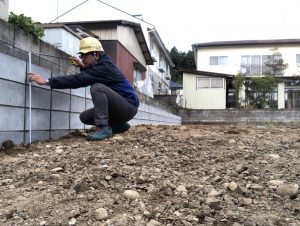

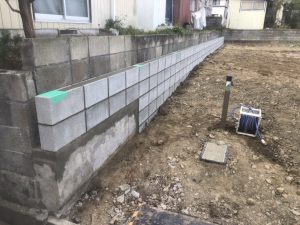

ブロック工事確認!

【2019年11月8日】ブロック工事!

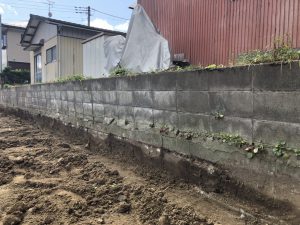

西側ブロック工事!

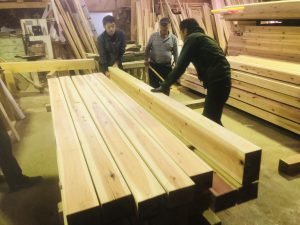

【2019年11月7日】材料刻み!

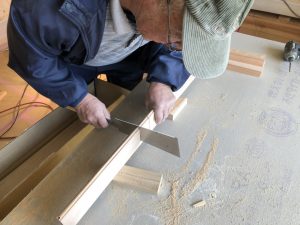

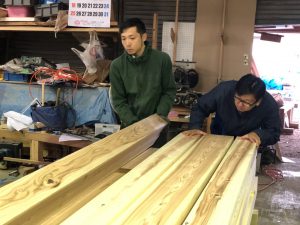

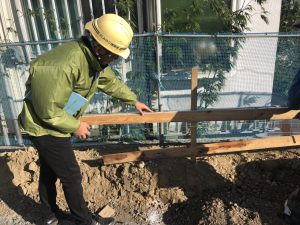

墨付け刻み作業中!

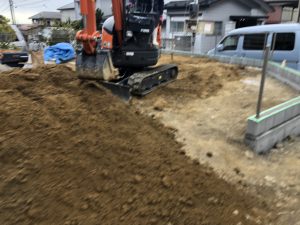

【2019年11月5日】造成工事!

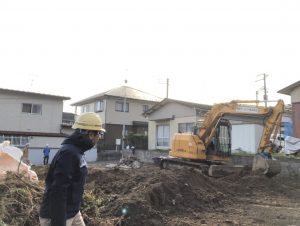

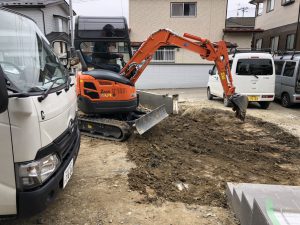

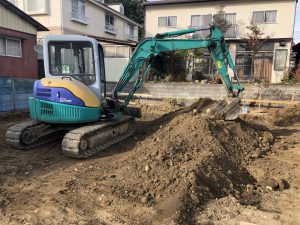

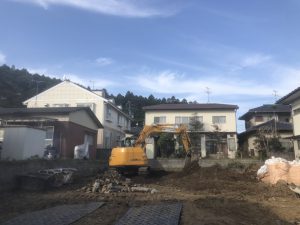

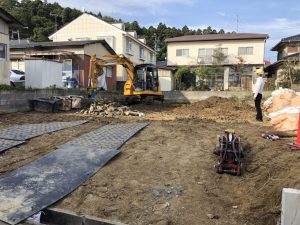

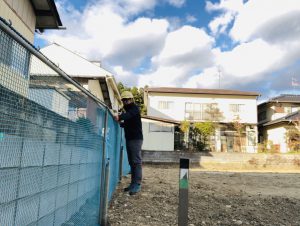

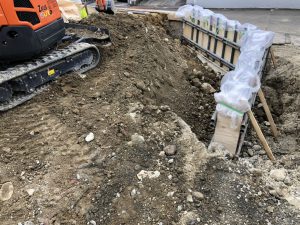

掘削工事が開始!

【2019年11月5日】造成工事!

掘削幅の確認!

【2019年11月5日】造成工事!

造成工事開始!

【2019年11月4日】地鎮祭!

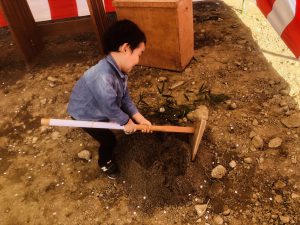

鍬入れ!

【2019年11月4日】地鎮祭!

青空!

【2019年11月4日】地鎮祭!

鎮め物!

【2019年11月4日】地鎮祭!

地鎮祭!

【2019年11月4日】地鎮祭!

地鎮祭!

【2019年11月2日】地縄張り!

地縄張り完了!

【2019年11月2日】地縄張り!

境界からの離れを確認!

【2019年11月2日】地縄張り!

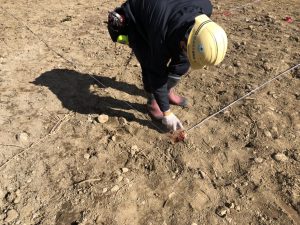

角をマーキング!

【2019年11月2日】地縄張り!

地縄をかけていきます!

【2019年11月2日】地縄張り!

地鎮祭を前に地縄張り!

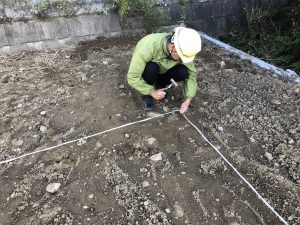

実際の建物の位置と大きさを出していきます!

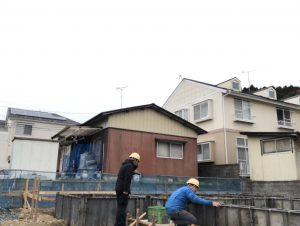

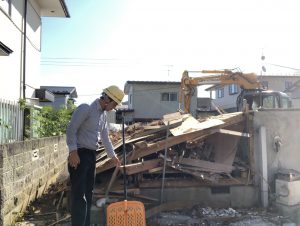

【2019年10月31日】解体工事確認!

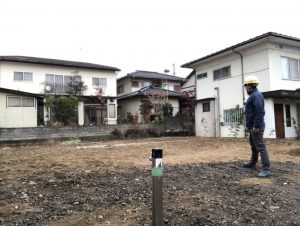

解体工事確認!

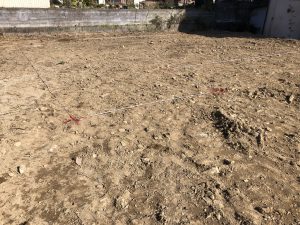

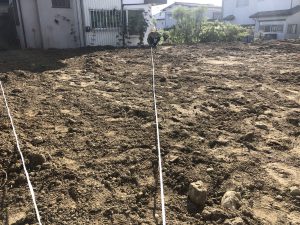

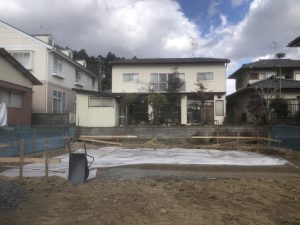

【2019年10月31日】整地工事!

整地確認!

【2019年10月31日】整地工事!

整地中!

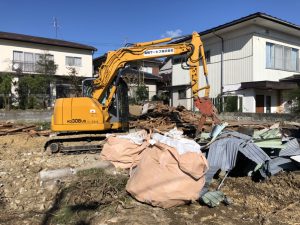

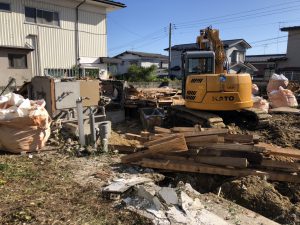

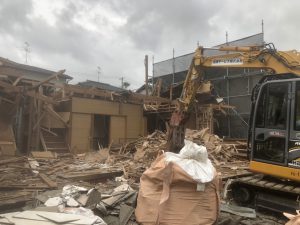

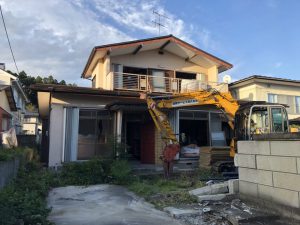

【2019年10月28日】解体工事!

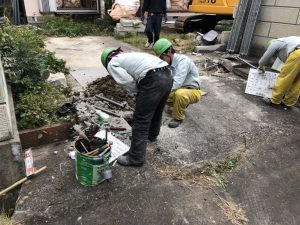

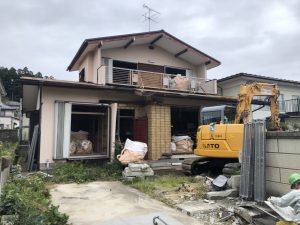

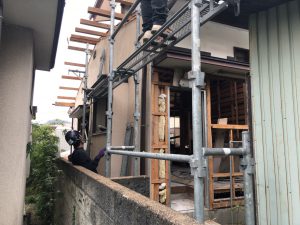

解体工事が進行中!

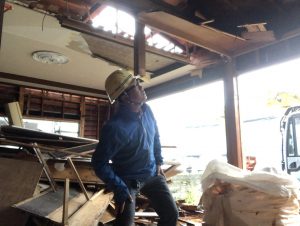

【2019年10月28日】解体工事!

解体工事が進行中!

【2019年10月28日】解体工事!

解体工事確認!

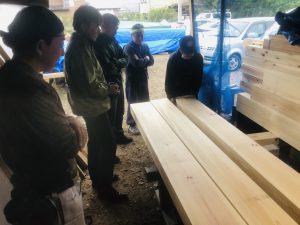

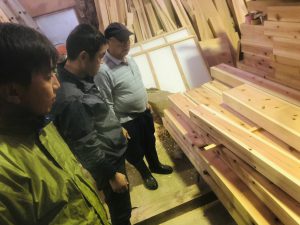

【2019年10月25日】材料検査!

モリタ棟梁!

【2019年10月25日】材料検査!

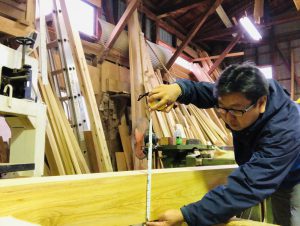

一本一本確認します!

【2019年10月25日】材料検査!

ケヤキの柱!

【2019年10月25日】材料検査!

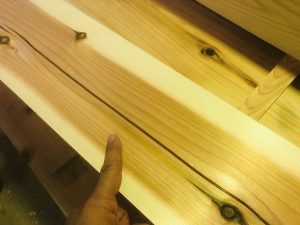

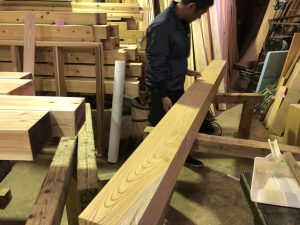

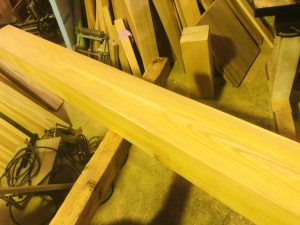

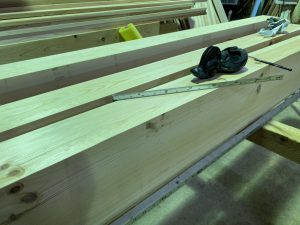

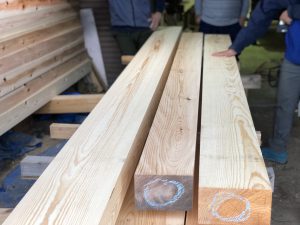

赤松の梁確認!

【2019年10月25日】材料検査!

岩手県産赤松!

【2019年10月25日】材料検査!

岩手県産赤松!

近くで工事中の、小野寺棟梁も参加!

【2019年10月25日】材料検査!

モリタ棟梁親子!

【2019年10月25日】材料検査!

梁桁!

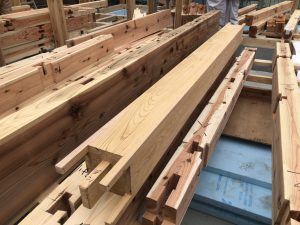

【2019年10月25日】材料検査!

割れのため交換!

【2019年10月25日】材料検査!

南三陸杉の梁桁!

【2019年10月25日】材料検査!

ケヤキの柱確認!

【2019年10月25日】材料検査!

ケヤキの化粧柱!

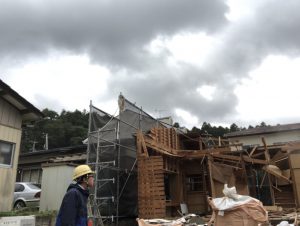

【2019年10月25日】解体工事!

解体工事確認!

【2019年10月25日】解体工事!

解体工事!

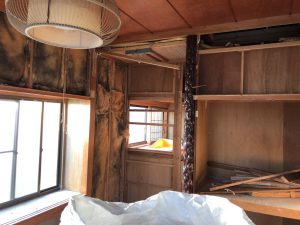

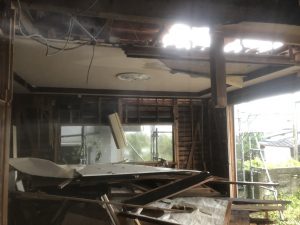

【2019年10月19日】解体工事!

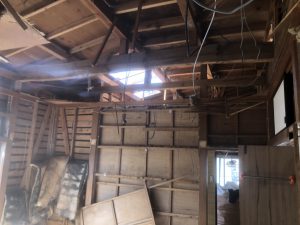

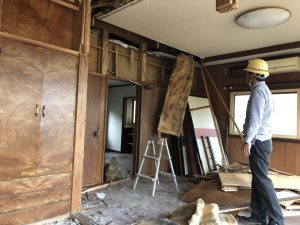

解体室内状況!

【2019年10月19日】解体工事!

雨の状況確認!

【2019年10月19日】解体工事!

今日は雨のため

工事はお休み!

【2019年10月18日】解体工事!

足場を設置中です!

【2019年10月18日】解体工事!

ガス管の切り離し!

【2019年10月18日】解体工事!

解体工事!

【2019年10月17日】解体工事!

二階ベランダからの眺め!

【2019年10月17日】解体工事!

室内解体!

【2019年10月17日】解体工事!

解体工事確認!

【2019年10月17日】解体工事!

解体工事!

室内解体中の為、

解体用足場ネットはこれから設置!

【2019年10月15日】解体工事!

解体工事!

【2019年10月15日】解体工事!

分別しながら解体していきます!

【2019年10月15日】解体工事!

解体工事確認!

【2019年10月15日】解体工事!

解体工事が始まりました!

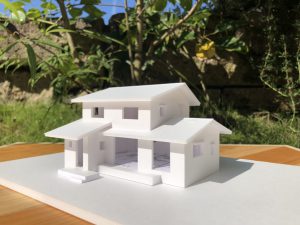

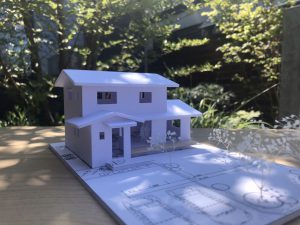

【2019年10月1日】1/100模型!

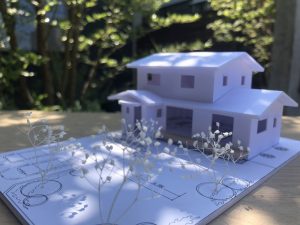

完成模型!

【2019年9月19日】岩手県天板選びツアー!

岩手県へ天板選びへ!

【2019年9月19日】岩手県天板選びツアー!

岩手県森連の阿部さん!

【2019年9月19日】岩手県天板選びツアー!

岩手の木を
一から説明してもらいました!

【2019年9月19日】岩手県天板選びツアー!

たくさんの天板!

【2019年9月19日】岩手県天板選びツアー!

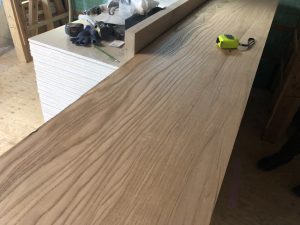

天板選び!

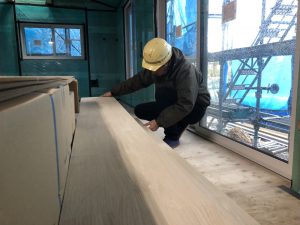

【2019年9月19日】岩手県天板選びツアー!

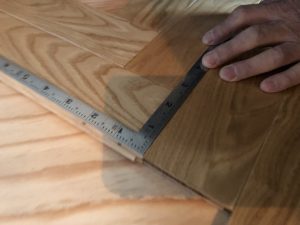

採寸!

【2019年9月19日】岩手県天板選びツアー!

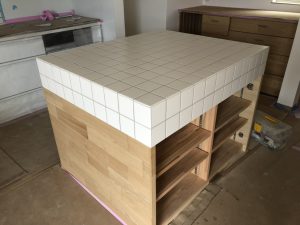

スタディーカウンター!

センの木

【2019年9月19日】岩手県天板選びツアー!

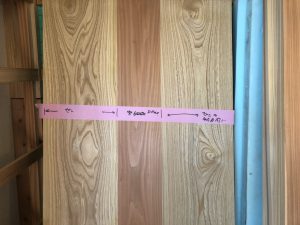

タモの天板の敷台と上がり框!

【2019年9月19日】岩手県天板選びツアー!

選んだ木に
名前を書きます!

【2019年9月15日】1/100模型!

プラン途中の模型です!

只今、最終版完成模型を製作中。

2階建て・延床面積32.5坪 ZEH仕様!

アイランドキッチンを備えた

キッチン&ダイニングは、

この家の中心となる大事な部分!

機能的でありながら、寛げる居場所です!

 広葉樹と漆喰塗りをバランスよく取り入れながら

ナチュラルな北欧デザインの家となっております!

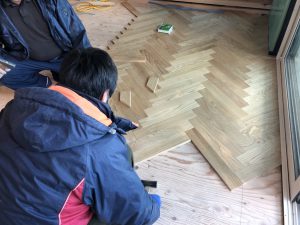

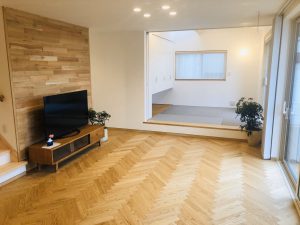

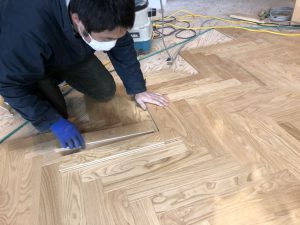

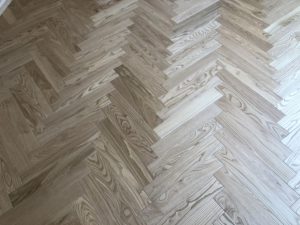

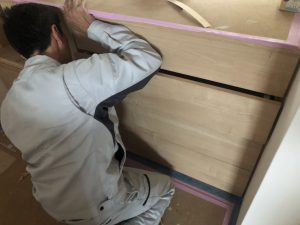

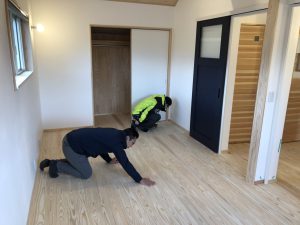

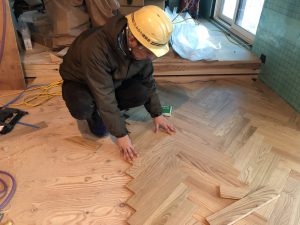

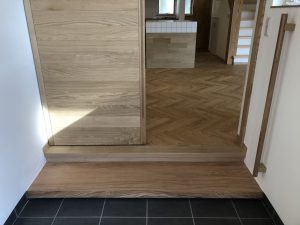

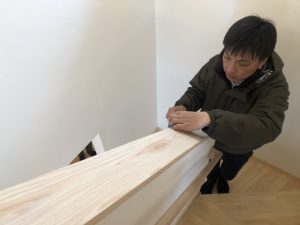

広葉樹床のヘリンボーン貼りも、
お楽しみに!

【2019年9月15日】1/100模型!

プラン途中の1/100模型!

【2019年9月15日】住んでからの水道光熱費!

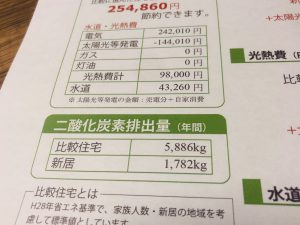

住んでからの水道光熱費は

年間約25万円もお得!

太陽光発電約4.2KW搭載!

ZEH仕様!

【2019年9月15日】断熱性能UA値!

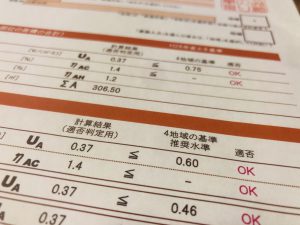

断熱性能UA値0.37!

北海道基準をクリア。

施工レポートの一覧にもどる
