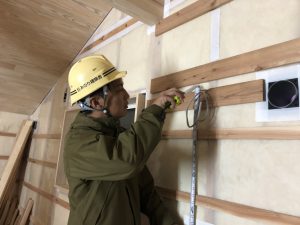

完成! 萩と月を眺める家!利府町・延床面積28.50坪 - みのり建築舎|一級建築士とつくる自然素材の注文住宅

Report

リアルタイム施工レポート「ただいま施工中」

完成! 萩と月を眺める家!利府町・延床面積28.50坪

[ 利府町/ 新築戸建(注文住宅) ]

【施工開始日】2019.8月

【施工完了日】2020.1月

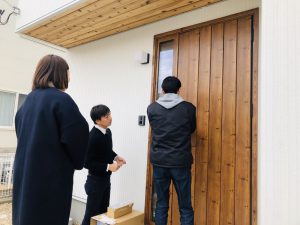

【2020年1月24日】完成・お引き渡し!

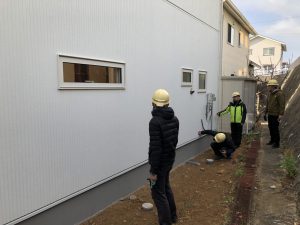

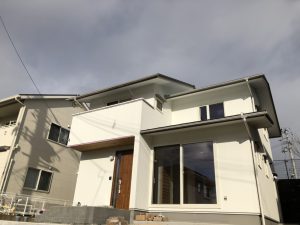

完成・外観!

【2020年1月24日】完成・お引き渡し!

玄関軒天、レッドシーダー板張り!

【2020年1月24日】完成・お引き渡し!

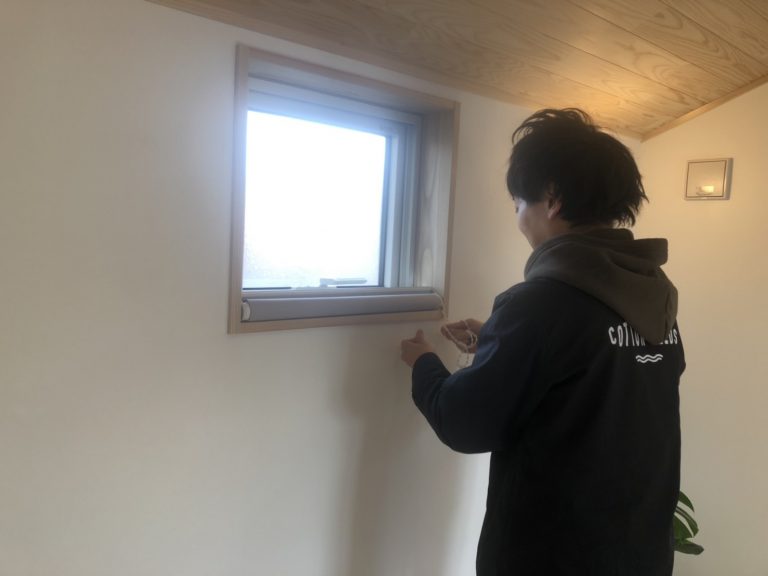

ちょっと、窓越しに!

【2020年1月24日】完成・お引き渡し!

ダイニング&キッチン!

【2020年1月24日】完成・お引き渡し!

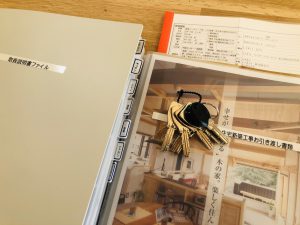

本鍵を確認!

【2020年1月24日】完成・お引き渡し!

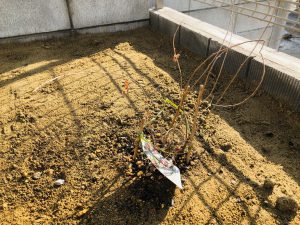

ミヤギノハギ!を植えました!

宮城と言えば、”萩”ですね。(^-^)

それと、”月”も大事ですね!

【2020年1月24日】完成・お引き渡し!

庭に植えました!

【2020年1月24日】完成・お引き渡し!

本日、無事完成・お引き渡し!

【2020年1月23日】お引き渡し前確認!

お引き渡し前に確認!

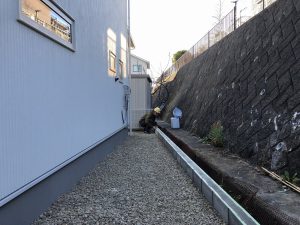

【2020年1月23日】外構工事!

外構工事の完了確認!

【2020年1月21日】気密測定!

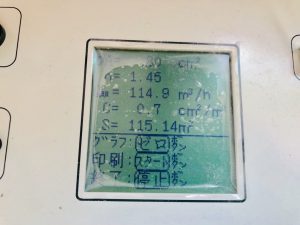

結果はC値0.7㎠/㎡!今回も狙い通りの数値が出ました!

【2020年1月21日】気密測定!

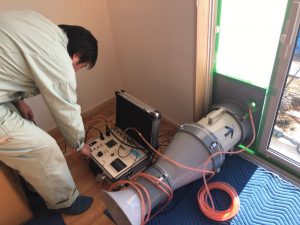

気密測定中!

【2020年1月21日】気密測定!

気密測定!

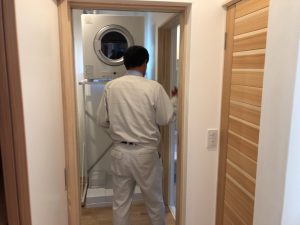

【2020年1月20日】ライフライン検査!

洗濯排水の確認!

【2020年1月20日】ライフライン検査!

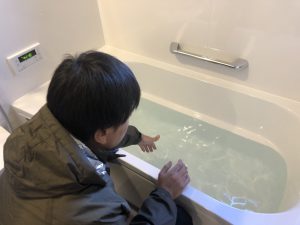

お風呂のお湯はりを確認!

【2020年1月20日】ライフライン検査!

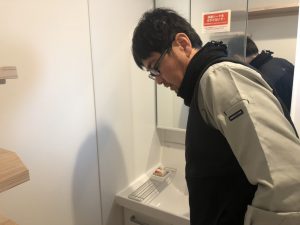

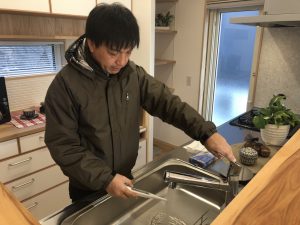

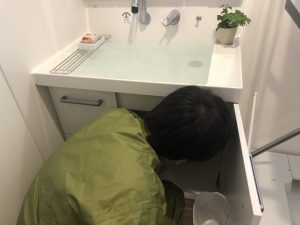

水質確認!

【2020年1月20日】ライフライン検査!

洗面のオーバーフローを確認!

【2020年1月20日】ライフライン検査!

洗面の排水を確認!

【2020年1月20日】ライフライン検査!

キッチンの排水確認!

【2020年1月20日】ライフライン検査!

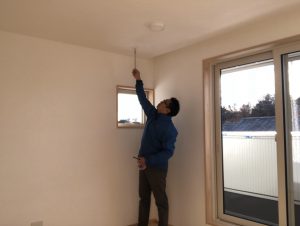

テレビの電波の受信を確認!

【2020年1月20日】ライフライン検査!

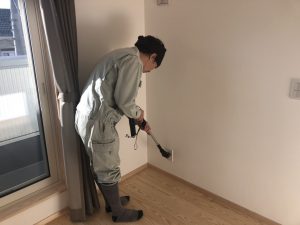

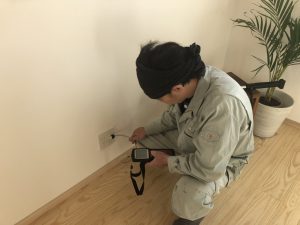

コンセントの通電確認を
全数行います!

【2020年1月20日】ライフライン検査!

床下配管確認!

【2020年1月20日】ライフライン検査!

床下配管確認!

【2020年1月20日】ライフライン検査!

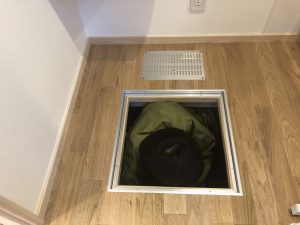

床下に潜り設備配管の最終確認!

【2020年1月20日】外構工事!

境界工事進行中!

【2020年1月20日】完成写真撮影!

撮影中!

【2020年1月20日】完成写真撮影!

撮影状況!

【2020年1月20日】完成写真撮影!

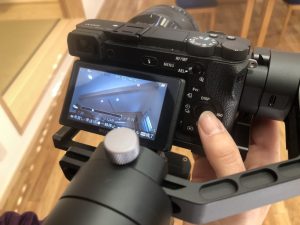

完成動画撮影!

【2020年1月20日】完成写真撮影!

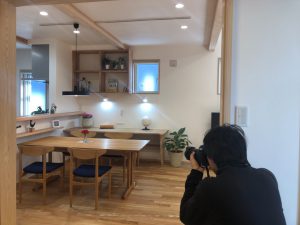

完成写真撮影!

【2020年1月17日】外構工事!

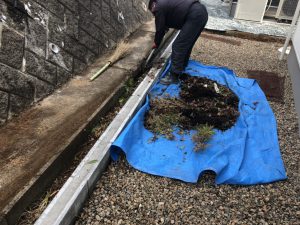

側溝の清掃!

【2020年1月17日】カーテン工事!

カーテン工事確認!

【2020年1月17日】カーテン工事!

カーテン工事!

【2020年1月17日】外構工事!

玄関階段アプローチ
下草工事!

【2020年1月17日】外構工事!

下草!

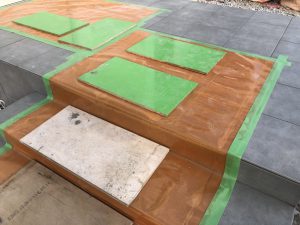

【2020年1月14日】仕上工事!

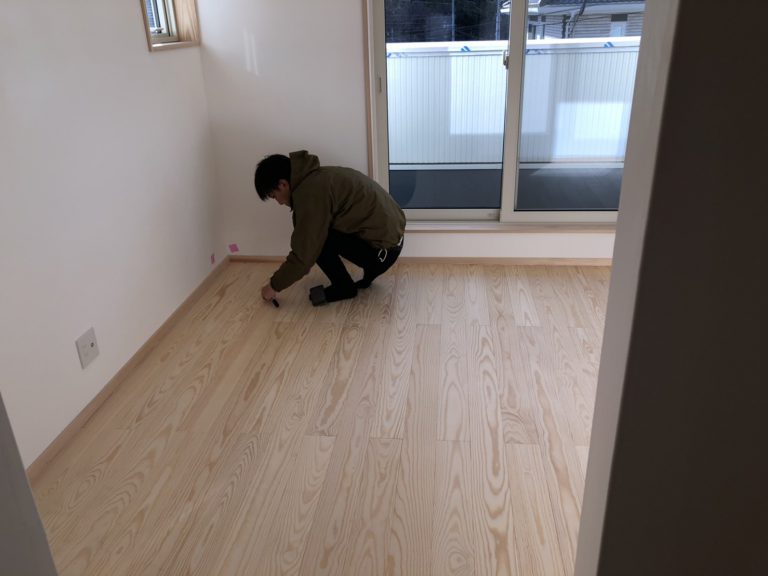

床塗装確認!

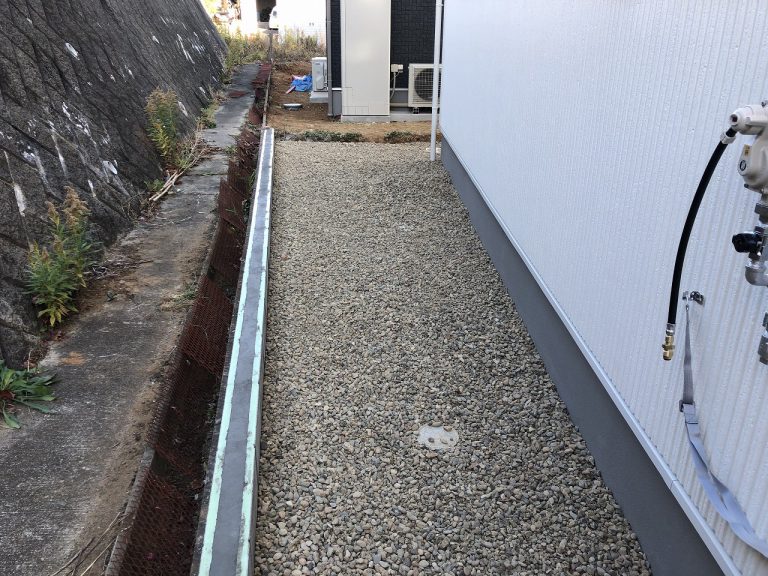

【2020年1月9日】外構工事!

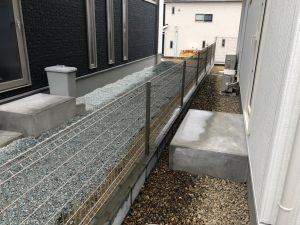

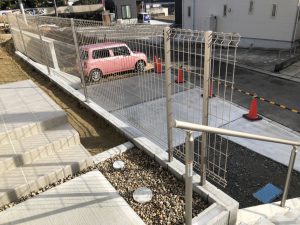

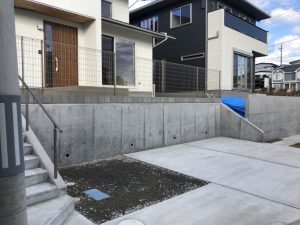

フェンス、外構確認!

【2020年1月9日】外構工事!

フェンス!

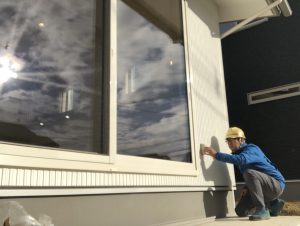

【2020年1月9日】外観!

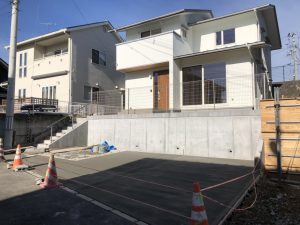

外観!

【2020年1月6日】外構工事!

外構工事確認!

【2020年1月6日】外構工事!

手摺の取り付け確認!

【2020年1月6日】現場確認!

休み明けの確認!

【2019年12月27日】現場確認!

年明けより引き続き外構工事を行います!

【2019年12月27日】現場確認!

休み前の確認!

【2019年12月25日】外構工事!

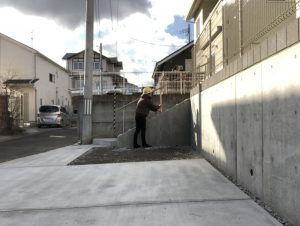

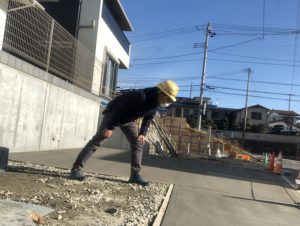

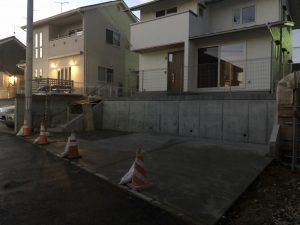

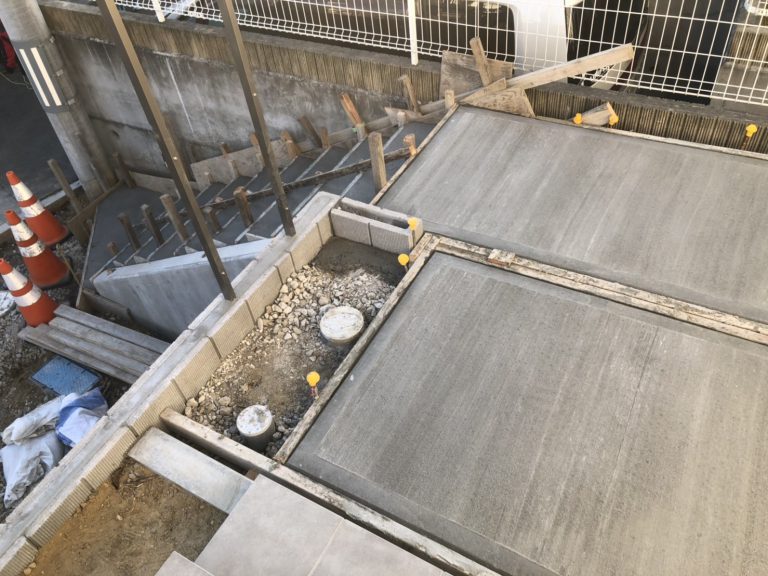

駐車場、コンクリート養生中!

【2019年12月25日】外構工事!

駐車場、コンクリート確認!

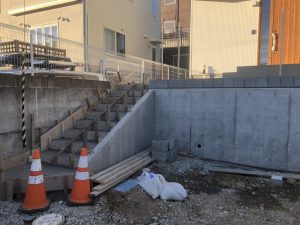

【2019年12月20日】外構工事!

玄関アプローチ!

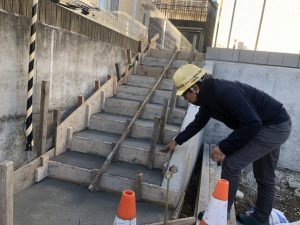

【2019年12月20日】外構工事!

階段アプローチ!

【2019年12月20日】外構工事!

階段アプローチコンクリート確認!

【2019年12月16日】完了検査!

完了検査、合格!

【2019年12月16日】完了検査!

完了検査!

【2019年12月14日】外構工事!

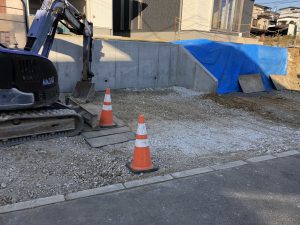

駐車場の掘削工事が

進行中です!

【2019年12月14日】外構工事!

ブロック積み確認!

【2019年12月14日】外構工事!

外構工事が開始!

防草シートと砂利敷が進行中!

【2019年12月6日】完成検査!

外観!

【2019年12月6日】完成検査!

屋根確認!

【2019年12月6日】完成検査!

ドローンで外部を確認!
有資格者の千葉さんが操縦!

【2019年12月6日】完成検査!

ボイラー確認!

【2019年12月6日】完成検査!

外観!

【2019年12月6日】完成検査!

外部確認!

【2019年12月6日】完成検査!

外部コンセント確認!

【2019年12月6日】完成検査!

床キズ確認!

【2019年12月6日】完成検査!

カウンターの裏側チェック!

【2019年12月6日】完成検査!

押入れ下も確認!

【2019年12月6日】完成検査!

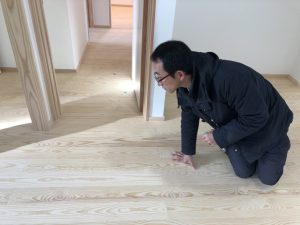

床にキズなどないか確認!

【2019年12月6日】完成検査!

エアコンスリーブ確認!

【2019年12月6日】完成検査!

笠木欠けあり!

【2019年12月6日】完成検査!

二階からの朝日!

【2019年12月6日】完成検査!

二階子供室!

【2019年12月6日】完成検査!

赤松床!

【2019年12月6日】完成検査!

物干金物確認!

【2019年12月6日】完成検査!

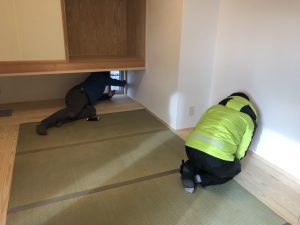

畳の間!

【2019年12月6日】完成検査!

汚れあり!

【2019年12月6日】完成検査!

完成検査!

【2019年12月3日】外観!

外観!

【2019年12月3日】仕上確認!

階段手すり!

【2019年12月3日】仕上確認!

食器棚タイル確認!

【2019年12月3日】仕上確認!

ニッチ!

【2019年12月3日】住宅設備工事!

外物干しも完了です!

【2019年12月3日】住宅設備工事!

物干し取り付け完了!

【2019年12月3日】住宅設備工事!

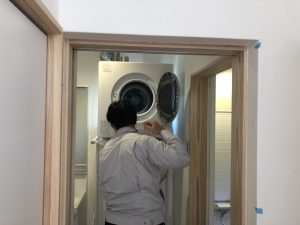

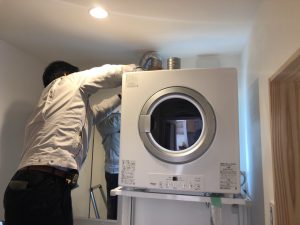

ガス乾燥機取り付け!

【2019年12月3日】住宅設備工事!

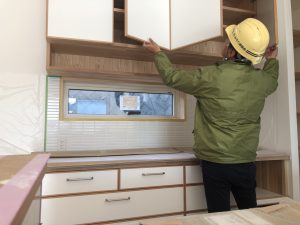

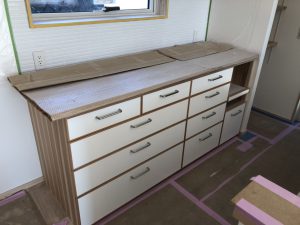

食器棚!

【2019年12月3日】住宅設備工事!

ガス乾燥機取り付け!

【2019年12月3日】住宅設備工事!

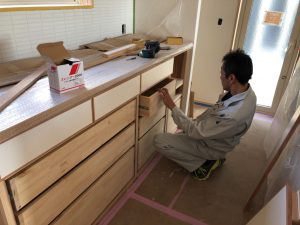

食器棚確認!

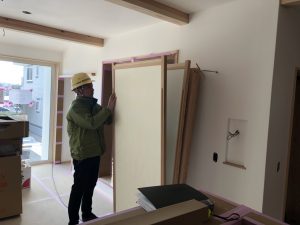

【2019年11月29日】建具工事!

建具を吊り込み中!

【2019年11月29日】造作収納工事!

食器棚の取り付け中!

【2019年11月29日】タイル工事!

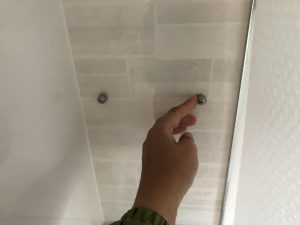

キッチンのタイル貼り!

【2019年11月29日】建具工事!

建具確認!

【2019年11月29日】タイル工事!

玄関ポーチのタイル!

【2019年11月29日】設備工事!

ボイラー取り付け!

【2019年11月26日】左官工事!

漆喰確認!

【2019年11月26日】左官工事!

漆喰塗り!

【2019年11月26日】外観!

外観!

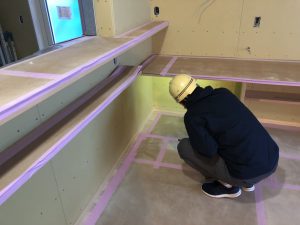

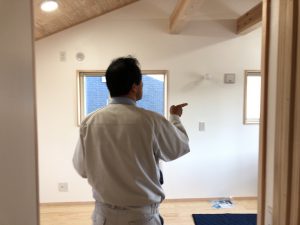

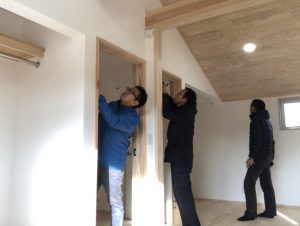

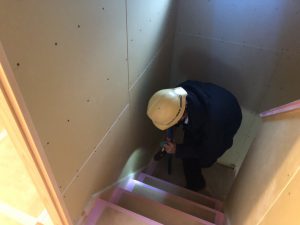

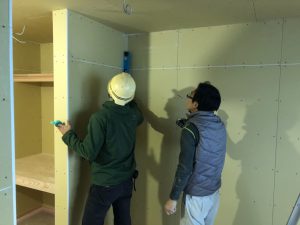

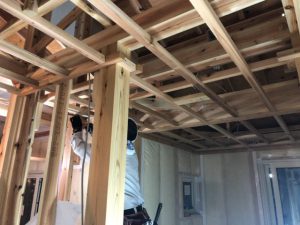

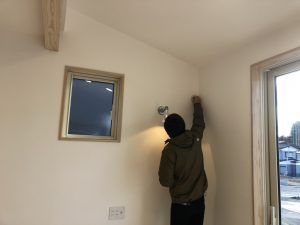

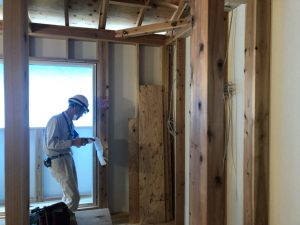

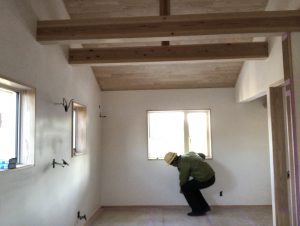

【2019年11月18日】木下地検査!

外観!

【2019年11月18日】木下地検査!

カウンター下もチェック!

【2019年11月18日】木下地検査!

階段周りも確認!

【2019年11月18日】木下地検査!

鯉沼棟梁も一緒に確認!

【2019年11月18日】木下地検査!

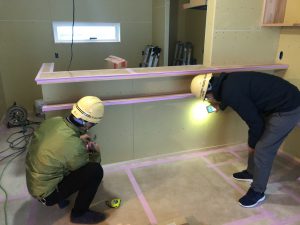

キッチンカウンター下確認!

【2019年11月18日】木下地検査!

階段まわり確認!

【2019年11月18日】木下地検査!

ボード確認!

【2019年11月18日】木下地検査!

ボード下地確認!

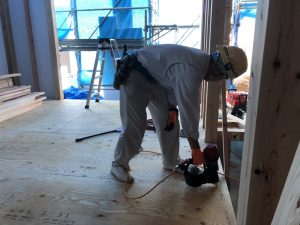

【2019年11月12日】木工事!

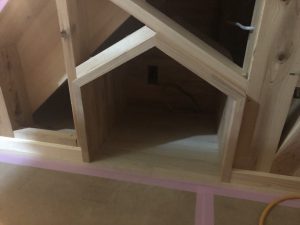

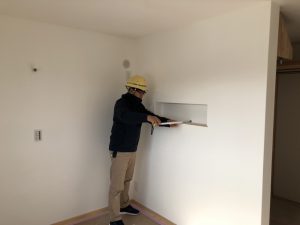

吊り押入れ高さ確認!

【2019年11月12日】木工事!

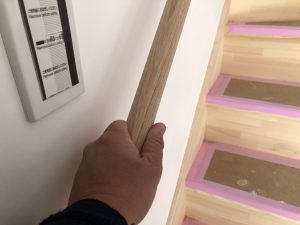

鯉沼棟梁、巾木取り付け!

【2019年11月12日】木工事!

お掃除ロボットの収納!

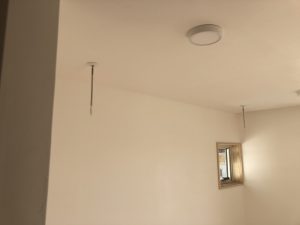

【2019年11月12日】木工事!

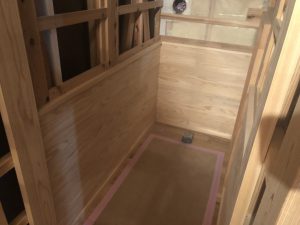

トイレの腰板!

【2019年11月11日】木工事!

鯉沼棟梁、畳の間押入工事!

【2019年11月11日】住宅設備工事!

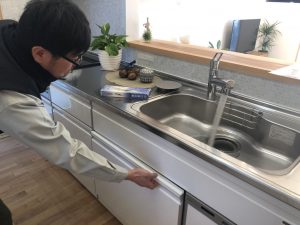

キッチン確認!

【2019年11月11日】住宅設備工事!

キッチン!

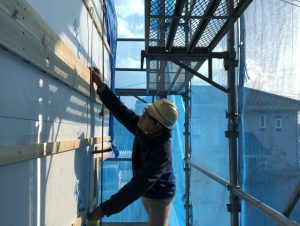

【2019年11月11日】外壁工事!

外壁工事!

【2019年11月11日】外壁工事!

外壁確認!

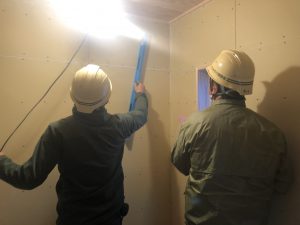

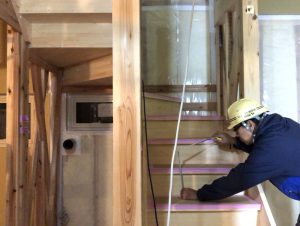

【2019年11月8日】木下地検査!

下地の不陸を確認!

【2019年11月8日】木下地検査!

下地確認!

【2019年11月8日】木下地検査!

階段まわり確認!

【2019年11月8日】木下地検査!

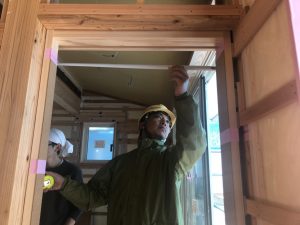

入口枠の幅確認!

【2019年11月8日】木下地検査!

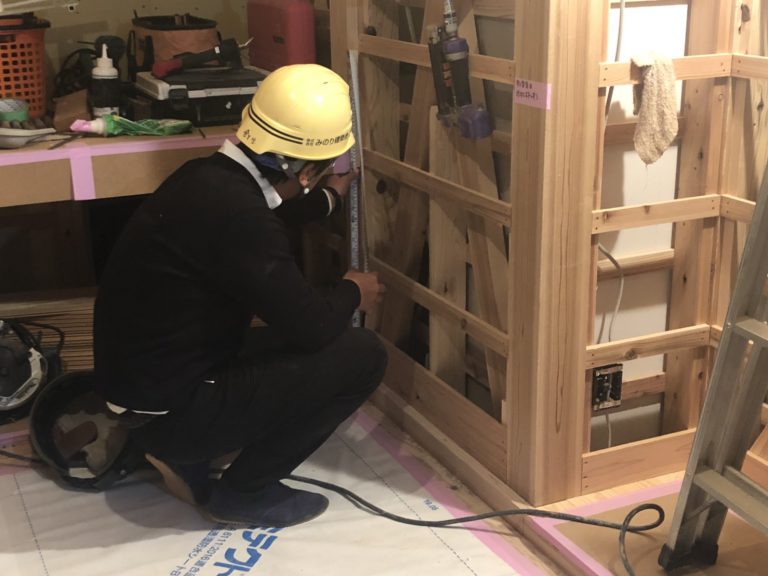

入り口枠水平垂直確認!

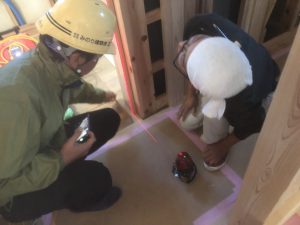

【2019年11月8日】木下地検査!

レーザーを使って
入口枠の水平垂直を確認!

【2019年11月1日】外観!

外観!

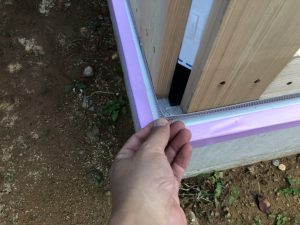

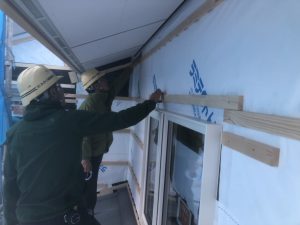

【2019年11月1日】防水検査!

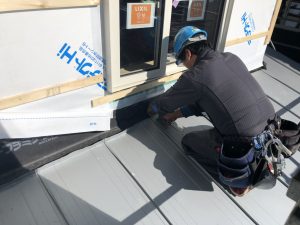

防虫網確認!

【2019年11月1日】防水検査!

通気胴縁確認!

【2019年11月1日】防水検査!

小庇板金立ち上がり確認!

【2019年11月1日】防水検査!

社内防水検査!

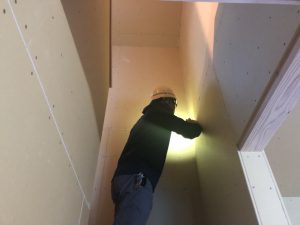

軒天部分確認!

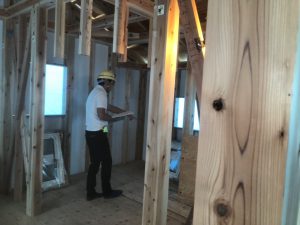

【2019年10月31日】木工事!

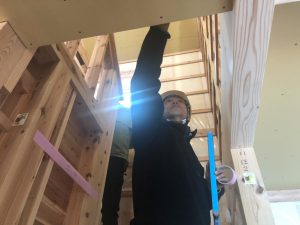

鯉沼棟梁!

和室鴨居取り付け!

【2019年10月31日】外部工事!

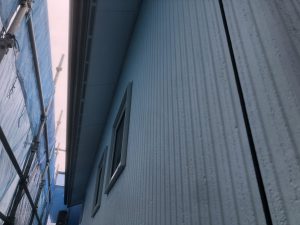

外壁下地!

【2019年10月31日】外観!

外観!

【2019年10月31日】外部工事!

外壁下地確認!

【2019年10月31日】木工事!

壁下地確認!

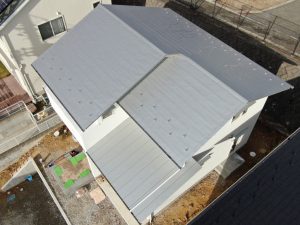

【2019年10月28日】屋根工事!

屋根の雨返し施工!

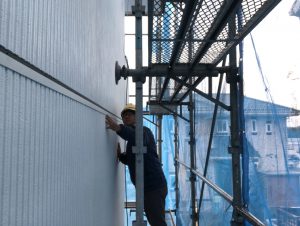

【2019年10月28日】外壁工事!

外壁下地が進行中!

【2019年10月28日】木工事!

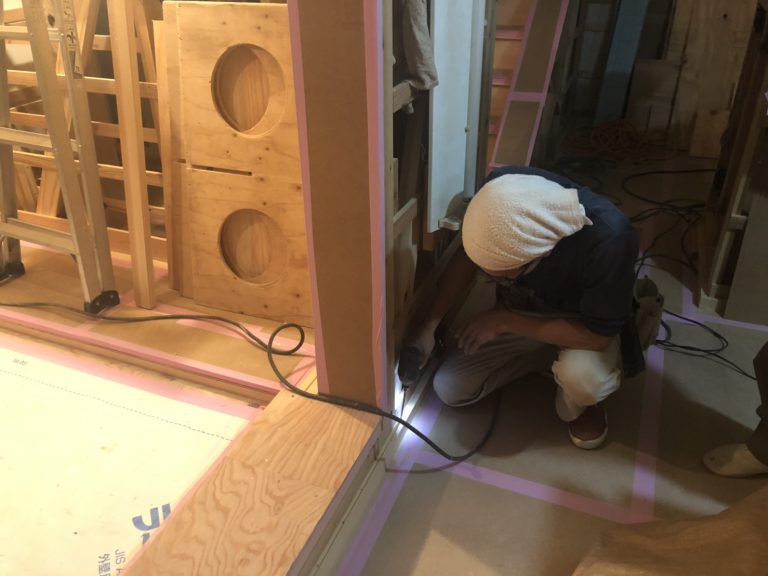

入口枠の造作工事が進行中!

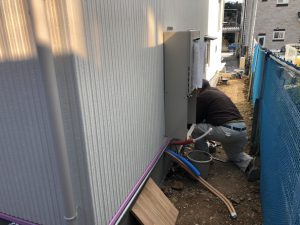

【2019年10月28日】設備工事!

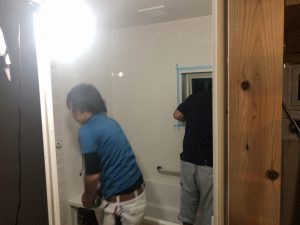

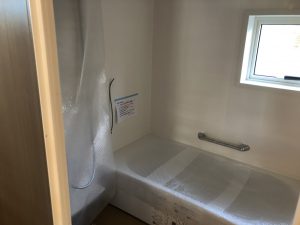

ユニットバス据付完了!

【2019年10月28日】設備工事!

ユニットバスの止水確認!

【2019年10月28日】設備工事!

キッチン配管位置確認!

【2019年10月26日】木工事!

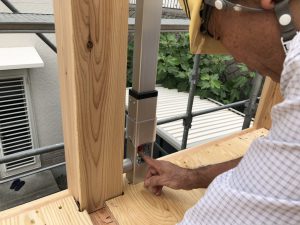

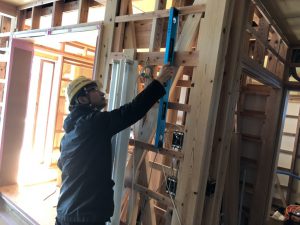

鯉沼棟梁、入口枠の設置!

【2019年10月26日】設備工事!

トイレの排水位置を確認!

【2019年10月26日】ユニットバス!

ユニットバスの設置!

【2019年10月24日】木工事!

階段!

【2019年10月24日】木工事!

階段確認!

【2019年10月24日】木工事!

照明ブラケットの高さ確認!

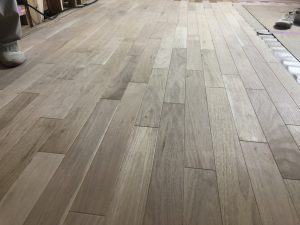

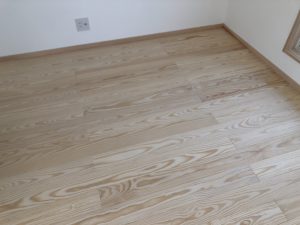

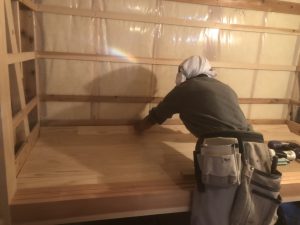

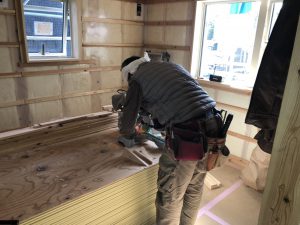

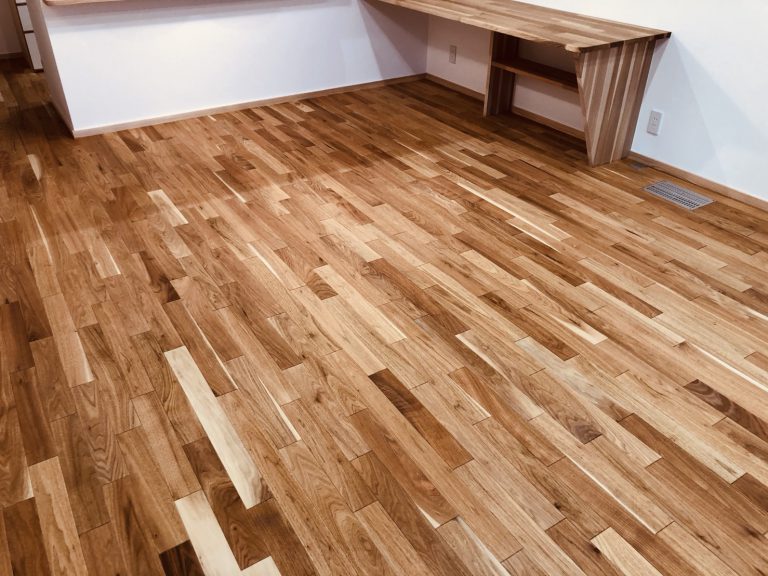

【2019年10月19日】クルミの床!

色味のきれいな鬼クルミの床!

【2019年10月19日】クルミの床!

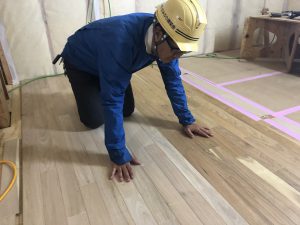

床材を確認!

鬼クルミの床材!

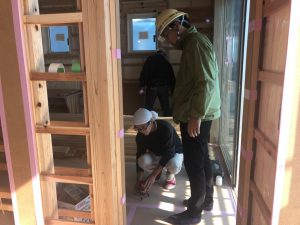

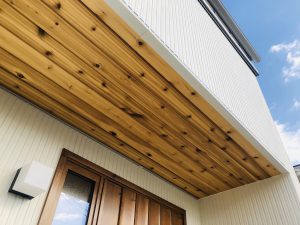

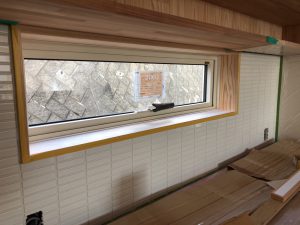

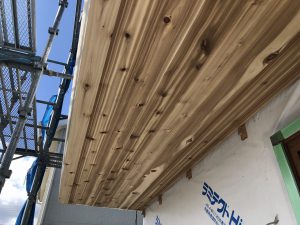

【2019年10月15日】軒天!

軒天の一部にレッドシダーを張りました!

【2019年10月15日】外壁工事!

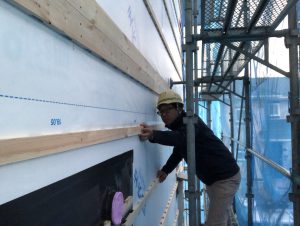

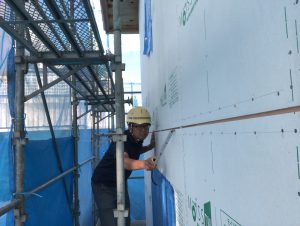

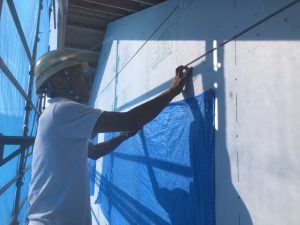

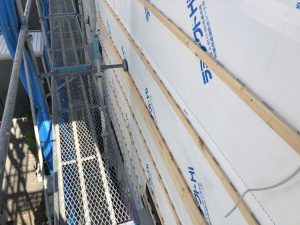

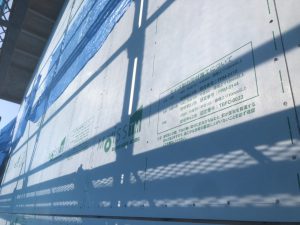

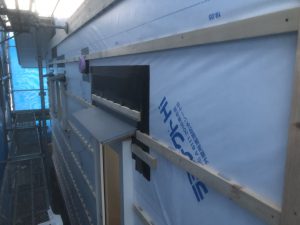

外壁の防水シート張り!

【2019年10月15日】木工事!

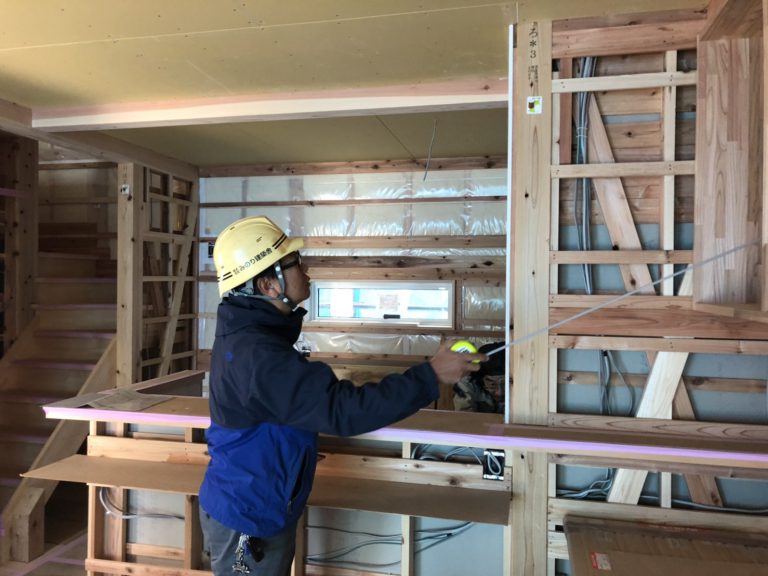

天井の気密シートを確認!

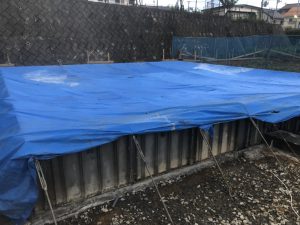

【2019年10月13日】台風通過後の確認!

台風通過後の確認!

【2019年10月13日】台風通過後の確認!

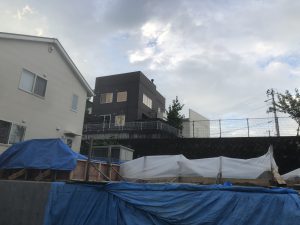

台風通過後の現場確認!

外観!

【2019年10月11日】台風対策!

台風の接近にともない

現場の養生を確認!

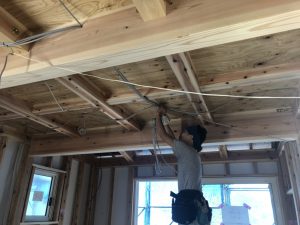

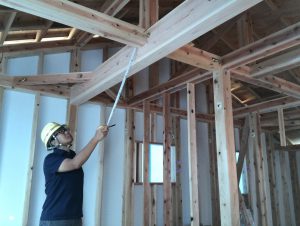

【2019年10月8日】天井!

鯉沼棟梁、天井下地組みの作業中!

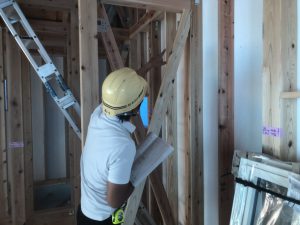

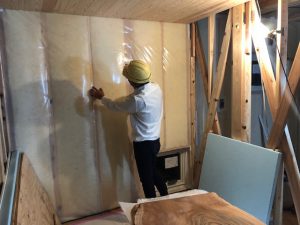

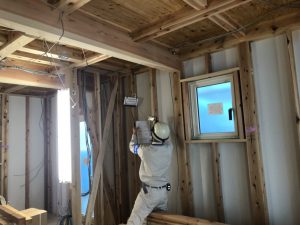

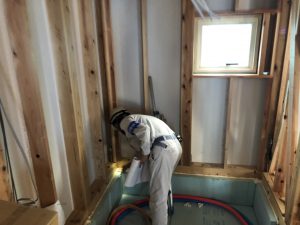

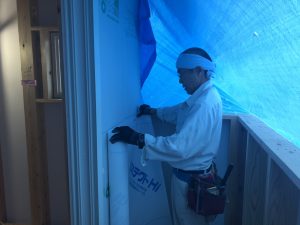

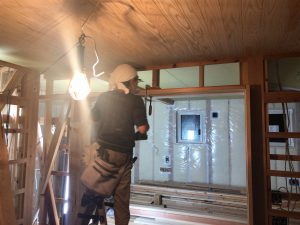

【2019年10月8日】断熱工事!

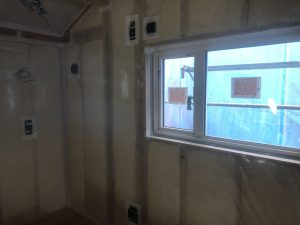

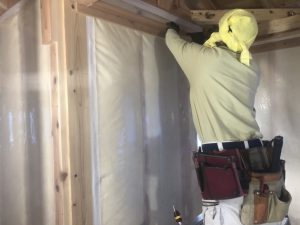

壁断熱工事が完了!

充填状況の確認!

【2019年10月8日】天井工事!

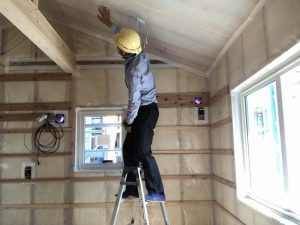

天井の下地組み作業中!

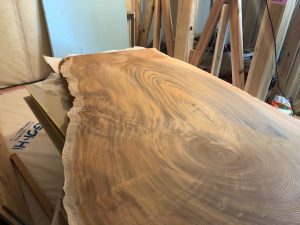

【2019年10月8日】ケヤキの一枚板!

ケヤキの一枚板!

【2019年10月7日】外観!

外観!

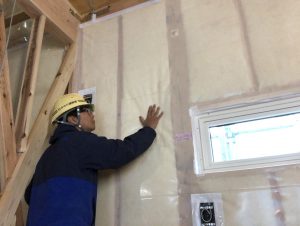

【2019年10月7日】断熱工事!

二階断熱材!

【2019年10月7日】断熱工事!

断熱材確認!

【2019年10月7日】木工事!

二階天井下地!

【2019年10月7日】木工事!

鯉沼棟梁、小上がり床下工事!

【2019年10月3日】外観!

外観!

【2019年10月3日】電気工事!

配線工事!

【2019年10月3日】木工事!

防水シート張り!

【2019年10月3日】木工事!

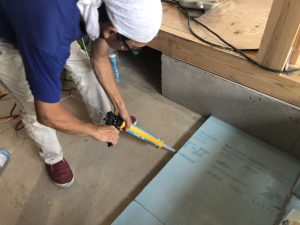

基礎断熱材コーキング!

【2019年10月3日】中間検査!

中間検査!

無事合格!

【2019年10月3日】中間検査!

中間検査!

【2019年10月3日】中間検査!

中間検査!

【2019年10月3日】中間検査!

中間検査!

【2019年10月3日】中間検査!

中間検査!

【2019年9月30日】上棟検査!

外観!

【2019年9月30日】上棟検査!

梁金物確認!

【2019年9月30日】上棟検査!

サッシ確認!

【2019年9月30日】上棟検査!

県産材ステッカー!

【2019年9月30日】上棟検査!

筋交い確認!

【2019年9月30日】上棟検査!

筋交い確認!

【2019年9月30日】上棟検査!

外部金物確認!

【2019年9月30日】上棟検査!

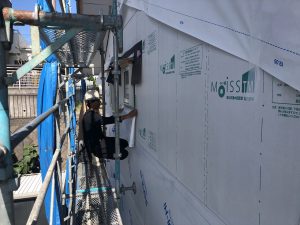

耐力面材 モイス!

【2019年9月30日】上棟検査!

外部耐力面材確認!

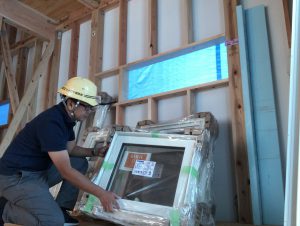

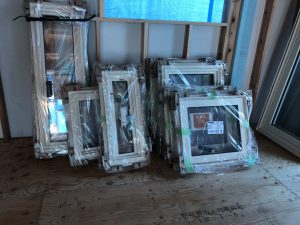

【2019年9月30日】サッシ工事!

サッシが納入されました!

【2019年9月27日】木工事!

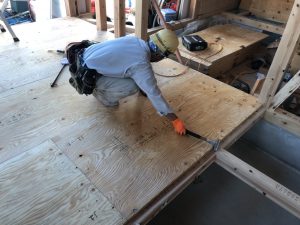

1階床下地を張っています!

【2019年9月27日】木工事!

床下地張り!

【2019年9月27日】外部工事!

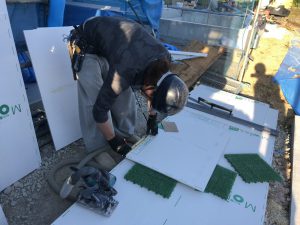

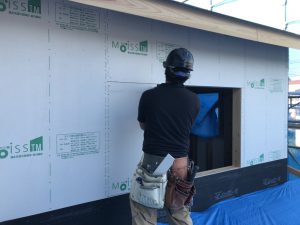

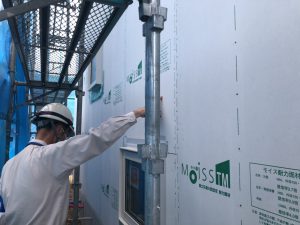

外部は耐力面材施工中!

【2019年9月27日】外部工事!

耐力面材張り!

【2019年9月27日】外部工事!

耐力面材張り間も無く完了!

【2019年9月27日】外観!

外観!

【2019年9月24日】屋根工事!

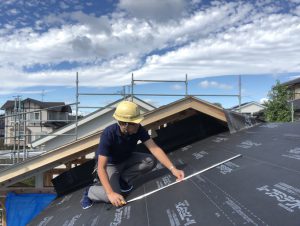

屋根ルーフィング確認!

【2019年9月24日】屋根工事!

屋根からの眺め!

【2019年9月24日】木工事!

外観!

【2019年9月24日】木工事!

青空!

【2019年9月24日】木工事!

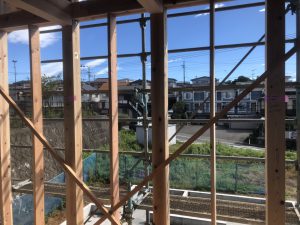

2階からの眺め!

【2019年9月24日】木工事!

金物確認!

【2019年9月24日】木工事!

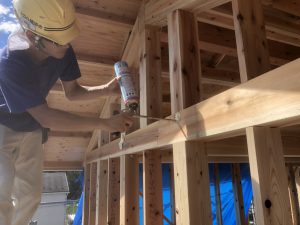

鯉沼棟梁、熱橋処理!

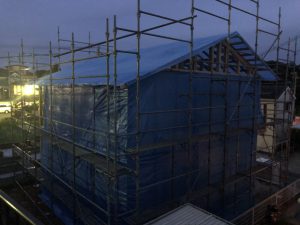

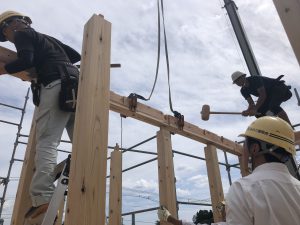

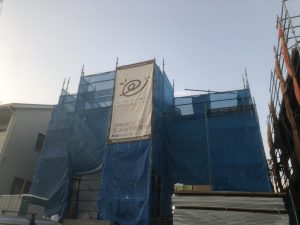

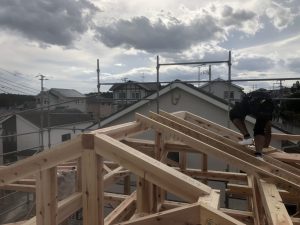

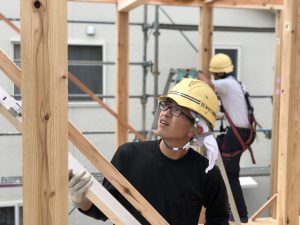

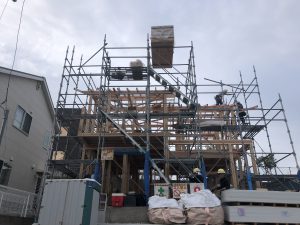

【2019年9月20日】建て方工事!

ブルーシートで養生して

本日の作業は完了です!

明日以降も安全第一で進めてまいります!

【2019年9月20日】建て方工事!

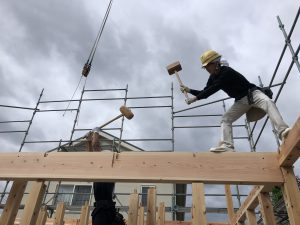

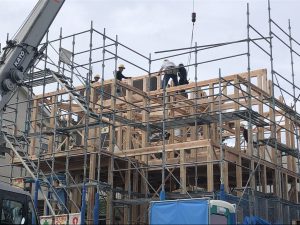

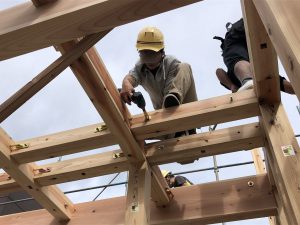

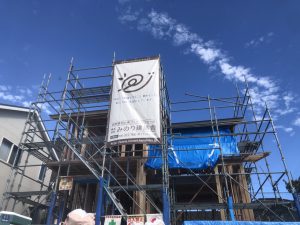

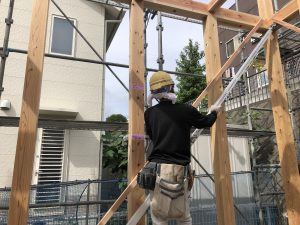

無事上棟しました!

【2019年9月20日】建て方工事!

垂木掛け!

【2019年9月20日】建て方工事!

登り梁確認!

【2019年9月20日】建て方工事!

棟木が上がりました!

【2019年9月20日】建て方工事!

鯉沼棟梁、間直し!

【2019年9月20日】建て方工事!

二階の柱の垂直を確認!

【2019年9月20日】建て方工事!

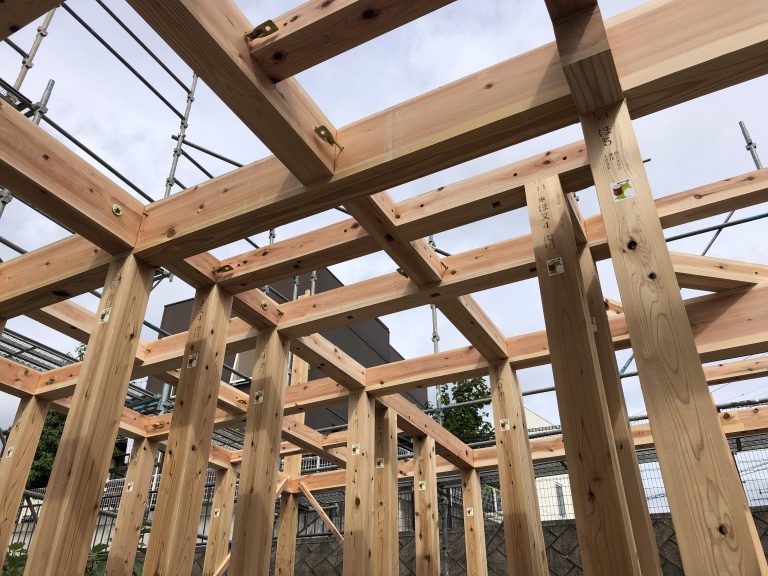

梁組み確認!

【2019年9月20日】建て方工事!

二階の梁組み!

【2019年9月20日】建て方工事!

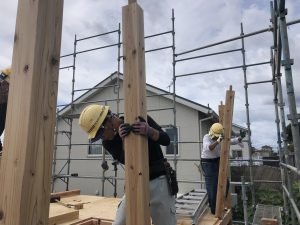

二階の柱立て!

【2019年9月20日】建て方工事!

間直し!

【2019年9月20日】建て方工事!

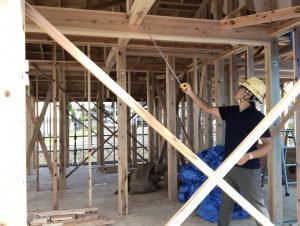

柱の垂直を確認!

鯉沼棟梁!

【2019年9月20日】建て方工事!

金物でしっかり固定!

【2019年9月20日】建て方工事!

一階の梁組み!

【2019年9月20日】建て方工事!

一階の梁組み!

【2019年9月20日】建て方工事!

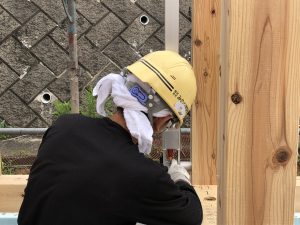

本日は建て方工事です!

朝礼で安全面、体調等しっかり確認!

【2019年9月18日】基礎全景!

基礎全景!

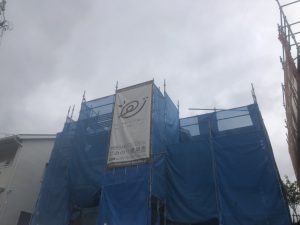

【2019年9月18日】足場確認!

外部足場確認!

【2019年9月18日】足場確認!

外部足場!

【2019年9月15日】近隣挨拶!

今週の建て方の工事前に

ご近所さんへ工事日程の挨拶まわり!

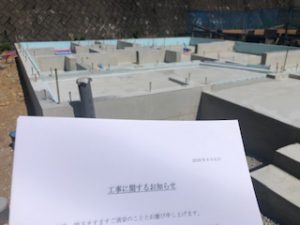

【2019年9月12日】基礎検査!

基礎全景!

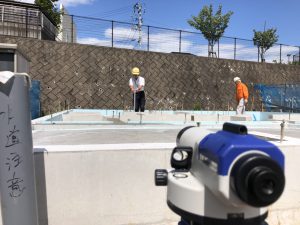

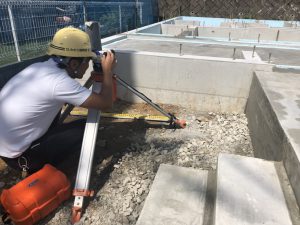

【2019年9月12日】基礎検査!

基礎天端のレベルを測定!

【2019年9月12日】基礎検査!

社内基礎検査!

【2019年9月11日】基礎工事!

玄関土間コンクリート

養生確認!

【2019年9月11日】基礎工事!

玄関土間コンクリート

養生中!

【2019年9月11日】基礎工事!

養生中!

【2019年9月9日】基礎工事!

基礎の確認!

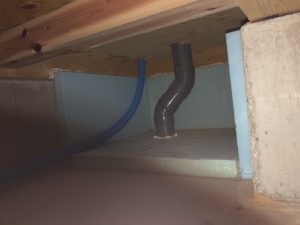

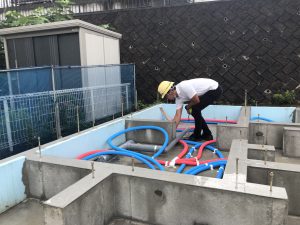

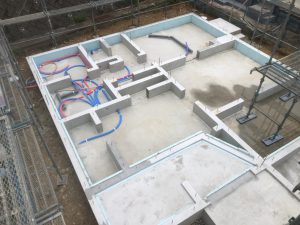

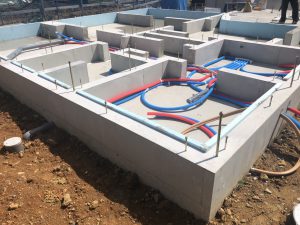

【2019年9月9日】配管工事!

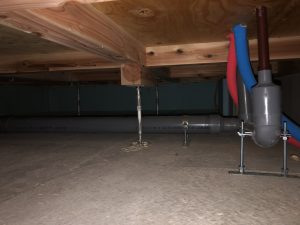

設備配管確認!

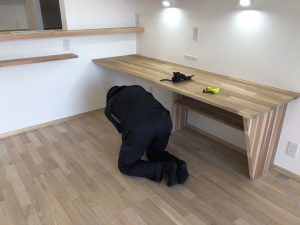

【2019年9月5日】天板選び!

選んだ天板がどう使われるのか

どうぞお楽しみに!

【2019年9月5日】天板選び!

岩手県森林組合連合会の阿部さんから

説明を受けながら選んでいきます!

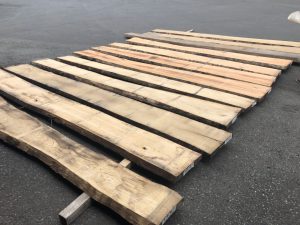

【2019年9月5日】天板選び!

建て主さんもご一緒に岩手県まで

広葉樹の天板を選びに来ました!

【2019年9月3日】サッシ打ち合わせ!

鯉沼棟梁、ダイカクヤさんと

サッシ打ち合わせ!

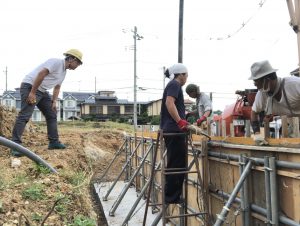

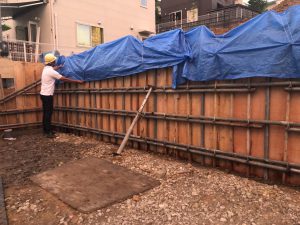

【2019年9月3日】基礎工事!

基礎養生中!

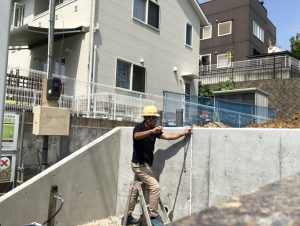

【2019年9月3日】基礎工事!

基礎養生確認!

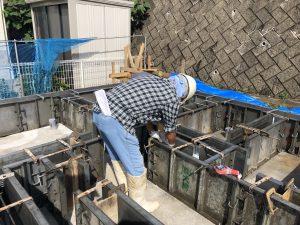

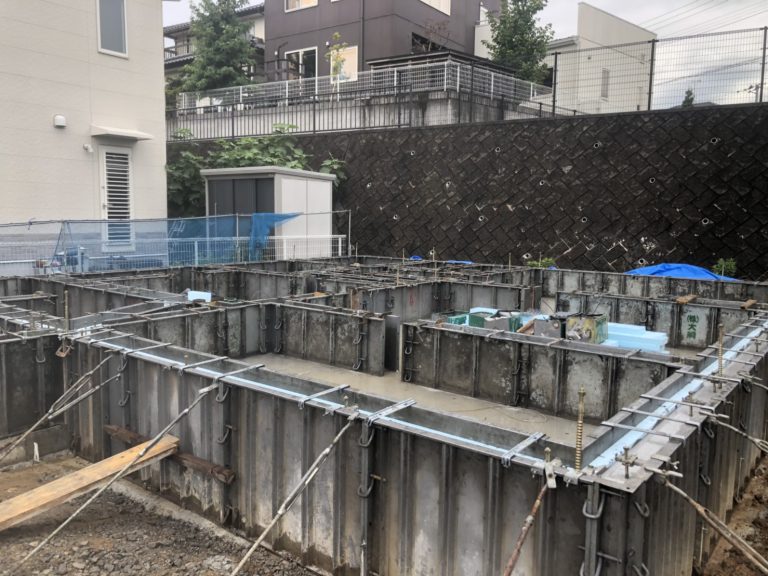

【2019年8月31日】基礎工事!

ホールダウン金物位置の確認!

【2019年8月31日】基礎工事!

アンカー金物取り付け!

【2019年8月31日】基礎工事!

立上りの高さ墨出し!

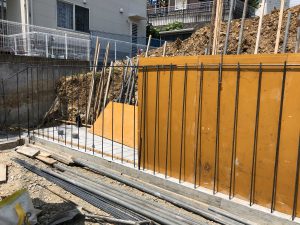

【2019年8月29日】基礎工事!

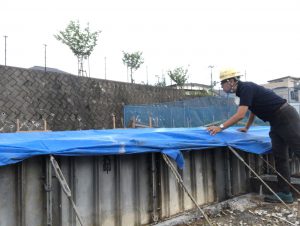

基礎養生中!

【2019年8月29日】基礎工事!

基礎養生確認!

【2019年8月29日】基礎工事!

打設確認!

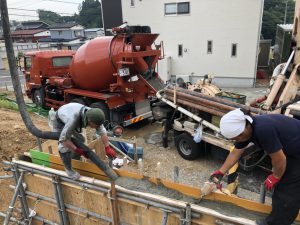

【2019年8月29日】基礎工事!

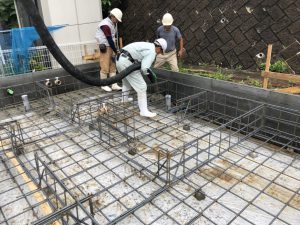

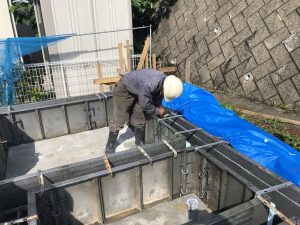

コンクリート打設工事!

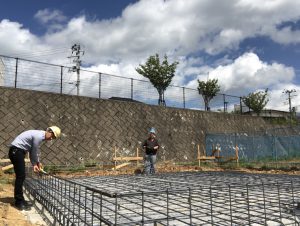

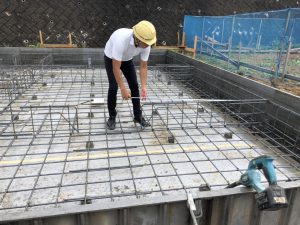

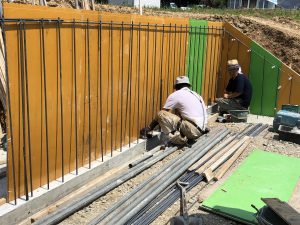

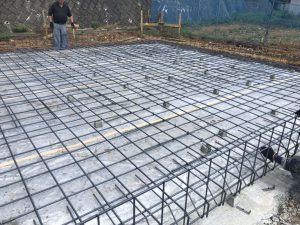

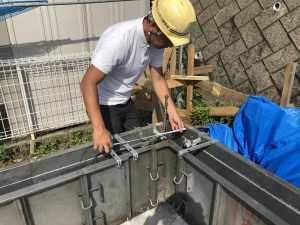

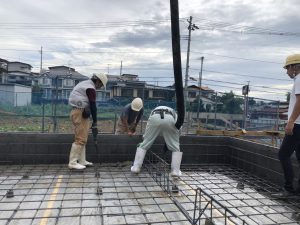

【2019年8月29日】配筋検査!

第三者機関による配筋検査!

こちらも無事合格!

【2019年8月29日】配筋検査!

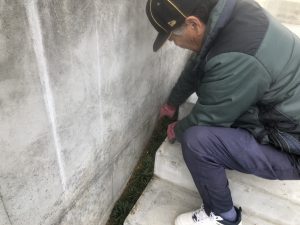

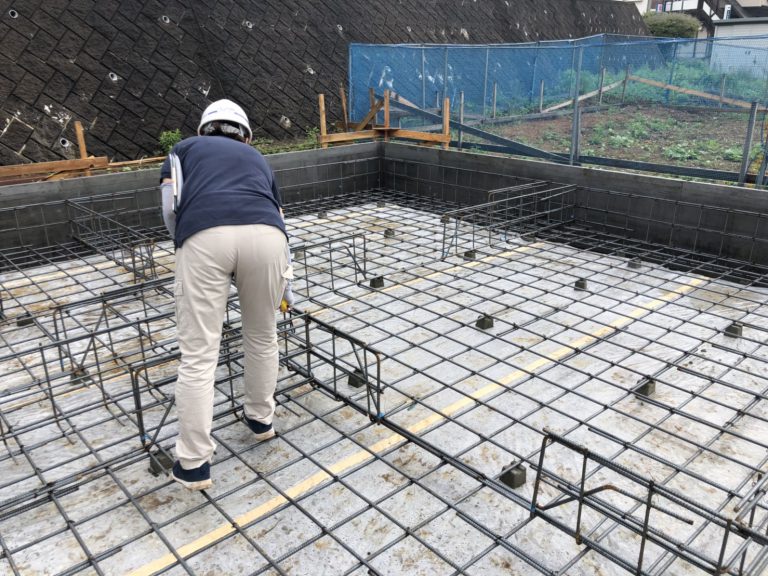

配筋検査!

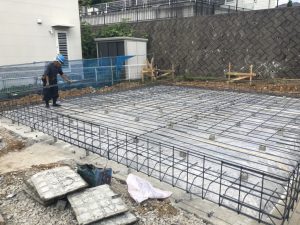

【2019年8月26日】基礎工事!

基礎配筋工事中!

【2019年8月26日】基礎工事!

基礎配筋工事中!

【2019年8月26日】基礎工事!

配筋確認!

【2019年8月24日】基礎工事!

地鎮祭時にお預かりした鎮物を奉納!

【2019年8月24日】基礎工事!

丁張り確認!

【2019年8月24日】基礎工事!

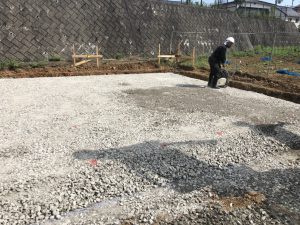

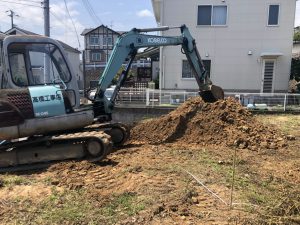

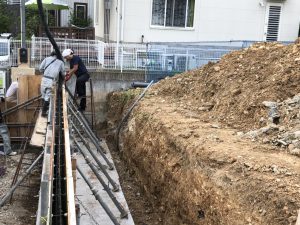

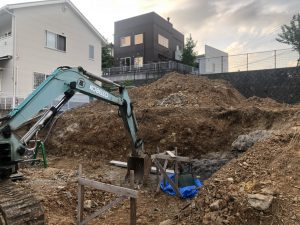

掘削工事を終え、砕石敷き!

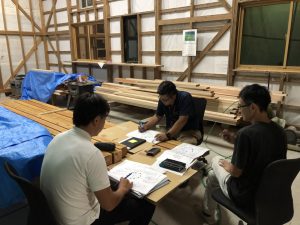

【2019年8月19日】材料打ち合わせ!

鯉沼棟梁、丸平木材さんと

材料の打ち合わせ!

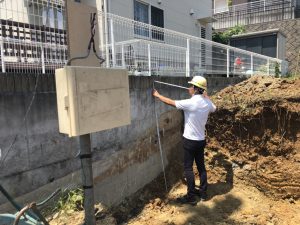

【2019年8月19日】造成工事!

擁壁埋め戻し!

【2019年8月19日】造成工事!

擁壁高さ確認!

【2019年8月19日】造成工事!

擁壁工事!

【2019年8月19日】造成工事!

擁壁埋め戻し!

【2019年8月8日】造成工事!

擁壁の養生確認!

【2019年8月8日】造成工事!

擁壁コンクリート打設中!

【2019年8月8日】造成工事!

擁壁コンクリート打設確認!

【2019年8月8日】造成工事!

擁壁コンクリート!

【2019年8月6日】造成工事!

擁壁の配筋中!

【2019年8月6日】造成工事!

擁壁の配筋工事!

【2019年8月1日】造成工事!

掘削状況!

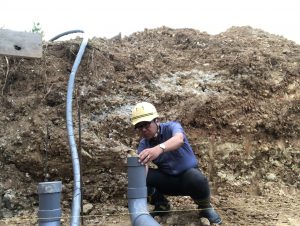

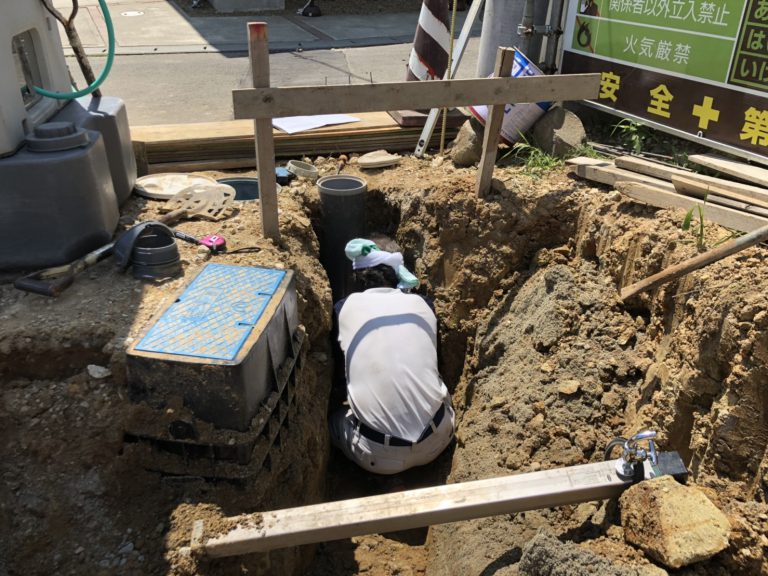

【2019年8月1日】配管工事!

設備配管確認!

【2019年8月1日】造成工事!

掘削確認!

【2019年8月1日】配管工事!

設備配管工事中!

【2019年8月1日】造成工事!

擁壁の位置確認!

【2019年8月1日】造成工事!

擁壁の掘削工事が完了!

【2019年7月29日】造成工事!

掘削深さ確認!

【2019年7月29日】造成工事!

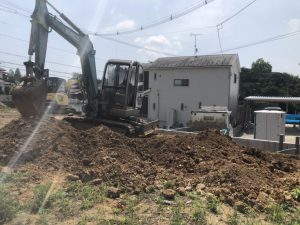

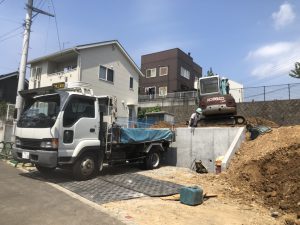

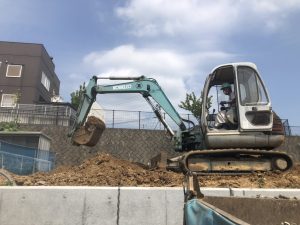

掘削工事!

【2019年7月29日】造成工事!

造成工事が着工いたしました!

【2019年7月28日】地鎮祭!

無事、地鎮祭を終えました!

明日より安全第一で工事を

進めてまいります!

【2019年7月28日】地鎮祭!

配置等を現地で確認!

【2019年7月28日】地鎮祭!

鎮め物!

お預かりし、後ほど奉納いたします!

【2019年7月28日】地鎮祭!

土地のお清めと工事の安全を

参列者全員で祈願いたしました!

【2019年7月28日】地鎮祭!

玉串を奉り拝礼し安全祈願!

【2019年7月28日】地鎮祭!

鋤入れの儀!

【2019年7月28日】地鎮祭!

鍬入れの儀!

【2019年7月28日】地鎮祭!

鎌入れの儀!

【2019年7月28日】地鎮祭!

四方清め払い!

【2019年7月28日】地鎮祭!

祝詞を奏上していただきご祈願!

【2019年7月28日】地鎮祭!

本日は地鎮祭!

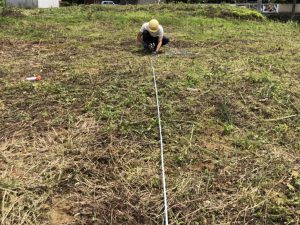

【2019年7月25日】地縄張り!

地縄張り完了!

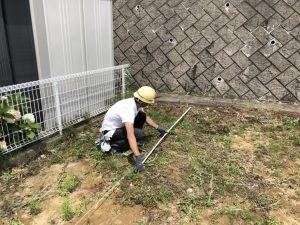

【2019年7月25日】地縄張り!

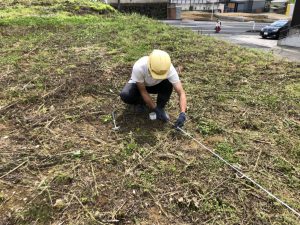

境界からの離れを確認!

【2019年7月25日】地縄張り!

縄を張っていきます!

【2019年7月25日】地縄張り!

地鎮祭を前に地縄張り!

実際の建物の位置、大きさを出していきます!

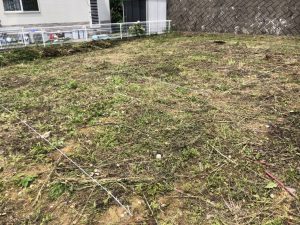

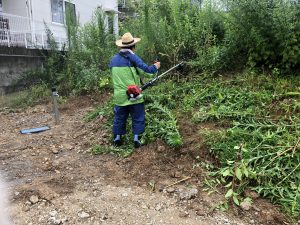

【2019年7月23日】草刈り!

草刈り!

【2019年7月23日】草刈り!

地鎮祭前に草刈り!

【2019年7月18日】1/100模型!

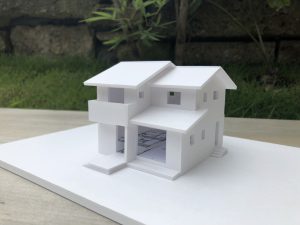

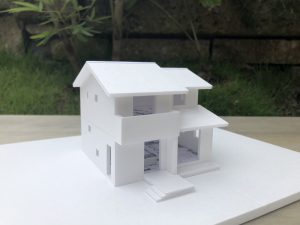

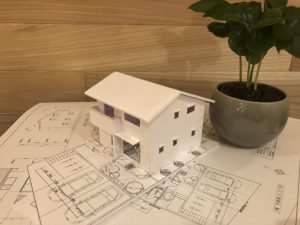

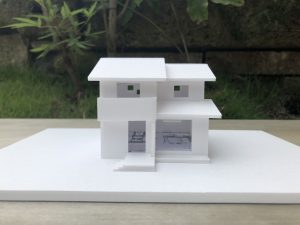

南西から、完成模型!

【2019年7月18日】1/100模型!

南側、完成模型!

【2019年7月18日】完成模型、1/100模型!

南東、1/100模型!

【2019年7月8日】完成模型!

設計途中の1/100模型!

【2019年7月8日】完成模型!

 設計打合せ中の1/100模型!

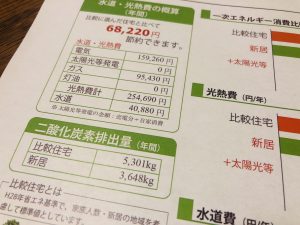

【2019年7月8日】水道光熱費シュミレーション!

住んでからの水道光熱費は、

年間約¥68,220お得!

【2019年7月8日】断熱性能UA値!

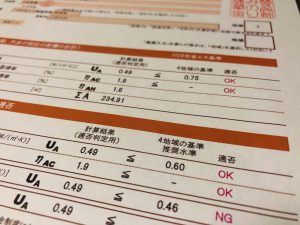

断熱性能UA値0.49!

わずかに、北海道基準0.46に及びませんが

ZEH基準0.60は楽々クリア!

施工レポートの一覧にもどる

2つの「北根モデルハウス」
遊びに来ませんか?

通常のモデルハウス(事務所兼モデルハウス)のほかに
一級建築士・塩谷邸(自宅兼モデルハウス)も公開しています。
もしかしたら、自宅にお越しいただくのはハードルが高く感じるかもしれません。
でも、そこには「子育て家族の等身大の暮らし」があります。それを見てほしいです。
どうぞ一度、遊びにいらしてください。
