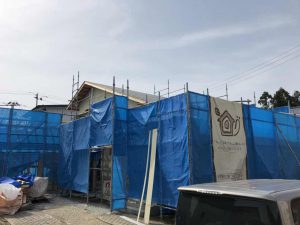

[ 遠田郡/ 新築戸建(注文住宅) ]
【施工開始日】2018.4月
【施工完了日】2018.8月
完成!

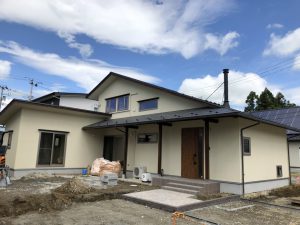

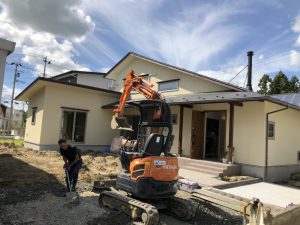

外観!
鍵の説明!
鍵の説明!

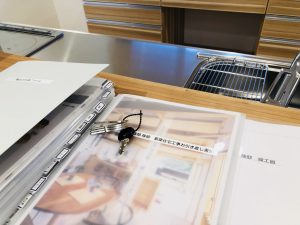

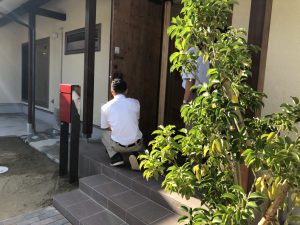

本日お引き渡し!
吹き抜け階段!
玄関!
スタディカウンター!
キッチン!

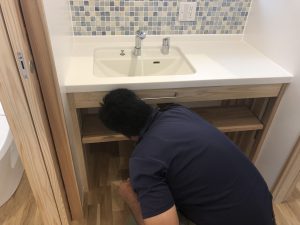

洗面台!

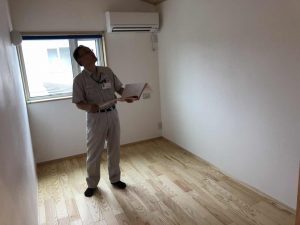

寝室!
リビング!
吹き抜け階段!
オリジナルベンチ!
二階子供室!

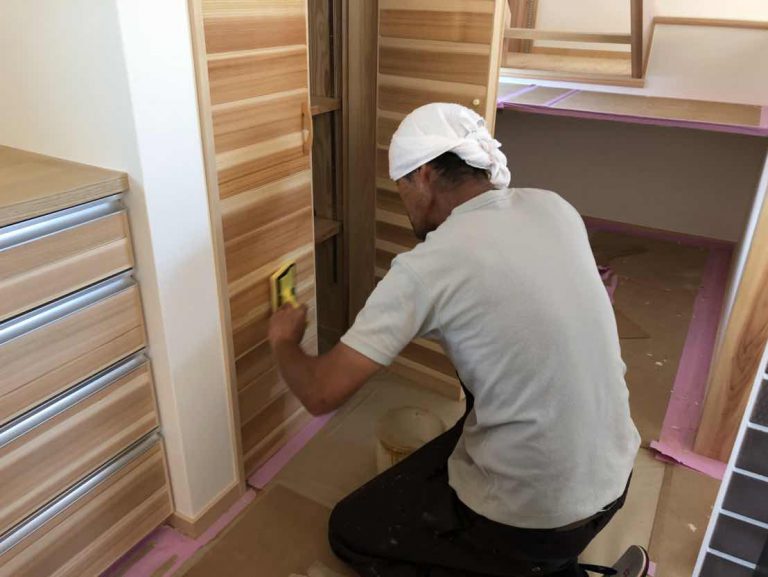

本棚!
駐車場のコンクリート打設準備!
ポスト取り付け完了!

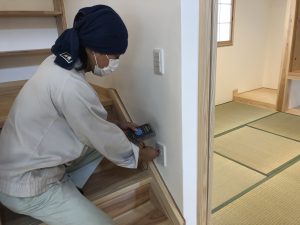

コンセント通電確認!
テレビの受信レベル確認!
水質検査、合格!

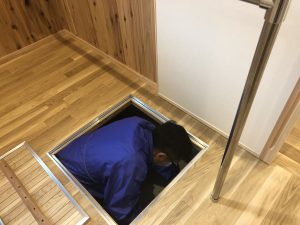

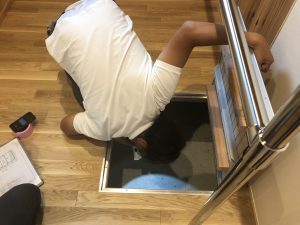

床下に潜って
漏水がないかしっかり確認!

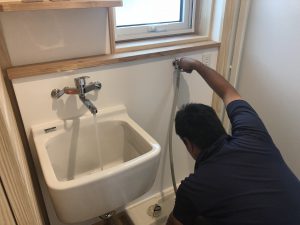

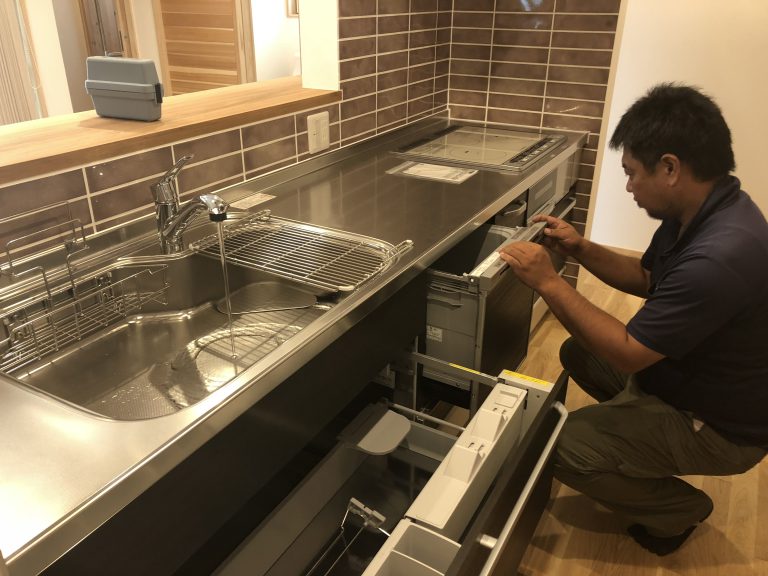

キッチン、食洗器の通水、動作確認!

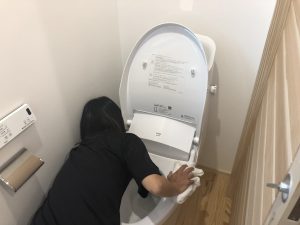

トイレ確認!
流し、洗濯パン確認!
お引渡し前に、ライフライン検査!
洗面台確認!
続いて外観の撮影!
絶好の撮影日和です!
動画も撮影します!

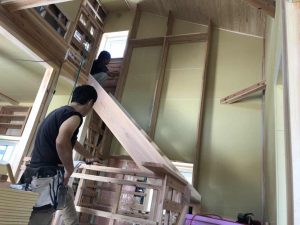

階段脇いっぱいの本棚!
プロのカメラマンによる撮影!

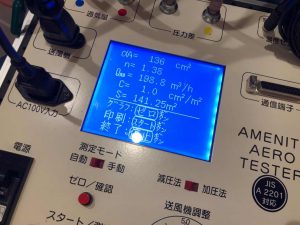

結果はC値1.0c㎡/㎡!
薪ストーブがあるため
気密には不利な条件ですが、
しっかり高気密の数値が出ました!

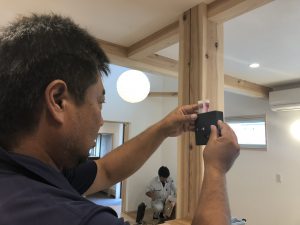

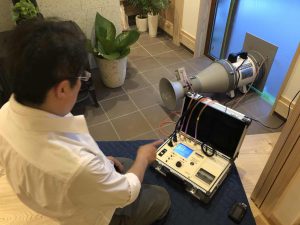

気密測定を実施!
吹き抜け階段!&本棚!
ダイニング!
吹き抜け階段からリビング・ダイニング!
玄関からリビング!
オリジナルベンチと本棚!
子供室!
畳の間!
SKシンク!
洗面台タイル!
オリジナル・造作洗面台!

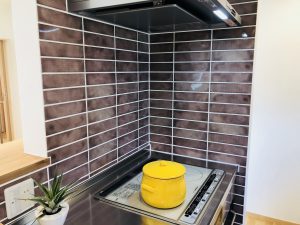

キッチンタイル!
キッチン!
玄関土間&薪ストーブ!
本日 完成見学会を開催しました!
明日の見学会に向けて
準備完了!

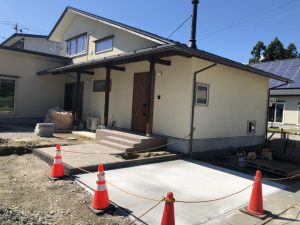

外構工事!
クリーニング!

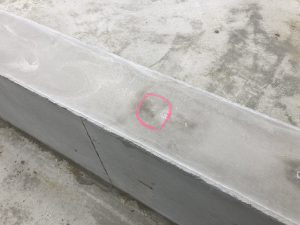

土間コンクリート確認!
土間コンクリート確認!

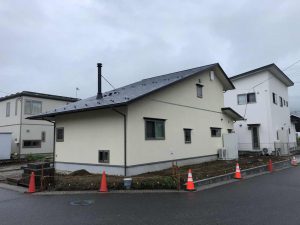

外観!

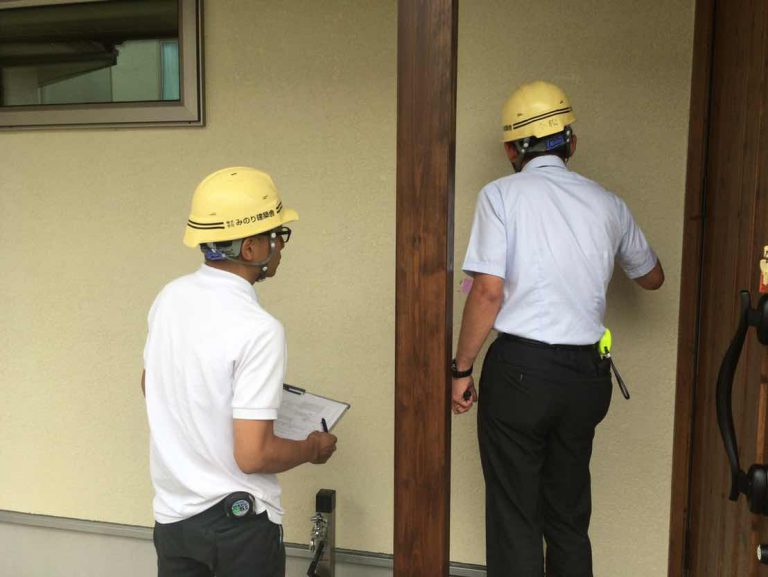

外部マスの説明!

器具説明!
キッチンダクトの説明!
アイアン手摺り!

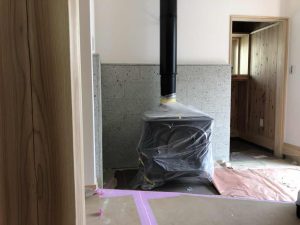

薪ストーブ!
特に問題はありません!
台風の影響を確認!
完了検査、無事合格!
外部検査機関による完了検査!

畳が入りました!
床下確認!
階段本棚確認!

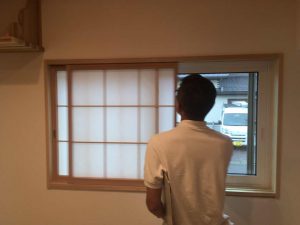

障子確認!
続いて内部を確認!
水切り確認!

玄関周りを確認!
社内完成検査!
外部を確認!
外部は土留めのベースを作っています!
通電も完了!
建具塗装!

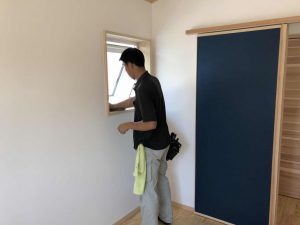

内部クリーニング!
外構工事も始まりました!
薪ストーブも入りました!

洗面鏡取り付け!

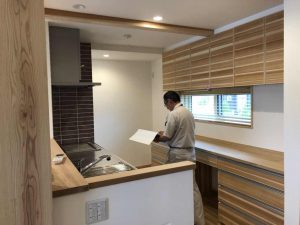

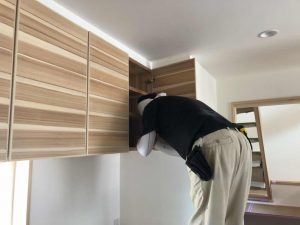

食器棚扉調整!

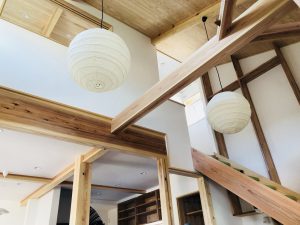

吹き抜け階段!
外観!
照明確認!
洗面タイル確認!
カウンター下も丁寧に!

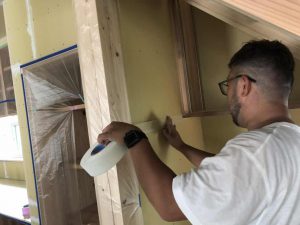

しっくい工事が間も無く完了します!
吹き抜け本棚の背面仕上げ!
子供室のしっくい仕上がり!
薪ストーブの大谷石張り!

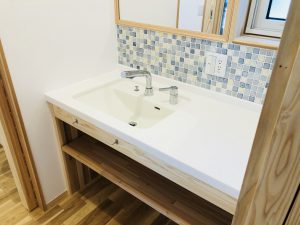

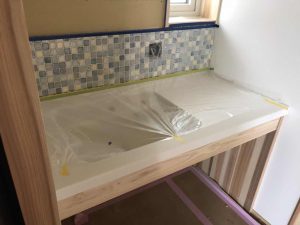

洗面台タイル張り!

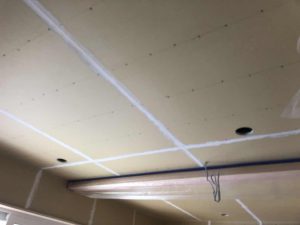

天井のボード目地処理!

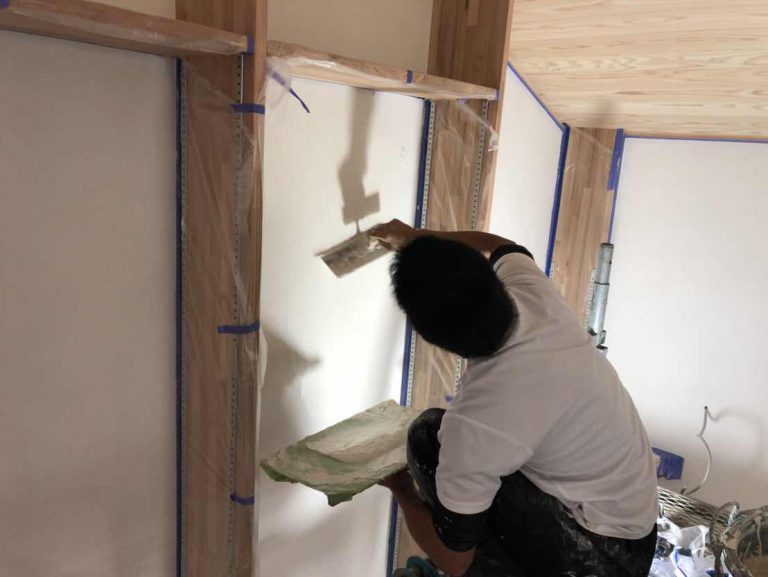

漆喰塗り前のボード目地処理!

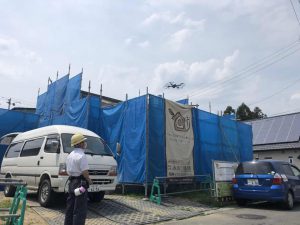

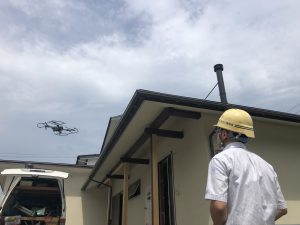

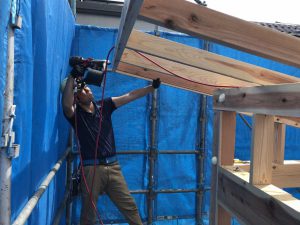

ドローンで空撮!
ドローンで外部を確認!
操縦は千葉さん!

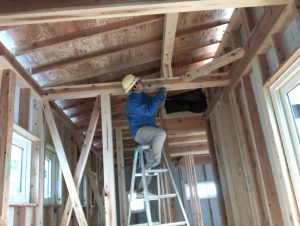

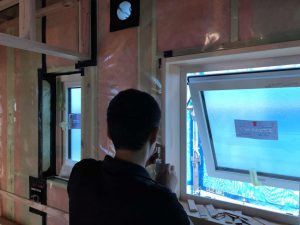

サーモカメラを使って
断熱欠損がないか確認!
まだ塞がっていないエアコンスリーブまで
はっきりと分かります!
指摘箇所はすぐに修正!
階段本棚確認!
ボードのビスの出を確認!
ボードの凹凸を確認!
社内木工事完了検査!

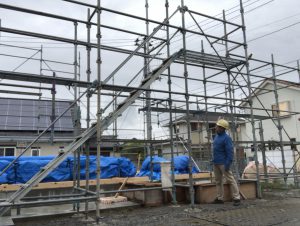

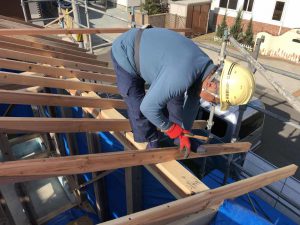

足場が無くなりました!

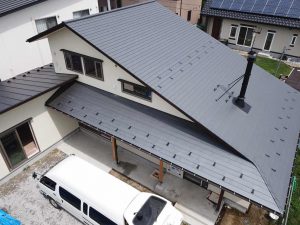

大屋根の外観!

キッチンカウンター高さ確認!
吹き抜け階段と本棚!

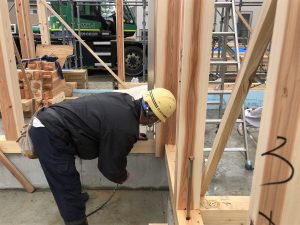

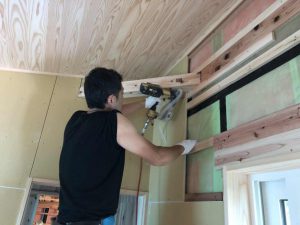

壁造作中!

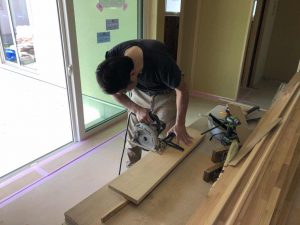

棚板加工!
トイレ棚取り付け準備!

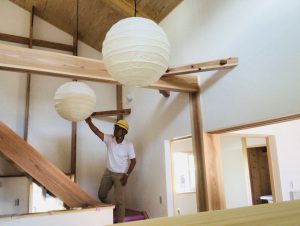

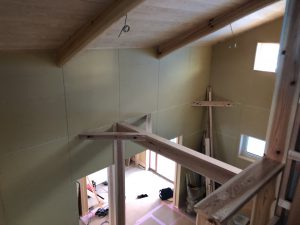

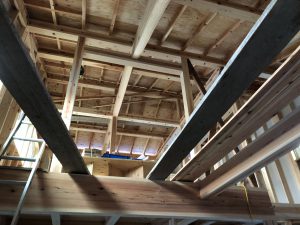

吹き抜け!
吹き抜け!

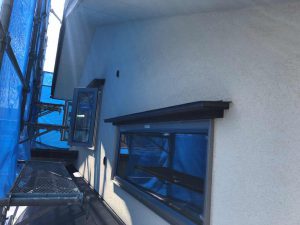

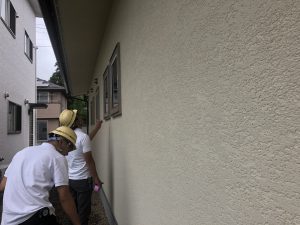

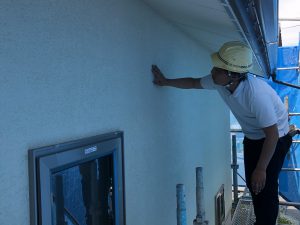

外壁塗装確認!

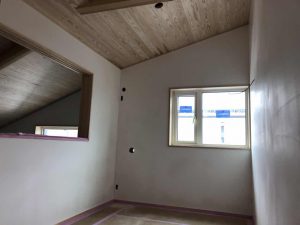

室内窓高さ確認!
外観!
塗装確認!

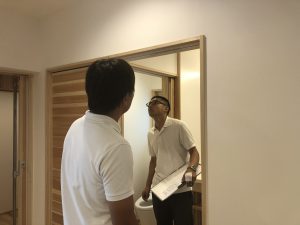

入り口枠確認!
森田棟梁も一緒に

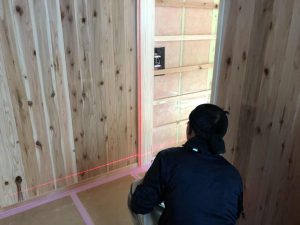

レーザーで入り口枠の垂直を確認!
社内木下地検査!
外観!

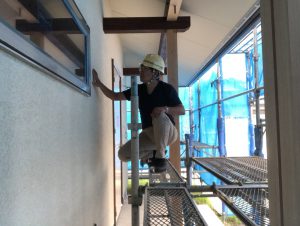

足場解体までもう少し!

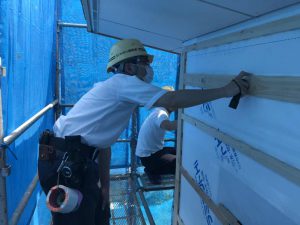

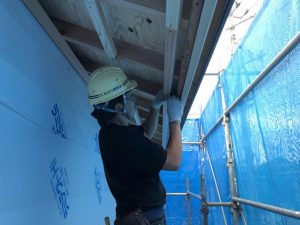

外壁吹付け完了!

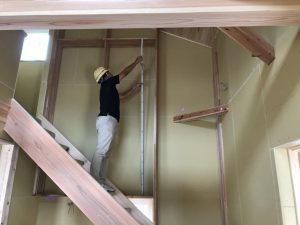

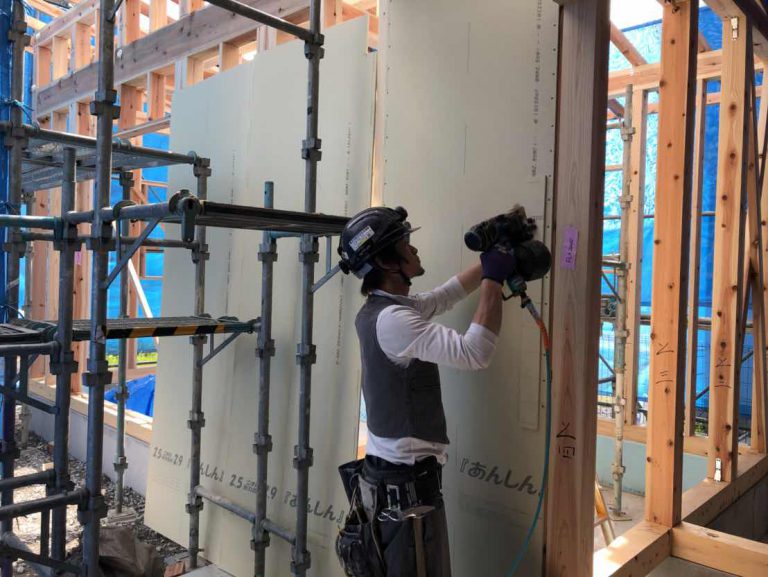

子供室ボード張り!
森田棟梁は寝室ボード張り!

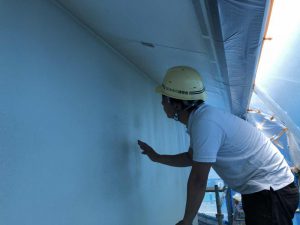

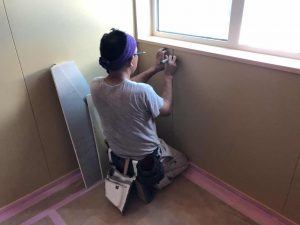

吹き付け塗装確認!
吹き付け下塗り中!
垂直確認!

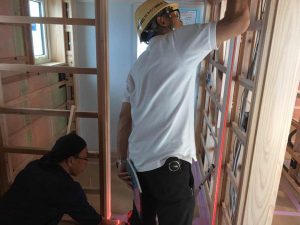

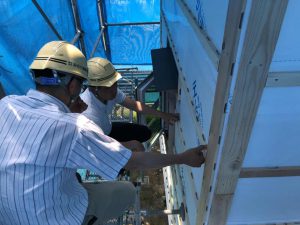

レーザーで入り口枠の垂直を確認!
社内木下地検査!

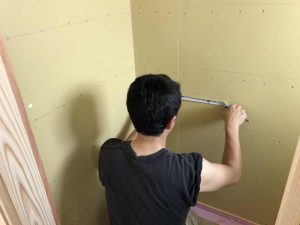

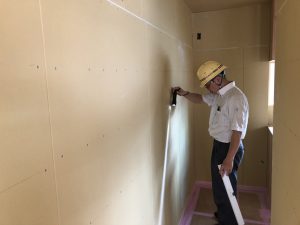

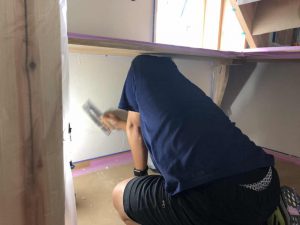

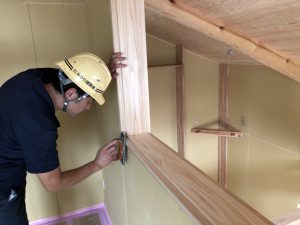

ボードを張る前に
隠れてしまう下地部分を確認!
敷台納まり打ち合わせ!
センの敷台確認!

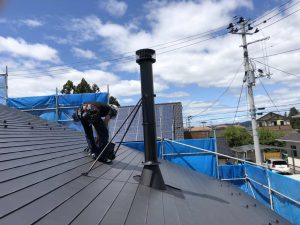

煙突屋根上工事完了!

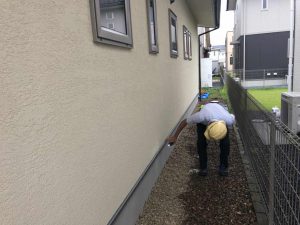

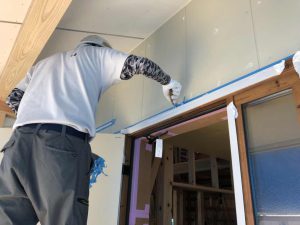

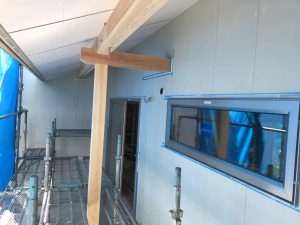

外壁コーキング!
外壁張り完了!

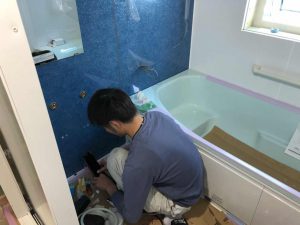

ユニットバス組み立て中!

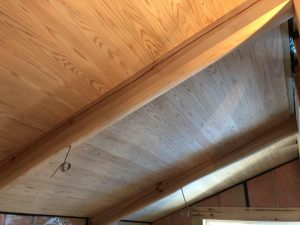

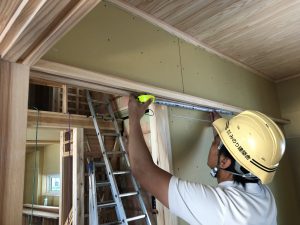

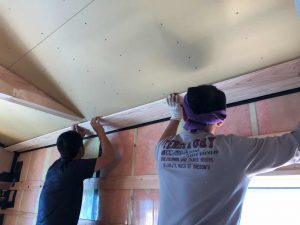

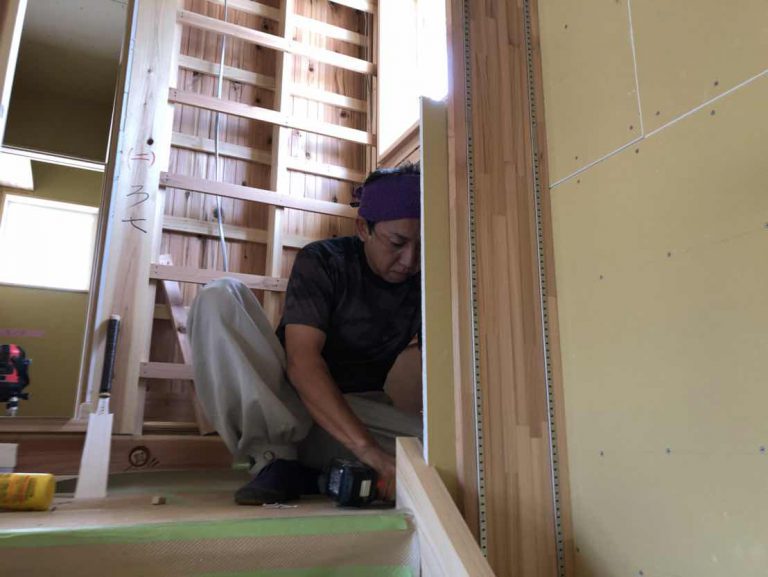

吹き抜けの板張り天井!
子供室天井板張り!

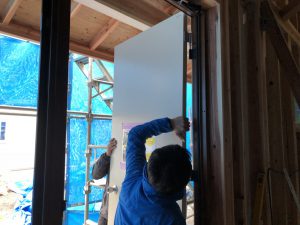

窓枠取り付け!
窓枠加工!
ドローンで空撮!
ドローンで外部を確認!
操縦は千葉さん!
棟換気確認!

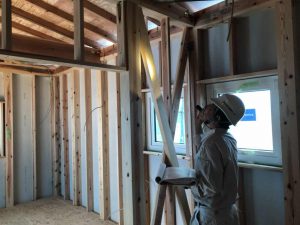

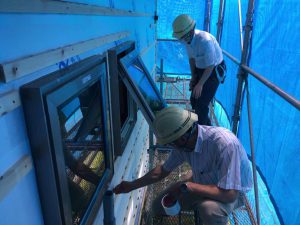

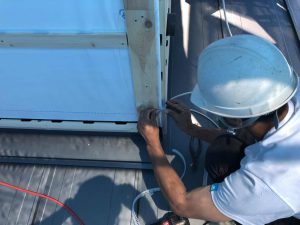

サッシ周りの防水確認!
外部胴縁確認!
外壁を張る前に
社内防水検査!

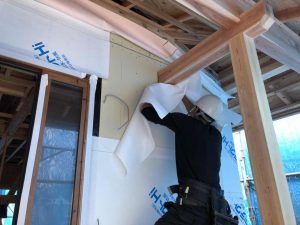

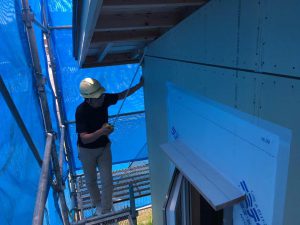

外部では通気層の防虫網取り付け!

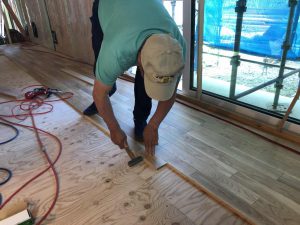

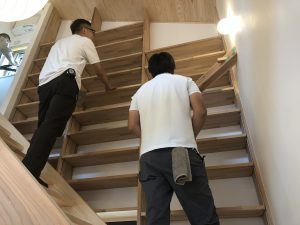

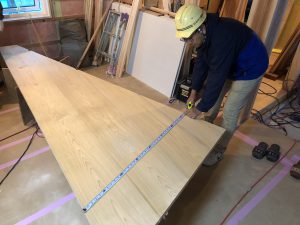

ナラの床!
親方はナラの床を張っています!
森田棟梁、寝室の勾配天井下地組み!

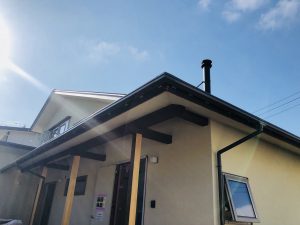

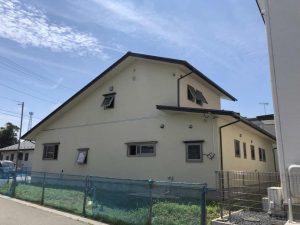

外観!

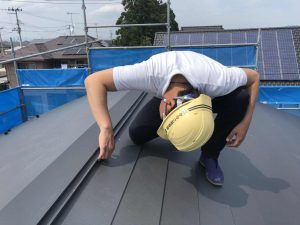

軒先換気部材取り付け!
シート張り状況!

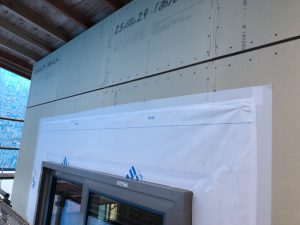

外壁透湿防水シート張り!
各部しっかり確認します!
ライトを当てて金物確認!

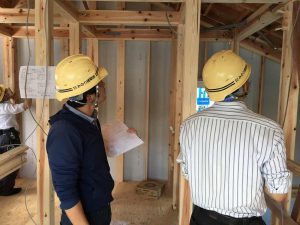

検査機関による中間検査!

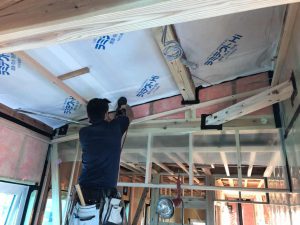

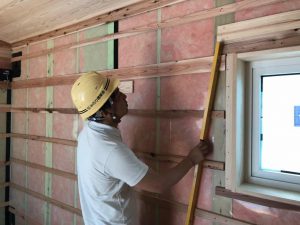

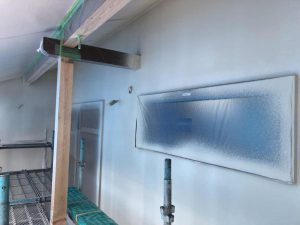

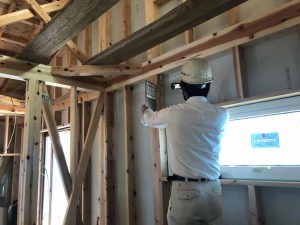

熱橋処理を確認!
外部を確認!
小屋裏もしっかり確認します!

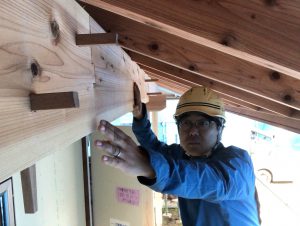

金物確認!
森田棟梁も一緒に確認!

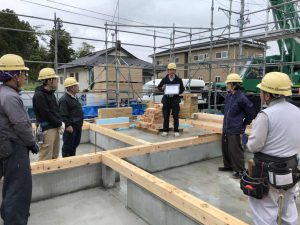

社内上棟検査!

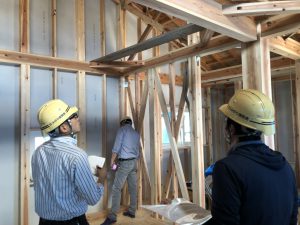

構造部分を確認します!

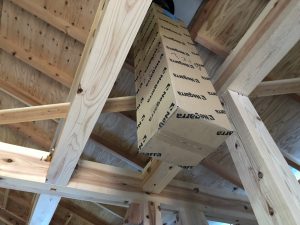

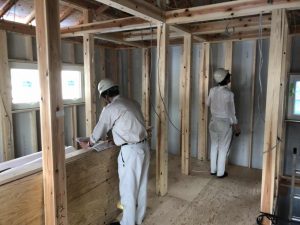

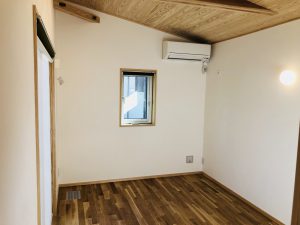

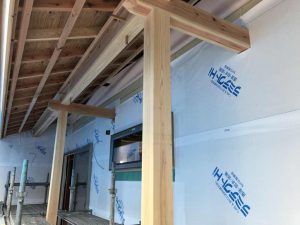

室内の様子!
吹き抜け部分
室内から見た、薪ストーブ煙突の様子!
仮ドアつきました!
母屋束確認!
下屋桁確認!
耐力壁!
外観!
外観!
耐力面材張り!
森田棟梁、下屋屋根下地組み!

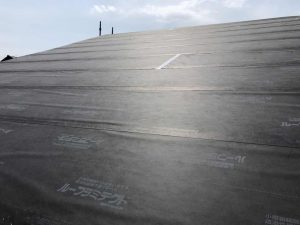

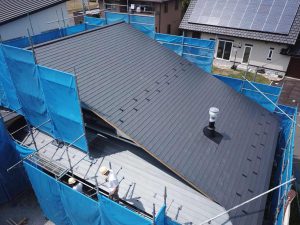

屋根ルーフィング!
外観!

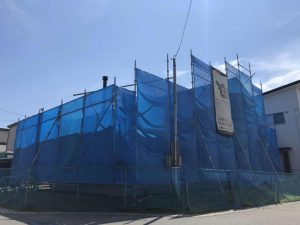

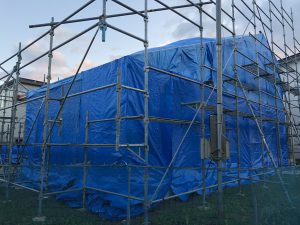

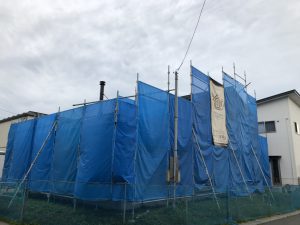

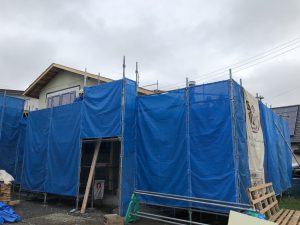

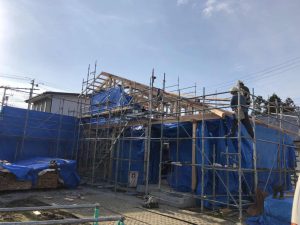

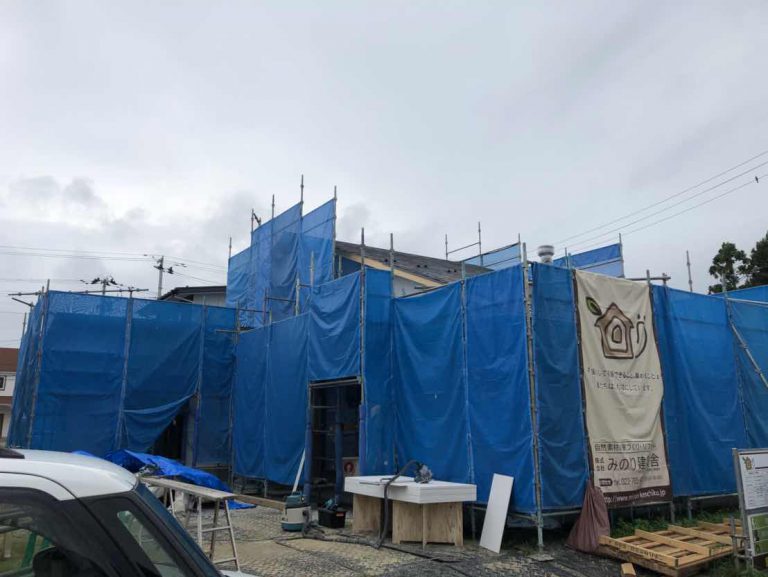

足場ネット張り!

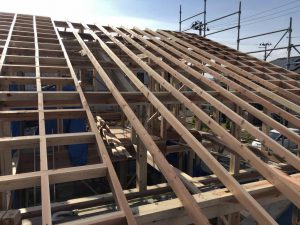

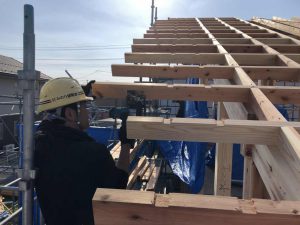

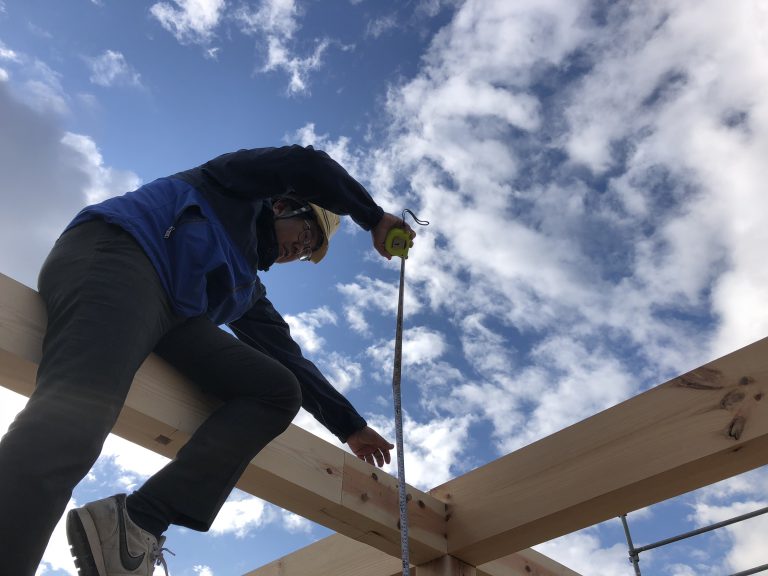

垂木!
森田棟梁、垂木に墨出し、
長さ合わせていきます!

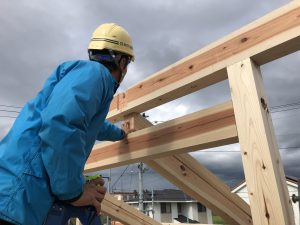

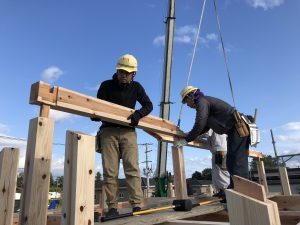

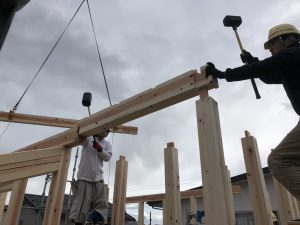

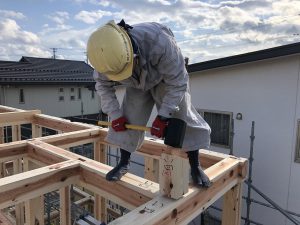

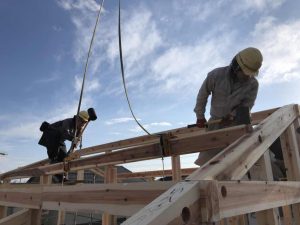

森田親方、垂木取り付け!
ブルーシートでしっかり養生して
本日の作業は完了です!
全景!

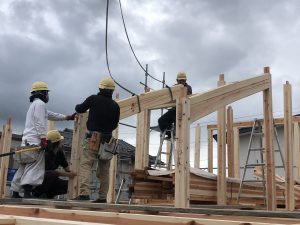

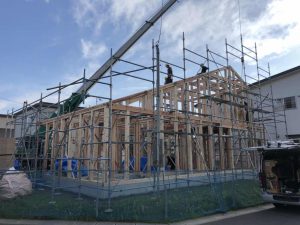

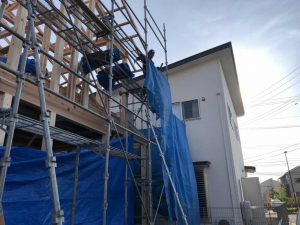

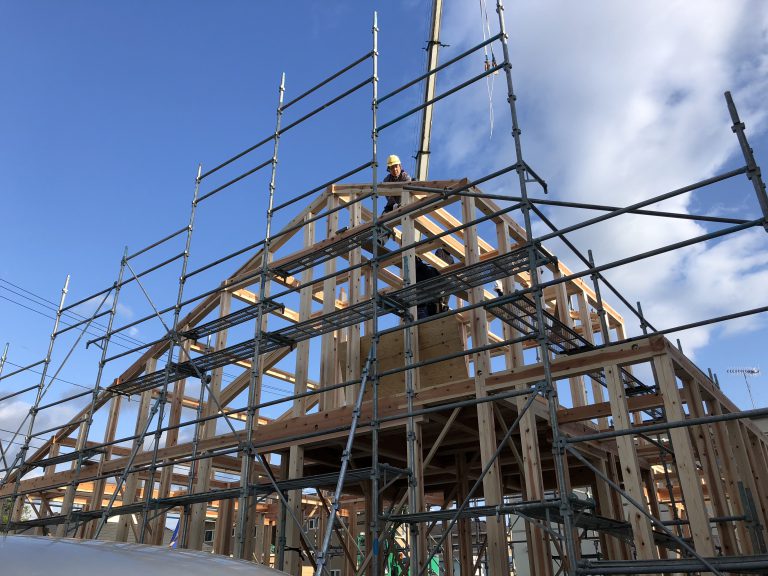

無事に上棟しました!
母屋掛け!
上棟しました!
棟木が上がりました!
棟木上げ!
小屋束立て!

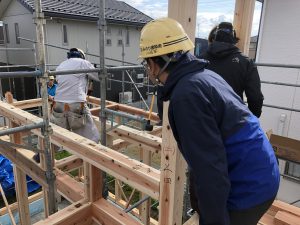

建て方確認!
建て方確認!

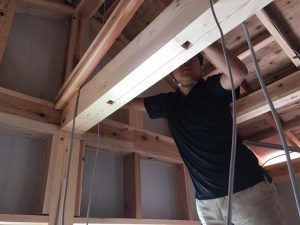

登り梁確認!
赤松の登り梁!

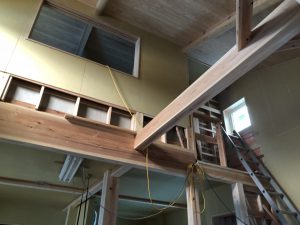

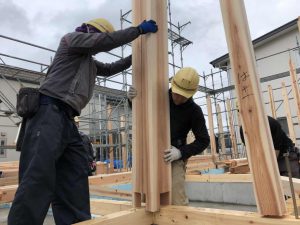

二階の梁組み!
二階の柱立て!

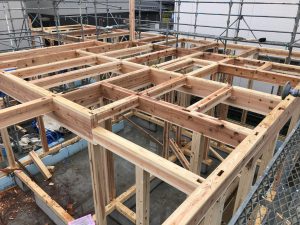

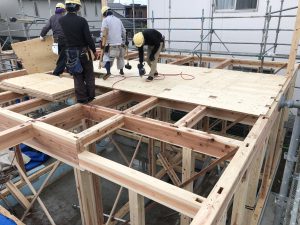

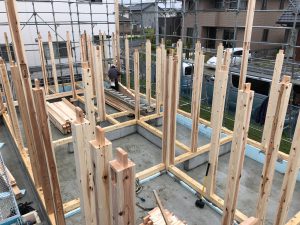

二階の床下地張り!
柱の垂直を確認!
金物でしっかり固定!

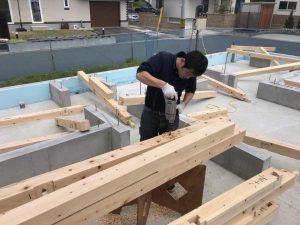

一階の梁桁組み!

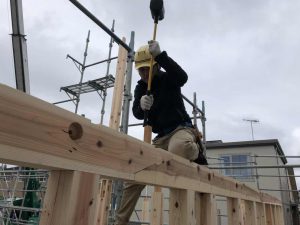

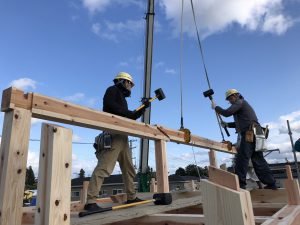

クレーンで吊り上げながら

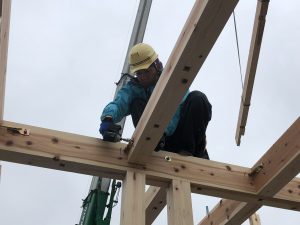

梁を組んでいきます!

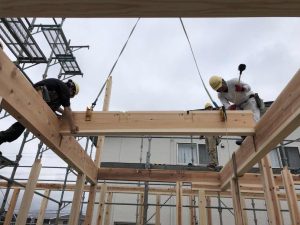

一階の梁組み!
一階の柱立てが完了!
こちらは建て主さん自らが伐採した
南三陸杉の柱です!
力を合わせて立てていきます!

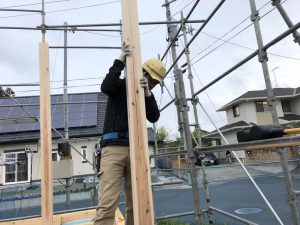

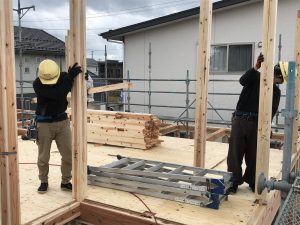

一階の柱立て!
森田棟梁からも安全面について
しっかりと挨拶がありました!
KY(危険予知)活動!
無事故で作業を進めるために
全員で安全について意識を共有します!
本日は建て方工事です!
朝礼で安全面について確認!
明日の建て方工事前、
現場確認!
明日は、曇りのち晴れ。
今日の雨じゃなくて、何より!

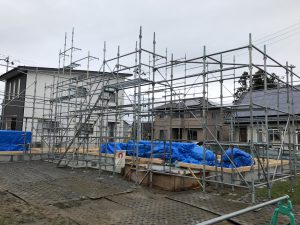

外部足場!
明日は材料搬入です!

基礎気密パッキン取り付け!

土台敷き込み中!

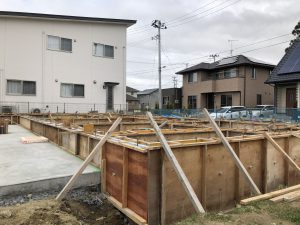

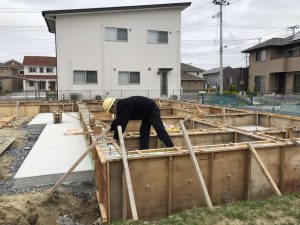

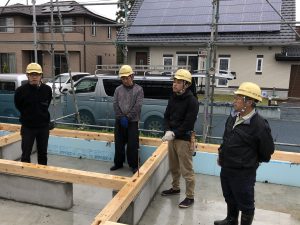

基礎確認!
玄関敷台
加工について打ち合わせ!

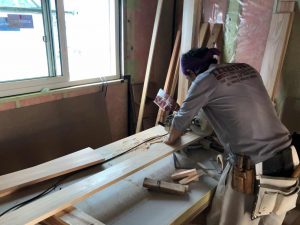

天板の仕上げの様子も見学!
広葉樹床材も、選びます!
選んだ天板に自らサイン!
岩手県森林組合連合会さんの説明を受けながら
天板を選びます!
建主さんと一緒に
盛岡まで広葉樹の天板を
選びに来ました!

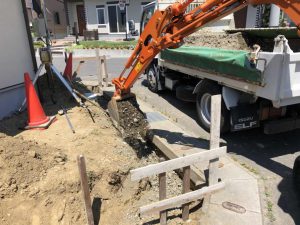

玄関外部階段コンクリート打設!
玄関内部コンクリート打設完了!

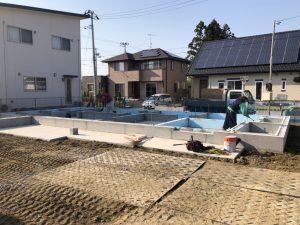

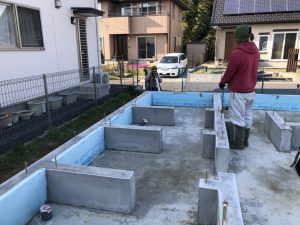

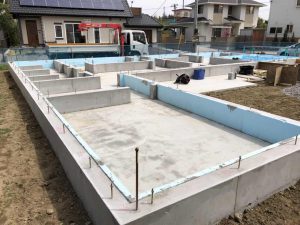

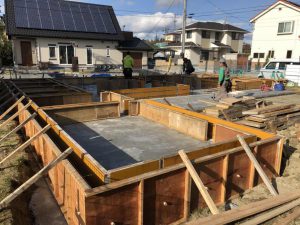

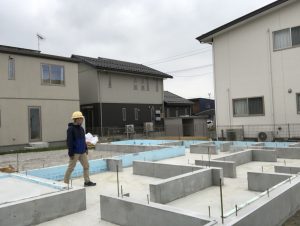

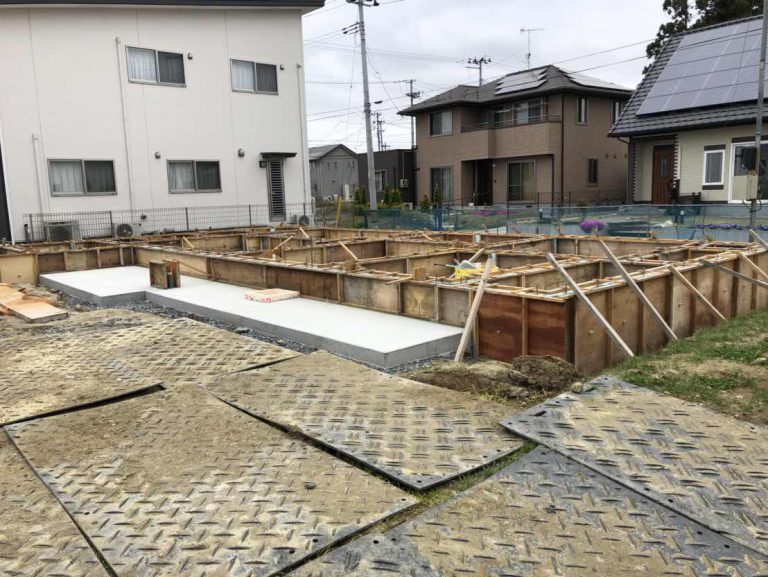

基礎全景!
基礎天端に測定結果を記入!
ゼロ!

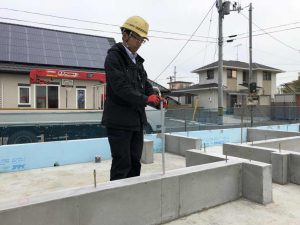

基礎天端のレベル測定!
社内基礎検査!
基礎天端レベルを測定!
基礎天端確認!

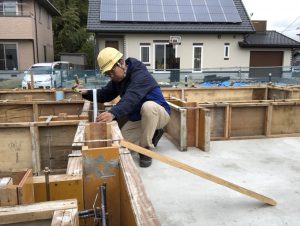

基礎天端確認!
基礎業者さんによる、
基礎検査中!
この後 会社でも基礎検査を行います!
ダブルチェックです!
墨付けも進行中!

サッシ打ち合わせ!
基礎養生中!
基礎養生確認!
墨付け中!
墨付け打ち合わせ!
墨付け打ち合わせ!

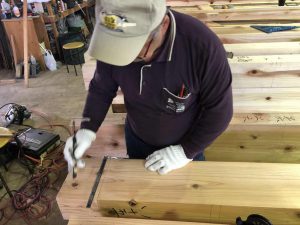

森田親方墨付け!
この後、天端を仕上げて完了です!

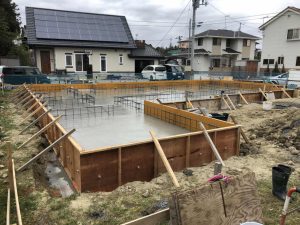

打設状況!

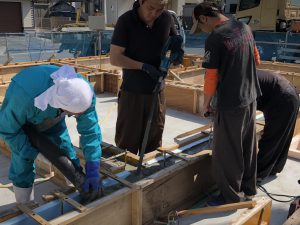

立ち上がりコンクリート打設!

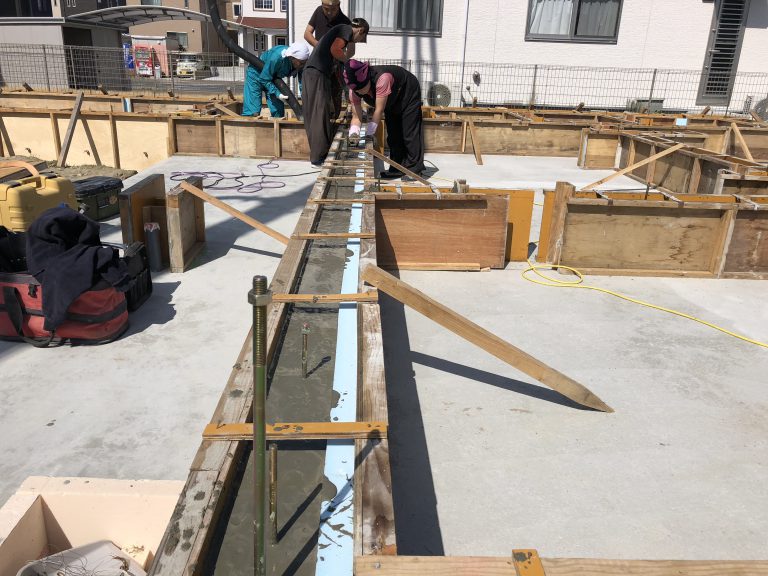

立ち上がりコンクリート打設!
明日あさイチ、立上りコンクリート打設前の
最終確認!
明日、立上りコンクリートを打設予定です!
明後日立ち上がりコンクリート打設です!
金物位置確認!

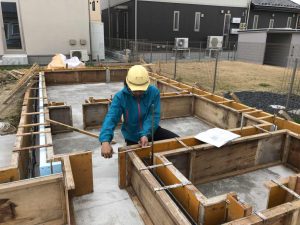

ホールダウンアンカー取り付け!
アンカーボルト取り付け!
立ち上がり巾確認!

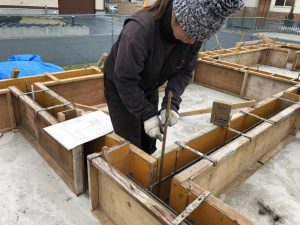

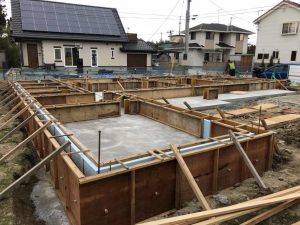

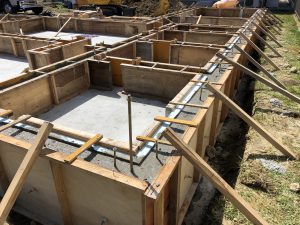

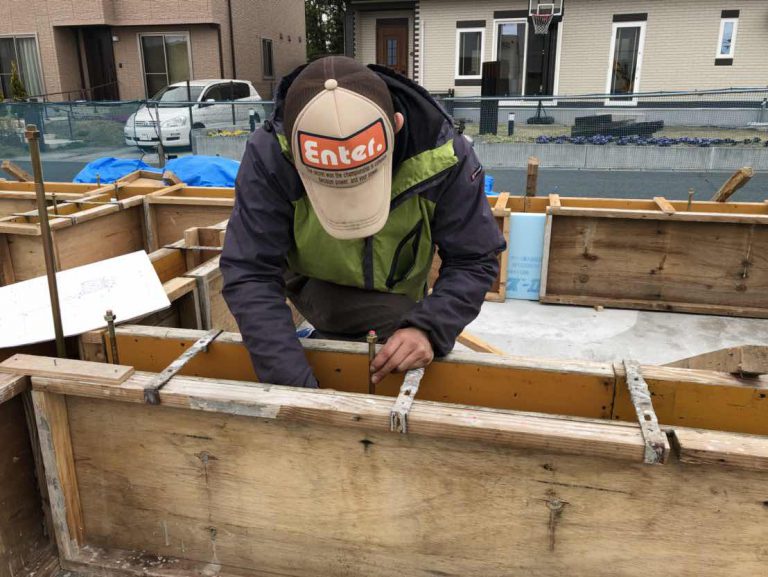

型枠工事中!
昨晩からの強風確認!
特に影響なく、ひと安心!

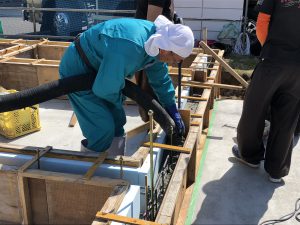

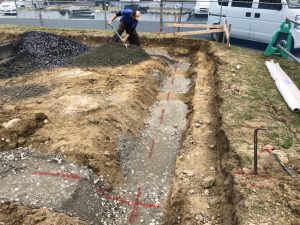

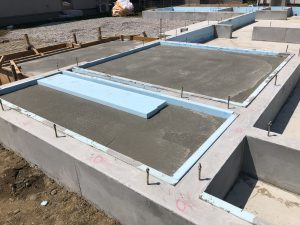

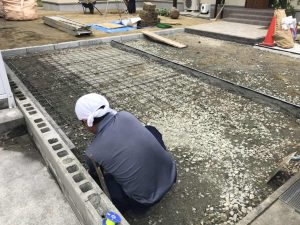

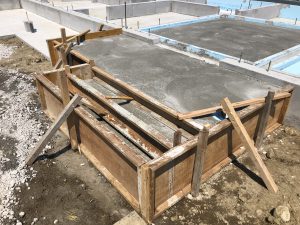

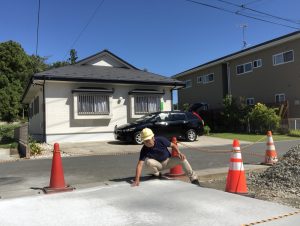

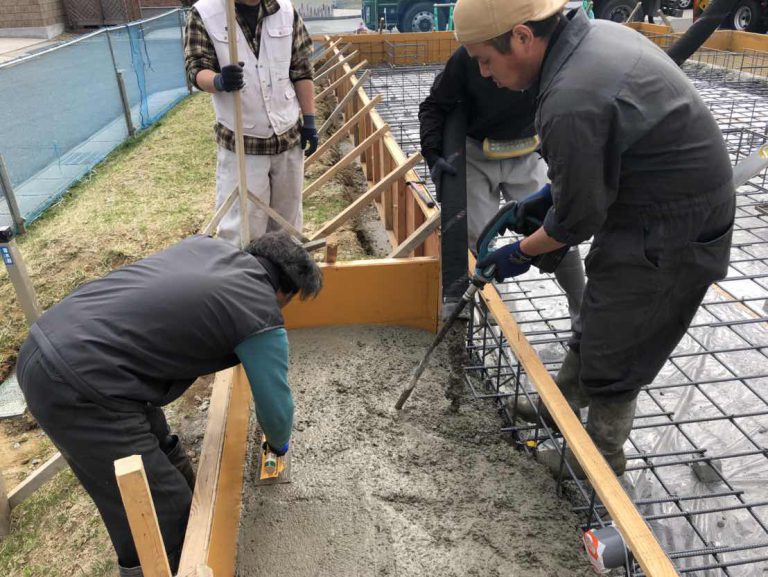

土間コンクリート打設完了!
コテで仕上げていきます!
コンクリート打設!

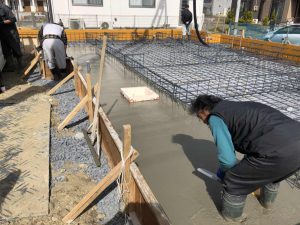

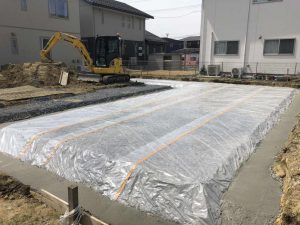

土間コンクリート打設!

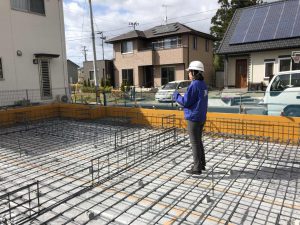

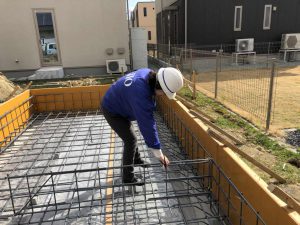

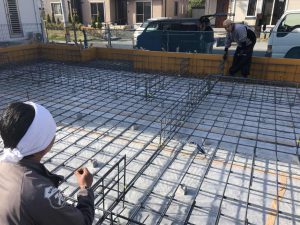

配筋検査、無事合格!
外部検査機関による配筋検査!
配筋通り確認!

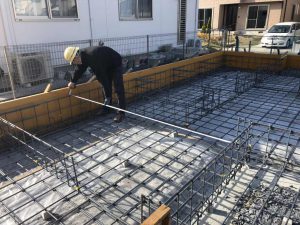

社内配筋検査!
配筋確認!
ドローンで上空から

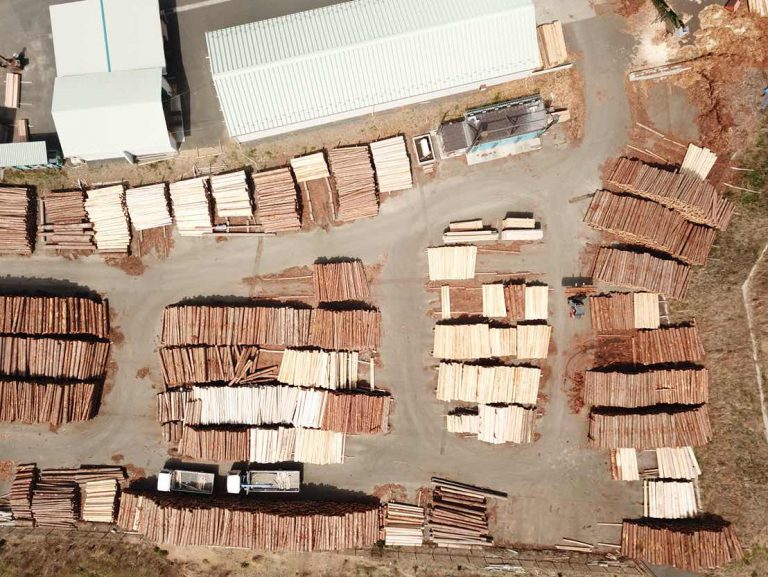

丸平木材さんを空撮!
たくさんの木材が

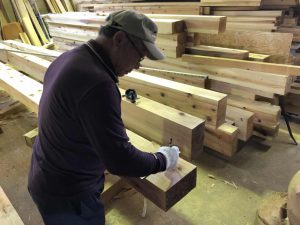

保管、製材されています!

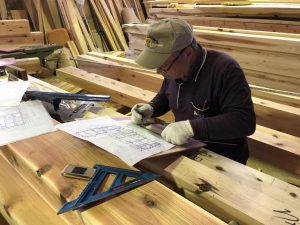

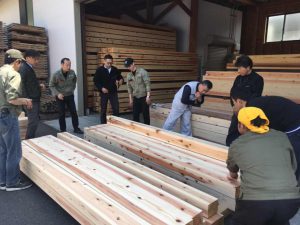

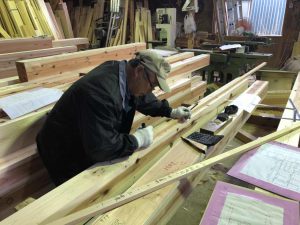

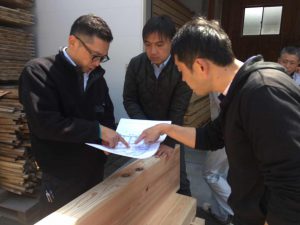

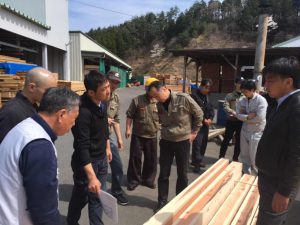

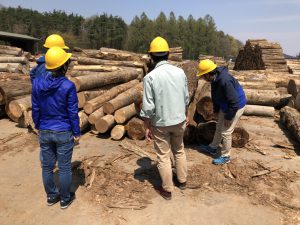

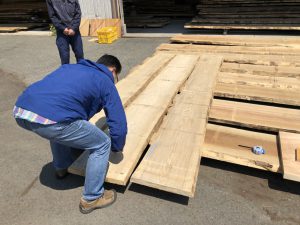

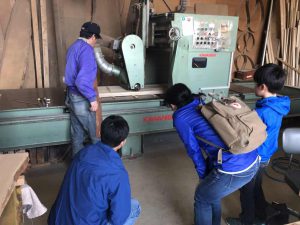

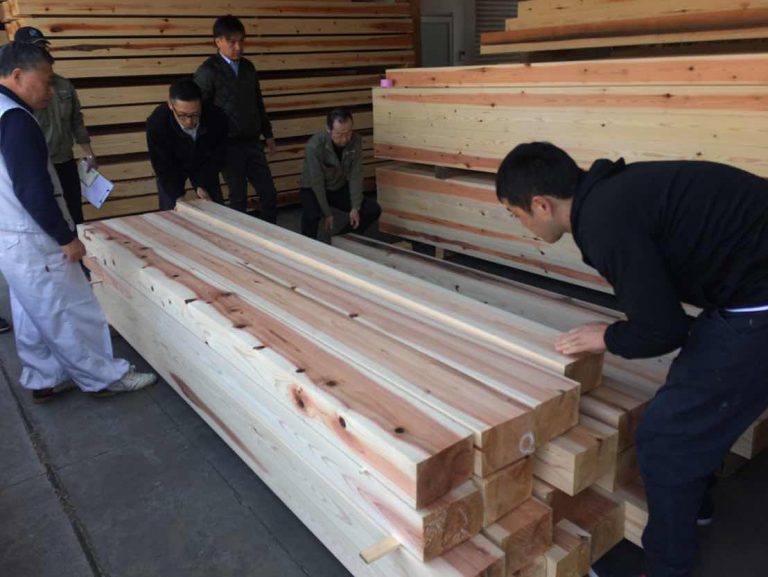

材料検査!

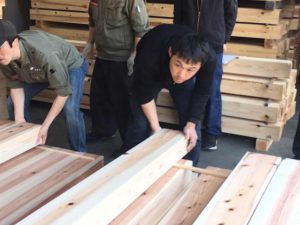

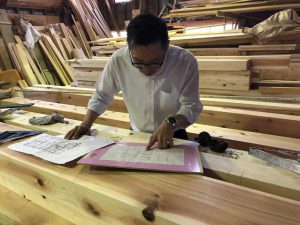

森田棟梁と錢谷さん
その場で木取りの打ち合わせ!

全員で梁桁材の品質確認!
材料検査!
担当する森田棟梁!
南三陸志津川
丸平木材さんで
材料検査!
ベース巾確認!

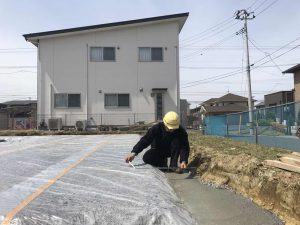

防湿シート張り状況!

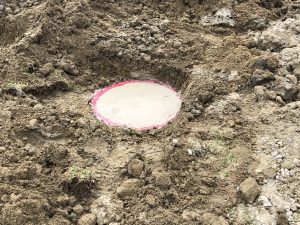

鎮め物!
離れ寸法確認!

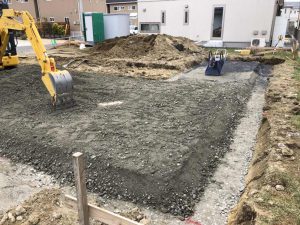

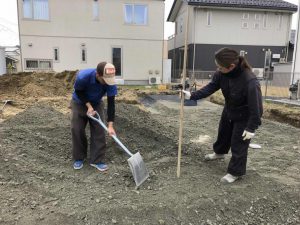

砕石均し状況!

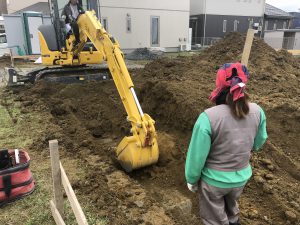

掘削部!
レベル確認しながら砕石均し!
砕石入れ!

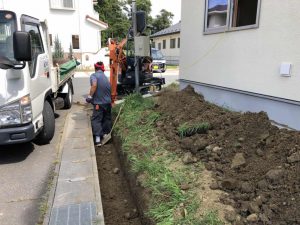

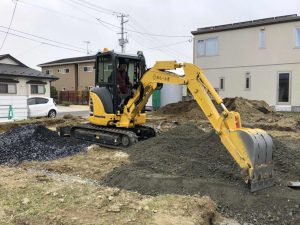

掘削状況確認!

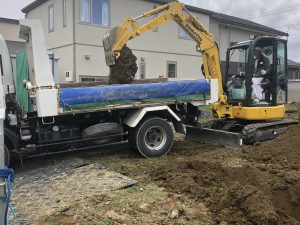

残土運搬!
レーザーでレベルを確認しながら
掘削していきます!

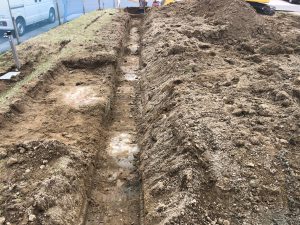

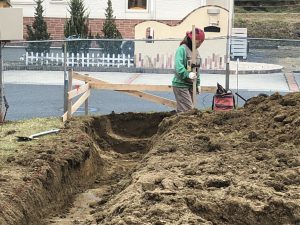

根切り!

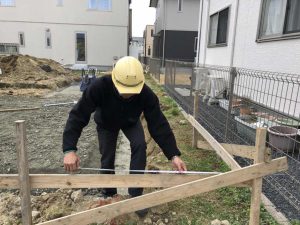

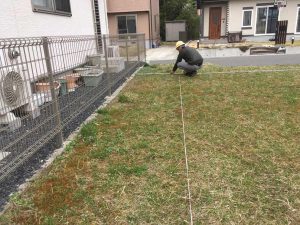

丁張り!

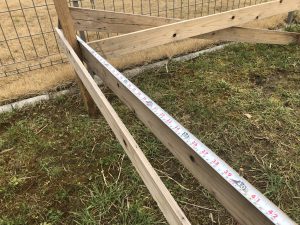

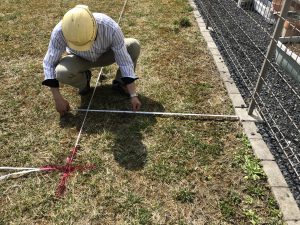

境界との離れを確認!

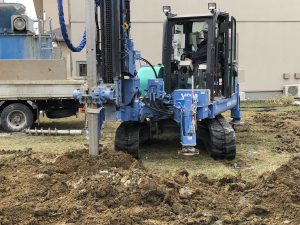

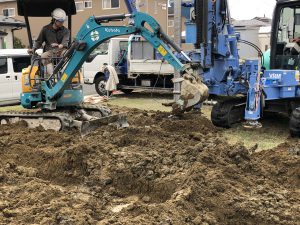

地盤改良工事確認!
地盤改良工事完了!

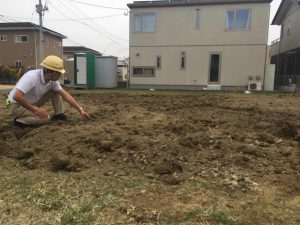

整地!
改良天端!
地盤改良工事!
境界との離れを再度確認!
地盤改良工事!
地盤改良工事!
鍬入れの儀!
明日より工事が始まって参ります!
四方御清め!
建て主様ご家族と一緒に工事中の安全を祈念致しました!
本日、地鎮祭を執り行いました!

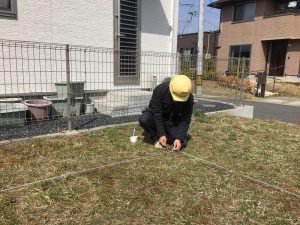

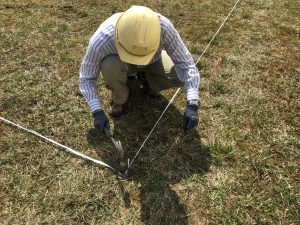

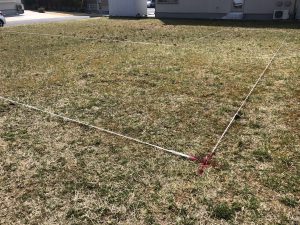

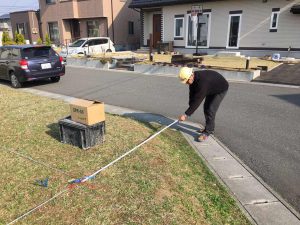

地縄確認!
地縄張り完了!
離れを確認!
地縄を張っていきます!
地鎮祭を前に地縄張り!
実際の建物の位置、大きさを出していきます!

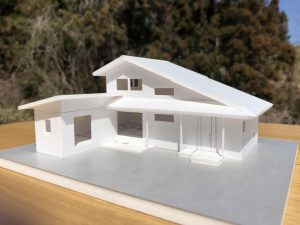

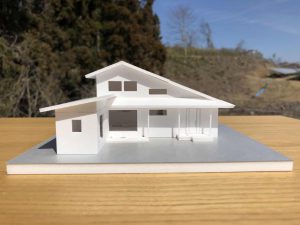

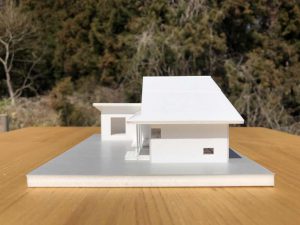

完成模型!
完成模型!
完成模型!

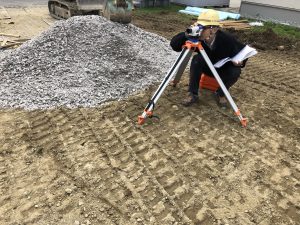

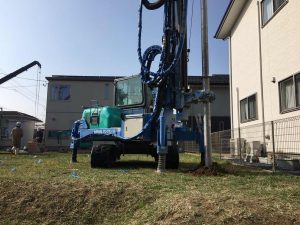

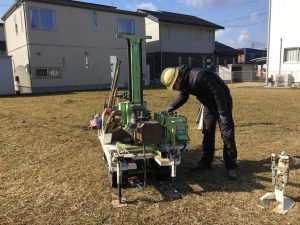

地盤調査確認!
地盤調査を実施しました!
来月4月から
遠田郡で新築工事が始まります!
大屋根の外観。
玄関土間には、薪ストーブ。
帰って来た家族を、暖かく迎えてくれます!
階段には、たくさんの本棚。
オンリーワンの楽しい家づくりが始まります!
どうぞ よろしくお願い致します。
※模型は、一部異なります。

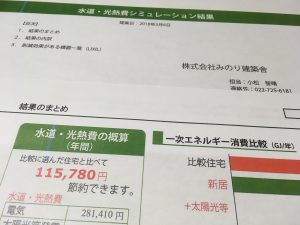

性能が高い家だと
年間の光熱費が約11万5千円お得!
月々約1万円お得!

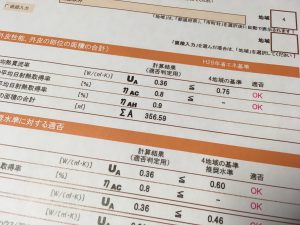

UA値は、0.36!
北海道基準のより、暖かい!
2つの「北根モデルハウス」に
遊びに来ませんか?
通常のモデルハウス(事務所兼モデルハウス)のほかに
一級建築士・塩谷邸(自宅兼モデルハウス)も公開しています。
もしかしたら、自宅にお越しいただくのはハードルが高く感じるかもしれません。
でも、そこには「子育て家族の等身大の暮らし」があります。それを見てほしいです。
どうぞ一度、遊びにいらしてください。
