完成!吹き抜け階段のある家!(ZEHの家!)大崎市・延床面積28.12坪 - みのり建築舎|一級建築士とつくる自然素材の注文住宅

Report

リアルタイム施工レポート「ただいま施工中」

完成!吹き抜け階段のある家!(ZEHの家!)大崎市・延床面積28.12坪

[ 大崎市/ 新築戸建(注文住宅) ]

【施工開始日】2018.1月
【施工完了日】2018.7月

【2018年7月7日】お引き渡し!

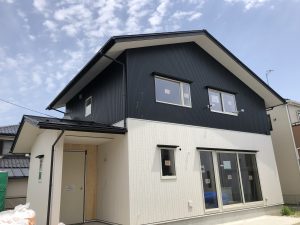

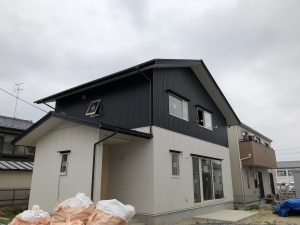

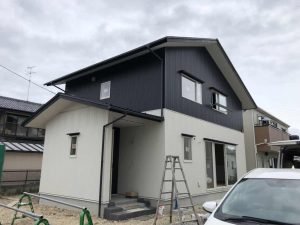

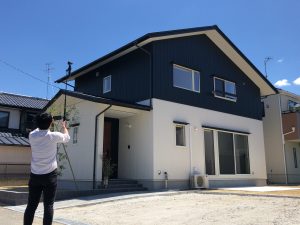

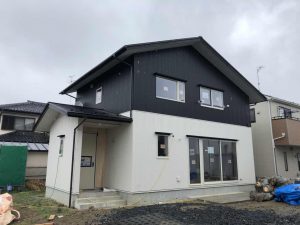

外観!

【2018年7月7日】お引き渡し!

本日、無事お引き渡しとなりました!

これからも一生涯のお付き合いを

どうぞ宜しくお願い致します!

【2018年7月7日】お引き渡し!

ポスト!

【2018年7月7日】お引き渡し!

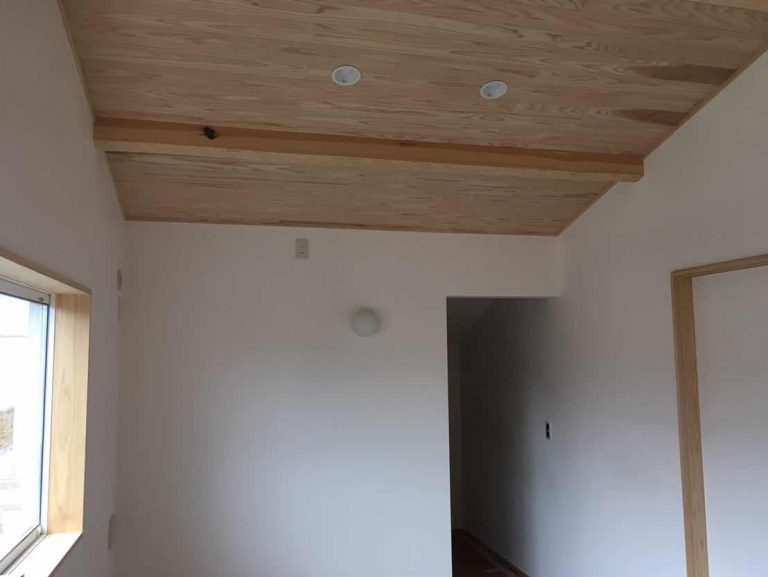

寝室!

【2018年7月7日】お引き渡し!

子供室!

【2018年7月7日】お引き渡し!

ダイニング!

【2018年7月7日】お引き渡し!

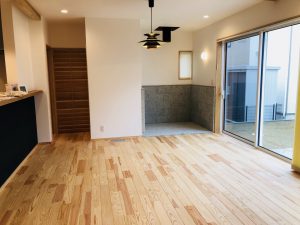

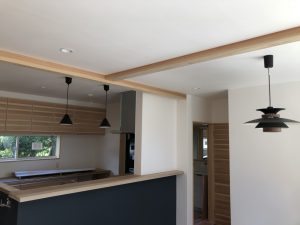

リビング!

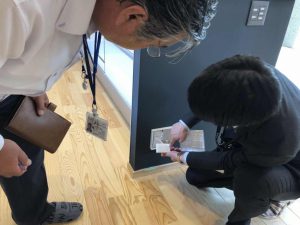

【2018年7月7日】お引き渡し!

お引き渡し書類と鍵!

【2018年7月7日】お引き渡し!

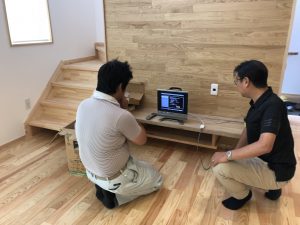

メーカーさんによる

HEMSの使い方説明!

【2018年7月7日】お引き渡し!

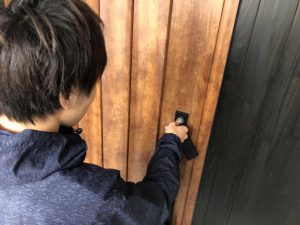

玄関キーの差し込み!

【2018年7月7日】お引き渡し!

本日、お引き渡しとなりました!

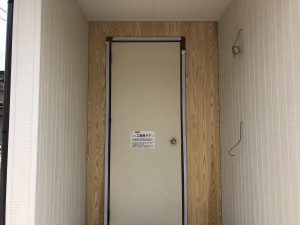

玄関ドアの説明!

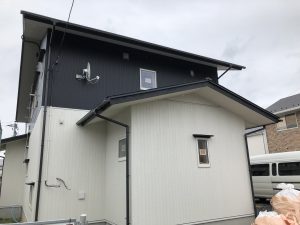

【2018年7月3日】外観!

外観!

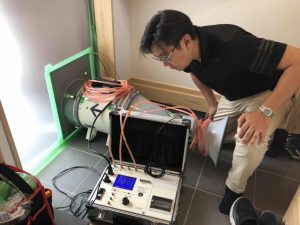

【2018年7月3日】気密測定!

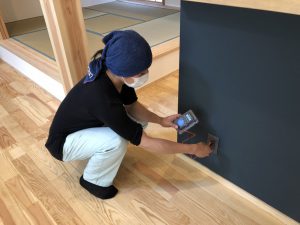

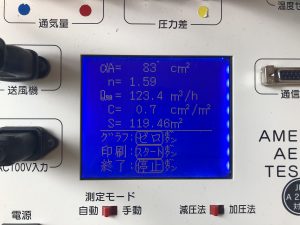

結果はC値0.7c㎡/㎡!

今回も狙い通りの数値が出ました!

【2018年7月3日】気密測定!

気密測定を実施!

【2018年7月3日】ライフライン検査!

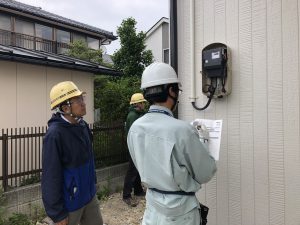

テレビの受信レベル確認!

【2018年7月3日】ライフライン検査!

通電確認!

【2018年7月3日】ライフライン検査!

通電確認!

【2018年7月3日】ライフライン検査!

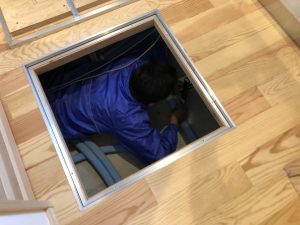

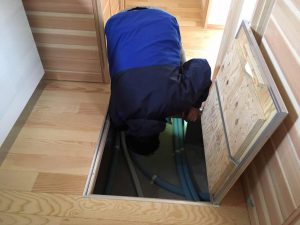

床下に潜って

漏水等がないかしっかり確認!

【2018年7月3日】ライフライン検査!

手洗い通水確認!

【2018年7月3日】ライフライン検査!

水質も問題ありません!

【2018年7月3日】ライフライン検査!

水質検査!

【2018年7月3日】ライフライン検査!

お引渡し前のライフライン検査!

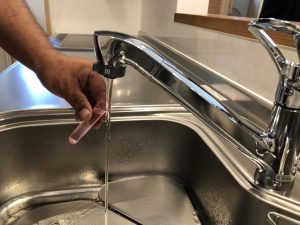

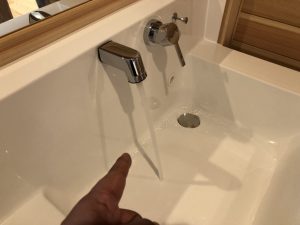

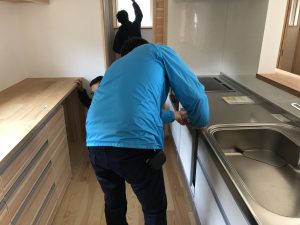

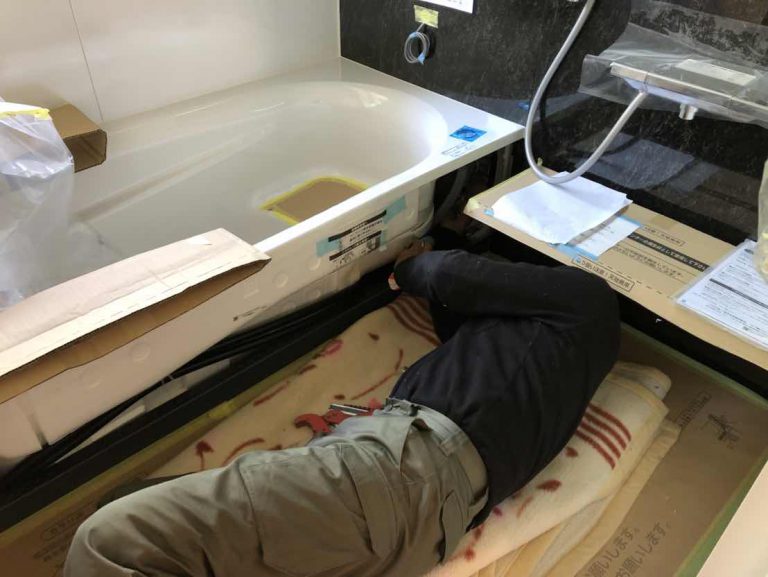

キッチン通水確認!

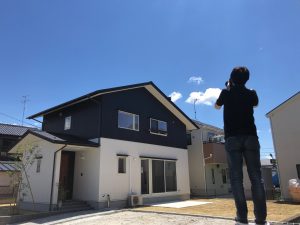

【2018年6月25日】撮影!

内部の撮影!

【2018年6月25日】撮影!

続いて内部の撮影!

【2018年6月25日】撮影!

動画も撮影します!

【2018年6月25日】撮影!

プロのカメラマンによる撮影!

【2018年6月24日】完成見学会!

本日、完成見学会を開催しました!

暑い中、見学にお越し頂いた皆様

誠にありがとうございました。

皆様の家づくりの参考になれば

幸いです!

【2018年6月22日】器具説明!

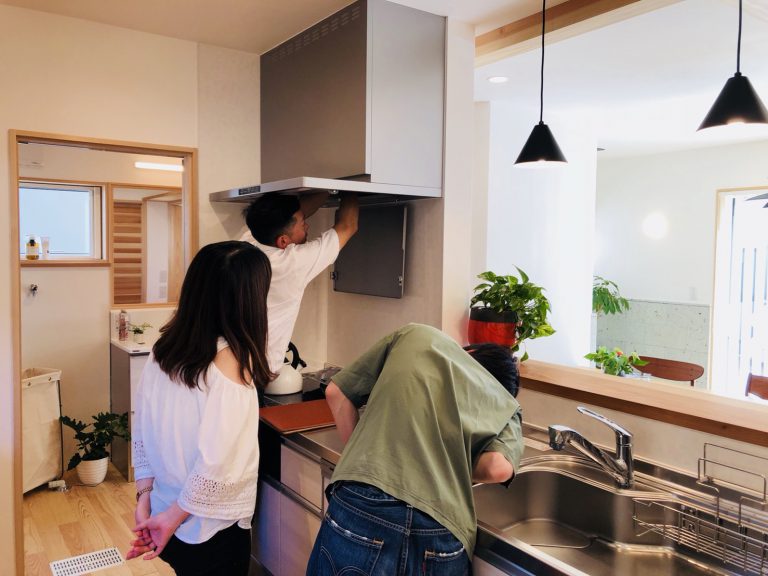

建主さんへ

器具の説明!

【2018年6月22日】器具説明!

外部マスの説明!

【2018年6月19日】完了検査!

完了検査、無事合格!

【2018年6月19日】完了検査!

内部を確認!

【2018年6月19日】完了検査!

外部検査機関による完了検査!

外部を確認!

【2018年6月18日】外構工事!

ブロック積み!

【2018年6月18日】HEMS!

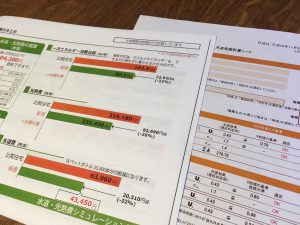

HEMS(Home Energy Management System)の設定!

電気の見える化ができるようになります!

【2018年6月18日】通電!

通電確認!

【2018年6月18日】完成検査!

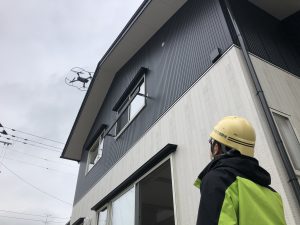

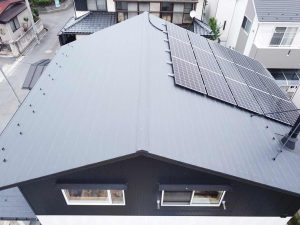

ドローンで空撮!

【2018年6月18日】完成検査!

太陽光パネル!

【2018年6月18日】完成検査!

ドローンでも外部を確認!

操縦は千葉さん!

【2018年6月18日】完成検査!

庇確認!

【2018年6月18日】完成検査!

図面と照らし合わせながら確認していきます!

【2018年6月18日】完成検査!

続いて外部を確認!

【2018年6月18日】完成検査!

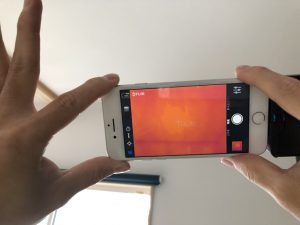

サーモカメラで断熱欠損がないか等確認!

問題ありませんでした!

【2018年6月18日】完成検査!

床下を確認!

【2018年6月18日】完成検査!

指摘箇所!

隅々まで細かく確認します!

【2018年6月18日】完成検査!

床を確認!

【2018年6月18日】完成検査!

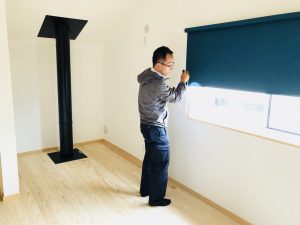

ロールカーテン確認!

【2018年6月18日】完成検査!

建具確認!

【2018年6月18日】完成検査!

キッチン確認!

【2018年6月18日】完成検査!

吊り押入れの下もしっかり確認!

【2018年6月18日】完成検査!

和室小上がりを確認!

【2018年6月18日】完成検査!

社内完成検査!

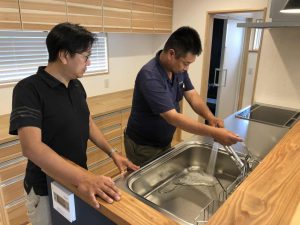

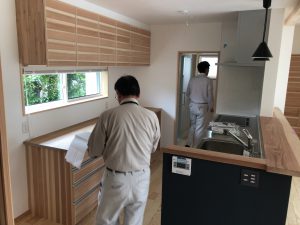

【2018年6月14日】キッチン!

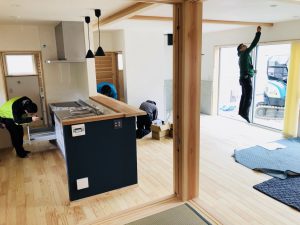

キッチン!

【2018年6月14日】器具付け!

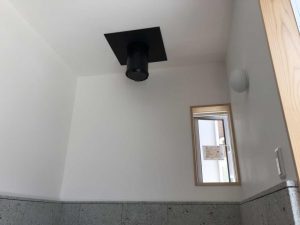

器具付け、二階トイレ!

【2018年6月14日】寝室!

寝室壁確認!

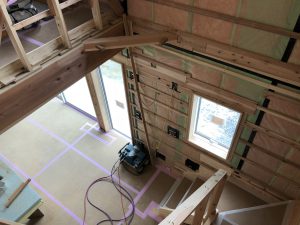

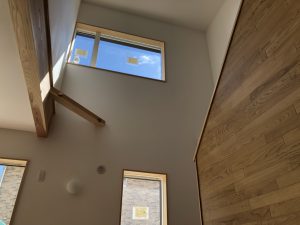

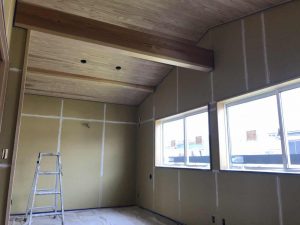

【2018年6月14日】吹き抜け!

吹き抜け!

【2018年6月14日】建具工事!

食器棚引き出し!

【2018年6月14日】煙突工事!

薪ストーブ煙突工事も完了!

【2018年6月14日】建具工事!

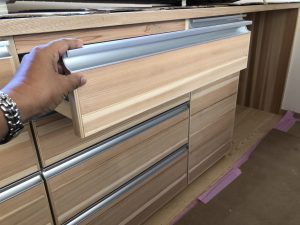

食器棚の扉と引き出しが入りました!

【2018年6月14日】ユニットバス!

ユニットバスの配管接続!

【2018年6月14日】トイレ!

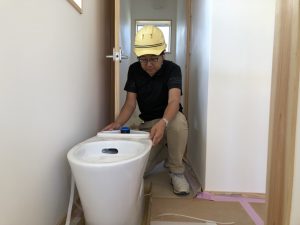

トイレ取り付け完了!

【2018年6月12日】照明!

照明取り付け中です!

【2018年6月12日】照明!

照明取り付け中です!

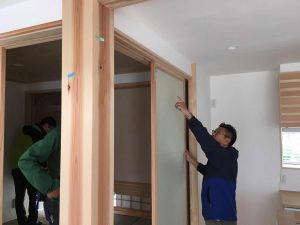

【2018年6月12日】建具工事!

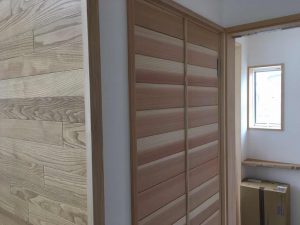

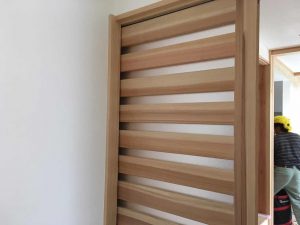

板戸もはいりました!

【2018年6月12日】建具工事!

リビングへの格子戸がはいりました!

【2018年6月12日】建具工事!

建具確認!

【2018年6月8日】左官工事!

吹き抜け天井漆喰塗り状況!

【2018年6月8日】左官工事!

都度、しっかり養生していきます!

【2018年6月8日】左官工事!

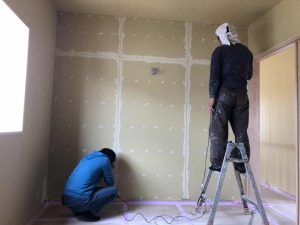

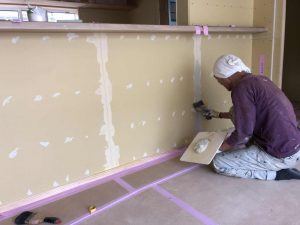

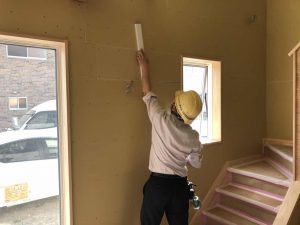

内部漆喰塗り中!

【2018年6月4日】塗装工事!

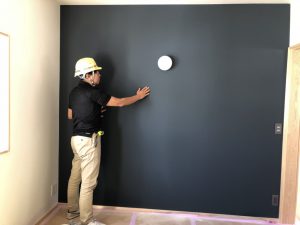

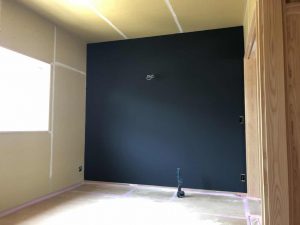

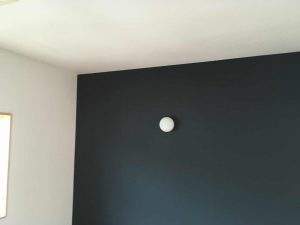

寝室壁一面塗装仕上げ!

【2018年6月4日】左官工事!

内部は漆喰塗り前の目地処理中!

【2018年6月4日】大谷石!

薪ストーブ炉台の大谷石張り!

【2018年5月31日】外観!

外観!

【2018年5月31日】タイル工事!

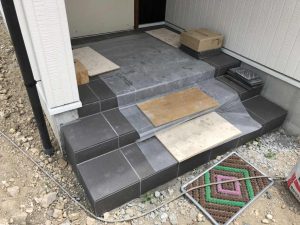

玄関ポーチタイル完了!

【2018年5月31日】塗装工事!

同様に寝室一面壁塗装の下地処理!

【2018年5月31日】塗装工事!

キッチンカウンター下壁塗装の下地処理!

【2018年5月28日】木工事完了検査!

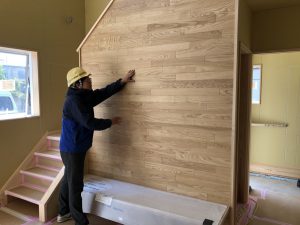

テレビ背面、クリの板張り確認!

【2018年5月28日】木工事完了検査!

薪ストーブ煙突周り確認!

【2018年5月28日】木工事完了検査!

指摘事項はすぐに直していきます!

【2018年5月28日】木工事完了検査!

ボードの凹凸を確認!

【2018年5月28日】木工事完了検査!

森田棟梁も一緒に確認!

【2018年5月28日】木工事完了検査!

社内木工事完了検査!

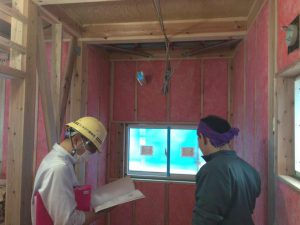

【2018年5月22日】木下地検査!

ドローンで上空から空撮!

【2018年5月22日】木下地検査!

ドローンで外部も確認!

操縦は千葉さん!

【2018年5月22日】木下地検査!

煙突周りを確認!

【2018年5月22日】木下地検査!

森田棟梁も一緒に

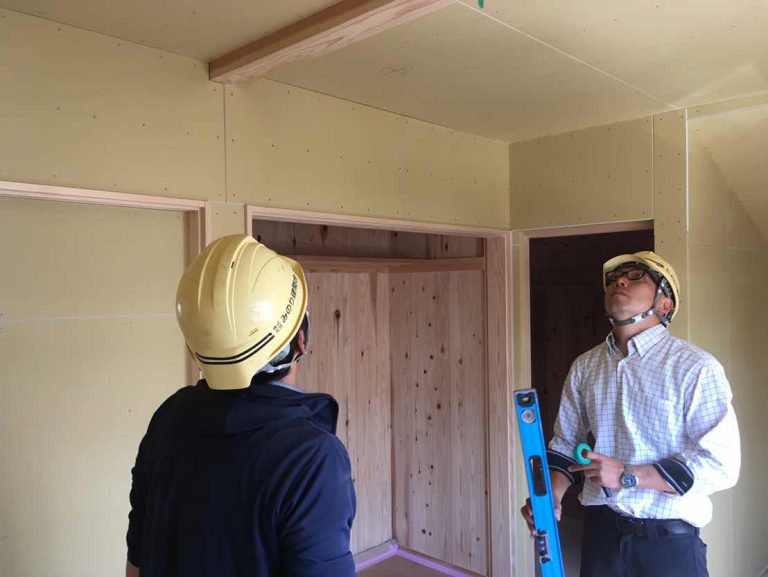

レーザーで入り口枠の水平垂直を確認!

【2018年5月22日】木下地検査!

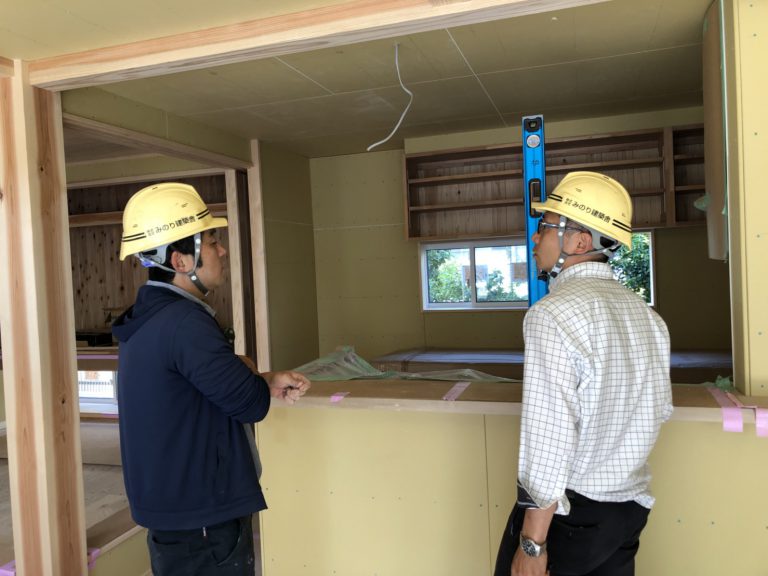

下地の凹凸を確認!

【2018年5月22日】木下地検査!

社内木下地検査!

ボードを張る前に

下地をしっかり確認します!

【2018年5月18日】現場確認!

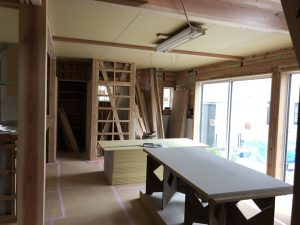

内部確認!

【2018年5月18日】キッチン!

キッチン確認!

【2018年5月18日】外観!

外観!

【2018年5月15日】外観!

外観!

【2018年5月15日】木工事!

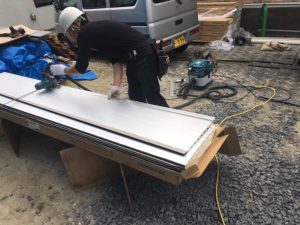

玄関外板張り!

【2018年5月15日】木工事!

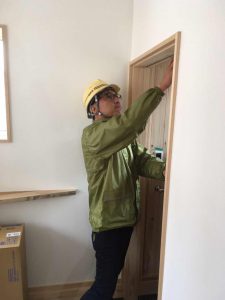

入り口枠取り付けが進んでいます!

【2018年5月15日】木工事!

エアコン下地確認!

【2018年5月9日】木工事!

玄関のちょっとしたカウンター!

岩手県産材の”カツラの木!”

【2018年5月9日】木工事!

壁下地検査前の確認!

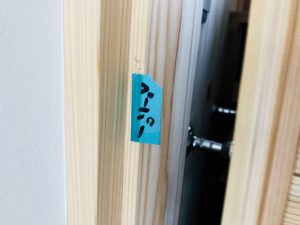

【2018年5月9日】木工事!

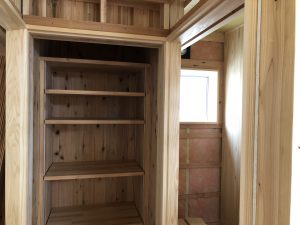

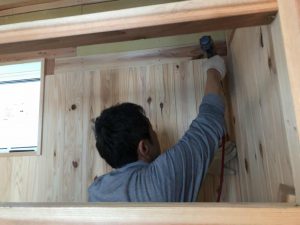

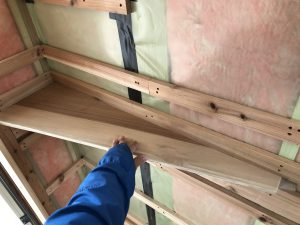

可動棚の収納!

【2018年5月9日】木工事!

森田棟梁、棚板加工!

【2018年5月9日】木工事!

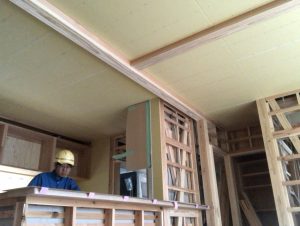

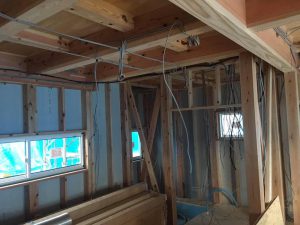

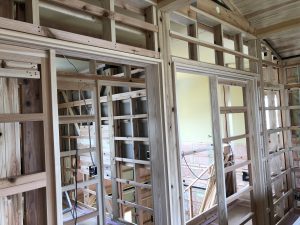

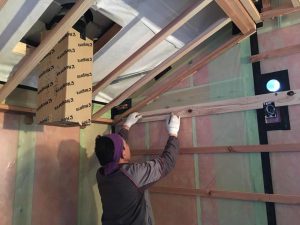

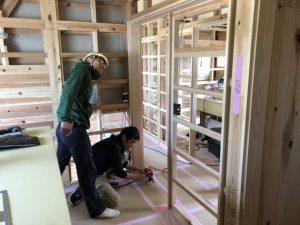

2階壁下地を工事!

【2018年5月9日】外観!

北西から!

【2018年5月2日】木工事!

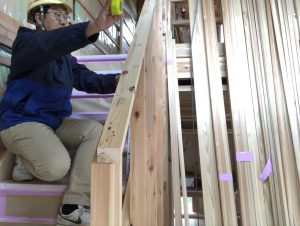

階段壁、確認!

【2018年5月2日】木工事!

吹き抜け!

【2018年5月2日】外観!

外観!

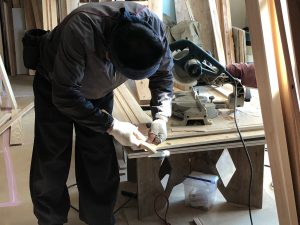

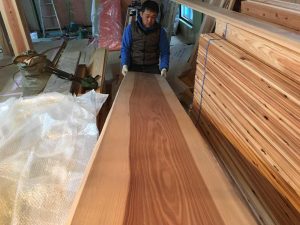

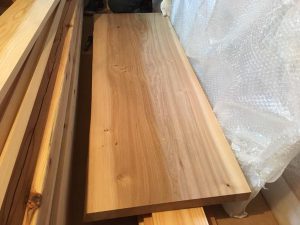

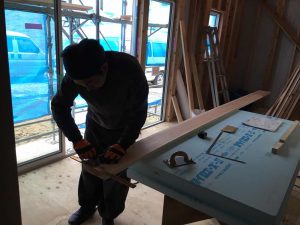

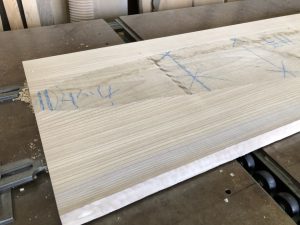

【2018年5月1日】天板!

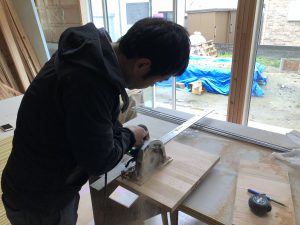

天板加工仕上げ中!

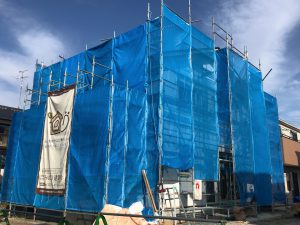

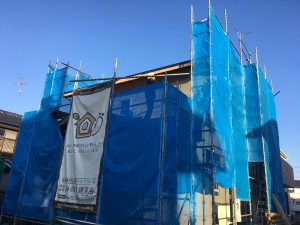

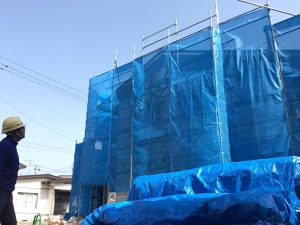

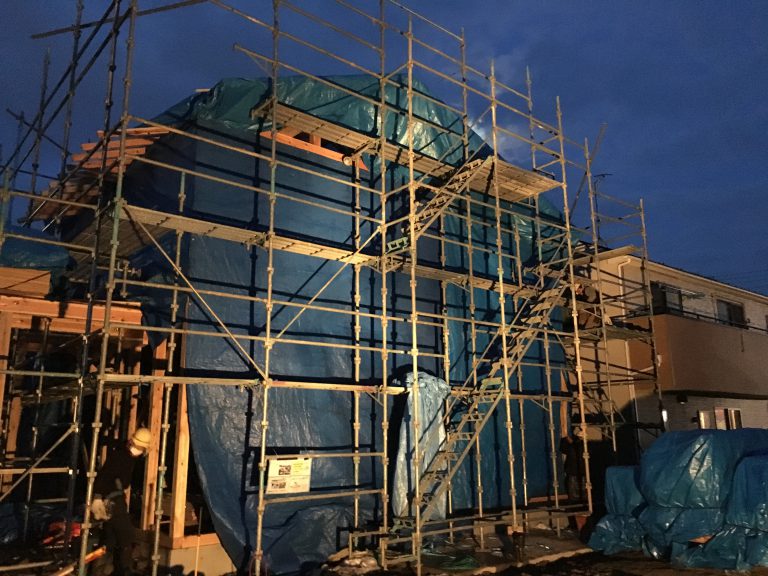

【2018年4月24日】足場解体!

足場が外れました!

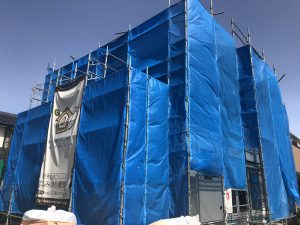

【2018年4月24日】足場解体!

足場が外れました!

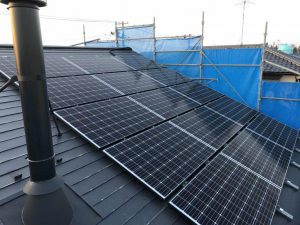

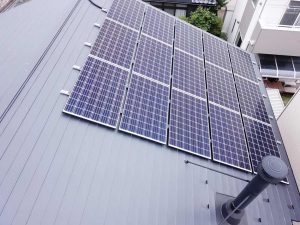

【2018年4月20日】太陽光パネル!

太陽光パネル載りました!

【2018年4月20日】木工事!

階段下ルンバステーション確認!

【2018年4月20日】木工事!

吊り押入れ下板張り!

【2018年4月20日】木工事!

森田棟梁、シューズクローク板張り!

【2018年4月18日】カウンター材!

キッチン前に使うカウンター材!

盛岡で建主さんが選びました。

カツラ 長さ2800㎜ 幅450㎜

カツラ材、今は貴重です!

【2018年4月18日】外観!

外観

【2018年4月18日】木工事!

森田棟梁は、加工板切り!

【2018年4月18日】木工事!

和室吊押入れ下、床貼り!

【2018年4月16日】木工事!

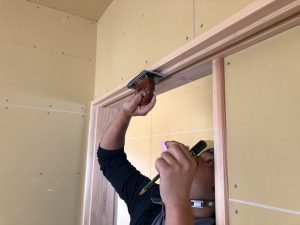

和室の入り口枠加工!

【2018年4月16日】木工事!

枠取り付け!

【2018年4月16日】現場確認!

昨晩からの強風確認!

特に影響が無く、ひと安心!

【2018年4月13日】塗装工事!

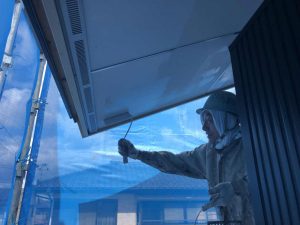

軒天塗装中!

【2018年4月13日】木工事!

森田棟梁、薪ストーブ炉台下地づくり!

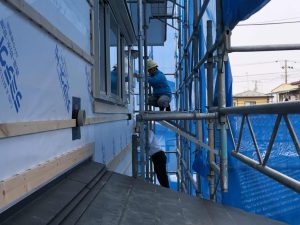

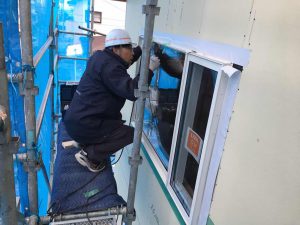

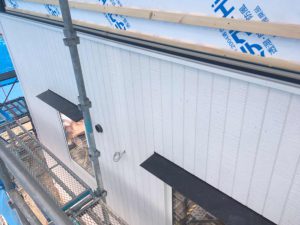

【2018年4月9日】外壁工事!

二階金属サイディング!

【2018年4月9日】木工事!

子供室天井板張り!

【2018年4月9日】木工事!

森田棟梁、小上がりの床組み!

【2018年4月6日】木工事!

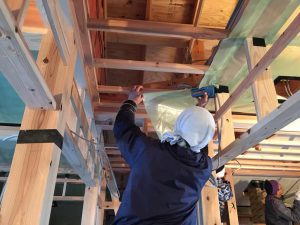

天井下地工事!

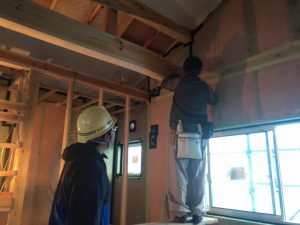

【2018年4月6日】断熱工事!

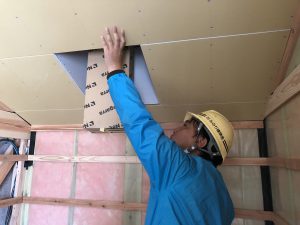

天井断熱シート張り!

【2018年4月6日】木工事!

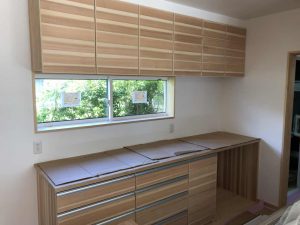

カツラのキッチンカウンター!

【2018年4月6日】木工事!

ニレの一枚板敷台!

【2018年4月6日】木工事!

森田棟梁、照明の位置出し!

【2018年4月3日】外観!

外観!

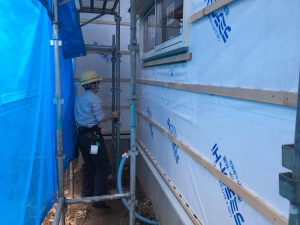

【2018年4月3日】外壁工事!

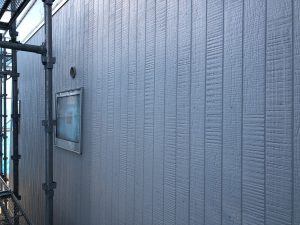

一階はサイディング!

【2018年4月3日】外壁工事!

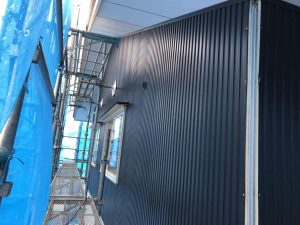

二階外壁はガルバ!

【2018年4月3日】外壁工事!

外壁工事!

【2018年4月3日】外壁工事!

外壁工事確認!

【2018年4月3日】ユニットバス!

ユニットバス工事!

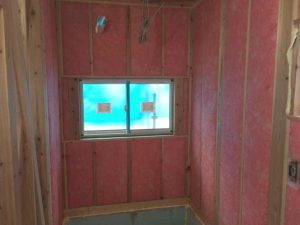

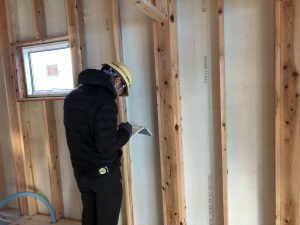

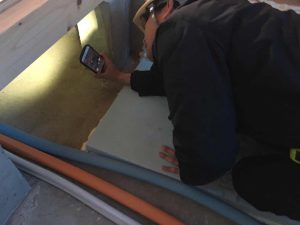

【2018年4月3日】断熱工事!

断熱材確認!

【2018年4月3日】木工事!

二階天井下地墨出し!

【2018年4月2日】外観!

外観!

【2018年4月2日】外壁工事!

外壁張り進んでいます!

【2018年4月2日】木工事!

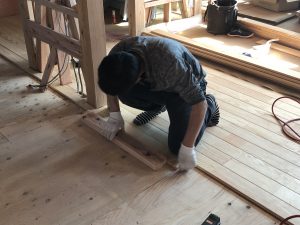

一階の床板張り!

【2018年3月29日】断熱工事!

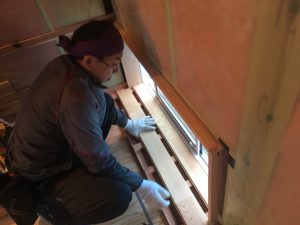

大工さんと打ち合わせ!

【2018年3月29日】断熱工事!

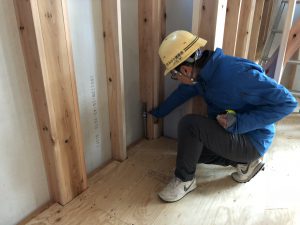

コンセント周りの断熱確認!

【2018年3月29日】断熱工事!

気密シート張り!

【2018年3月29日】断熱工事!

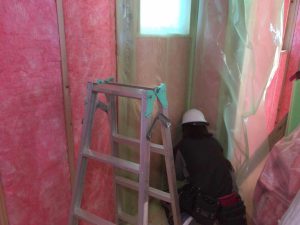

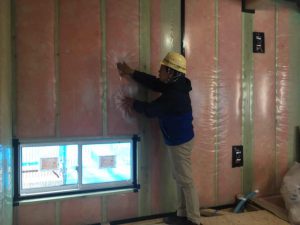

ピッタリ断熱材を充填します!

【2018年3月29日】断熱工事!

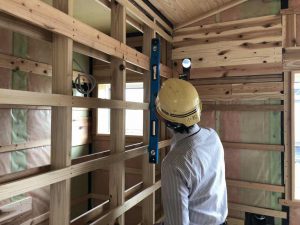

壁断熱工事!

【2018年3月29日】屋根板金工事!

エントツ周りの板金工事!

【2018年3月29日】屋根工事!

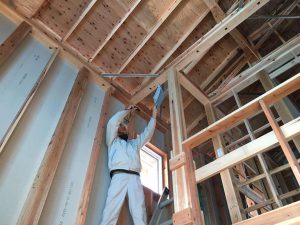

棟換気施工中!

【2018年3月29日】防水検査!

ドローンで空撮!

【2018年3月29日】防水検査!

ドローンで外部を確認!

操縦は千葉さん!

【2018年3月29日】防水検査!

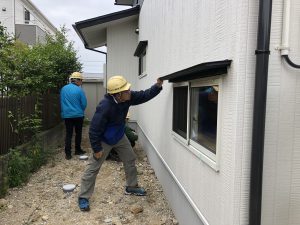

サッシ周りを確認!

【2018年3月29日】防水検査!

防水確認!

【2018年3月29日】防水検査!

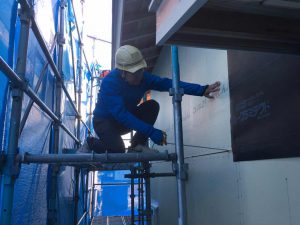

外壁施工前に、外部防水検査!

【2018年3月26日】外観!

外観!

【2018年3月26日】現場確認!

現場確認!

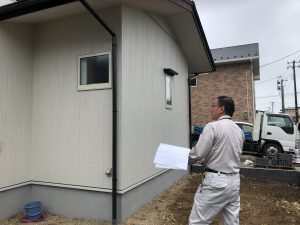

【2018年3月24日】外観!

外観!

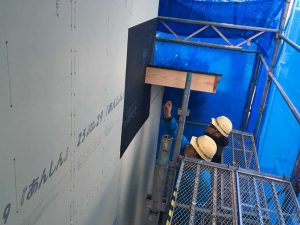

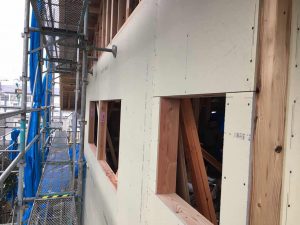

【2018年3月24日】外壁下地工事!

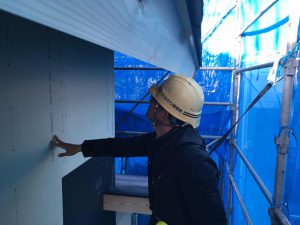

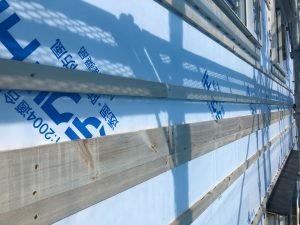

外壁の下地取り付けが進んでいます!

【2018年3月24日】外壁下地工事!

外壁下地施工中!

【2018年3月24日】外壁下地工事!

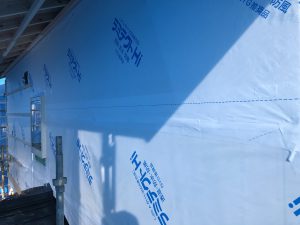

防水シート張りが完了!

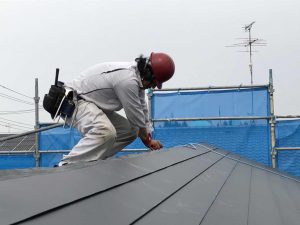

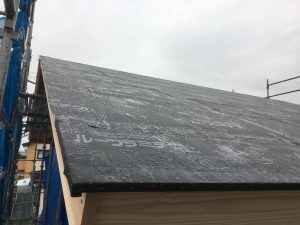

【2018年3月24日】屋根工事!

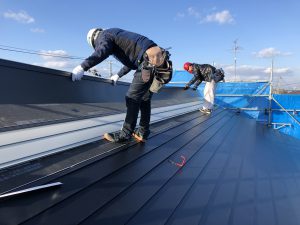

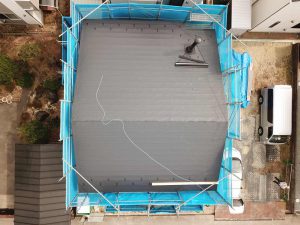

屋根葺きが進んでいます!

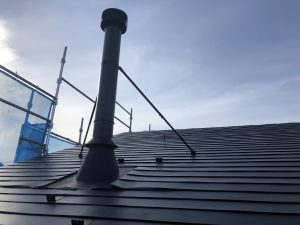

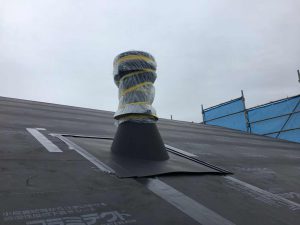

【2018年3月24日】エントツ!

エントツ設置!

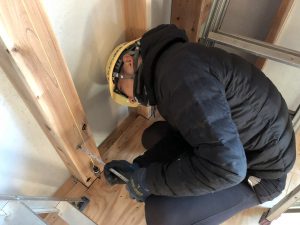

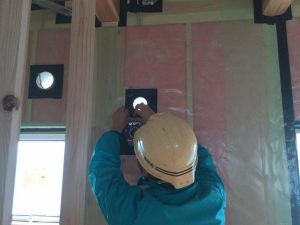

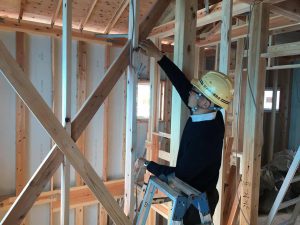

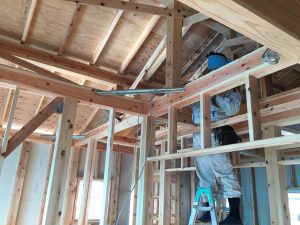

【2018年3月16日】配線工事!

内部電気配線!

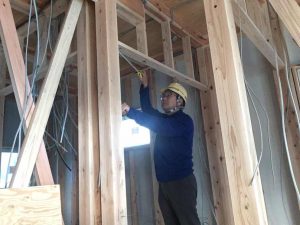

【2018年3月16日】木工事!

建具下地の高さ確認!

【2018年3月16日】外観!

外観!

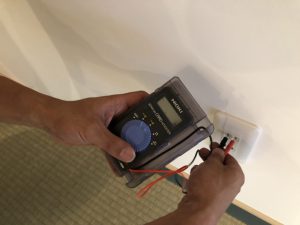

【2018年3月15日】配線工事!

照明配線高さ確認!

【2018年3月15日】配線工事!

電気配線工事!

【2018年3月15日】配線工事!

電気配線!

【2018年3月15日】中間検査!

中間検査無事合格!

【2018年3月15日】中間検査!

火打ちを確認!

【2018年3月15日】中間検査!

外部検査機関による中間検査!

外部を確認!

【2018年3月12日】外観!

外観!

【2018年3月12日】屋根工事!

外部は屋根葺き中!

【2018年3月12日】上棟検査!

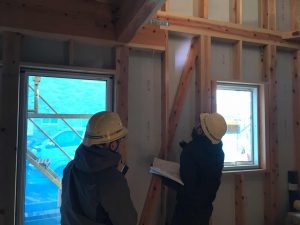

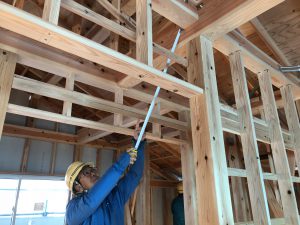

柱の垂直を確認!

【2018年3月12日】上棟検査!

下屋周りを確認!

【2018年3月12日】上棟検査!

先張りシート確認!

【2018年3月12日】上棟検査!

続いて外部の確認!

【2018年3月12日】上棟検査!

床下確認!

【2018年3月12日】上棟検査!

床下を確認!

【2018年3月12日】上棟検査!

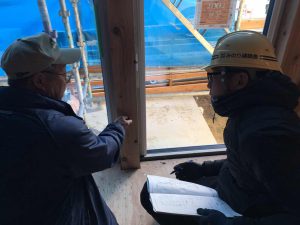

図面を見ながら確認します!

【2018年3月12日】上棟検査!

金物確認!

【2018年3月12日】上棟検査!

ホールダウン金物確認!

【2018年3月12日】上棟検査!

森田親方も一緒に確認!

【2018年3月12日】上棟検査!

社内上棟検査!

筋交い、金物などの

構造部分を確認します!

【2018年3月8日】外観!

外観!

【2018年3月8日】エントツ!

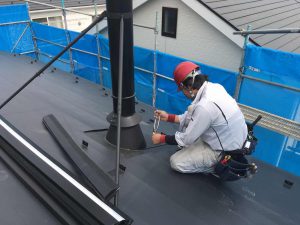

エントツも付きました!

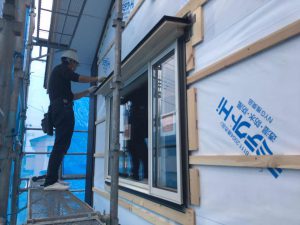

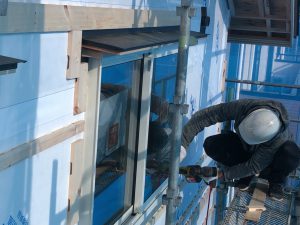

【2018年3月8日】サッシ工事!

サッシ屋さん、FIXガラス取り付け!

【2018年3月8日】木工事!

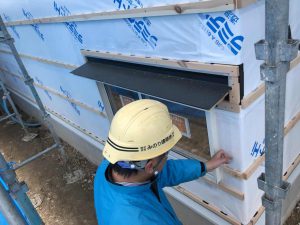

内部では小庇加工!

【2018年3月8日】木工事!

森田棟梁、小庇取り付け準備!

【2018年3月5日】屋根工事!

2階の屋根は雨が降る前に

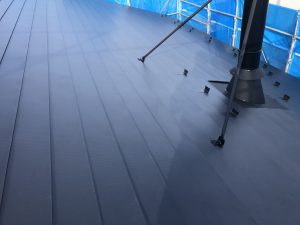

ルーフィング張り完了!

【2018年3月5日】耐力壁工事!

まだ途中ですが

耐力面材張りも進んでいます!

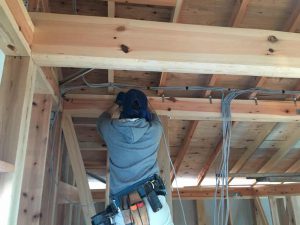

【2018年3月5日】木工事!

2階ではエントツ開口下地組み!

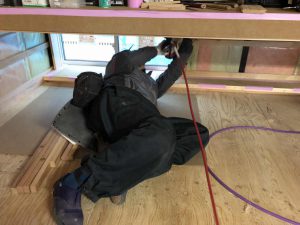

【2018年3月5日】断熱工事!

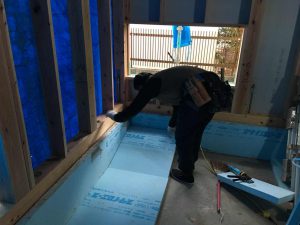

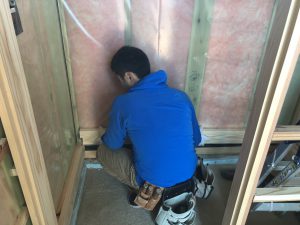

森田棟梁は基礎断熱材張り付け!

【2018年3月2日】木工事!

親方は金物取り付け!

【2018年3月2日】木工事!

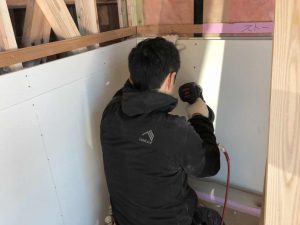

内部では作業が進んでいます!

【2018年3月2日】現場確認!

強風に耐えられる様に

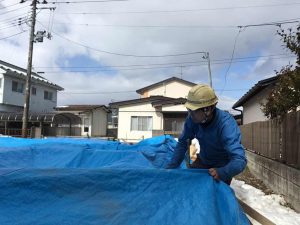

シートを補強します!

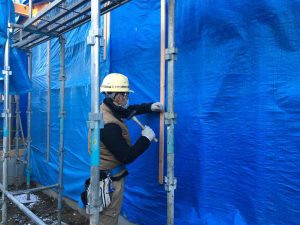

【2018年3月2日】現場確認!

外部の養生!

【2018年3月1日】サッシ確認!

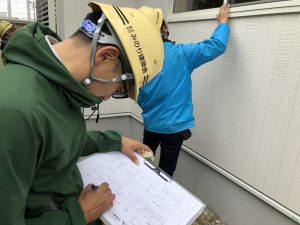

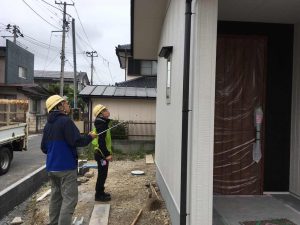

1箇所ずつサッシ高さの確認!

【2018年3月1日】木工事!

シートが守ってくれています!

【2018年3月1日】木工事!

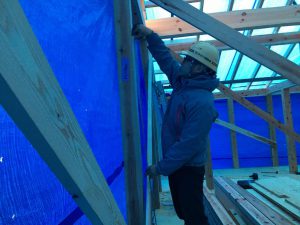

2階の間柱取り付け!

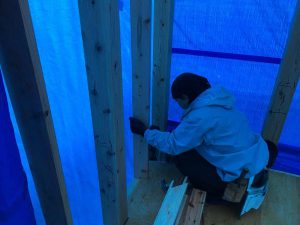

【2018年3月1日】木工事!

今日はあいにくの雨なので、

シート内での作業!

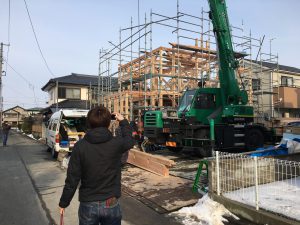

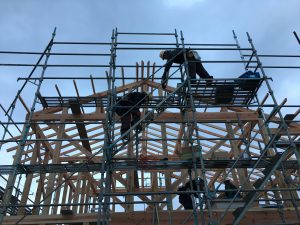

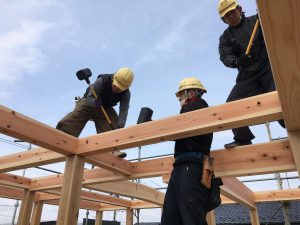

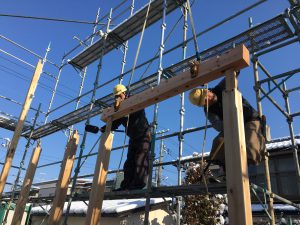

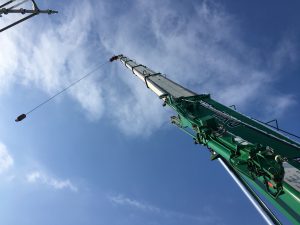

【2018年2月28日】建て方工事!

材料もしっかり養生します!

皆さんお疲れ様でした!

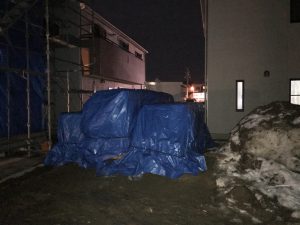

【2018年2月28日】建て方工事!

しっかりシートで養生して今日の作業は終了です!

【2018年2月28日】建て方工事!

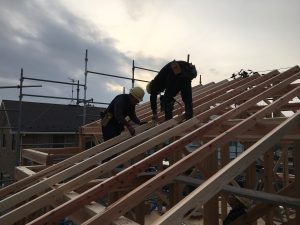

垂木の取付が完了しました!

【2018年2月28日】建て方工事!

垂木の取付が進んでいます!

日が傾いてきました。ラストスパート!

【2018年2月28日】建て方工事!

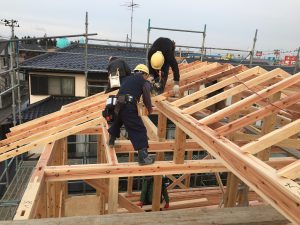

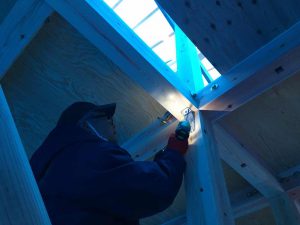

棟木、母屋が上がったら1本1本垂木を並べていきます!

【2018年2月28日】建て方工事!

間もなく棟木が上がります!

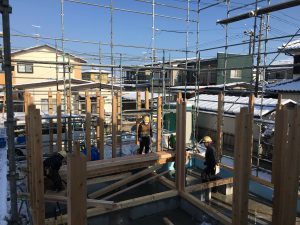

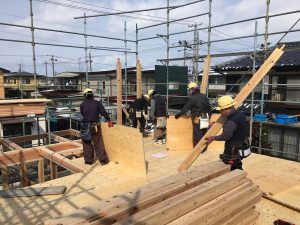

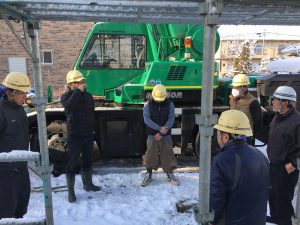

無事上棟!おめでとうございます!

【2018年2月28日】建て方工事!

ここで建て主さんが見に来てくれました!

記念に写真をパチリ!

【2018年2月28日】建て方工事!

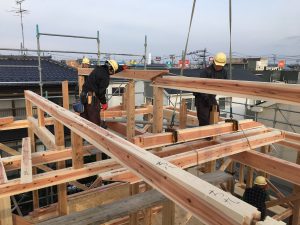

2階の梁が組みあがりました!金物を取り付けていきます!

【2018年2月28日】建て方工事!

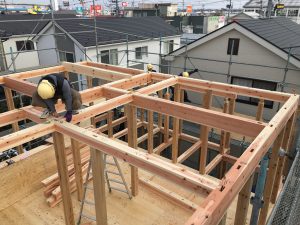

今度は2階の梁を組んでいきます!3人で息を合わせて!

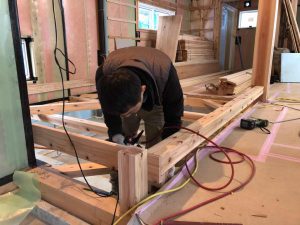

【2018年2月28日】建て方工事!

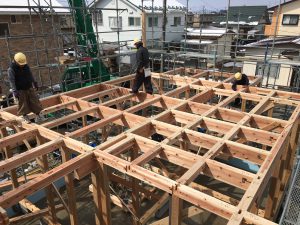

2階の床下地を張り足場をつくりながら2階の柱を立てていきます!

【2018年2月28日】建て方工事!

1階の梁がかけ終わりました!

【2018年2月28日】建て方工事!

柱が建て終わると今度は梁をかけていきます!

【2018年2月28日】建て方工事!

まずは1階の柱をどんどん立てていきます!

【2018年2月28日】建て方工事!

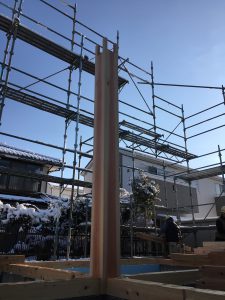

建て主さんが伐採した杉の大黒柱!すごくきれいでした。

【2018年2月28日】建て方工事!

昨晩は雪が降りましたが、今日は最高の建て方日和です!

【2018年2月28日】建て方工事!

作業開始前には朝礼にて、今日の作業の注意点などを再確認します!

【2018年2月28日】建て方工事!

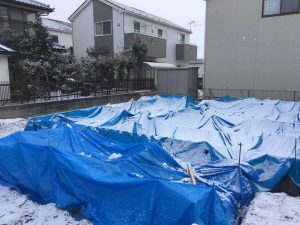

まずは昨晩降った雪の除去作業から!

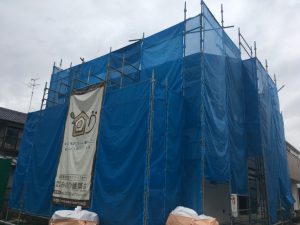

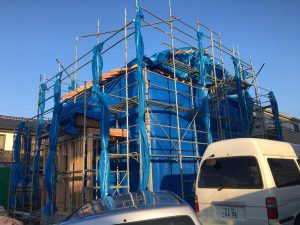

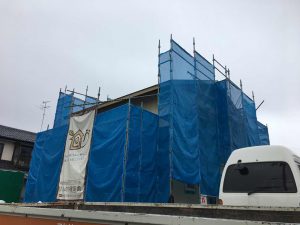

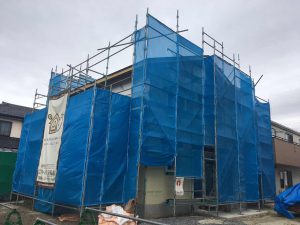

【2018年2月27日】足場設置!

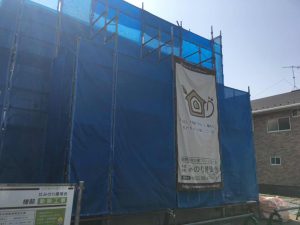

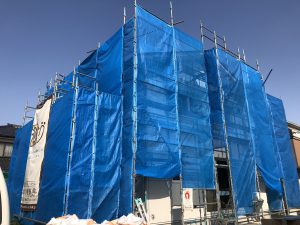

明日、いよいよ建て方工事です!

【2018年2月27日】足場設置!

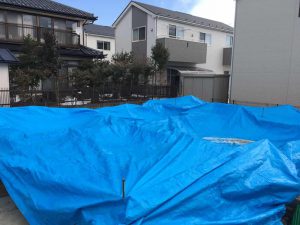

足場設置!

【2018年2月27日】足場設置!

足場が到着!

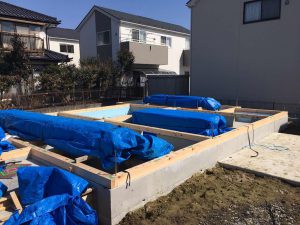

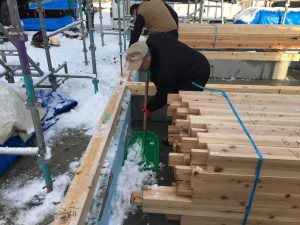

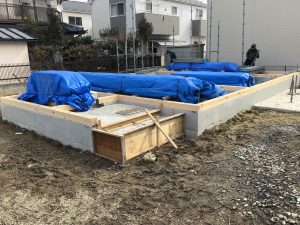

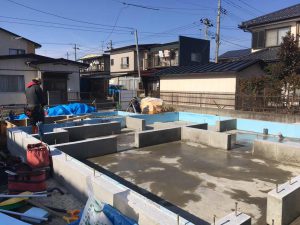

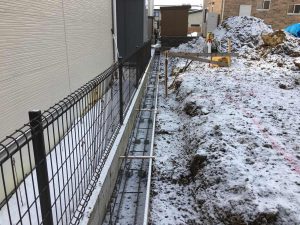

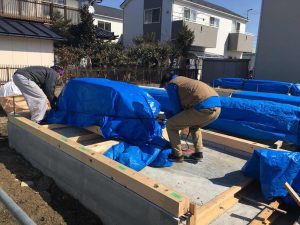

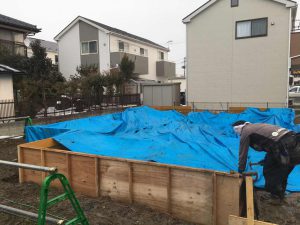

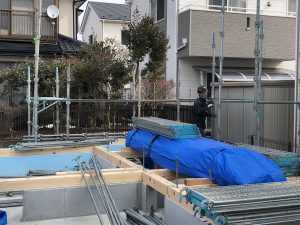

【2018年2月26日】土台敷き!

土台!

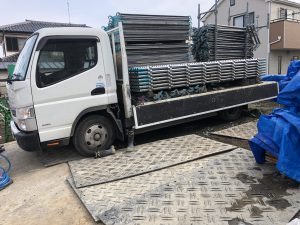

【2018年2月26日】材料搬入!

材料は養生します!

【2018年2月26日】土台敷き!

土台敷き 材料搬入完了!

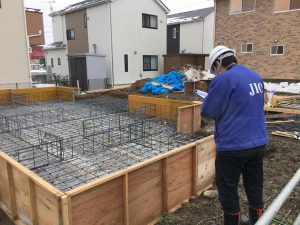

【2018年2月22日】基礎検査!

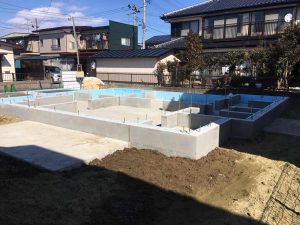

基礎全景!

【2018年2月22日】基礎検査!

測定結果を天端に記入!

【2018年2月22日】基礎検査!

基礎のレベル測定!

【2018年2月22日】基礎検査!

基礎天端のレベル確認!

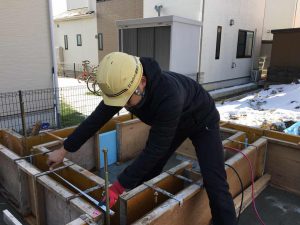

【2018年2月20日】基礎工事!

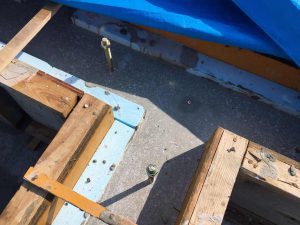

ホールダウン高さ確認!

【2018年2月20日】基礎工事!

基礎業者さんによる自主検査!

【2018年2月20日】基礎工事!

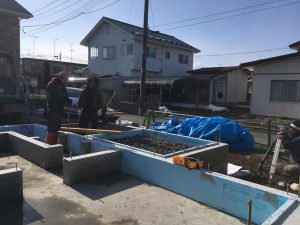

基礎工事!

【2018年2月19日】サッシ打ち合わせ!

森田棟梁とサッシ屋さんと

サッシの打ち合わせ!

【2018年2月17日】基礎工事!

養生状況!

【2018年2月17日】基礎工事!

立ち上がり打設後の養生中!

【2018年2月16日】基礎工事!

養生中!

【2018年2月16日】基礎工事!

基礎養生確認!

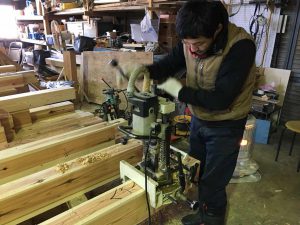

【2018年2月15日】刻み!

ホゾ穴加工!

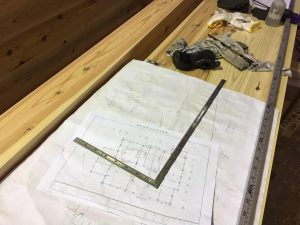

【2018年2月15日】墨付け!

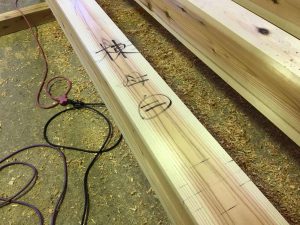

棟木!

【2018年2月15日】墨付け!

墨付けが進んでいます!

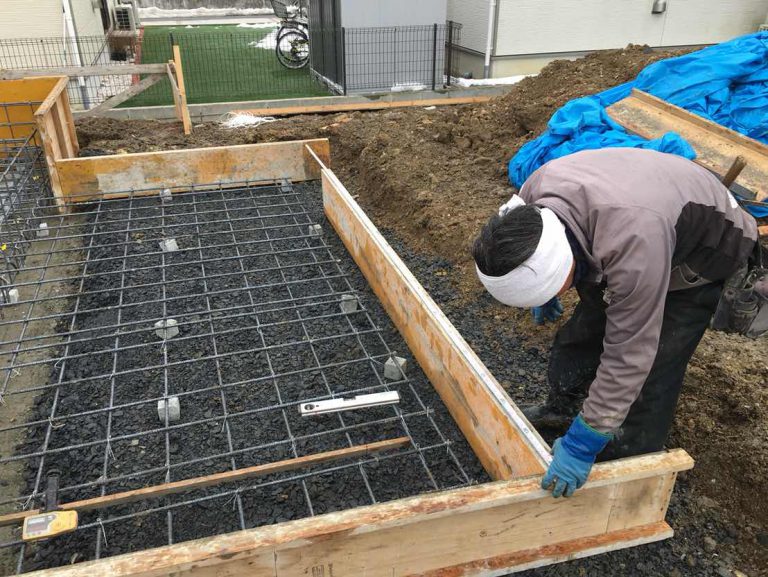

【2018年2月15日】基礎工事!

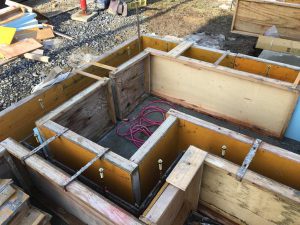

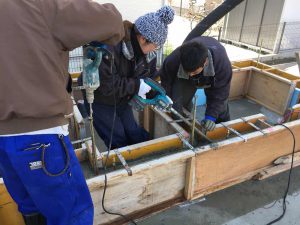

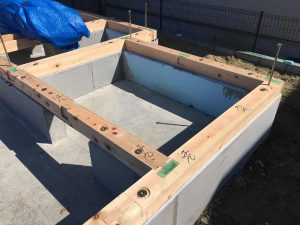

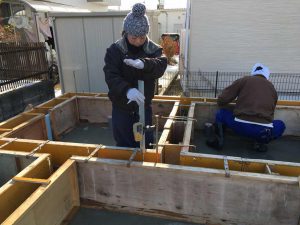

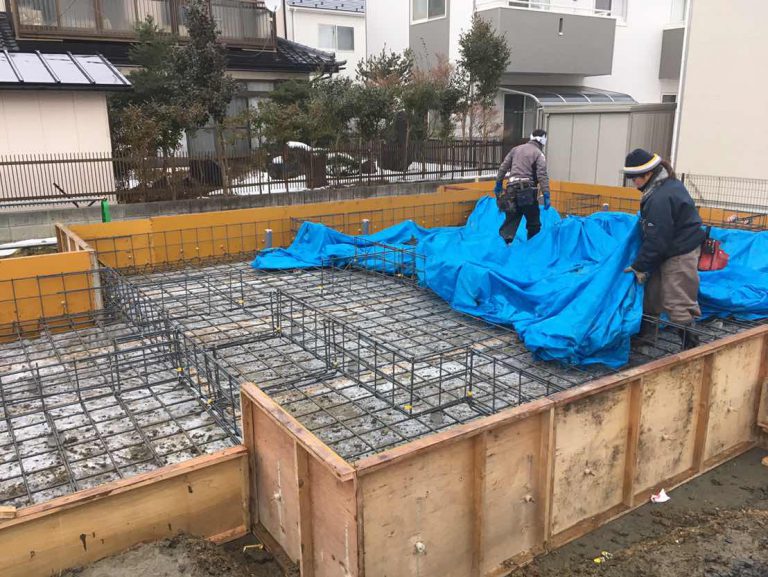

立ち上がりコンクリート打設!

【2018年2月15日】基礎工事!

立ち上がりコンクリート打設!

【2018年2月15日】基礎工事!

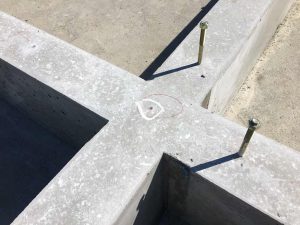

アンカー位置確認!

【2018年2月15日】基礎工事!

立ち上がり打設前の金物確認!

【2018年2月15日】基礎工事!

アンカーボルトのレベル出し!

【2018年2月9日】基礎工事!

シートで養生!

明日の打設に備えます!

【2018年2月9日】基礎工事!

全景!

【2018年2月9日】基礎工事!

鎮め物!

【2018年2月9日】基礎工事!

シートで養生!

【2018年2月9日】基礎工事!

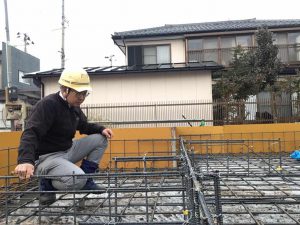

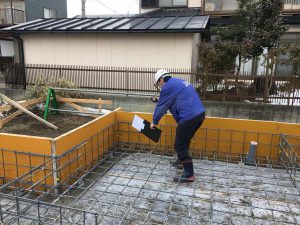

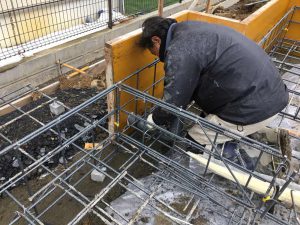

配筋確認!

【2018年2月9日】基礎工事!

犬走りの型枠組み!

【2018年2月9日】配管工事!

設備業者さん配管中!

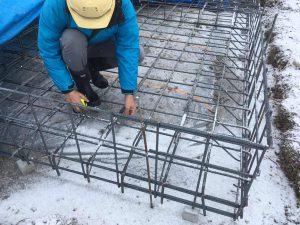

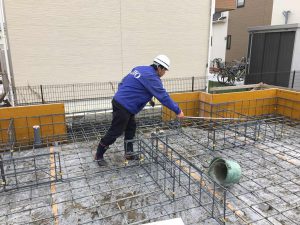

【2018年2月9日】配筋検査!

写真記録!

【2018年2月9日】配筋検査!

各部寸法確認!

【2018年2月9日】配筋検査!

JIOによる配筋検査!

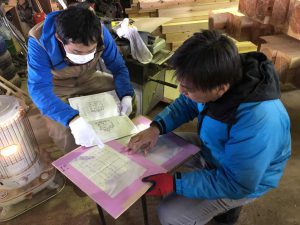

【2018年2月8日】材料検査!

森田棟梁と墨付けの打ち合わせ!

【2018年2月8日】材料検査!

森田棟梁も一緒に確認!

【2018年2月8日】材料検査!

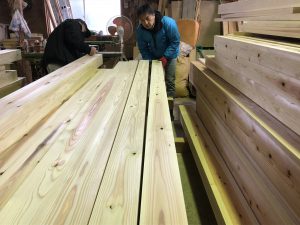

材料検査!

一本一本確認します!

【2018年2月8日】基礎工事!

雪の為、養生中!

【2018年2月8日】基礎工事!

再度、配置も確認!

【2018年2月8日】基礎工事!

基礎の配筋確認!

【2018年2月5日】基礎工事!

ブロックベース!

【2018年2月5日】基礎工事!

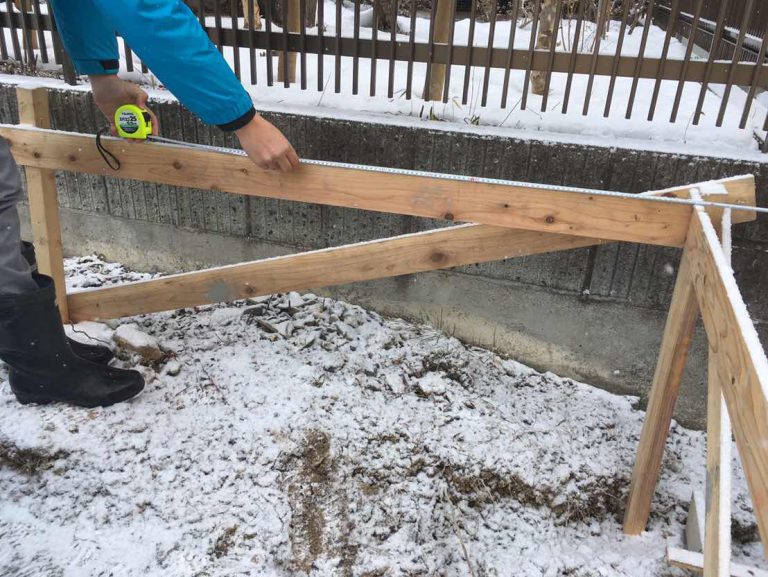

丁張りで離れ寸法を確認!

【2018年2月5日】基礎工事!

残土積み込み!

【2018年2月5日】基礎工事!

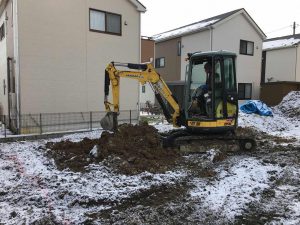

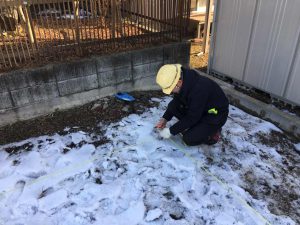

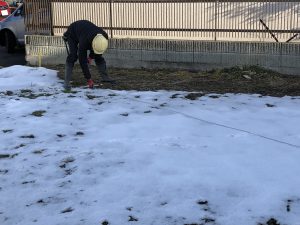

掘削開始!

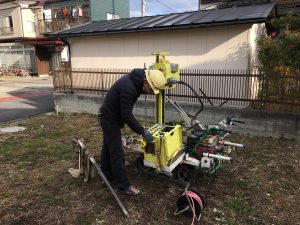

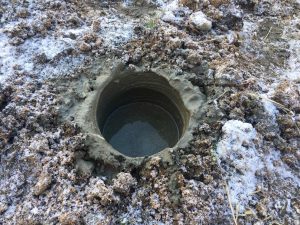

【2018年1月30日】地盤改良工事!

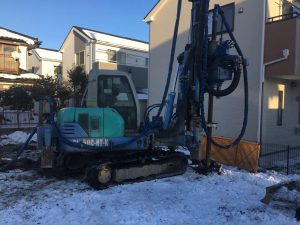

改良杭!

【2018年1月30日】地盤改良工事!

穿孔しセメントミルクを注入します!

【2018年1月30日】地盤改良工事!

地盤改良工事!

【2018年1月28日】地鎮祭!

現場で打ち合わせ!

【2018年1月28日】地鎮祭!

工事中の無事故、無災害を祈念致しました!

【2018年1月28日】地鎮祭!

玉串奉奠!

【2018年1月28日】地鎮祭!

玉串奉奠!

【2018年1月28日】地鎮祭!

エイ!エイ!エイ!

【2018年1月28日】地鎮祭!

四方御清め!

【2018年1月28日】地鎮祭!

宮司さん!

【2018年1月28日】地鎮祭!

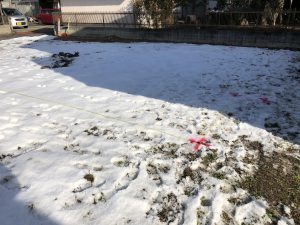

地縄を発掘!

【2018年1月28日】地鎮祭!

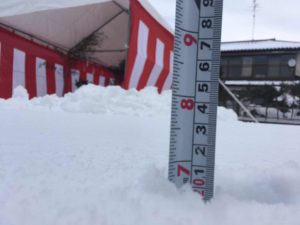

約20センチ積もっています!

【2018年1月28日】地鎮祭!

地鎮祭前に雪かき!

【2018年1月28日】地鎮祭!

本日、地鎮祭!

雪がまだ残っています!

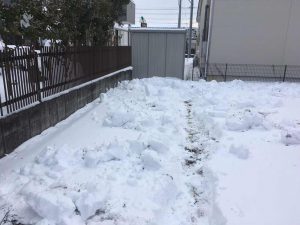

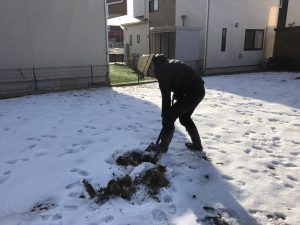

【2018年1月16日】穴掘り!

冬の土用前に穴掘り!

【2018年1月16日】穴掘り!

冬の土用前に穴掘り!

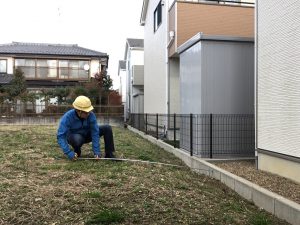

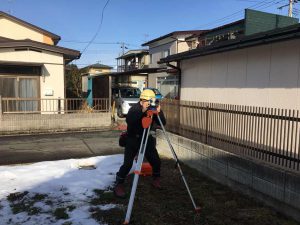

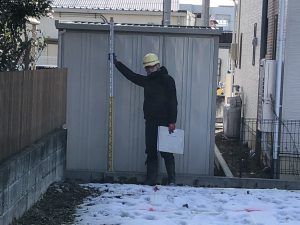

【2018年1月16日】レベル測定!

レベル測定!

【2018年1月16日】レベル測定!

敷地のレベル測定!

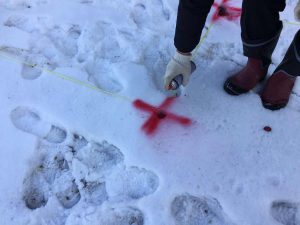

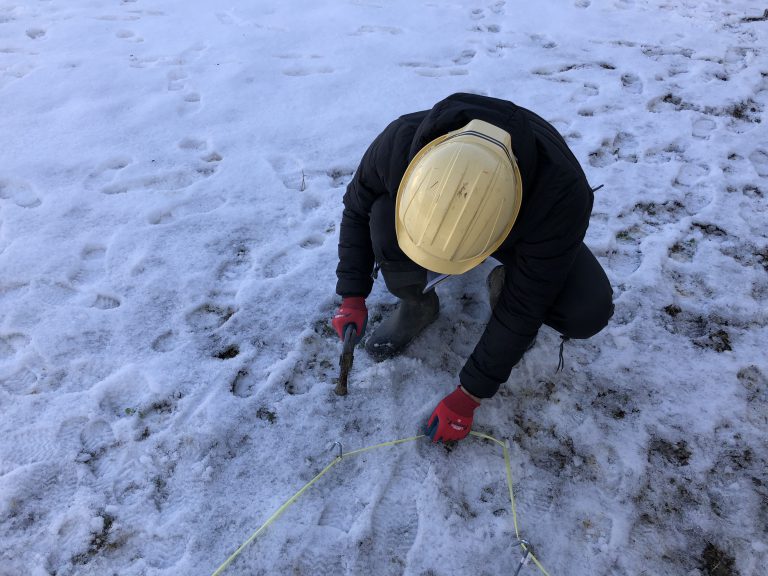

【2018年1月16日】地縄張り!

雪で見えづらいですが

地縄張り完了!

【2018年1月16日】地縄張り!

マーキング!

【2018年1月16日】地縄張り!

ペグでしっかり固定!

【2018年1月16日】地縄張り!

縄をかけていきます!

【2018年1月16日】地縄張り!

実際の家の位置、大きさを

出していきます!

【2018年1月9日】敷地確認!

来月から本格的に工事が始まります!

【2018年1月9日】敷地確認!

敷地の確認に来ました!

まだ雪が残っています。

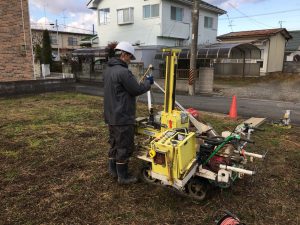

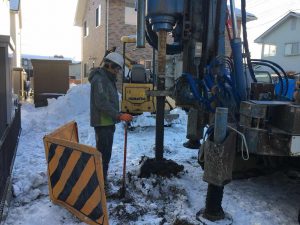

【2017年12月11日】地盤調査!

地盤調査確認!

【2017年12月11日】地盤調査!

地盤調査!

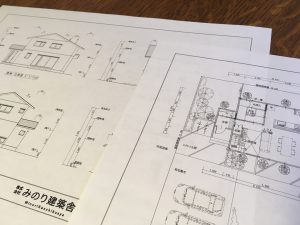

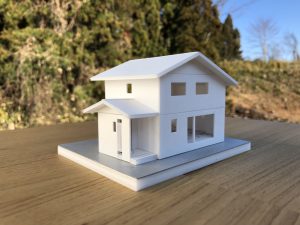

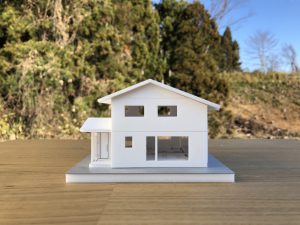

【2017年12月7日】完成模型!

完成模型!

【2017年12月7日】完成模型!

完成模型!

【2017年12月5日】敷地確認!

敷地確認!

【2017年12月5日】敷地確認!

既存樹木伐採!

【2017年12月5日】敷地確認!

東側離れ確認!

【2017年12月2日】断熱性能!

断熱基準UA値は、0.43!

北海道基準を上回る、暖かさ!(^O^)/

【2017年12月2日】来年から工事が始まります!

大崎市で 新築工事が来年から始まります!

『吹き抜け階段のある家!』

28.12坪 2階建て

 どうぞ、よろしくお願い致します!

施工レポートの一覧にもどる

2つの「北根モデルハウス」
遊びに来ませんか?

通常のモデルハウス(事務所兼モデルハウス)のほかに
一級建築士・塩谷邸(自宅兼モデルハウス)も公開しています。
もしかしたら、自宅にお越しいただくのはハードルが高く感じるかもしれません。
でも、そこには「子育て家族の等身大の暮らし」があります。それを見てほしいです。
どうぞ一度、遊びにいらしてください。
