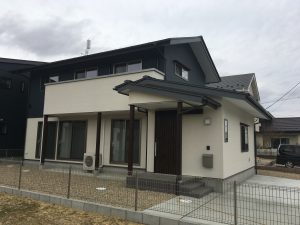

リアルタイム施工レポート

完成!父と共に暮らす、くつろぎの家! 名取市・延べ床面積 36.75坪
[ 名取市/ 新築戸建(注文住宅) ]

【2018年4月1日】お引渡し!

火入れ式!

各部屋をお清め!

【2018年4月1日】お引渡し!

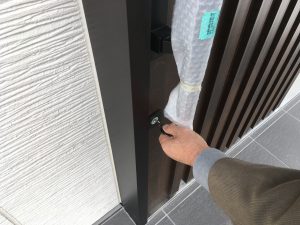

鍵を差しこみ!

【2018年4月1日】お引渡し!

お引渡しの書類と鍵!

【2018年3月16日】現場確認!

現場を確認!

【2018年3月2日】現場確認!

強風の影響無く、ひと安心!

【2018年3月2日】現場確認!

昨日からの強風の影響を

確認に来ました!

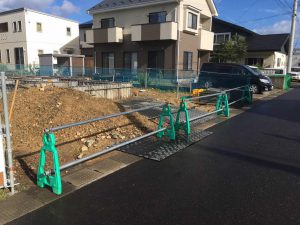

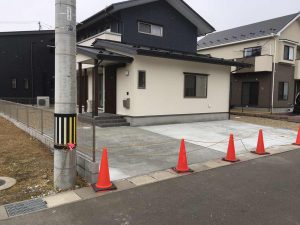

【2018年2月16日】外構工事!

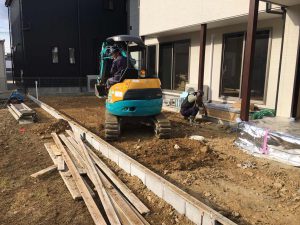

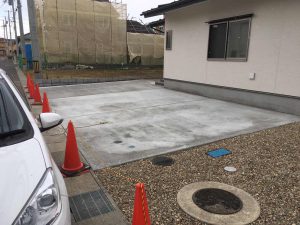

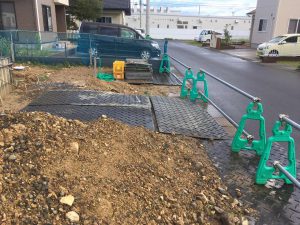

駐車スペースの打設完了!

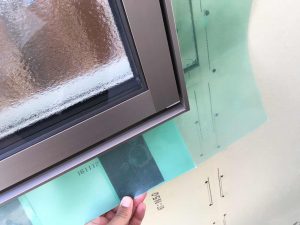

【2018年2月16日】ライフライン検査!

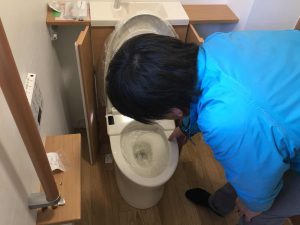

トイレ排水確認!

【2018年2月16日】ライフライン検査!

設備業者さんも一緒に

キッチンの給排水確認!

【2018年2月16日】ライフライン検査!

通電確認!

電気業者さんも一緒に確認します!

【2018年2月16日】ライフライン検査!

アンテナの受信レベル確認!

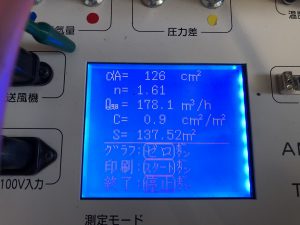

【2018年2月16日】気密測定!

結果はC値0.9!

良い結果が出ました!

【2018年2月16日】気密測定!

気密測定!

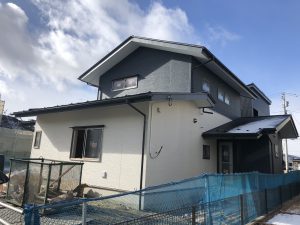

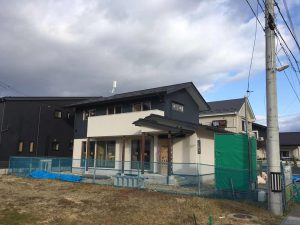

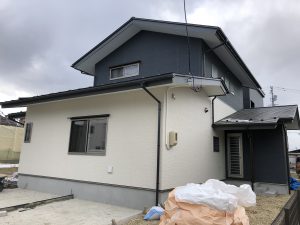

【2018年2月8日】外観!

外観!

【2018年2月8日】外構工事!

駐車スペース打設前の確認!

【2018年2月8日】完成検査!

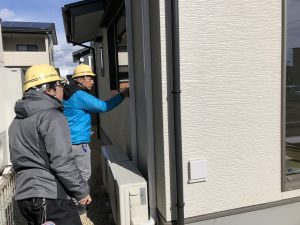

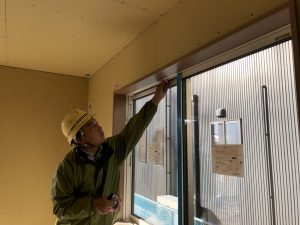

サッシを確認!

【2018年2月8日】完成検査!

照明確認!

【2018年2月8日】完成検査!

キッチンを確認!

隅々まで確認します!

【2018年2月8日】完成検査!

続いて内部の確認!

和室を確認!

【2018年2月8日】完成検査!

外壁を確認!

【2018年2月8日】完成検査!

ボイラー確認!

【2018年2月8日】完成検査!

社内完成検査!

外部を確認!

【2018年2月5日】ロールスクリーン!

ロールスクリーン!

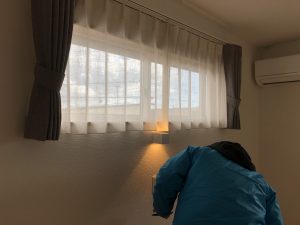

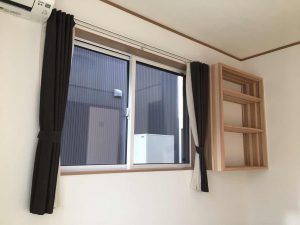

【2018年2月5日】カーテン!

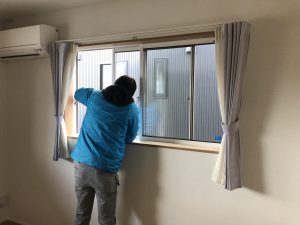

カーテン取り付け完了!

【2018年2月5日】外構工事!

外構工事が進んでいます!

【2018年2月2日】配管工事!

雨樋の配管!

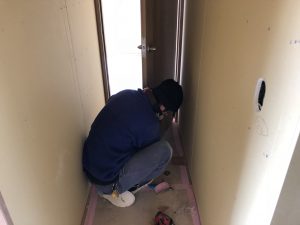

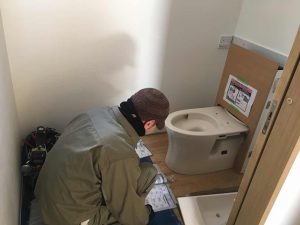

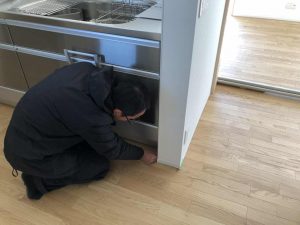

【2018年2月2日】トイレ!

トイレ取り付け!

【2018年1月30日】外構工事!

外構工事中!

【2018年1月30日】完了検査!

完了検査、無事合格!

【2018年1月30日】完了検査!

検査機関による完了検査!

外部を確認!

【2018年1月23日】タイル工事!

タイル工事確認!

【2018年1月23日】外観!

外観!

【2018年1月23日】タイル工事!

タイル工事!

【2018年1月20日】配線工事!

クロス貼りが完了し、

照明器具の取り付け!

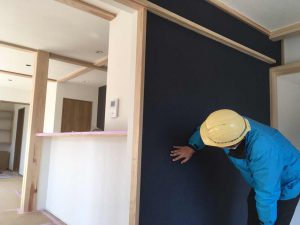

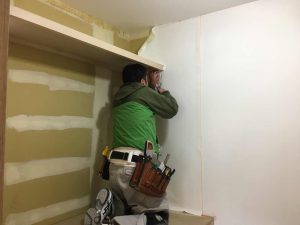

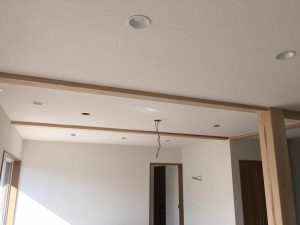

【2018年1月20日】クロス工事!

クロス貼り確認!

【2018年1月15日】クロス工事!

クロス貼り状況!

【2018年1月15日】クロス工事!

納戸クロス貼り!

【2018年1月15日】クロス工事!

和室クロス貼り!

【2018年1月9日】現場確認!

施工現場確認!

【2017年12月28日】外観!

木工事が無事完了し、

年明けは仕上げ工事が進んでいきます!

2018年も宜しくお願い致します!

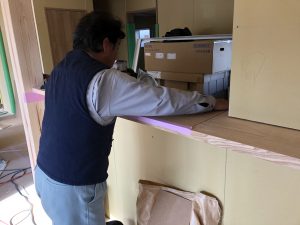

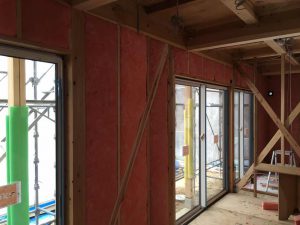

【2017年12月28日】キッチン!

キッチンカウンターをしっかり養生!

【2017年12月28日】建具入れ!

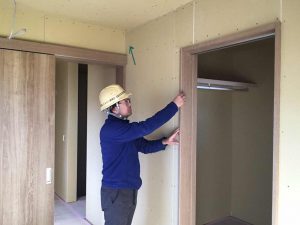

建具取り付け!

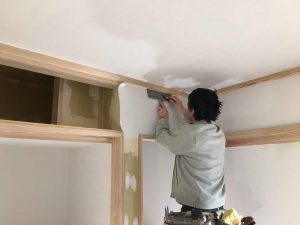

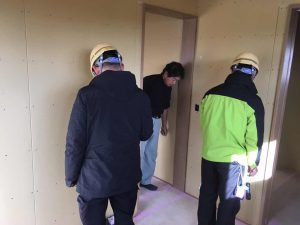

【2017年12月25日】木完検査!

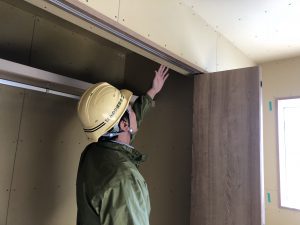

建具枠を確認!

【2017年12月25日】木完検査!

サッシを確認!

【2017年12月25日】木完検査!

ボードの垂直を確認!

【2017年12月25日】木完検査!

木工事完了検査!

高橋棟梁も一緒に確認!

【2017年12月21日】外観!

外観!

【2017年12月21日】木工事!

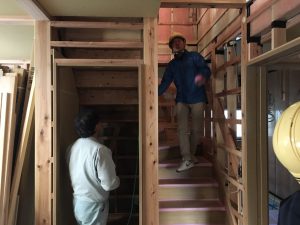

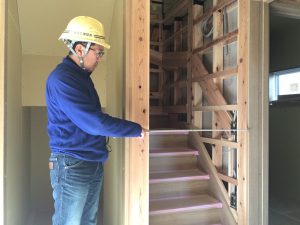

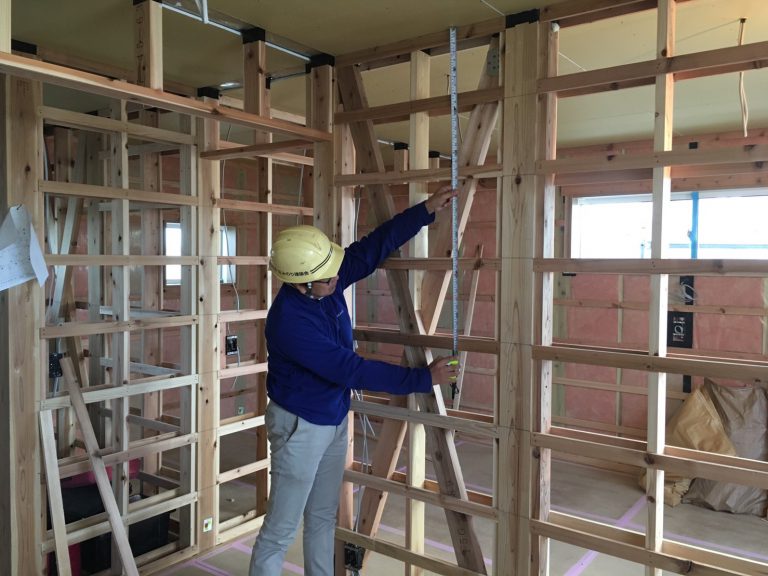

階段幅確認!

【2017年12月16日】外観!

外観!

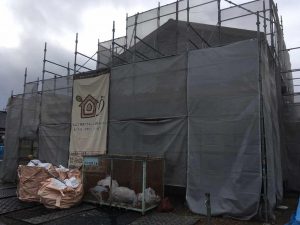

【2017年12月16日】足場解体!

外部足場が外れました!

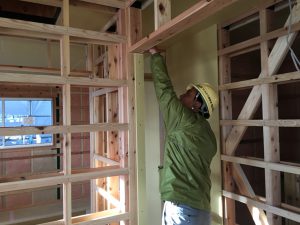

【2017年12月1日】木工事!

高橋棟梁 ボード加工中!

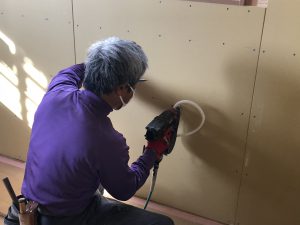

【2017年12月1日】木工事!

ボード張り!

【2017年12月1日】木工事!

建具枠取り付け!

【2017年11月30日】外壁工事!

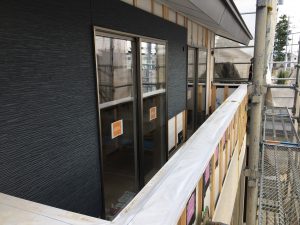

外壁確認!

【2017年11月30日】外壁工事!

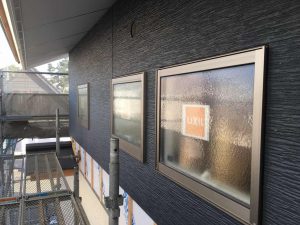

外壁張り工事が進んでいます!

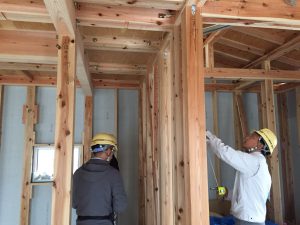

【2017年11月28日】木工事!

高橋棟梁、枠仕上げ!

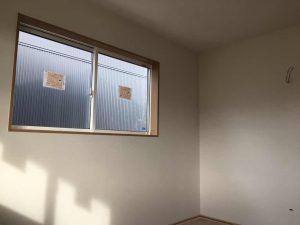

【2017年11月28日】サッシ確認!

窓確認!

【2017年11月28日】配線工事!

電気工事!

【2017年11月24日】空撮!

ドローンで屋根を確認!

【2017年11月24日】空撮!

ドローンで空撮!

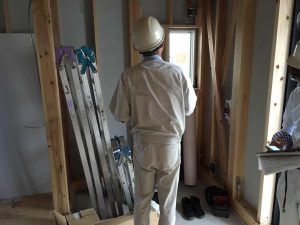

【2017年11月24日】木下地検査!

ドローンで外部も確認!

操縦は千葉さん!

【2017年11月24日】木下地検査!

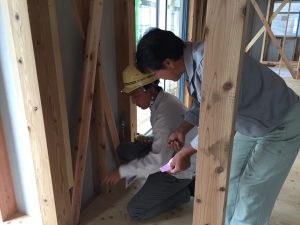

階段確認!

【2017年11月24日】木下地検査!

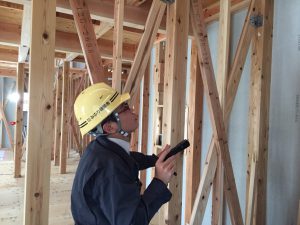

下地の凹凸を確認!

【2017年11月24日】木下地検査!

建具枠を確認!

【2017年11月24日】木下地検査!

下地確認!

【2017年11月24日】木下地検査!

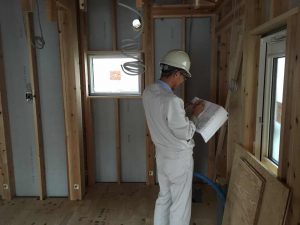

社内木下地検査!

ボードなどで隠れてしまう部分を

しっかり確認します!

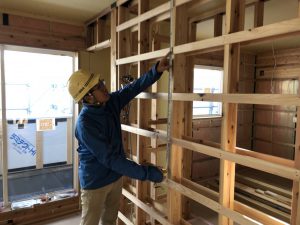

【2017年11月18日】木工事!

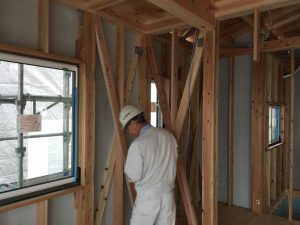

下地確認!

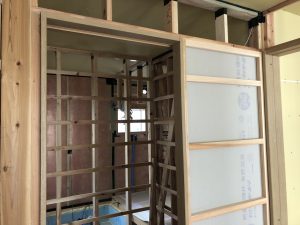

【2017年11月18日】木工事!

建具枠入れが進んでいます!

【2017年11月16日】木工事!

高橋棟梁!

【2017年11月16日】木工事!

下地確認!

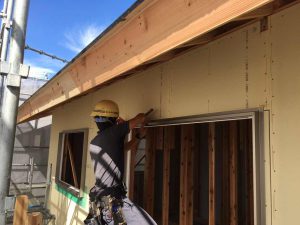

【2017年11月6日】外壁工事!

外壁張り工事が進行中!

【2017年11月6日】外壁工事!

外壁!

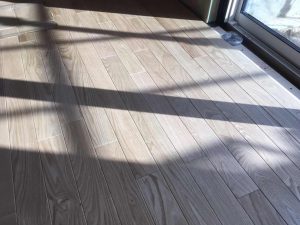

【2017年11月6日】木工事!

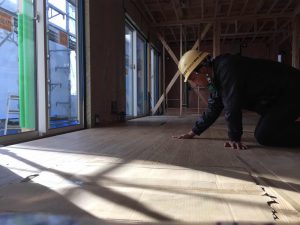

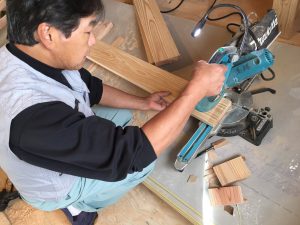

フローリング確認!

【2017年11月6日】木工事!

栗のフローリング!

【2017年11月2日】外観!

外観!

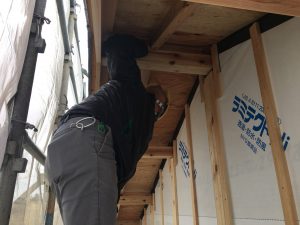

【2017年11月2日】防水検査!

庇部分の防水確認!

【2017年11月2日】防水検査!

軒天確認!

【2017年11月2日】防水検査!

社内防水検査!

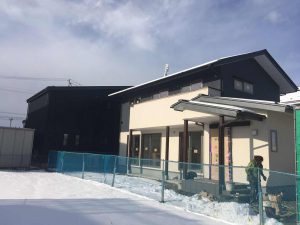

【2017年10月30日】外観!

外観!

台風22号の影響も無く、ひと安心!

【2017年10月30日】外壁下地工事!

外部胴縁工事が完了!

【2017年10月30日】外壁下地工事!

外部胴縁!

【2017年10月23日】現場確認!

外部確認!

特に台風の影響がなく、ひと安心!

【2017年10月23日】現場確認!

ベランダ防水確認!

【2017年10月23日】現場確認!

台風の影響を確認に来ました!

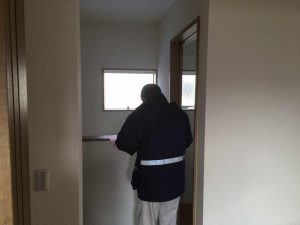

内部の確認!

【2017年10月20日】屋根確認!

雨の様子!

【2017年10月20日】外壁下地工事!

外部胴縁工事!

【2017年10月20日】外壁下地工事!

外部胴縁確認!

【2017年10月19日】外壁下地工事!

シート張り状況!

【2017年10月19日】外壁下地工事!

シート張り状況!

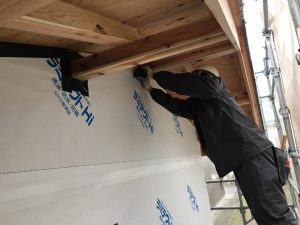

【2017年10月19日】外壁下地工事!

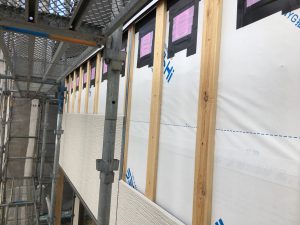

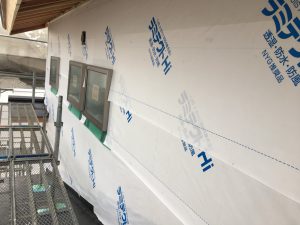

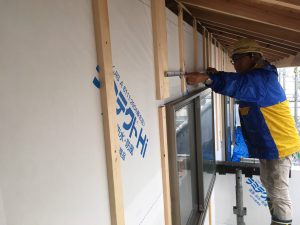

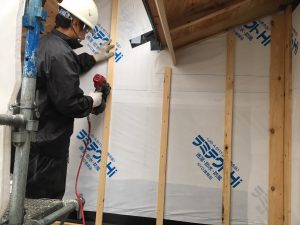

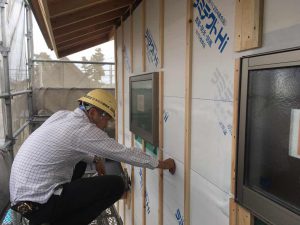

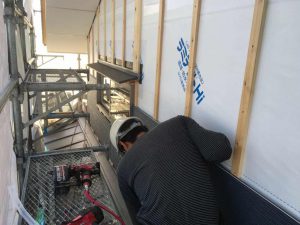

外部防水シート張りが進んでいます!

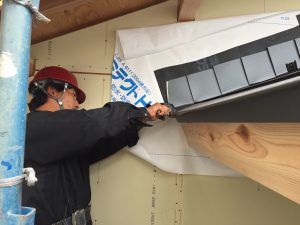

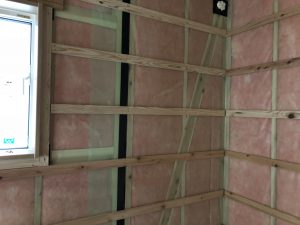

【2017年10月17日】断熱工事!

気密シート、気密テープもしっかり施工!

【2017年10月17日】断熱工事!

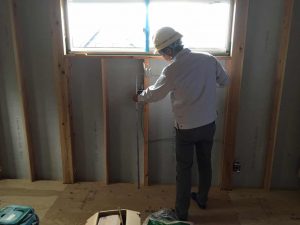

1階の断熱入れが進んでいます!

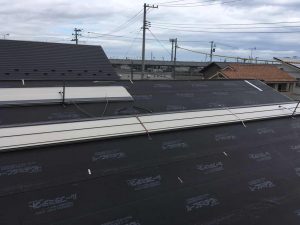

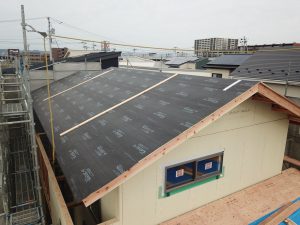

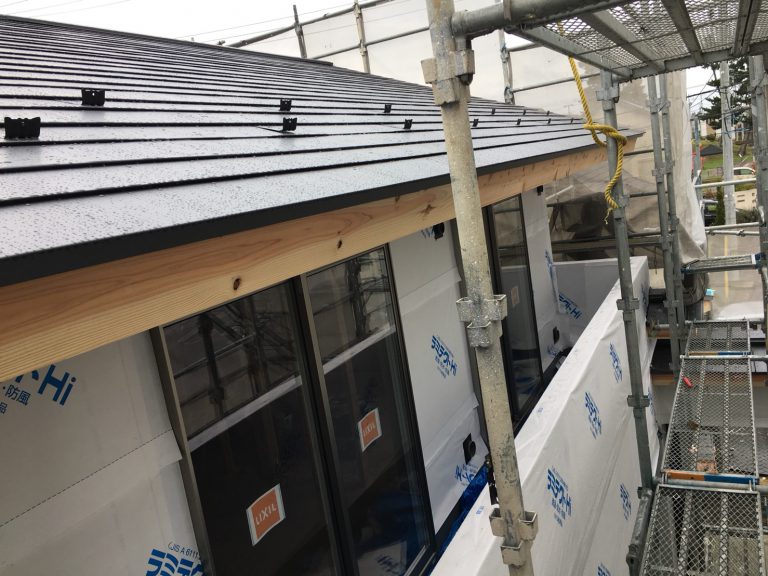

【2017年10月16日】屋根工事!

屋根板金工事もひと段落です!

【2017年10月16日】板金工事!

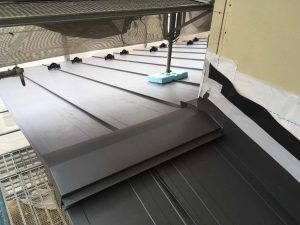

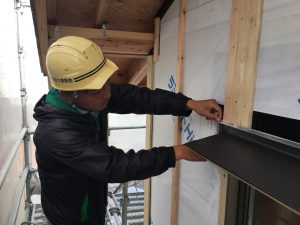

庇板金工事が完了!

【2017年10月16日】コンセント確認!

家具とコンセントの取り合い確認!

【2017年10月16日】断熱工事!

断熱入れ工事が進行中です!

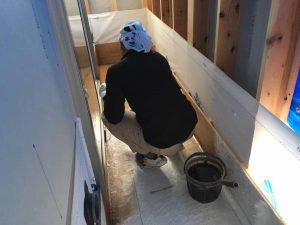

【2017年10月16日】防水工事!

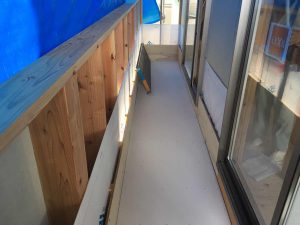

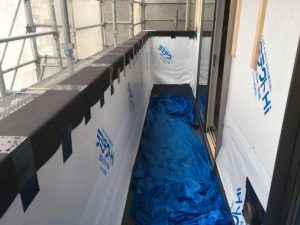

ベランダ防水工事!

【2017年10月16日】防水工事!

ベランダ防水工事!

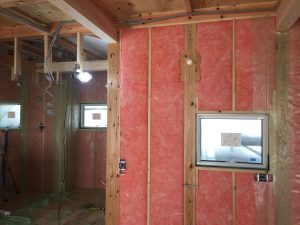

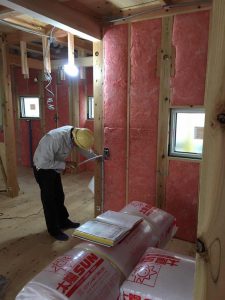

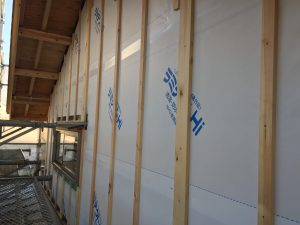

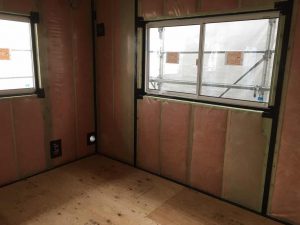

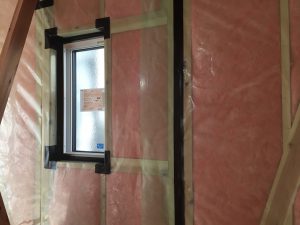

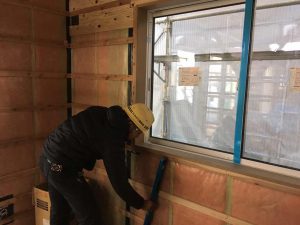

【2017年10月14日】断熱工事!

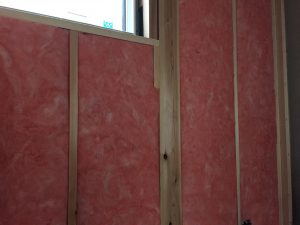

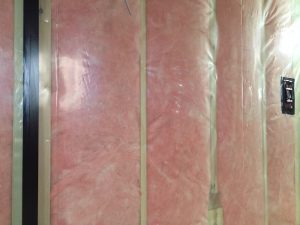

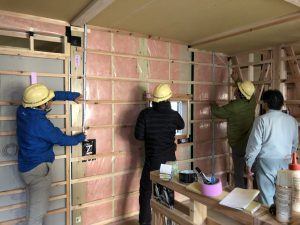

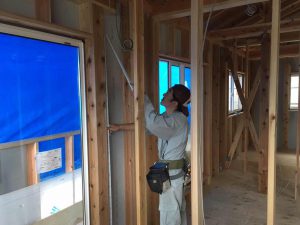

2階はグラスウール充填完了!

気密シート張りが進んでいます!

【2017年10月14日】断熱工事!

高性能グラスウール充填!

【2017年10月14日】屋根工事!

下屋の板金工事!

ミサワ建板さん!

【2017年10月12日】屋根工事!

下屋の板金工事!

【2017年10月12日】屋根工事!

下屋の板金工事!

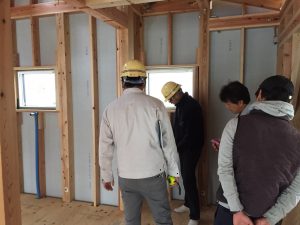

【2017年10月12日】中間検査!

結果は合格!

【2017年10月12日】中間検査!

筋交い、金物を確認!

【2017年10月12日】中間検査!

外部検査機関による中間検査!

【2017年10月10日】バルコニー!

バルコニーの下地!

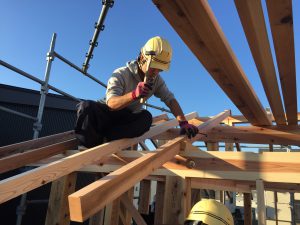

【2017年10月10日】屋根工事!

屋根板金工事が始まりました!

【2017年10月10日】配線工事!

電気配線確認!

【2017年10月10日】配線工事!

電気配線工事!

位置などの打ち合わせ!

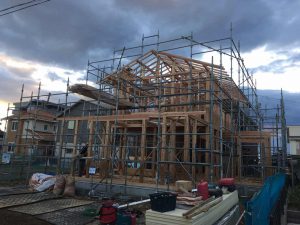

【2017年10月6日】上棟検査!

外観!

検査機関による検査前に

社内でしっかりと確認いたしました!

【2017年10月6日】上棟検査!

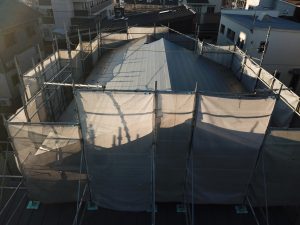

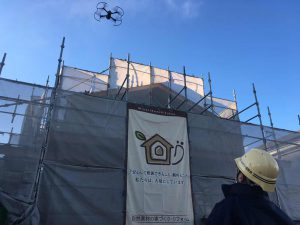

ドローンで屋根を空撮!

【2017年10月6日】上棟検査!

有資格者の千葉さんが操縦!

【2017年10月6日】上棟検査!

ドローンで確認!

【2017年10月6日】上棟検査!

ドローンで屋根を確認!

【2017年10月6日】上棟検査!

続いて外部の確認!

耐力壁や熱橋処理を確認!

【2017年10月6日】上棟検査!

高橋棟梁も一緒に確認!

【2017年10月6日】上棟検査!

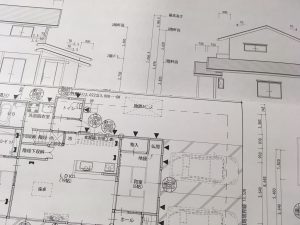

図面を確認しながら

一箇所一箇所チェックします!

【2017年10月6日】上棟検査!

筋交いを確認!

【2017年10月6日】上棟検査!

金物も隅々まで確認!

【2017年10月6日】上棟検査!

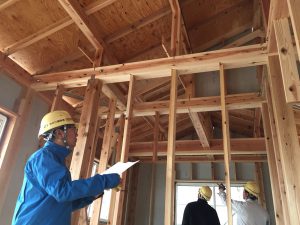

社内上棟検査!

構造部分を確認します!

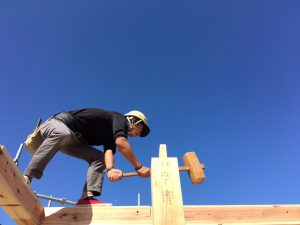

【2017年10月5日】上棟式!

上棟式を執り行いました!

建て主さんご家族の皆様

誠におめでとうございます!

【2017年10月5日】上棟式!

四方御清め!

高橋棟梁!

【2017年10月3日】サッシ工事!

サッシの取り付け!

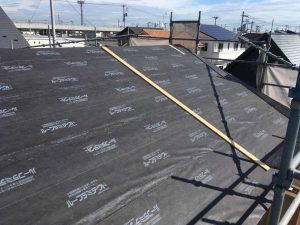

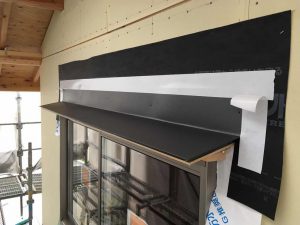

【2017年10月3日】ルーフィング確認!

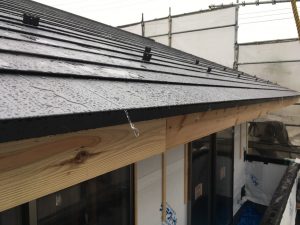

ルーフィング立ち上がりの確認!

【2017年10月3日】屋根工事!

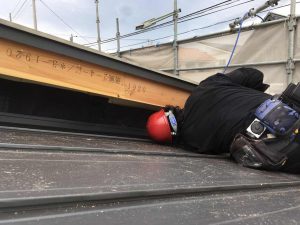

二階屋根のルーフィング張りが完了!

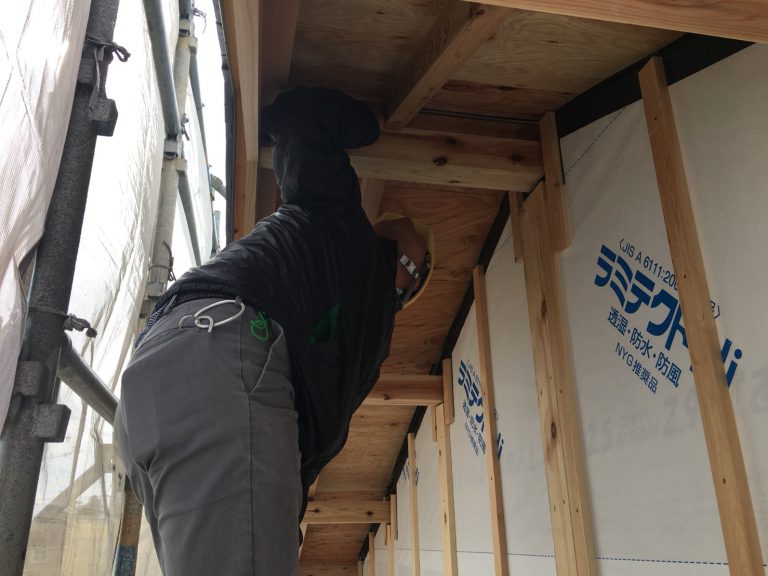

【2017年10月3日】軒確認!

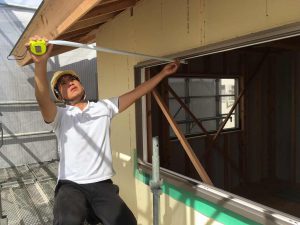

軒の出確認!

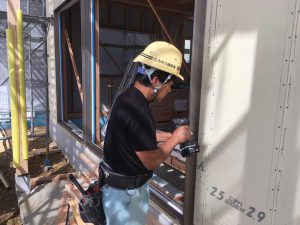

【2017年10月3日】サッシ工事!

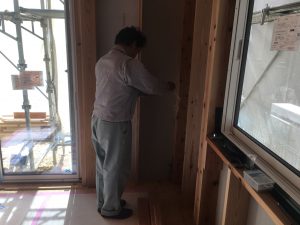

高橋棟梁、一階のサッシ取り付け中!

サーモスX!

【2017年10月3日】サッシ工事!

サッシの取り付け!

【2017年10月3日】サッシ工事!

サッシの防水部材の確認!

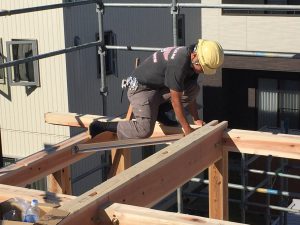

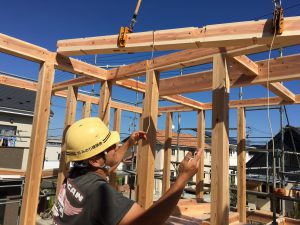

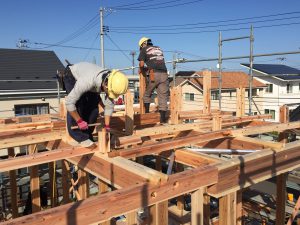

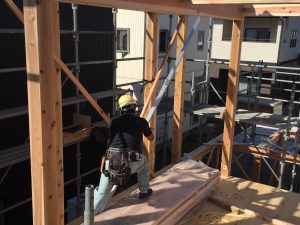

【2017年9月29日】建て方工事!

養生作業中!

しっかり養生して本日の作業は完了です!

【2017年9月29日】建て方工事!

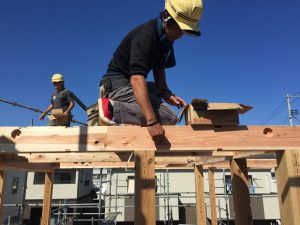

全景!

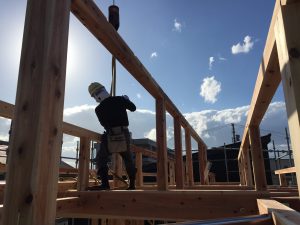

【2017年9月29日】建て方工事!

全景!

【2017年9月29日】建て方工事!

垂木がかかりました!

【2017年9月29日】建て方工事!

垂木掛け!

【2017年9月29日】建て方工事!

棟木確認!

【2017年9月29日】建て方工事!

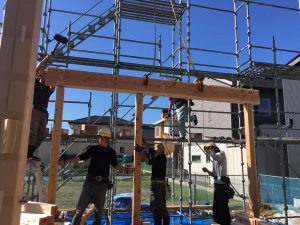

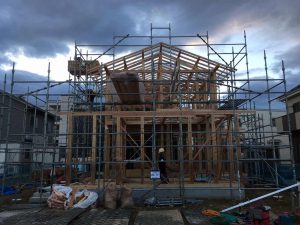

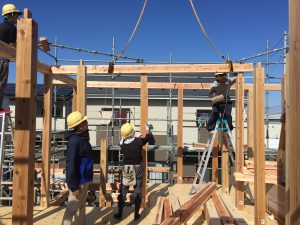

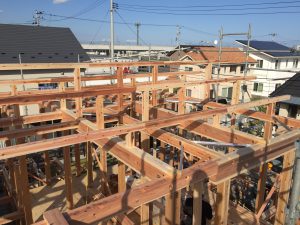

無事上棟しました!

【2017年9月29日】建て方工事!

棟木が上がりました!

【2017年9月29日】建て方工事!

小屋組み!

【2017年9月29日】建て方工事!

建て入れ調整!

【2017年9月29日】建て方工事!

建て入れ確認!

【2017年9月29日】建て方工事!

火打ち梁取り付け!

【2017年9月29日】建て方工事!

金物で固定!

【2017年9月29日】建て方工事!

クレーンに細かく指示を出し

連携しながら組んでいきます!

【2017年9月29日】建て方工事!

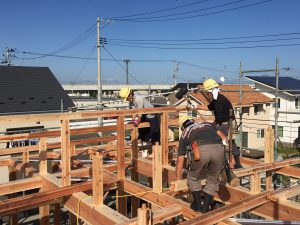

2階の梁組み!

【2017年9月29日】建て方工事!

2階の梁組み!

【2017年9月29日】建て方工事!

建て方確認!

【2017年9月29日】建て方工事!

秋晴れの空!

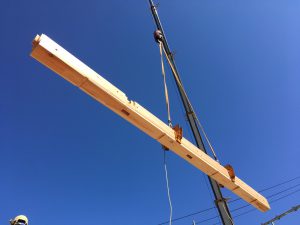

クレーンで梁を運搬!

【2017年9月29日】建て方工事!

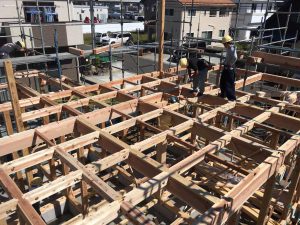

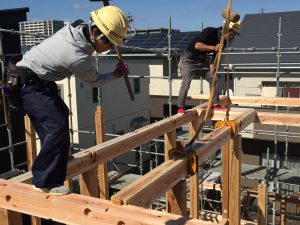

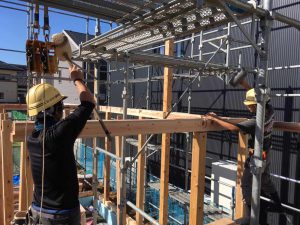

1階の梁桁組み!

【2017年9月29日】建て方工事!

1階の梁組み!

【2017年9月29日】建て方工事!

クレーンで梁を釣り上げながら

皆で協力して組んでいきます!

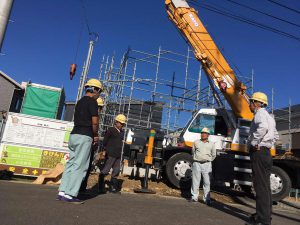

【2017年9月29日】建て方工事!

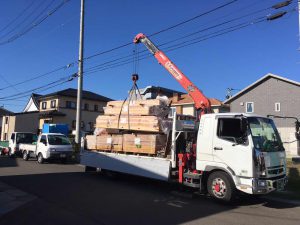

材料到着!

【2017年9月29日】建て方工事!

本日は建て方工事!

朝礼で安全面について、しっかりと確認しました!

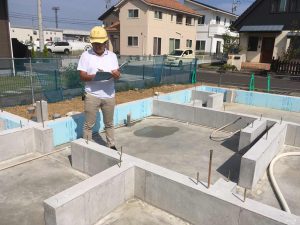

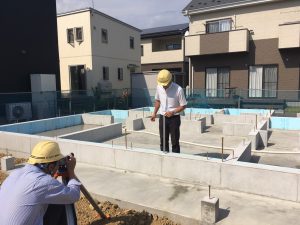

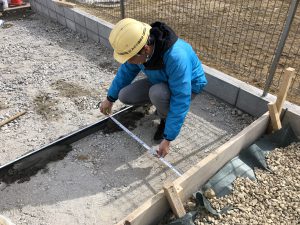

【2017年9月25日】基礎検査!

図面にも結果を記入します!

【2017年9月25日】基礎検査!

レベル測定結果を記入!

【2017年9月25日】基礎検査!

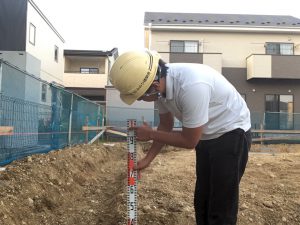

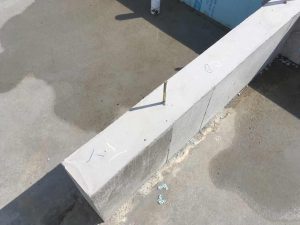

基礎のレベルを測定!

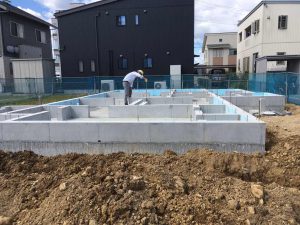

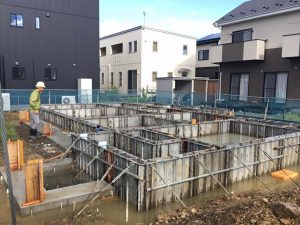

【2017年9月25日】基礎工事!

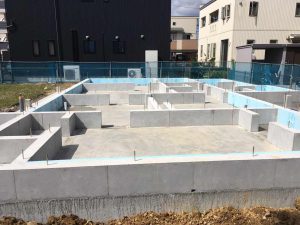

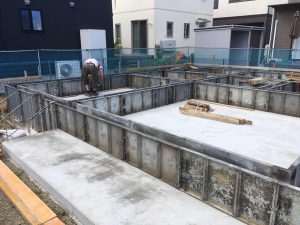

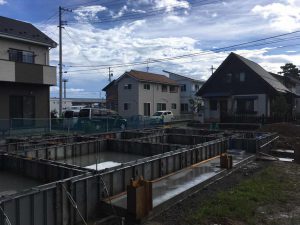

基礎全景!

【2017年9月21日】外部配管工事!

設備屋さんの外部配管工事!

【2017年9月21日】基礎工事!

基礎確認!

【2017年9月21日】基礎工事!

脱枠完了!

【2017年9月18日】現場確認!

台風の影響はなく、

問題ありませんでした!

【2017年9月18日】現場確認!

コンクリート養生中!

【2017年9月18日】現場確認!

強風の影響がなく、ひと安心!

【2017年9月18日】現場確認!

台風通過後の現場確認!

【2017年9月18日】現場確認!

台風一過!

影響を確認に来ました!

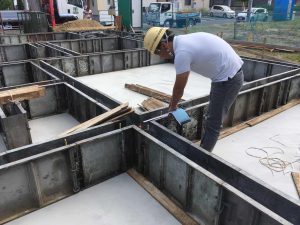

【2017年9月15日】基礎工事!

立ち上がり枠の設置!

【2017年9月15日】基礎工事!

アンカー金物確認!

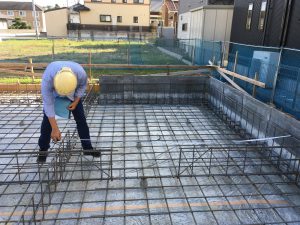

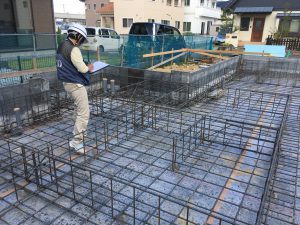

【2017年9月13日】配筋検査!

第3者機関による配筋検査!

無事合格です!

【2017年9月13日】配筋検査!

基礎の配筋検査!

【2017年9月8日】基礎工事!

砕石の高さを確認!

【2017年9月8日】基礎工事!

砕石敷き!

【2017年9月7日】基礎工事!

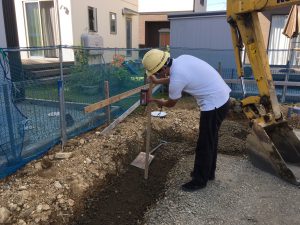

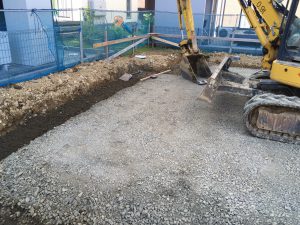

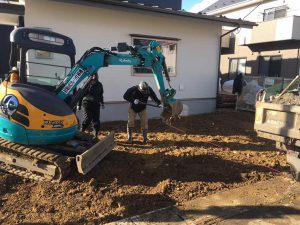

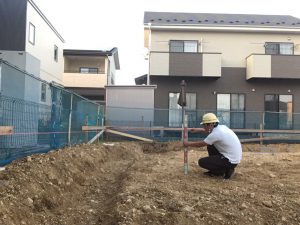

根切り確認!

【2017年9月7日】基礎工事!

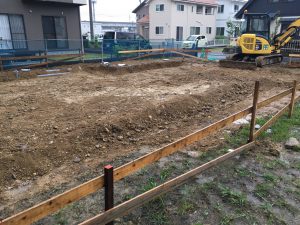

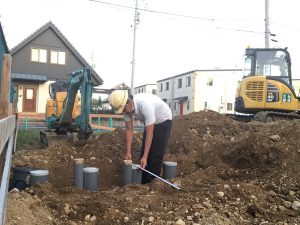

掘削完了!

【2017年9月5日】サッシ打ち合わせ!

高橋棟梁、ダイカクヤさん、針生さんでサッシの打ち合わせ!

【2017年9月4日】基礎工事!

鎮め物をお供え!

【2017年9月4日】基礎工事!

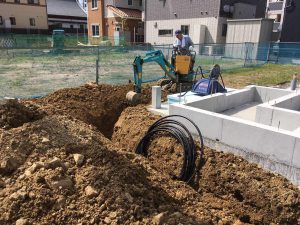

設備配管位置の確認!

【2017年9月4日】基礎工事!

掘削作業中です!

【2017年9月4日】基礎工事!

掘削深さ確認!

【2017年9月4日】基礎工事!

掘削の深さ確認!

【2017年8月31日】基礎工事!

高さもOK!

まもなく掘削が始まります!

【2017年8月31日】基礎工事!

境界からの離れ寸法もOK!

【2017年8月31日】基礎工事!

寸法OK!

【2017年8月31日】基礎工事!

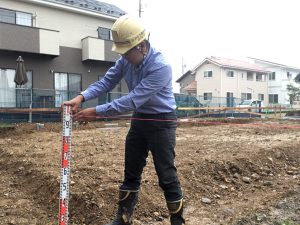

全長を確認!

【2017年8月31日】基礎工事!

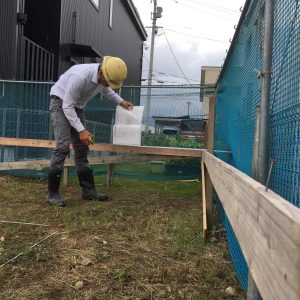

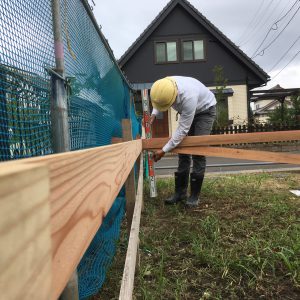

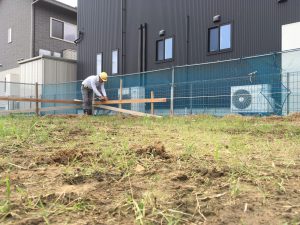

丁張りが設置されました!

【2017年8月26日】地鎮祭!

鎮め物!

後ほど基礎の中に埋めます!

【2017年8月26日】地鎮祭!

工事中の無事故、無災害を祈念致しました!

【2017年8月26日】地鎮祭!

玉串奉奠!

【2017年8月26日】地鎮祭!

四方御清め!

【2017年8月26日】地鎮祭!

地鎮祭を執り行いました!

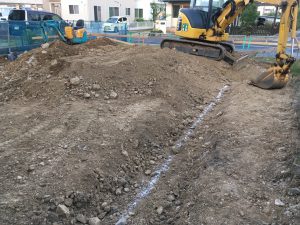

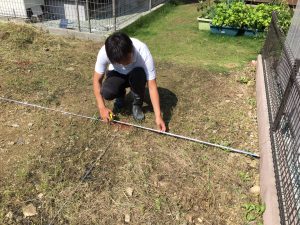

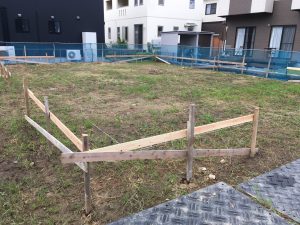

【2017年8月24日】地縄張り!

地縄張り完了!

【2017年8月24日】地縄張り!

境界との離れを確認!

【2017年8月24日】地縄張り!

地鎮祭に向けて地縄張り!

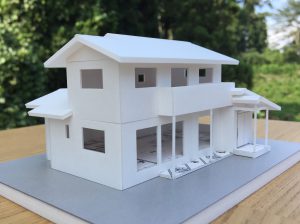

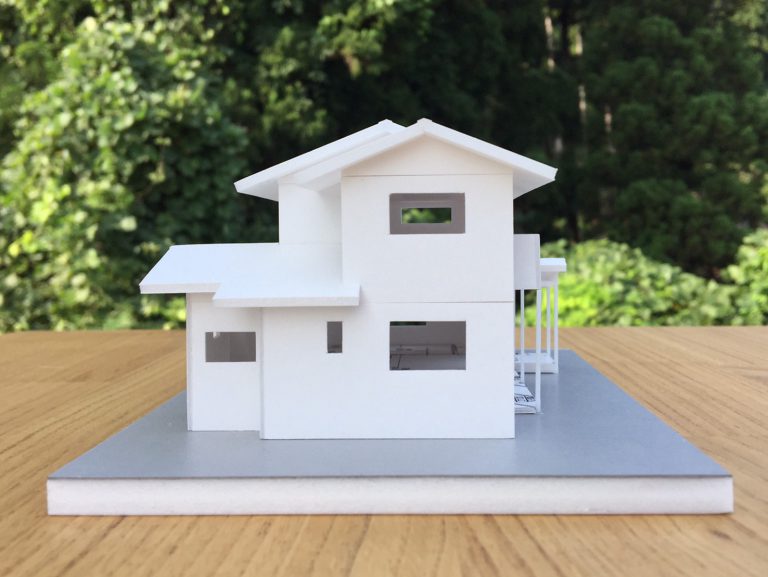

【2017年8月22日】模型!

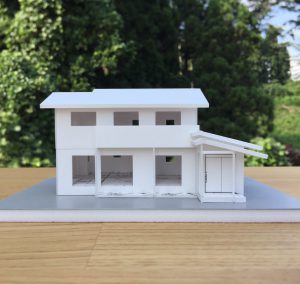

模型完成!

【2017年8月22日】模型!

模型完成!

【2017年8月22日】模型!

模型完成!

【2017年8月22日】草刈り!

草刈りをして地鎮祭の準備!

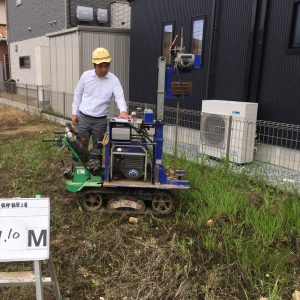

【2017年8月21日】地盤調査!

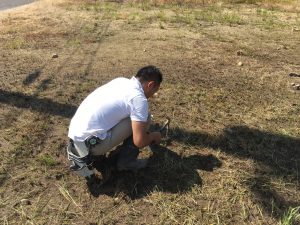

地盤の本調査!

【2017年8月21日】地盤調査!

地盤の本調査!

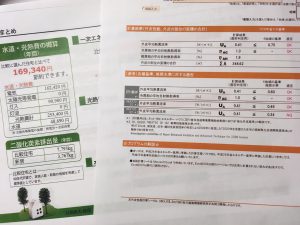

【2017年8月12日】断熱性能!と水道光熱費のシュミレーション!

 断熱性能UA値 0.41!

ZEH基準もHEAT20・G1基準もクリア!

水道光熱費のシュミレーションも

計算しています。

【2017年8月12日】これから、工事が始まります!

 名取市で 今月8月から工事が始まります!

どうぞ よろしくお願い致します。

施工レポートの一覧にもどる
