リアルタイム施工レポート

完成! 遊べる玄関土間のある家! 仙台市・延べ床面積 35.50坪
[ 仙台市/ 新築戸建(注文住宅) ]

【2018年2月24日】お引き渡し!

無事にお引き渡しとなりました!

これからも末長いお付き合いを

どうぞ宜しくお願い致します!

【2018年2月24日】お引き渡し!

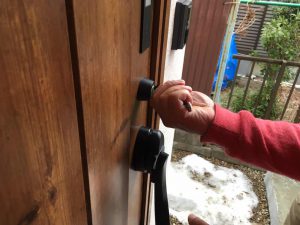

玄関ドアのキー差し込み!

【2018年2月24日】お引き渡し!

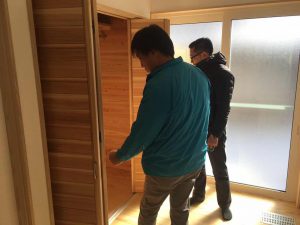

玄関ドアの説明!

【2018年2月24日】お引き渡し!

本日、無事お引き渡しとなりました!

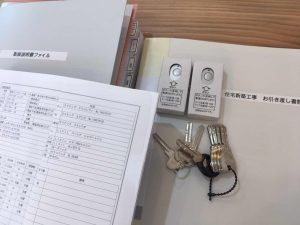

お引き渡し書類!

【2018年2月22日】テレビ台!

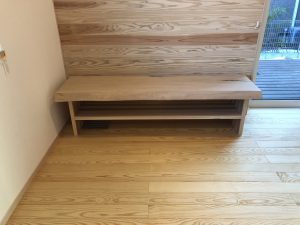

造作テレビ台完成!

【2018年2月20日】外構工事!

外構工事確認!

【2018年2月20日】外観!

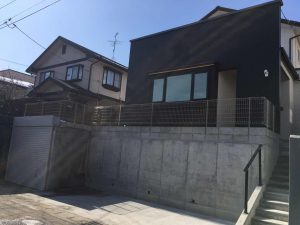

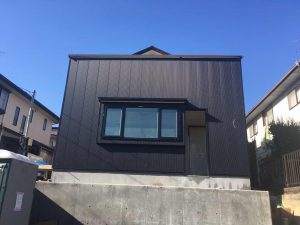

外観!

【2018年2月15日】外構工事!

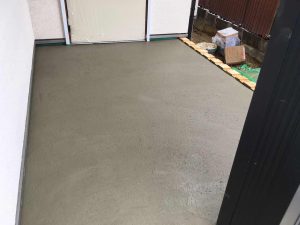

コンクリート打設完了!

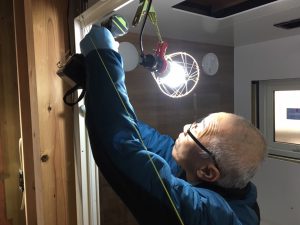

【2018年2月15日】気密測定!

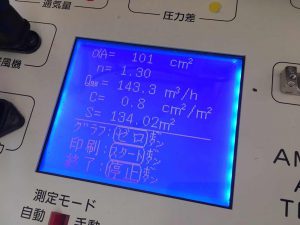

結果はC値0.8!

狙い通りの数値が出ました!

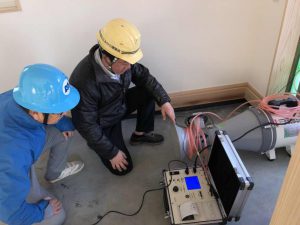

【2018年2月15日】気密測定!

気密測定!

【2018年2月15日】お引渡し前確認!

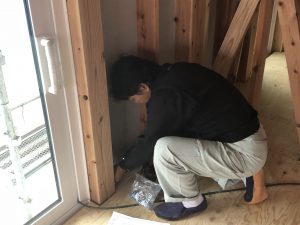

通電確認!

電気業者さんと一緒に確認します!

【2018年2月15日】お引渡し前確認!

アンテナの受信レベル確認!

【2018年2月15日】お引渡し前確認!

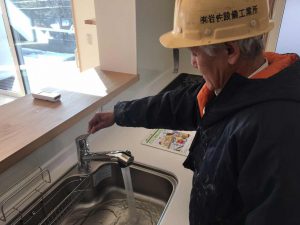

洗面台流し確認!

【2018年2月15日】お引渡し前確認!

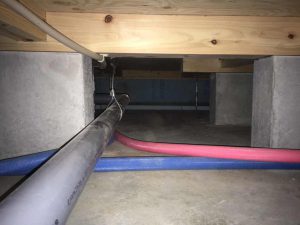

床下の配管を確認!

【2018年2月15日】お引渡し前確認!

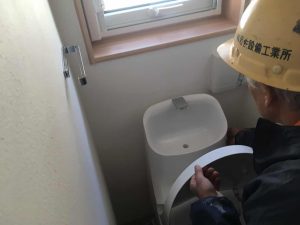

トイレ確認!

【2018年2月15日】お引渡し前確認!

キッチン給排水確認!

【2018年2月15日】お引渡し前確認!

設備業者さんも一緒に確認します!

【2018年2月15日】お引渡し前確認!

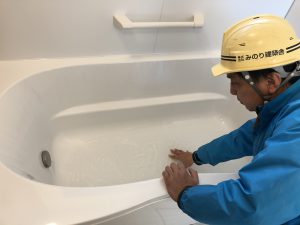

ユニットバスの排水確認!

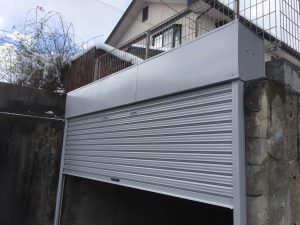

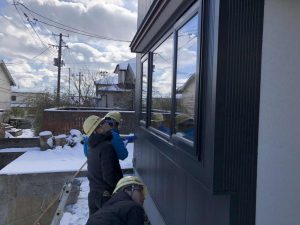

【2018年2月13日】シャッター!

シャッター取り付け!

【2018年2月13日】外構工事!

駐車場の打設準備!

雪かきが完了!

【2018年2月13日】ガス開栓!

ガス開栓が完了しました!

【2018年2月13日】ガス開栓!

ガス開栓!

【2018年2月13日】ガス開栓!

ガス開栓!

【2018年2月6日】外構工事!

境界工事中!

【2018年2月6日】外構工事!

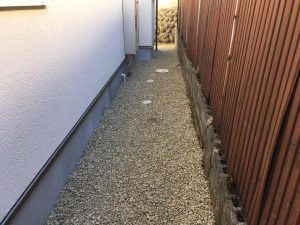

防草シートを張って砂利入れが完了!

【2018年2月5日】撮影!

ドローンで空撮!

【2018年2月5日】撮影!

千葉操縦士!

【2018年2月5日】撮影!

ドローン撮影!

【2018年2月5日】撮影!

内観撮影!

【2018年2月5日】撮影!

外観撮影!

【2018年2月5日】撮影!

動画撮影!

【2018年1月29日】エアコン設置!

工事開始!

【2018年1月29日】エアコン設置!

場所の再確認!

【2018年1月29日】エアコン設置!

エアコン設置打ち合わせ!

【2018年1月27日】施主確認!

建主さん確認!

【2018年1月27日】施主確認!

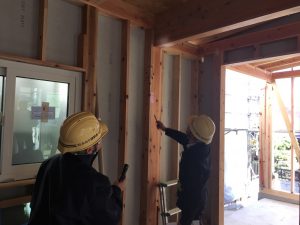

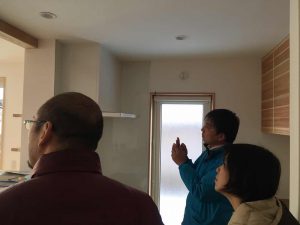

器具の説明!

【2018年1月26日】青空!

青空!

【2018年1月26日】つらら!

軒先のつらら!

【2018年1月26日】現場確認!

雪の様子!

【2018年1月26日】つらら!

つらら!

【2018年1月26日】現場確認!

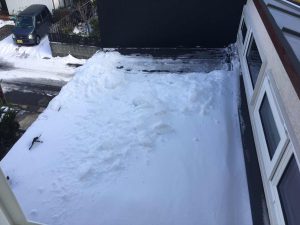

屋根の雪 確認!

【2018年1月25日】完成検査!

ドローンで内部も撮影!

【2018年1月25日】完成検査!

屋根、雪の状況を確認!

【2018年1月25日】完成検査!

ドローンで確認!

【2018年1月25日】完成検査!

ドローンを使って外部を確認!

操縦は千葉さん!

【2018年1月25日】完成検査!

上部開口を確認!

【2018年1月25日】完成検査!

手すりを確認!

【2018年1月25日】完成検査!

床下を確認!

【2018年1月25日】完成検査!

指摘事項!

ペーパーがけ!

【2018年1月25日】完成検査!

隅々まで確認!

【2018年1月25日】完成検査!

建具を確認!

【2018年1月25日】完成検査!

続いて内部の確認!

【2018年1月25日】完成検査!

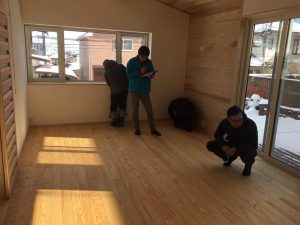

網戸を確認!

【2018年1月25日】完成検査!

玄関周りを確認!

指摘事項は図面に記入しチェックします!

【2018年1月25日】完成検査!

サッシ周りを確認!

【2018年1月25日】完成検査!

社内完成検査!

外部から確認!

【2018年1月23日】現場確認!

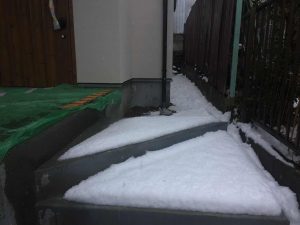

アプローチ雪!

【2018年1月23日】外観!

外観!

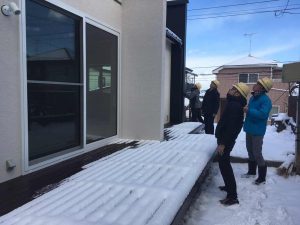

【2018年1月23日】積雪確認!

積雪確認!

【2018年1月22日】外構工事!

整地!

【2018年1月22日】建具確認!

建具確認!

【2018年1月22日】完了検査!

完了検査無事合格!

【2018年1月22日】完了検査!

外部検査機関による完了検査!

【2018年1月20日】畳!

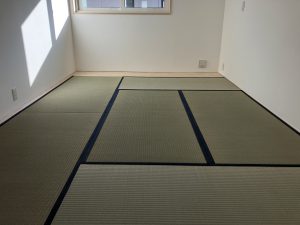

畳が入りました!

【2018年1月20日】子供室!

子供室!

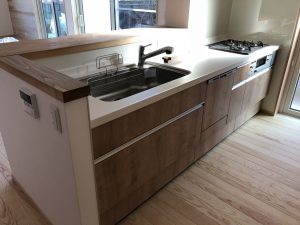

【2018年1月20日】キッチン!

キッチン!

【2018年1月20日】網戸!

網戸取り付け!

【2018年1月20日】デッキ塗装!

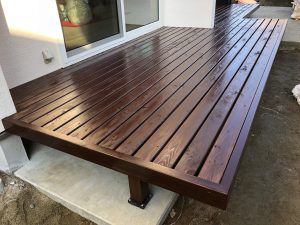

ウッドデッキ塗装!

【2018年1月18日】外観!

道路から見る!

【2018年1月18日】仕上げ確認!

建具確認!

【2018年1月18日】仕上げ確認!

仕上げ確認!

【2018年1月15日】ユニットバス!

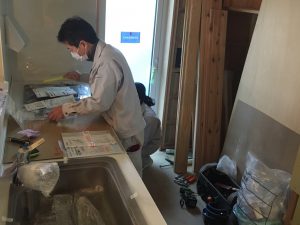

ユニットバスの配管接続を再確認!

【2018年1月15日】ユニットバス!

ユニットバスの配管接続を再確認!

【2018年1月15日】引き出し!

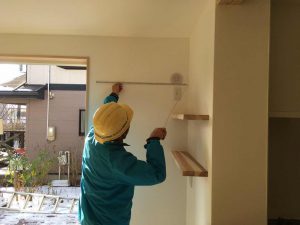

石川建具さん、引き出し取り付け!

【2018年1月15日】建具吊り込み!

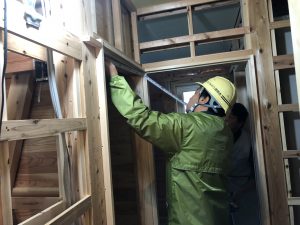

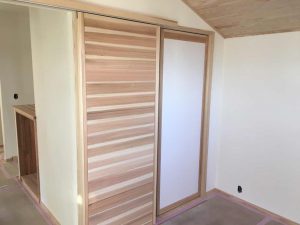

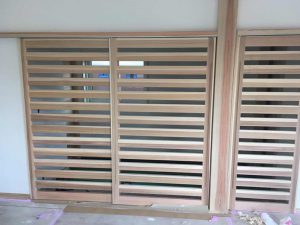

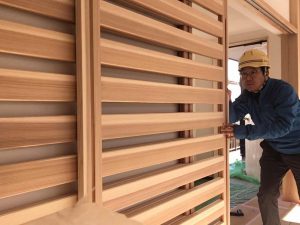

玄関格子戸!

【2018年1月15日】建具吊り込み!

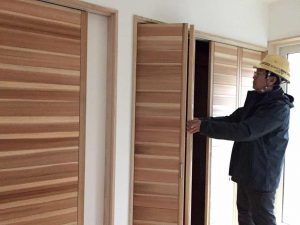

建具吊り込み!

【2018年1月15日】建具吊り込み!

建具吊り込み!

【2018年1月11日】左官工事!

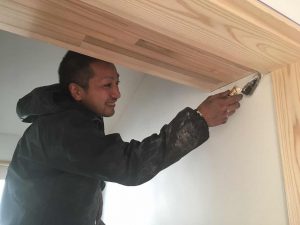

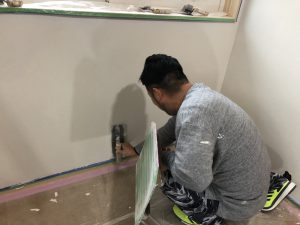

漆喰工事が進行中です!

【2018年1月11日】左官工事!

洗い出しの下地!

【2018年1月11日】左官工事!

土間養生確認!

【2018年1月9日】お昼!

お昼は、おにぎり!

【2018年1月9日】左官工事!

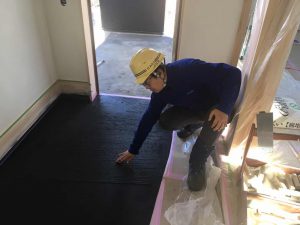

玄関土間!

【2018年1月9日】日当たり良好!

南西からも

よく日が入ります!

【2018年1月9日】左官工事!

子供室からの眺め!

【2018年1月9日】左官工事!

トイレ漆喰塗り!

【2018年1月8日】外観!

仕上げ工事進行中です!

【2018年1月8日】左官工事!

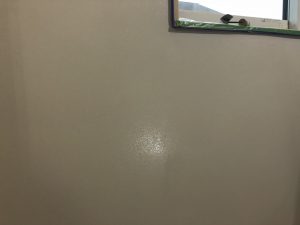

漆喰確認!

【2018年1月8日】左官工事!

細かい部分もしっかり養生しながら進めます!

【2018年1月8日】左官工事!

漆喰塗り進んでます!

【2017年12月28日】外観!

木工事が無事完了し、

年明けは仕上げ工事が進んでいきます!

2018年も宜しくお願い致します!

【2017年12月28日】左官工事!

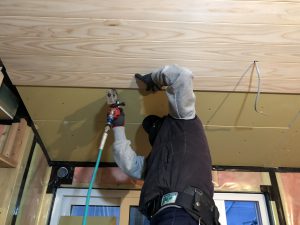

下塗り前に養生!

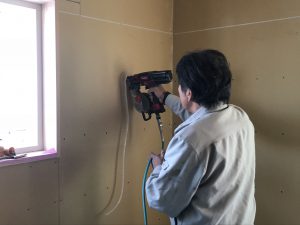

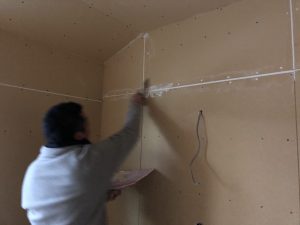

【2017年12月28日】左官工事!

ボードの目地処理!

【2017年12月28日】足場解体!

足場解体中!

【2017年12月28日】足場解体!

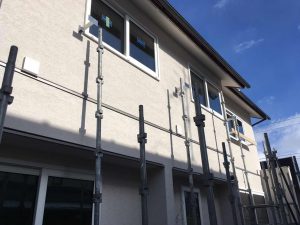

外部足場解体!

【2017年12月27日】木完検査!

棚収納を確認!

【2017年12月27日】木完検査!

高橋棟梁も一緒に確認します!

【2017年12月27日】木完検査!

建具枠を確認!

【2017年12月27日】木完検査!

ボードのビスを確認!

【2017年12月27日】木完検査!

木工事完了検査!

ボードに不陸が無いか確認!

【2017年12月25日】現場確認!

強風のため、影響が無いか確認に来ました!

何事もなく、ひと安心!

【2017年12月22日】ガス工事!

ガスの引き込み確認!

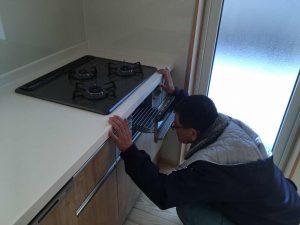

【2017年12月22日】キッチン!

キッチン取り付け!

【2017年12月22日】木工事!

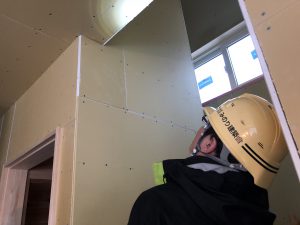

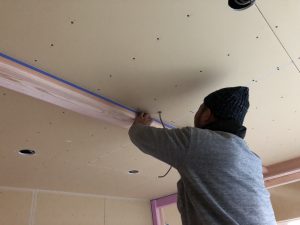

ボード張り!

【2017年12月22日】木工事!

高橋棟梁、ボード張り!

【2017年12月19日】木下地検査!

電気コンセントを確認!

【2017年12月19日】木下地検査!

棚の高さを確認!

【2017年12月19日】木下地検査!

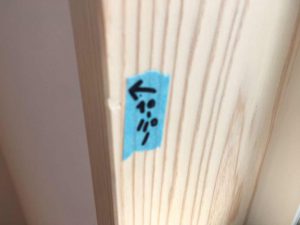

入り口枠の幅を確認!

【2017年12月19日】木下地検査!

高橋棟梁も一緒に

入り口枠の垂直を確認!

【2017年12月19日】木下地検査!

下地のスパンを確認!

【2017年12月19日】木下地検査!

社内木下地検査!

仕上げで隠れてしまう部分を確認します!

下地の凹凸がないか確認!

【2017年12月15日】木工事!

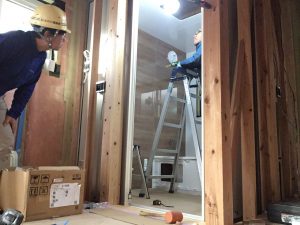

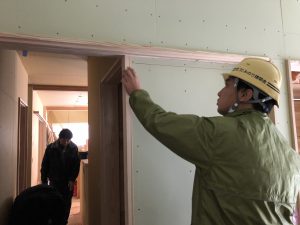

高橋棟梁 枠仕上げ!

【2017年12月15日】木工事!

枠取り付け!

【2017年12月15日】木工事!

二階入り口枠確認!

【2017年12月15日】外壁工事!

外壁工事!

【2017年12月14日】木工事!

玄関式台奥行確認!

【2017年12月14日】外壁工事!

外壁工事!

【2017年12月9日】木工事!

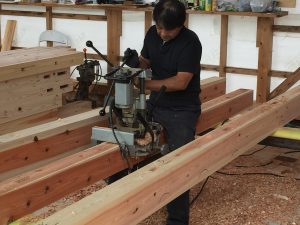

造作材加工中の高橋棟梁!

【2017年12月8日】木工事!

高橋棟梁、外部軒天の施工中!

【2017年12月8日】木工事!

収納内部の板張り工事!

【2017年12月8日】木工事!

収納高さを確認!

【2017年12月8日】木工事!

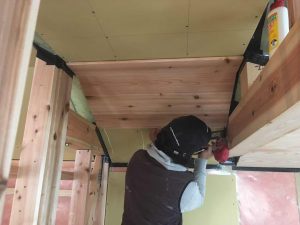

天井板張り!

【2017年12月8日】ユニットバス!

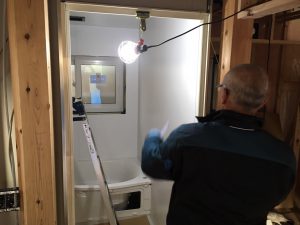

ユニットバス!

【2017年12月8日】防水検査!

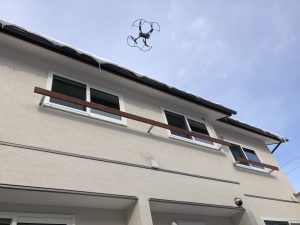

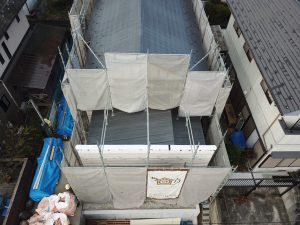

ドローンで空撮!

【2017年12月8日】防水検査!

ドローンで確認!

【2017年12月8日】防水検査!

ドローンで上空から確認!

操縦は千葉さん!

【2017年12月8日】防水検査!

下屋を確認!

【2017年12月8日】防水検査!

隅々まで確認します!

【2017年12月8日】防水検査!

外壁と屋根の取り合い部分を確認!

【2017年12月8日】防水検査!

外部の防水検査!

【2017年12月5日】木工事!

2階天井板張り!

【2017年12月5日】木工事!

窓枠加工中 高橋棟梁!

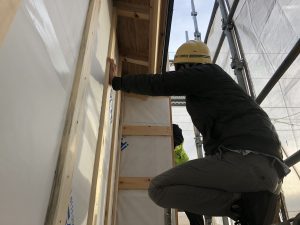

【2017年12月5日】外壁下地工事!

水切り加工中 田原建装さん!

【2017年12月5日】外壁下地工事!

外部胴縁取り付けが進んでいます!

【2017年12月4日】外壁下地工事!

サッシとの取り合いを確認!

【2017年12月4日】外壁下地工事!

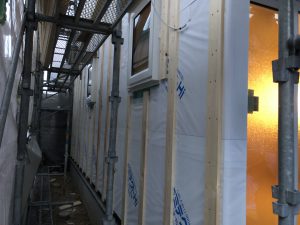

防水シート張り!

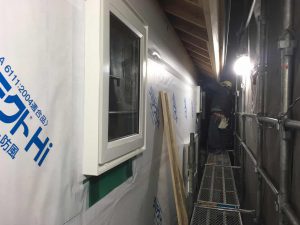

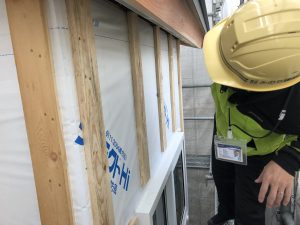

【2017年12月4日】外壁下地工事!

防水シート張り!

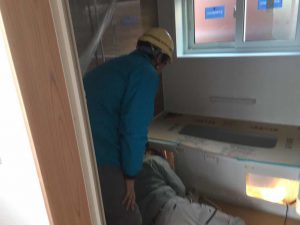

【2017年11月30日】UB工事!

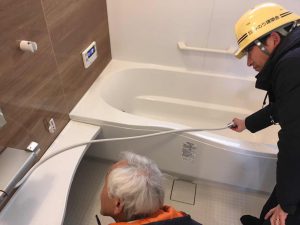

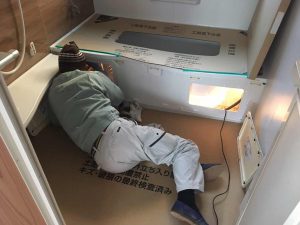

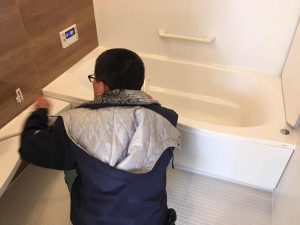

UB工事確認!

【2017年11月30日】UB工事!

UB工事!

【2017年11月30日】UB工事!

UB工事!

【2017年11月28日】外観!

外観!

【2017年11月28日】建具枠確認!

玄関建具高さ確認!

【2017年11月24日】外観!

外観!

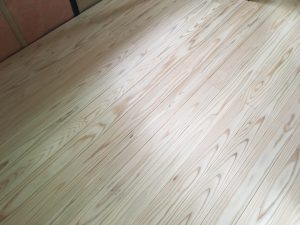

【2017年11月24日】木工事!

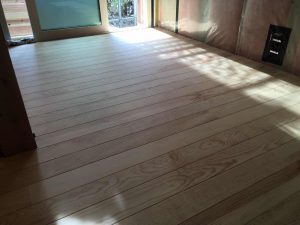

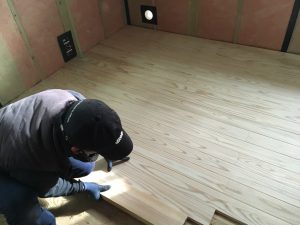

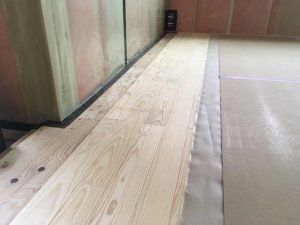

杉の床板!

【2017年11月24日】木工事!

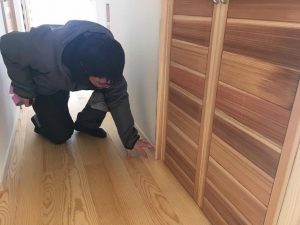

床板張り確認!

【2017年11月24日】木工事!

床板張り!

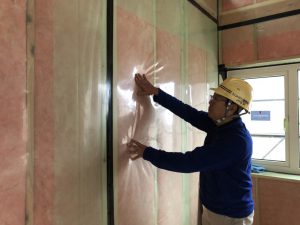

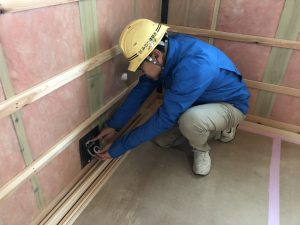

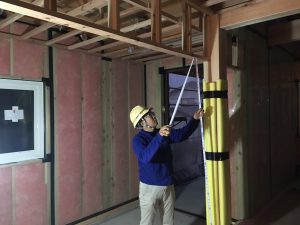

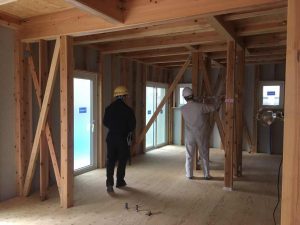

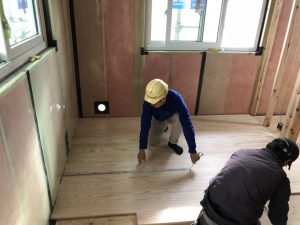

【2017年11月24日】断熱工事!

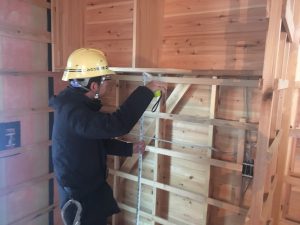

壁断熱確認!

【2017年11月20日】木工事!

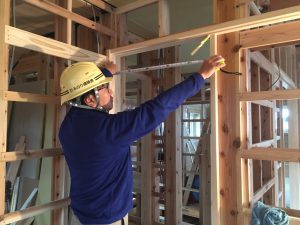

高さの確認!

【2017年11月20日】木工事!

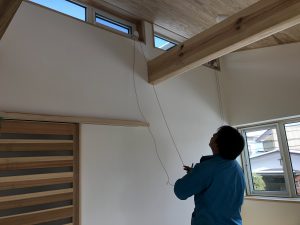

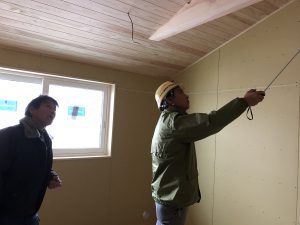

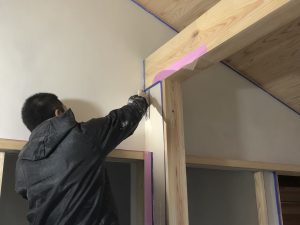

棟梁と天井高さの確認!

【2017年11月20日】木工事!

岩手県の松の床板!

【2017年11月20日】木工事!

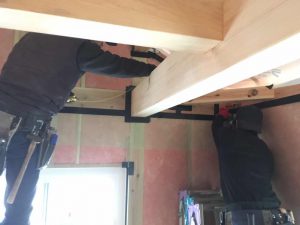

床板張り工事!

【2017年11月18日】板金工事!

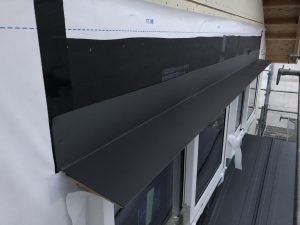

庇工事も完了しました!

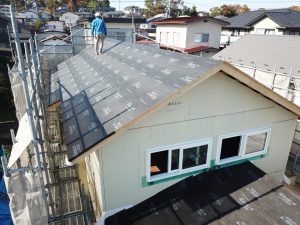

【2017年11月18日】屋根工事!

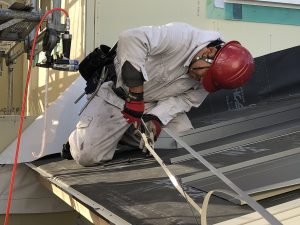

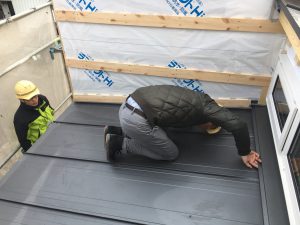

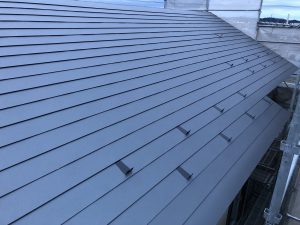

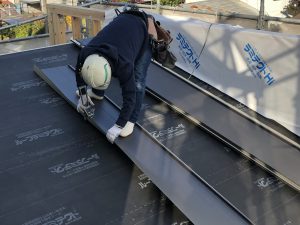

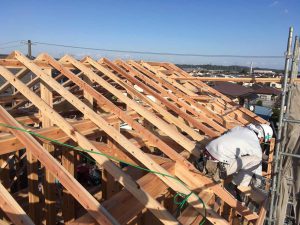

屋根葺きが完了!

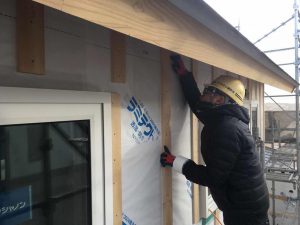

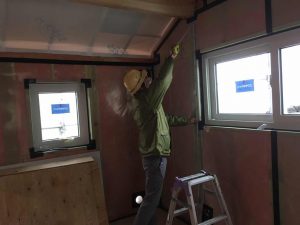

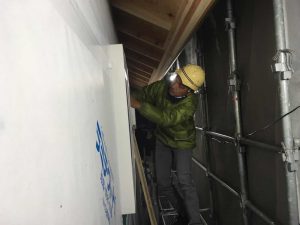

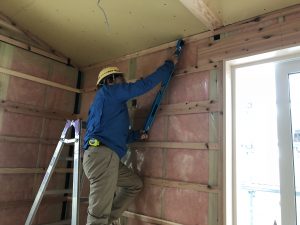

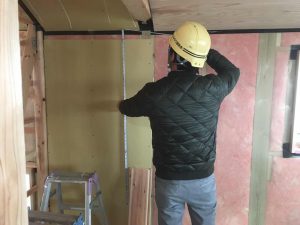

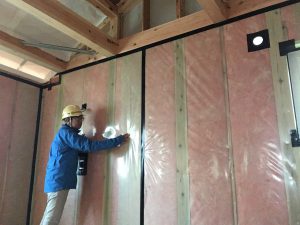

【2017年11月16日】断熱工事!

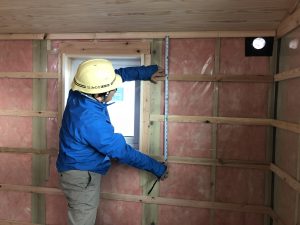

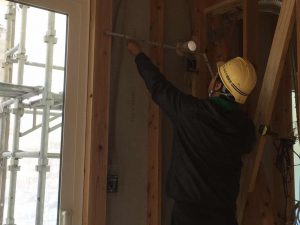

断熱工事!

【2017年11月16日】断熱工事!

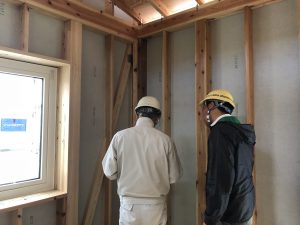

断熱工事確認!

【2017年11月14日】外観!

外観!

【2017年11月14日】配線工事!

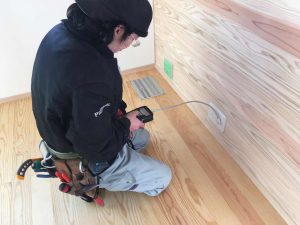

電気の先行配線工事完了!

【2017年11月14日】配線工事!

電気配線確認!

【2017年11月9日】現場検査!

現場検査も無事合格!

【2017年11月9日】現場検査!

県産材利用の現場検査!

柱、梁のサイズを確認!

【2017年11月9日】中間検査!

図面をチェックしながら

細かく確認していきます!

結果は無事合格!

【2017年11月9日】中間検査!

筋交いを確認!

【2017年11月9日】中間検査!

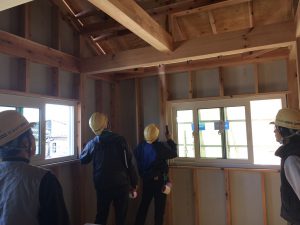

検査機関による中間検査!

外部を確認!

【2017年11月9日】屋根工事!

板金加工中!

ミサワ建板さん!

【2017年11月9日】屋根工事!

屋根葺き準備中!

【2017年11月9日】屋根工事!

屋根材搬入完了!

【2017年11月9日】屋根工事!

屋根材搬入!

電線等、近隣に十分気を付けながら搬入します!

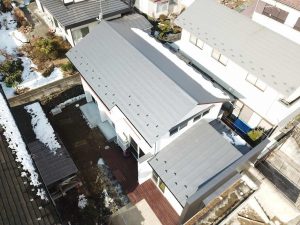

【2017年11月6日】上棟検査!

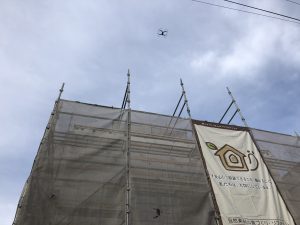

屋根からの眺望とドローン!

【2017年11月6日】上棟検査!

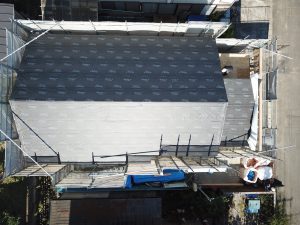

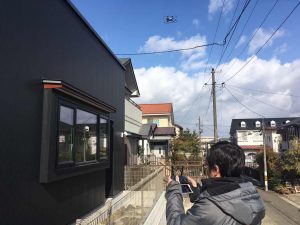

ドローン空撮で屋根確認!

【2017年11月6日】上棟検査!

有資格者千葉さんの操縦で、

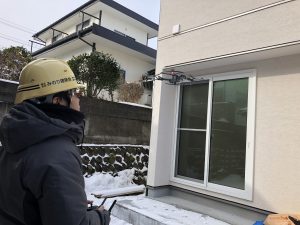

外部はドローンでも確認!

【2017年11月6日】上棟検査!

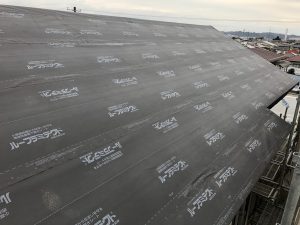

屋根ルーフィング確認!

ドローンでも確認!

【2017年11月6日】上棟検査!

大工さんも一緒に確認し、

指摘事項はすぐに修正!

【2017年11月6日】上棟検査!

続いて外部の検査!

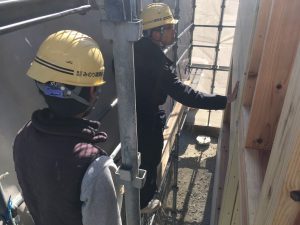

耐力面材確認!

【2017年11月6日】上棟検査!

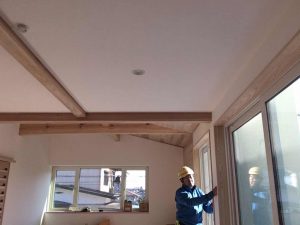

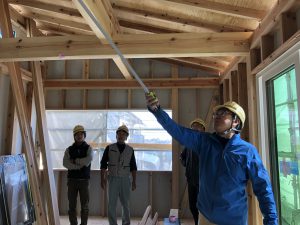

高橋棟梁と、天井高さ確認打ち合わせ!

【2017年11月6日】上棟検査!

梁を確認!

【2017年11月6日】上棟検査!

金物確認!

【2017年11月6日】上棟検査!

高橋棟梁も一緒に確認します!

梁を確認!

【2017年11月6日】上棟検査!

中間検査を前に社内上棟検査!

玄関周りから確認開始!

【2017年11月4日】外観!

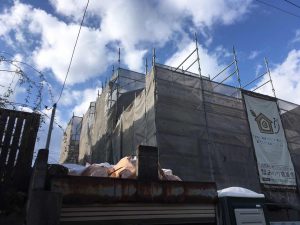

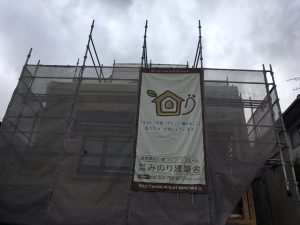

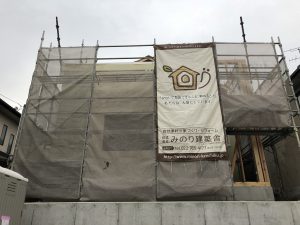

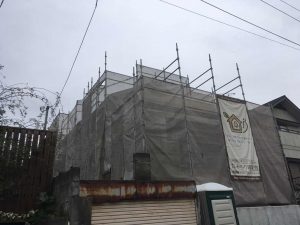

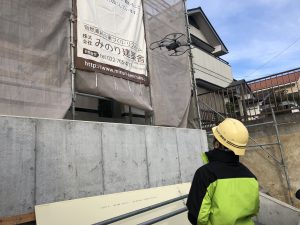

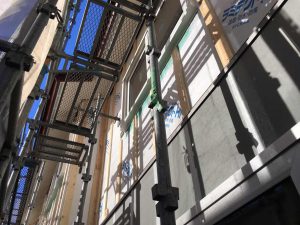

外部足場シート、みのりフラッグ設置完了!

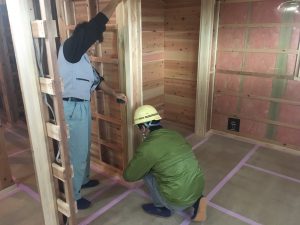

【2017年11月4日】木工事!

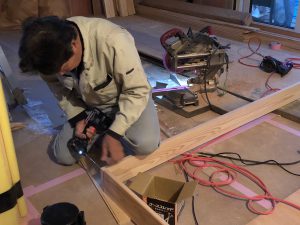

筋交い金物取り付け!

【2017年11月4日】木工事!

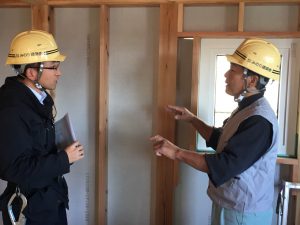

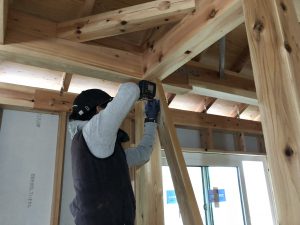

内部は金物取り付け中!

高橋棟梁!

【2017年11月4日】サッシ工事!

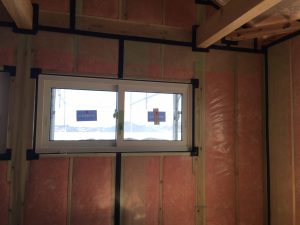

サッシが入りました!

【2017年11月4日】耐力壁工事!

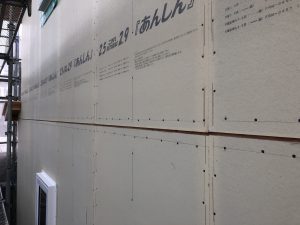

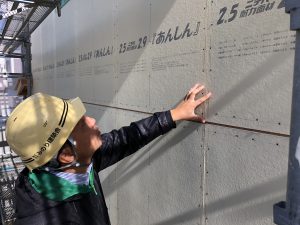

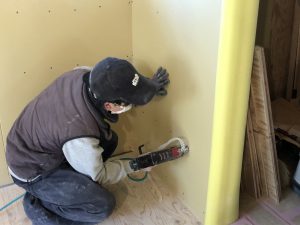

耐力面材張りが進んでいます!

【2017年11月4日】屋根工事!

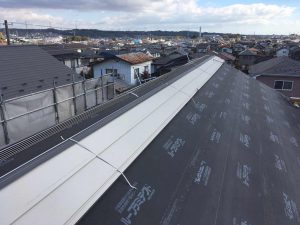

ルーフィング張り!

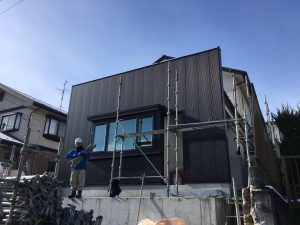

【2017年10月30日】外観!

外観!

【2017年10月30日】木工事!

高橋棟梁、窓の下地を取り付け!

【2017年10月30日】木工事!

屋根の垂木施工中!

【2017年10月30日】サッシ位置確認!

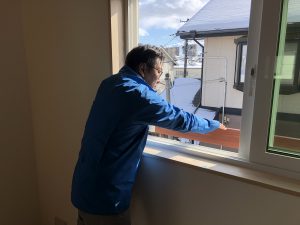

サッシの取り付け高さ確認!

【2017年10月30日】木工事!

破風を取り付け中!

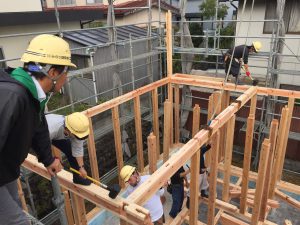

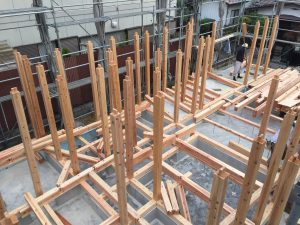

【2017年10月28日】建て方工事!

養生まで完了!

【2017年10月28日】建て方工事!

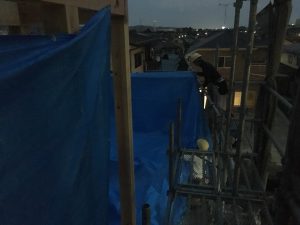

夕方、養生開始!

【2017年10月28日】建て方工事!

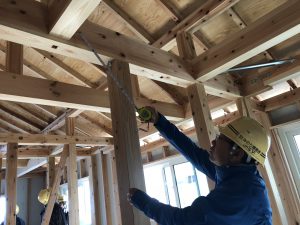

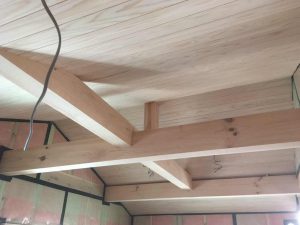

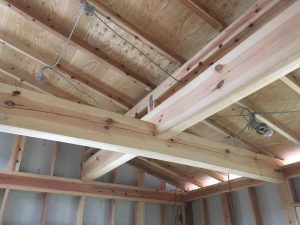

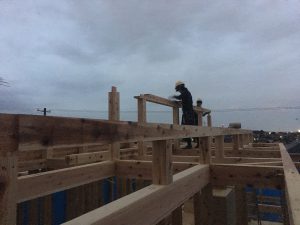

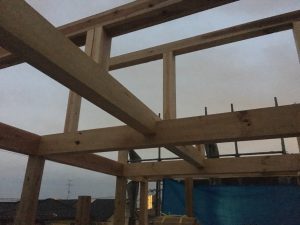

二階の小屋梁!

【2017年10月28日】建て方工事!

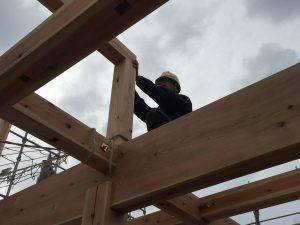

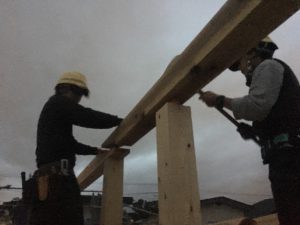

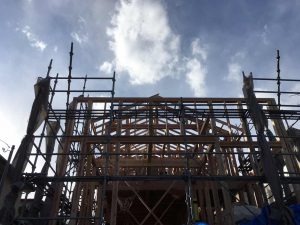

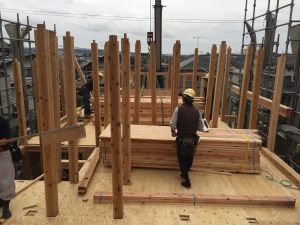

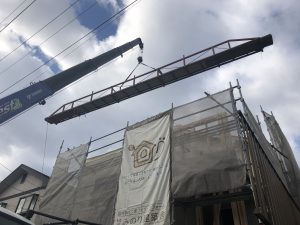

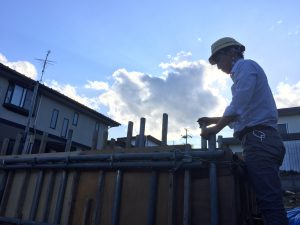

無事上棟!

【2017年10月28日】建て方工事!

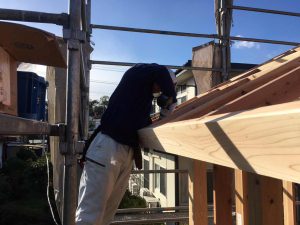

棟木が上がりました!

【2017年10月28日】建て方工事!

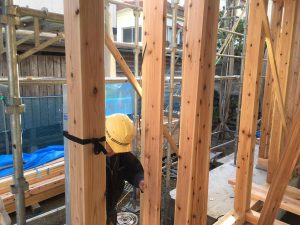

2階の柱立て!

【2017年10月28日】建て方工事!

大黒柱確認!

【2017年10月28日】建て方工事!

小屋組み確認!

【2017年10月28日】建て方工事!

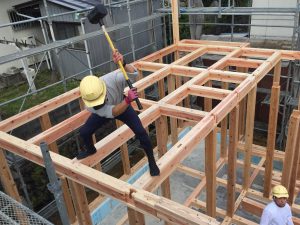

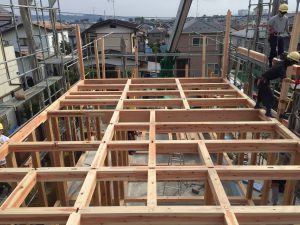

1階の梁桁組みが完了!

【2017年10月28日】建て方工事!

大黒柱と梁を組んでいきます!

【2017年10月28日】建て方工事!

梁桁を組んでいきます!

【2017年10月28日】建て方工事

建て方確認!

【2017年10月28日】建て方工事!

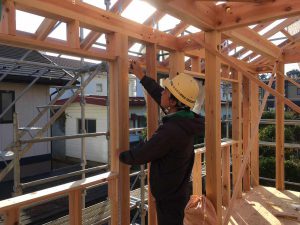

通し柱を立てます!

いい眺め!

【2017年10月28日】建て方工事!

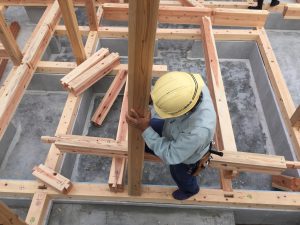

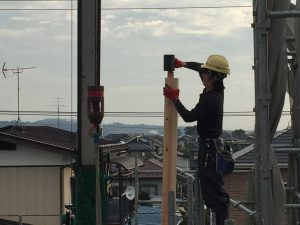

1階の柱立て!

【2017年10月28日】建て方工事!

1階の柱立て!

高橋棟梁!

【2017年10月28日】建て方工事!

本日は建て方工事です!

朝礼からスタート!

安全面についてしっかり確認しました!

【2017年10月26日】土台敷き!

高橋棟梁 土台敷き準備中!

【2017年10月26日】土台敷き!

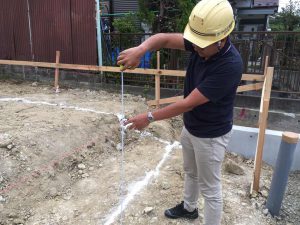

墨出し!

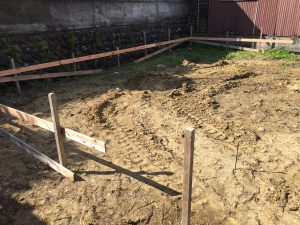

【2017年10月26日】基礎工事!

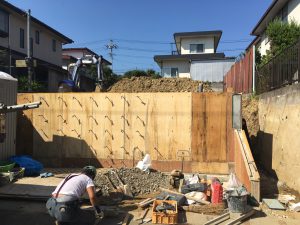

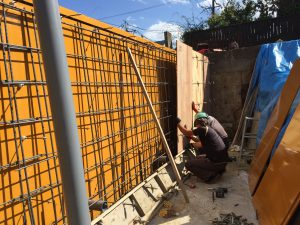

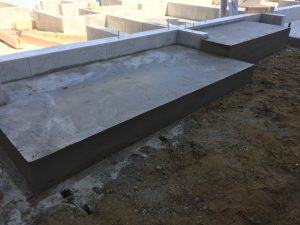

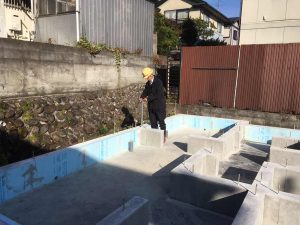

型枠解体!

【2017年10月26日】基礎工事!

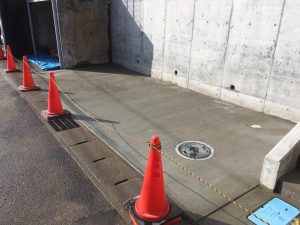

土間の型枠解体!

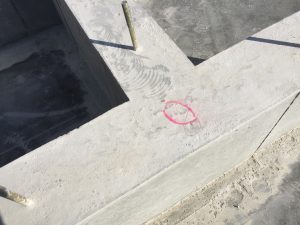

【2017年10月26日】基礎検査!

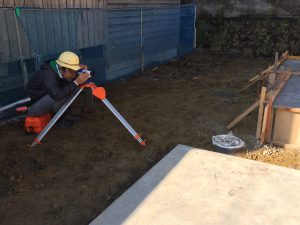

レベル計測結果を記入!

ゼロ!

【2017年10月26日】基礎検査!

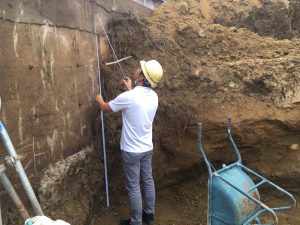

基礎天端のレベルを確認!

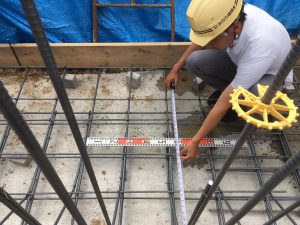

【2017年10月26日】基礎検査!

基礎天端のレベル確認!

【2017年10月23日】現場確認!

台風の影響確認!

【2017年10月23日】現場確認!

台風のため、現場確認に来ました!

しっかり整理整頓していたため、

影響はありませんでした。

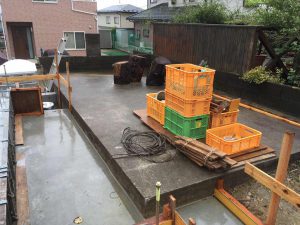

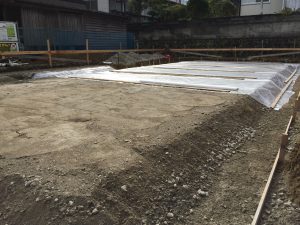

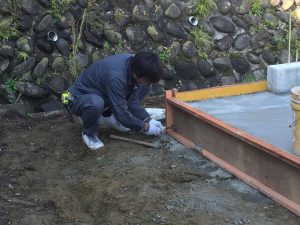

【2017年10月20日】基礎工事!

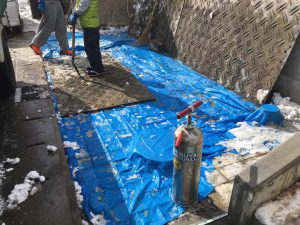

シートですぐ養生!

【2017年10月20日】基礎工事!

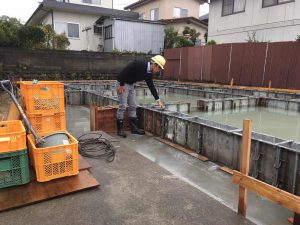

打設確認!

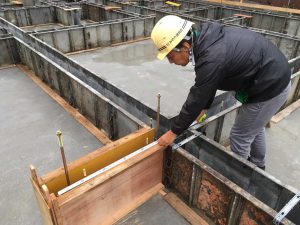

【2017年10月20日】基礎工事!

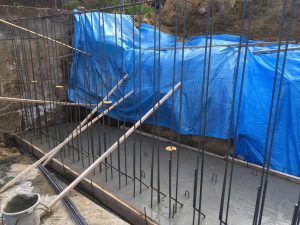

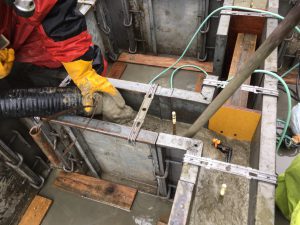

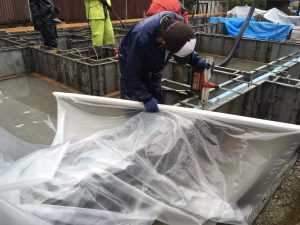

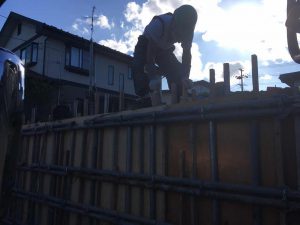

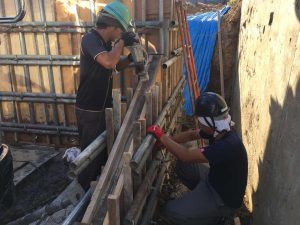

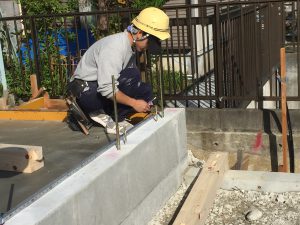

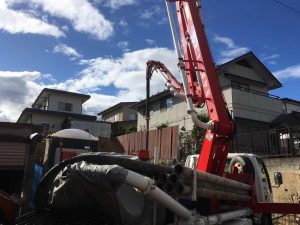

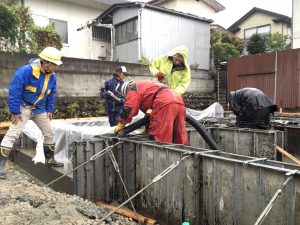

立ち上がりコンクリート打設!

【2017年10月20日】基礎工事!

立ち上がりコンクリート打設!

【2017年10月19日】基礎工事!

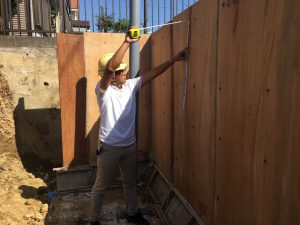

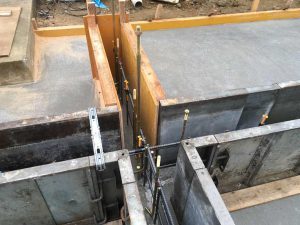

型枠設置確認!

【2017年10月19日】基礎工事!

ホールダウン金物位置を打設前に確認!

【2017年10月19日】仮組み!

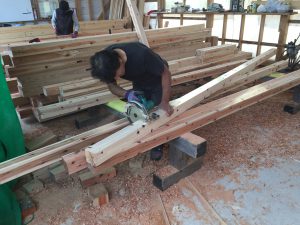

刻まれた梁を仮に組んで具合を確認!

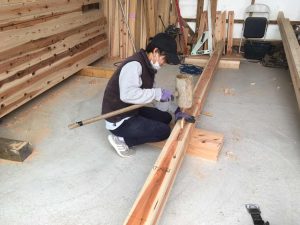

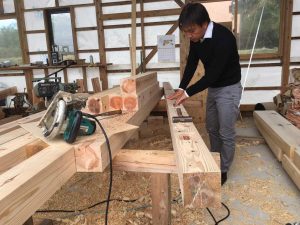

【2017年10月19日】刻み!

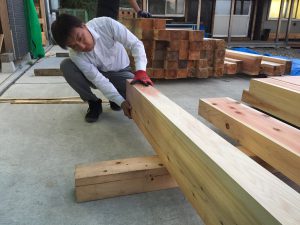

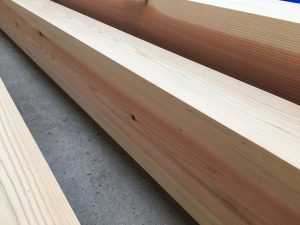

赤松の梁!

【2017年10月19日】刻み!

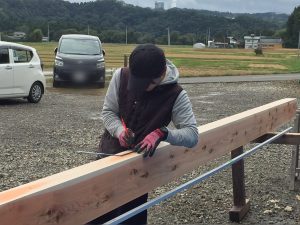

刻み確認!

【2017年10月17日】刻み!

刻みも順調に進んでいます!

【2017年10月17日】基礎工事!

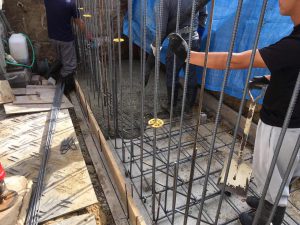

基礎全景!

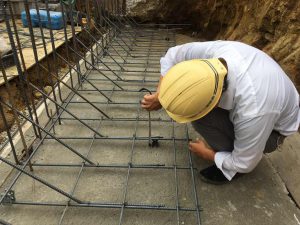

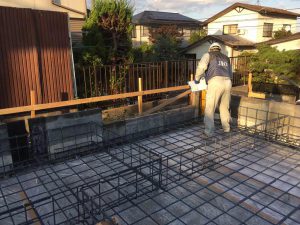

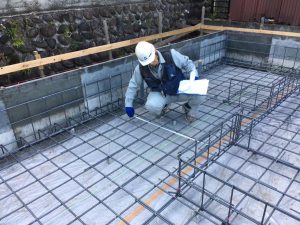

【2017年10月17日】配筋検査!

こちらも無事合格!

【2017年10月17日】配筋検査!

第三者機関による検査!

【2017年10月17日】配筋検査!

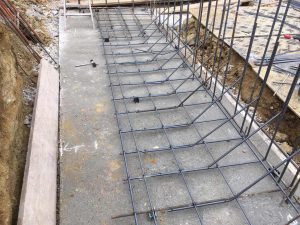

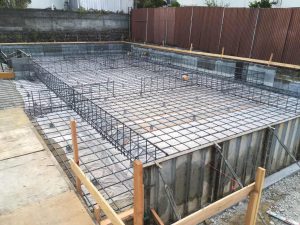

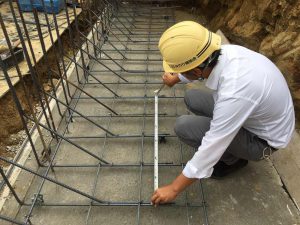

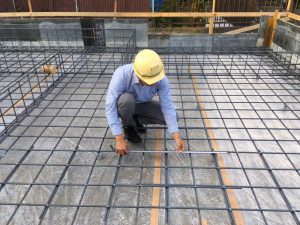

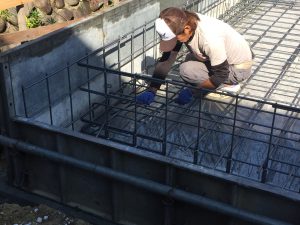

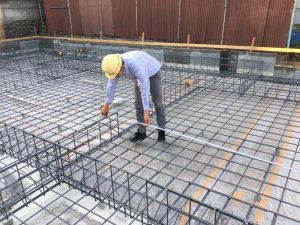

配筋の間隔を確認!

社内の配筋検査、合格!

【2017年10月17日】配筋検査!

社内配筋検査!

【2017年10月17日】基礎工事!

配筋検査に向けて

配筋準備ラストスパート!

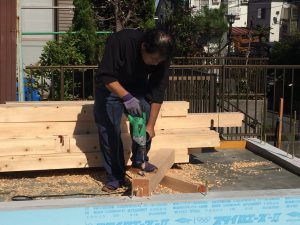

【2017年10月16日】刻み!

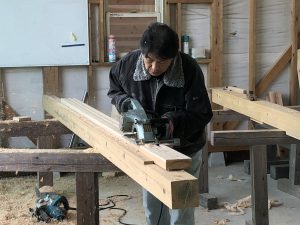

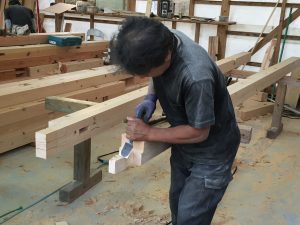

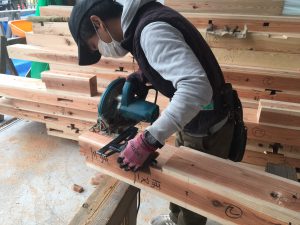

高橋棟梁 ほぞの刻み中!

【2017年10月16日】刻み!

刻み中!

【2017年10月13日】刻み!

刻み中の高橋棟梁!

【2017年10月13日】刻み!

刻みが始まりました!

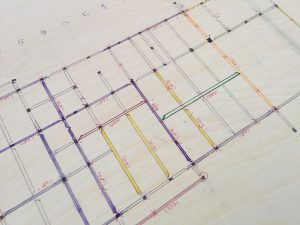

【2017年10月13日】墨付け!

墨付けが進んでいます!

【2017年10月13日】基礎工事!

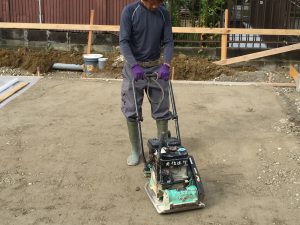

転圧!

【2017年10月13日】基礎工事!

捨てコンクリート打設準備中!

【2017年10月12日】サッシ打ち合わせ!

高橋棟梁、エクセルシャノンさんと

サッシの打ち合わせ!

【2017年10月12日】基礎工事!

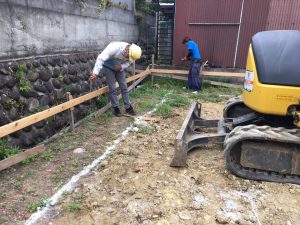

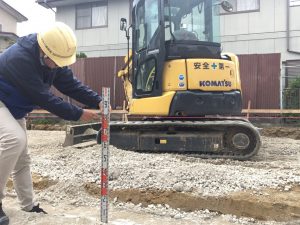

根切り確認!

【2017年10月12日】基礎工事!

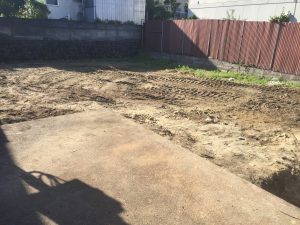

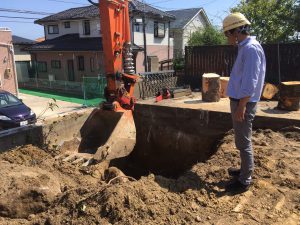

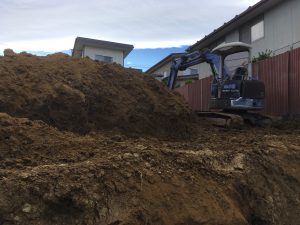

根切り作業中!

【2017年10月9日】墨付け!

墨付け中の高橋棟梁!

【2017年10月9日】墨付け!

墨付けが始まりました!

【2017年10月9日】手板!

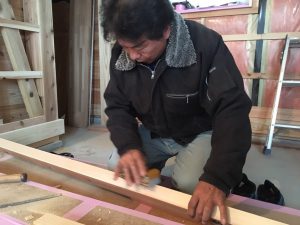

大工さんの設計図!

手板を基に墨付けしていきます!

【2017年10月9日】材料検査!

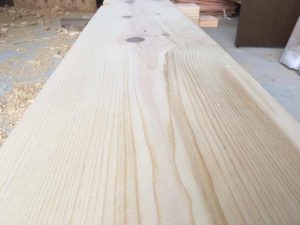

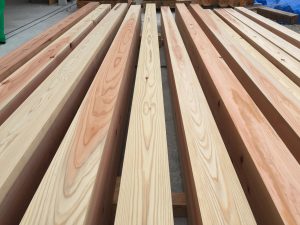

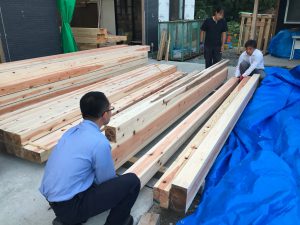

南三陸杉!

【2017年10月9日】材料検査!

今回も綺麗な南三陸杉が揃いました!

【2017年10月9日】材料検査!

高橋棟梁も一緒に確認!

【2017年10月9日】材料検査!

一本一本確認します!

【2017年10月9日】材料検査!

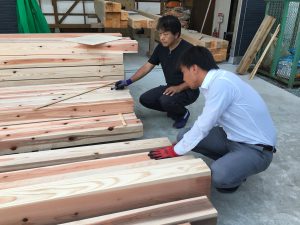

材料検査!

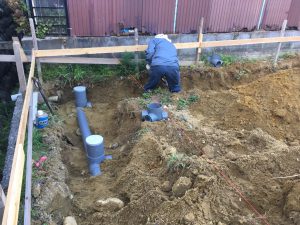

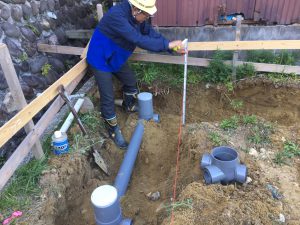

【2017年10月5日】外部配管工事!

配管深さ確認!

【2017年10月5日】外部配管工事!

配管確認!

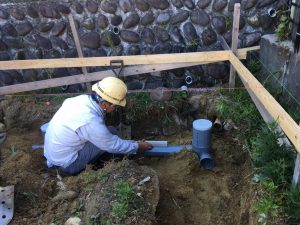

【2017年10月5日】外部配管工事!

外部配管工事!

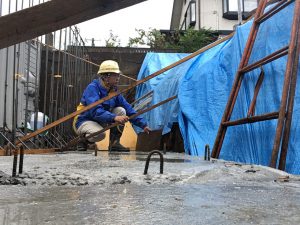

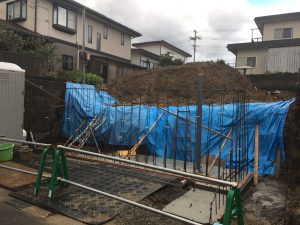

【2017年10月2日】基礎工事!

基礎の高さを確認!

【2017年10月2日】基礎工事!

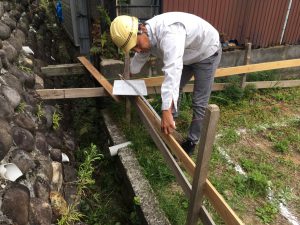

丁張り確認!

【2017年10月2日】基礎工事!

境界からの距離を確認!

【2017年10月2日】基礎工事!

重機を搬入し、掘削準備中!

【2017年9月25日】造成工事!

擁壁の高さ確認!

【2017年9月25日】造成工事!

脱枠!

【2017年9月25日】造成工事!

擁壁の脱枠開始!

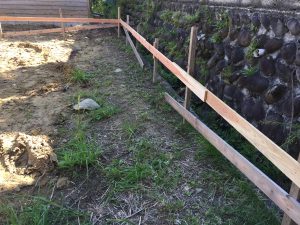

【2017年9月21日】造成工事!

コンクリート打設!

【2017年9月21日】造成工事!

打設確認!

【2017年9月21日】造成工事!

擁壁コンクリート打設!

【2017年9月19日】基礎工事!

丁張り!

【2017年9月19日】基礎工事!

丁張りが始まりました!

【2017年9月19日】造成工事!

擁壁の打設準備中!

【2017年9月18日】現場確認!

擁壁の状況を確認しました!

【2017年9月18日】現場確認!

ブルーシート養生の状況を確認!

【2017年9月18日】現場確認!

台風一過!

影響を確認に来ました!

【2017年9月15日】造成工事!

コンクリート打設完了です!

【2017年9月15日】造成工事!

秋晴れの空!

ポンプ車で打設していきます!

【2017年9月15日】造成工事!

ベースコンクリート打設!

【2017年9月15日】造成工事!

擁壁の配筋確認!

【2017年9月14日】造成工事!

鉄筋工事中!

【2017年9月14日】造成工事!

擁壁の配筋確認!

【2017年9月14日】造成工事!

擁壁の配筋確認!

【2017年9月12日】造成工事!

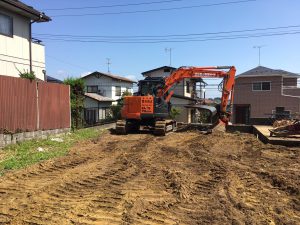

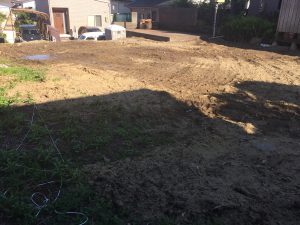

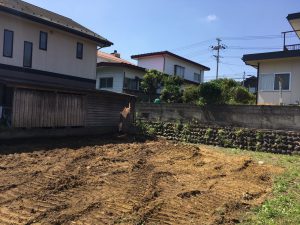

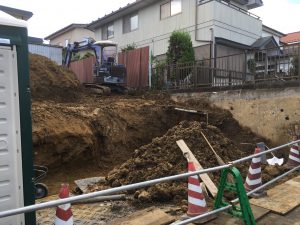

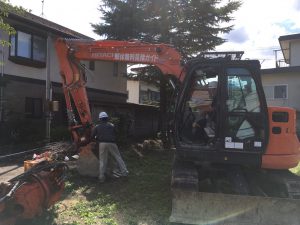

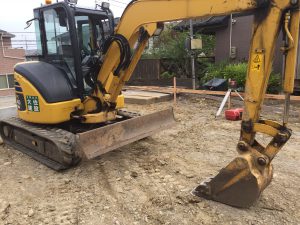

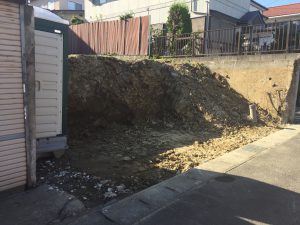

掘削工事!

【2017年9月12日】造成工事!

掘削工事!

【2017年9月12日】造成工事!

擁壁の掘削深さ確認!

【2017年9月8日】造成解体工事!

擁壁の解体が完了しました!

【2017年9月8日】造成解体工事!

造成解体工事!

【2017年9月8日】造成解体工事!

造成解体工事!

【2017年9月5日】造成解体工事!

掘削工事が進みます!

【2017年9月5日】造成解体工事!

掘削工事確認!

【2017年9月5日】造成解体工事!

伐採した木を腰掛けに!

【2017年9月5日】造成解体工事!

造成が進んでいます!

【2017年9月5日】造成解体工事!

伐採確認!

【2017年9月5日】造成解体工事!

既存樹木を伐採!

【2017年9月5日】造成解体工事!

造成解体工事!

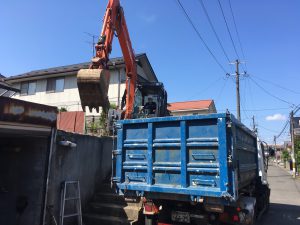

【2017年9月4日】解体工事!

解体確認!

【2017年9月4日】解体工事!

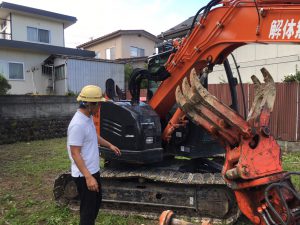

解体工事開始!

【2017年9月4日】解体工事!

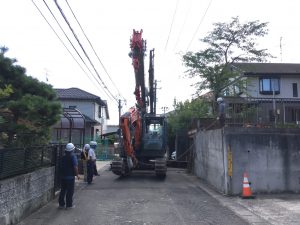

解体工事が始まりました!

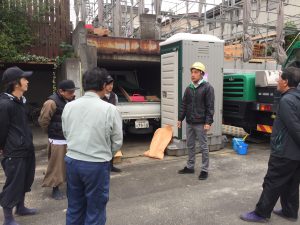

道路を重機で塞いでしまうため、

近隣に十分に配慮しながらの作業となります。

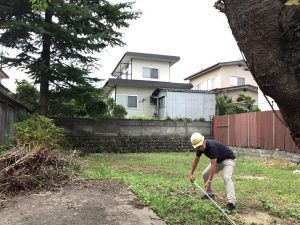

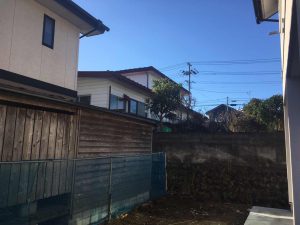

【2017年8月29日】敷地確認!

今週土曜日から

造成解体工事が始まります!

 その前に、再度 敷地確認。

【2017年8月21日】地盤調査!

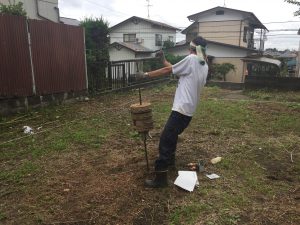

建物の四隅と中心付近の5点調査を行いました!

【2017年8月21日】地盤調査!

地盤調査!

【2017年8月21日】地盤調査!

地盤調査!

【2017年8月19日】天板選び!

表面を仕上げたサンプルを見比べながら

選んでいきます!

岩手県森林組合連合会さんの熱い説明に

悩みながらの選定!

【2017年8月19日】天板選び!

岩手まで広葉樹天板選びに来ました!

建て主さん自ら選びます!

【2017年8月12日】地鎮祭!

宮司さん、

四方清め払い!

【2017年8月12日】地鎮祭!

こんなお天気!

【2017年8月12日】地鎮祭!

お神酒で乾杯!

(運転手は、口を付けるだけ)

【2017年8月12日】地鎮祭!

鎮め物!

【2017年8月12日】地鎮祭!

建主さんの 鍬入れ!

”パパ~ 頑張れ~!” と、

子供達!

【2017年8月12日】地鎮祭!

ご家族で、地鎮祭!

【2017年8月12日】地鎮祭!

 小雨でしたが

無事 地鎮祭を滞りなく完了!

【2017年8月12日】断熱性能!と水道光熱費のシュミレーション!

断熱性能UA値 0.40!

ZEH基準もHEAT20・G1基準もクリア!

水道光熱費のシュミレーションも

1棟1棟計算しています。

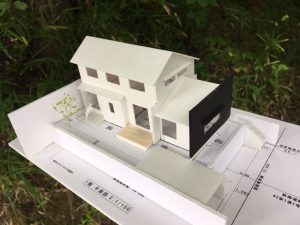

【2017年8月12日】完成模型!

 仙台市内で 今月8月から工事が始まります!

どうぞ よろしくお願い致します。

施工レポートの一覧にもどる
