完成!3世代が楽しく住まう、2棟の家!仙台市・(平屋建て 延べ床面積 20.66坪・2階建て 延べ床面積 27.00坪) - みのり建築舎|一級建築士とつくる自然素材の注文住宅

Report

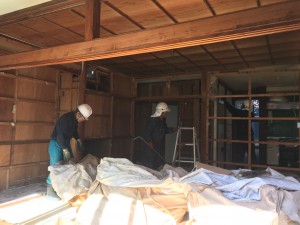

リアルタイム施工レポート「ただいま施工中」

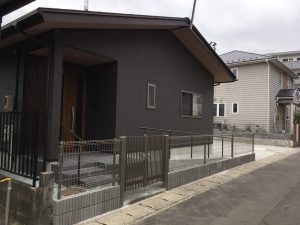

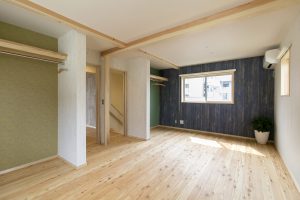

完成!3世代が楽しく住まう、2棟の家!仙台市・(平屋建て 延べ床面積 20.66坪・2階建て 延べ床面積 27.00坪)

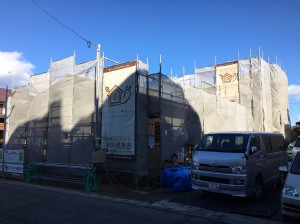

[ 仙台市/ 新築戸建(注文住宅) ]

【施工開始日】2016.11月

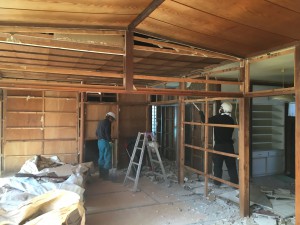

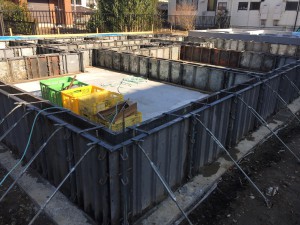

【施工完了日】2017.4月

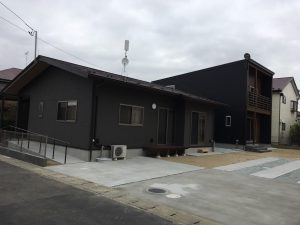

【2017年6月27日】完成!

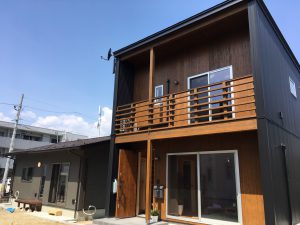

2棟外観!

【2017年6月27日】完成!

平屋建て

外観!

【2017年6月27日】完成!

二階建て

外観!

【2017年6月27日】完成!

平屋建て

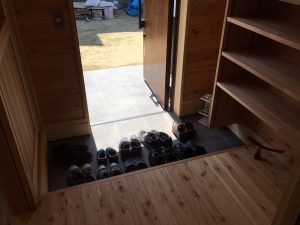

玄関!

【2017年6月27日】完成!

平屋建て

洋室!

【2017年6月27日】完成!

平屋建て

和室!

【2017年6月27日】完成!

平屋建て

リビングダイニング!

【2017年6月27日】完成!

二階建て

寝室!

【2017年6月27日】完成!

二階建て

子供室!

【2017年6月27日】完成!

二階建て

階段!

【2017年6月27日】完成!

二階建て

キッチン!

【2017年6月27日】完成!

二階建て

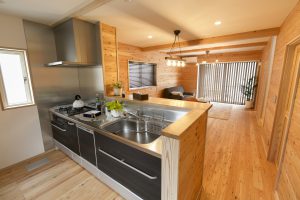

リビングダイニング!

【2017年4月21日】お引き渡し!

平屋!

【2017年4月21日】お引き渡し!

2階建て!

【2017年4月21日】お引き渡し!

2棟、外観!

【2017年4月21日】お引き渡し!

玄関ドアのキー説明!

【2017年4月21日】お引き渡し!

本日、お引き渡し!

【2017年4月20日】現場確認!

お引渡し前の最終確認!

【2017年4月20日】撮影!

先日に引き続き、

プロのカメラマンさんによる外観撮影!

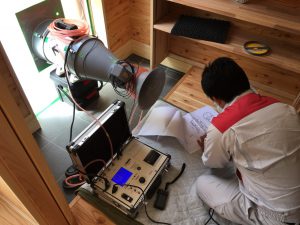

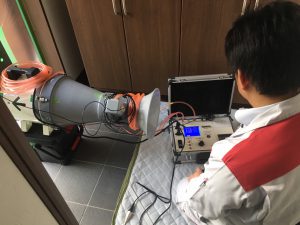

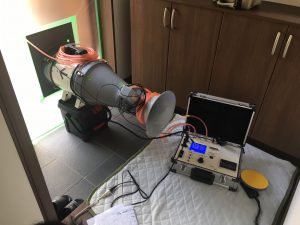

【2017年4月20日】気密測定!

気密測定中!

【2017年4月20日】気密測定!

続いて平屋建ての気密測定!

【2017年4月20日】気密測定!

二階建ての気密測定!

【2017年4月20日】現場確認!

強風の影響を確認に来ました!

特に影響がなく、ひと安心!

【2017年4月17日】外構工事!

外構工事!

【2017年4月17日】撮影!

リビングダイニングの撮影!

【2017年4月17日】撮影!

プロのカメラマンさんによる

完成写真撮影!

まずは二階建てから!

【2017年4月16日】完成見学会!

2階寝室!

【2017年4月16日】完成見学会!

2階寝室!

【2017年4月16日】完成検査!

2階のトイレ!

【2017年4月16日】完成見学会!

キッチンからダイニングとリビングをみる!

【2017年4月16日】完成見学会!

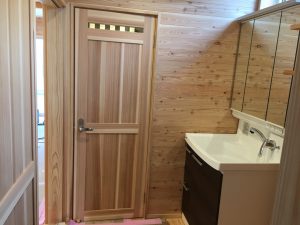

洗面!

【2017年4月16日】完成見学会!

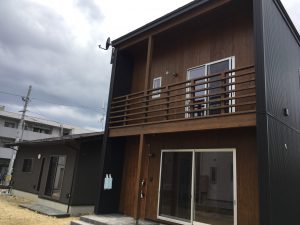

二階建てと平屋!

【2017年4月16日】完成見学会!

完成見学会!

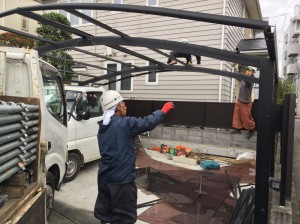

【2017年4月8日】外構工事!

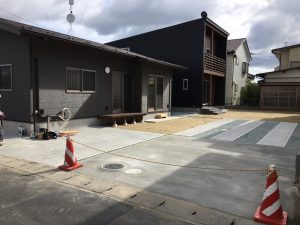

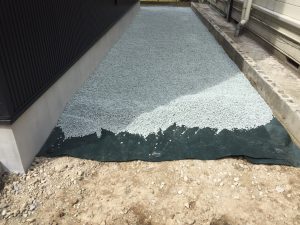

防草シートと砂利敷き!

【2017年4月8日】外構工事!

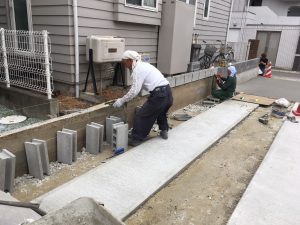

平屋のアプローチ打設準備中!

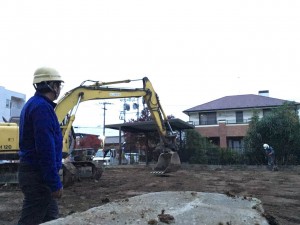

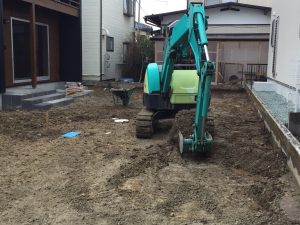

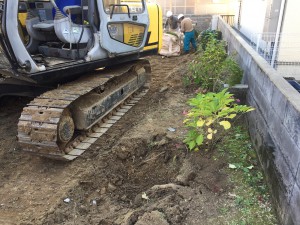

【2017年4月1日】外構工事!

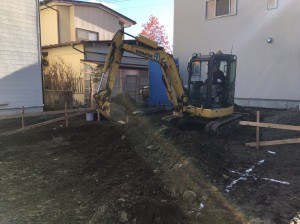

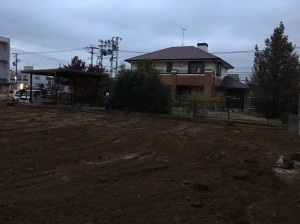

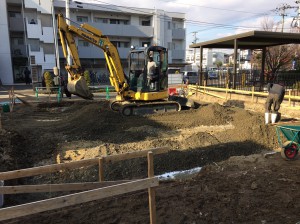

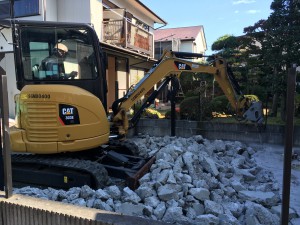

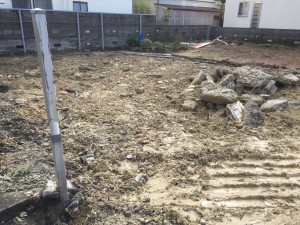

掘削!

【2017年4月1日】外構工事!

外構工事が始まりました!

【2017年3月31日】外観!

2棟外観!

【2017年3月31日】完成検査!

棚の中までしっかり確認します!

【2017年3月31日】完成検査!

キッチン確認!

【2017年3月31日】完成検査!

平屋の内部確認!

【2017年3月31日】完成検査!

指摘箇所!

【2017年3月31日】完成検査!

リビングドア確認!

【2017年3月31日】完成検査!

床下確認!

【2017年3月31日】完成検査!

続いて二階建ての内部確認!

【2017年3月31日】完成検査!

玄関照明確認!

【2017年3月31日】完成検査!

続いて二階建ての外部確認!

【2017年3月31日】完成検査!

外壁確認!

【2017年3月31日】完成検査!

社内完成検査!

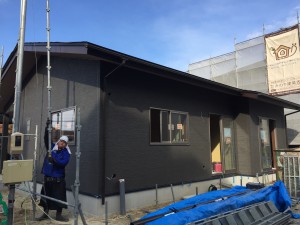

平屋建ての外部から確認!

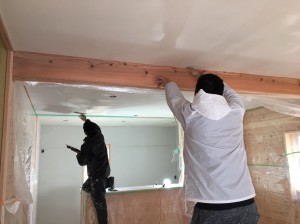

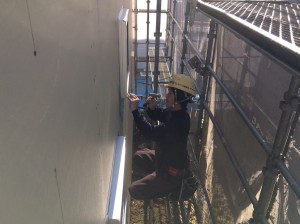

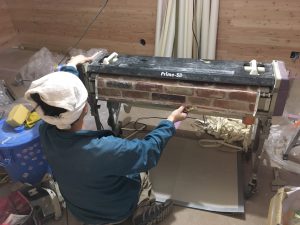

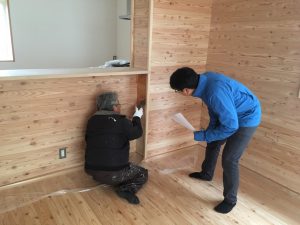

【2017年3月27日】塗装工事!

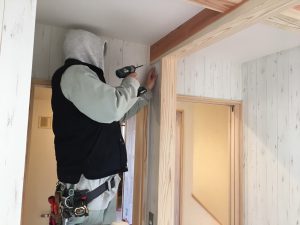

内部塗装確認!

【2017年3月27日】塗装工事!

カラマツ板材!

塗装すると、しっとりします。

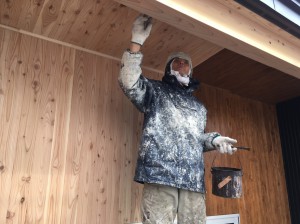

【2017年3月27日】塗装工事!

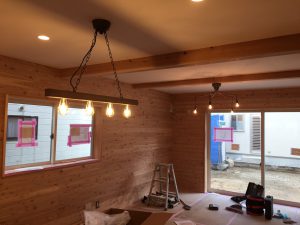

マスコ塗装さん、内部木部塗装!

【2017年3月23日】配線工事!

平屋

分電盤取付け!

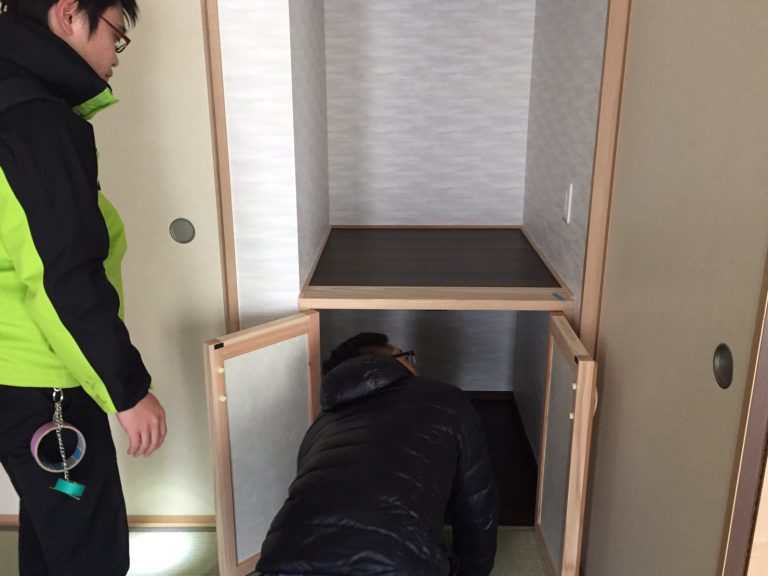

【2017年3月23日】和室!

平屋

和室!

【2017年3月23日】クリーニング!

平屋

クリーニング完了!

【2017年3月23日】器具付け!

2階建て

火災報知器取付け!

【2017年3月23日】建具入れ!

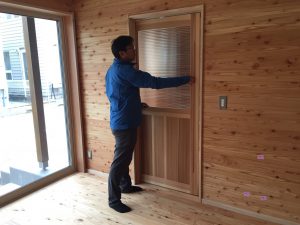

2階建て

建具も入りました!

【2017年3月23日】照明!

2階建て

照明器具付きました!

【2017年3月21日】洗面台!

洗面台設置!

【2017年3月21日】トイレ!

トイレ設置!

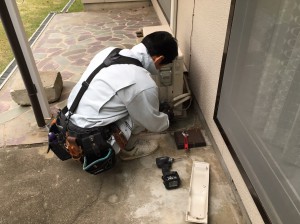

【2017年3月21日】配管工事!

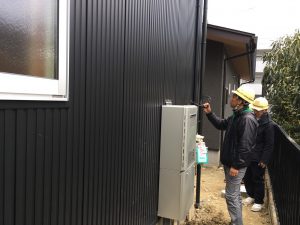

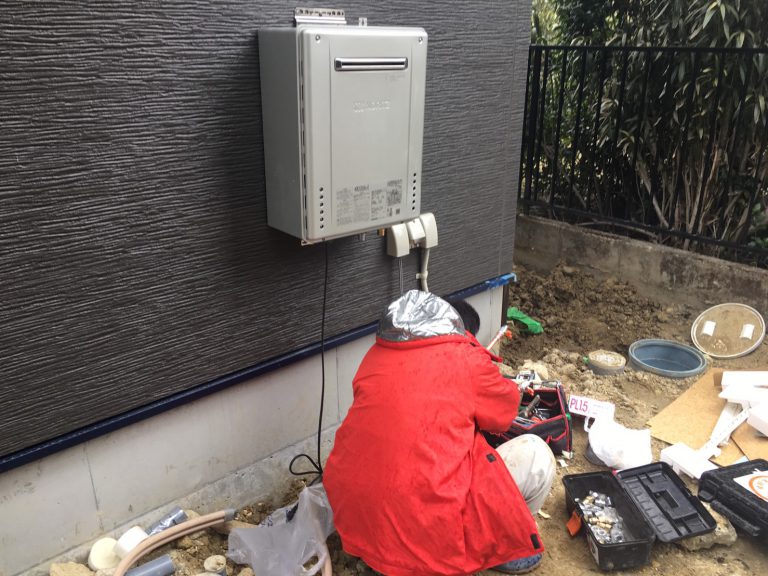

給湯器設置!

【2017年3月21日】配管工事!

外部配管工事!

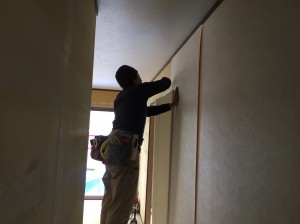

【2017年3月21日】クロス工事!

階段のクロス貼り!

【2017年3月20日】クロス工事!

クロス貼り!

【2017年3月20日】クロス工事!

シューズクローゼットのクロス貼り!

【2017年3月16日】バルコニー!

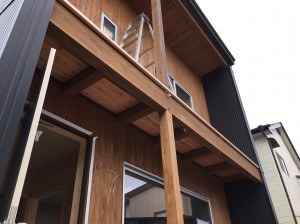

デッキバルコニーも手すりが付けば完成!

【2017年3月16日】左官工事!

2階建ては漆喰塗り!

【2017年3月16日】クロス工事!

クロス貼り状況!

【2017年3月16日】クロス工事!

平屋はクロス貼りが進んでいます!

【2017年3月13日】クロス工事!

平屋建ての内部クロス貼り、下処理中!

【2017年3月13日】木工事!

小野寺棟梁、枕棚設置工事中!

【2017年3月13日】左官工事!

内部漆喰の養生!

【2017年3月13日】左官工事!

二階建ての内部漆喰の目地処理準備中!

【2017年3月13日】基礎工事!

アプローチ階段の打設準備!

【2017年3月10日】木完了検査!

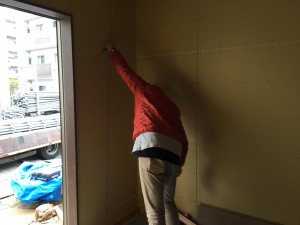

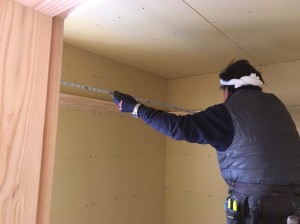

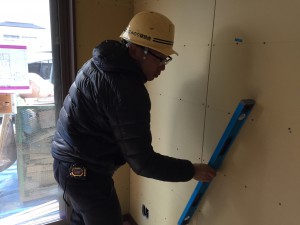

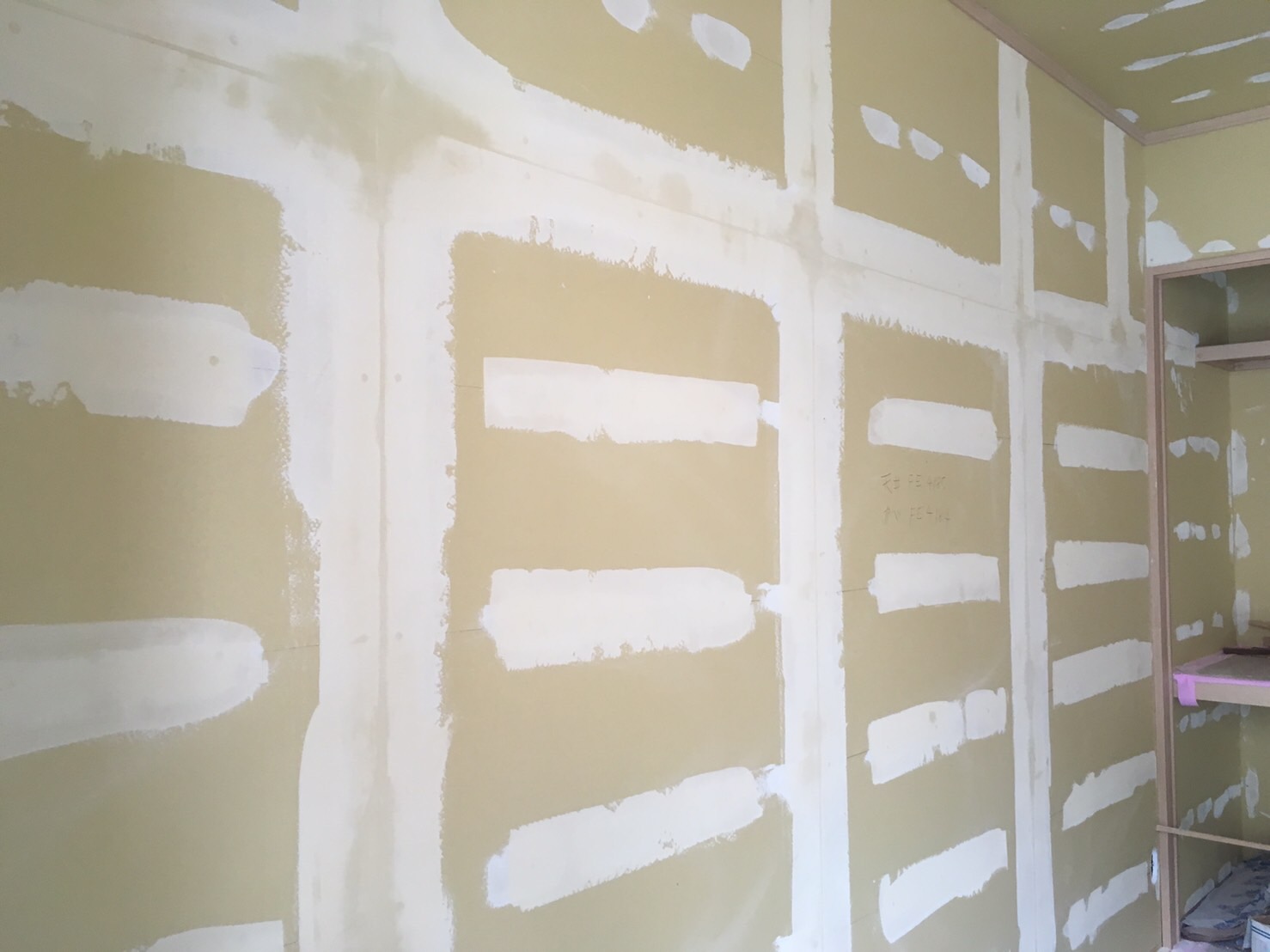

ボード確認!

【2017年3月10日】木完了検査!

階段確認!

【2017年3月10日】木完了検査!

続いて2階建ての木完了検査!

【2017年3月10日】木完了検査!

天井ボード確認!

【2017年3月10日】木完了検査!

平屋建ての木工事完了検査!

壁のボード確認!

【2017年3月9日】外観!

外観2棟!

【2017年3月9日】外観!

外観確認!

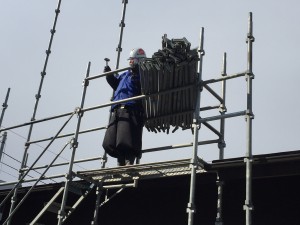

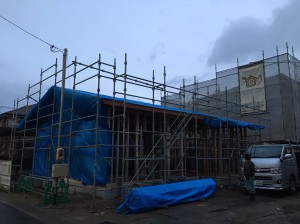

【2017年3月7日】足場解体!

足場を解体して、

外観が見えるようになりました!

【2017年3月7日】クロス工事!

カーテン、クロスの採寸!

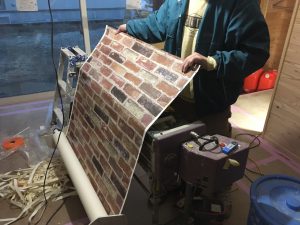

コットンフィールズさん!

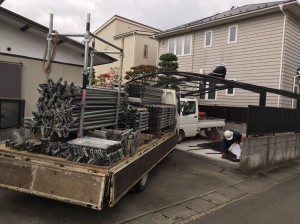

【2017年3月7日】足場解体!

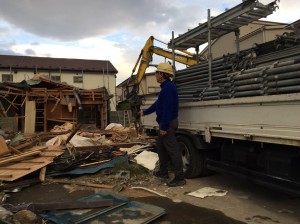

解体した足場、積み込み中!

【2017年3月7日】足場解体!

足場解体中!

【2017年3月7日】足場解体!

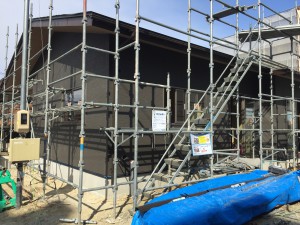

平屋の外部足場解体!

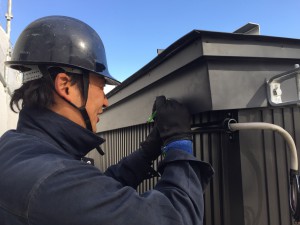

【2017年3月7日】樋工事!

2階建ての雨樋工事!

ミサワ建板さん!

【2017年3月7日】木工事!

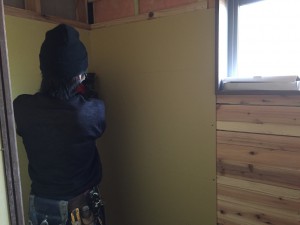

ボード張り中!

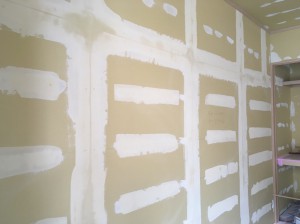

【2017年3月7日】木工事!

平屋はボード張り!

【2017年3月7日】木工事!

2階建ては壁の板張り!

小野寺棟梁!

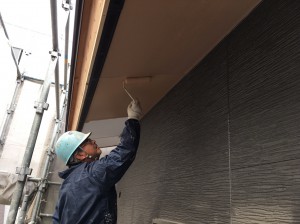

【2017年3月6日】塗装工事!

マスコ塗装さん!

【2017年3月6日】塗装工事!

2階建て木部塗装確認!

【2017年3月6日】塗装工事!

平屋軒天塗装!

【2017年3月3日】木工事!

内部はボード張り中!

【2017年3月3日】木工事!

外壁板張り!

【2017年3月3日】木工事!

外壁板張り!

【2017年3月2日】木工事!

洗面台のライニング壁!

【2017年3月2日】木工事!

ボード張り!

【2017年2月28日】木工事!

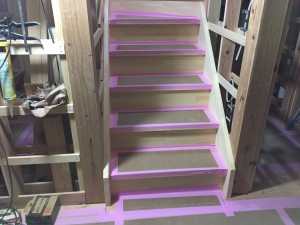

階段設置完了!

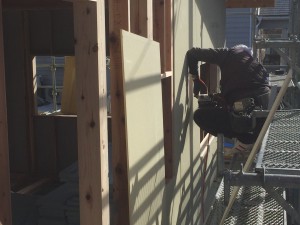

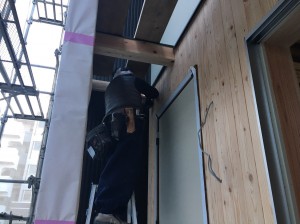

【2017年2月28日】外壁工事!

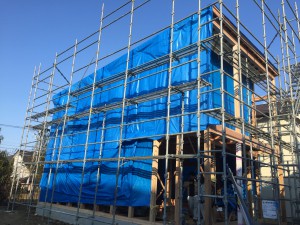

サッシ周囲はマスキング!

【2017年2月28日】外壁工事!

外部コーキング!

【2017年2月28日】木工事!

階段取り付け中!

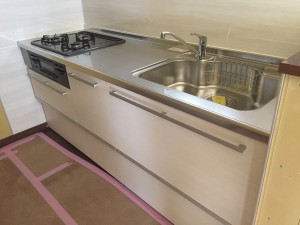

【2017年2月25日】キッチン!

平屋のキッチン設置完了!

【2017年2月25日】配線工事!

平屋の電気配線も進んでいます!

【2017年2月25日】配線工事!

ユニットバスの配線工事!

【2017年2月25日】配線工事!

二階建ての電気配線工事!

【2017年2月25日】キッチン!

二階建てのキッチン設置完了!

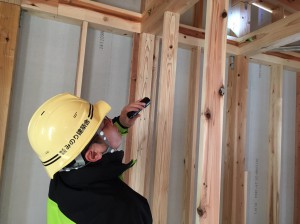

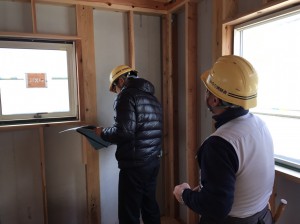

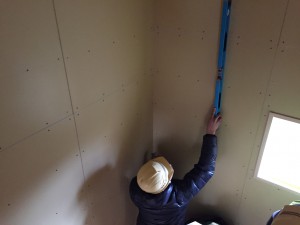

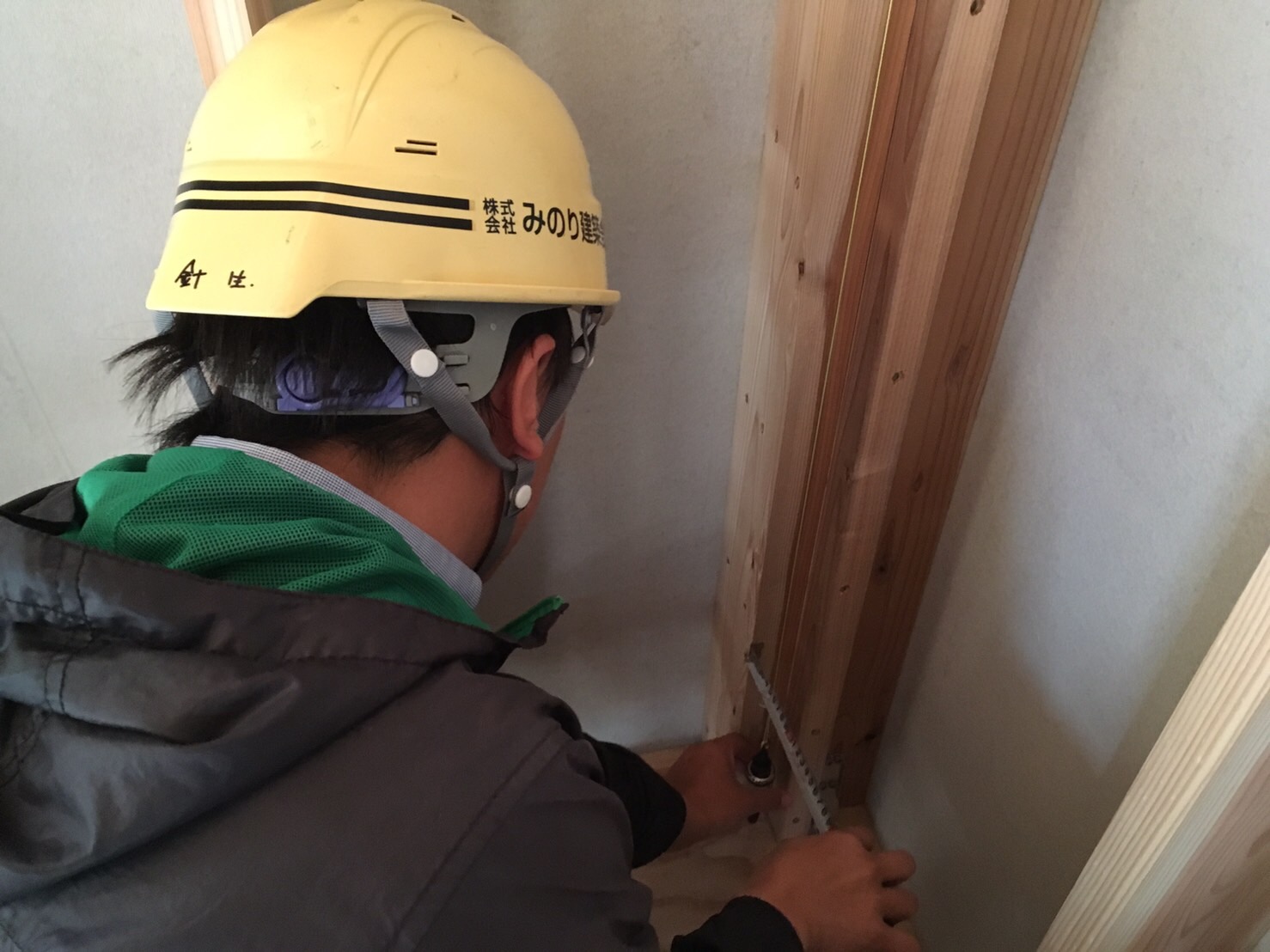

【2017年2月23日】木下地検査!

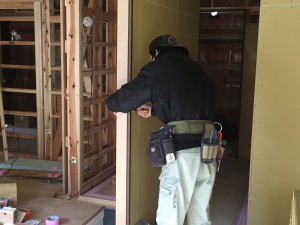

入口枠確認!

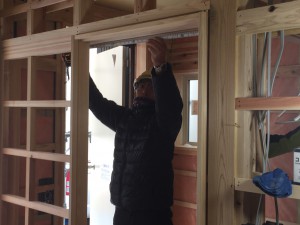

【2017年2月23日】木下地検査!

下地確認!

【2017年2月23日】木下地検査!

続いて平屋建ての検査!

【2017年2月23日】木下地検査!

下地確認!

【2017年2月23日】木下地検査!

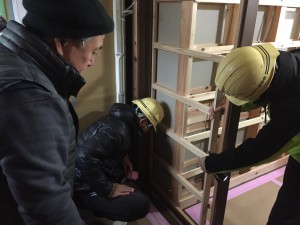

小野寺棟梁と一緒に

レーザーで垂直を確認!

【2017年2月23日】木下地検査!

入口枠の幅確認!

【2017年2月23日】木下地検査!

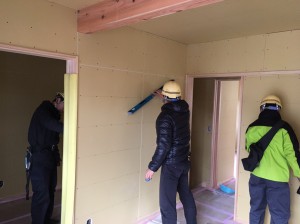

二階建ての木下地検査!

ボードで隠れる前に

下地をしっかり確認します!

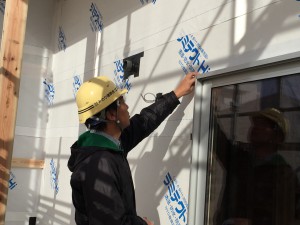

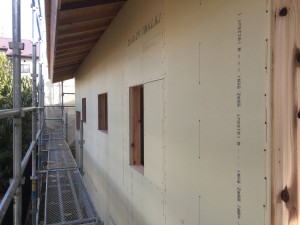

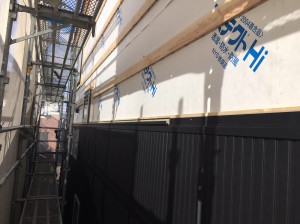

【2017年2月20日】外壁工事!

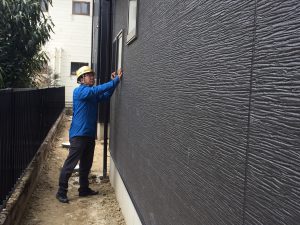

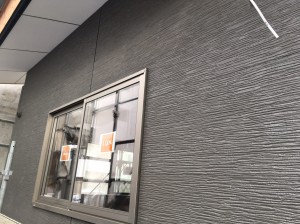

二階建て外壁!

【2017年2月20日】外壁工事!

二階建て外壁!

【2017年2月20日】外壁工事!

平屋外壁!

【2017年2月20日】木工事!

小野寺棟梁、二階建て天井ボード!

【2017年2月20日】木工事!

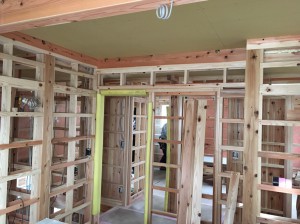

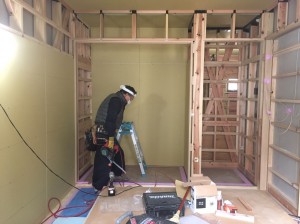

二階建て

壁下地!

【2017年2月20日】木工事!

平屋建て

天井下地!

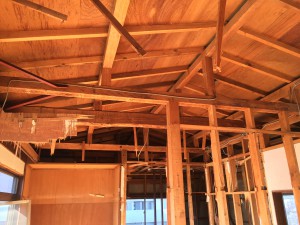

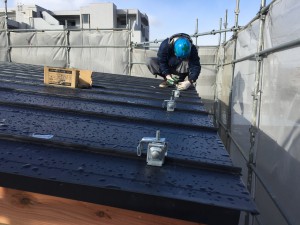

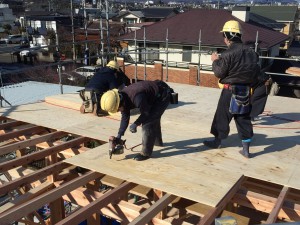

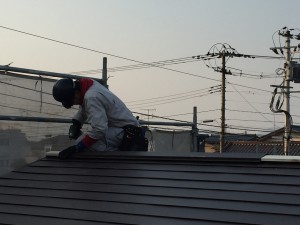

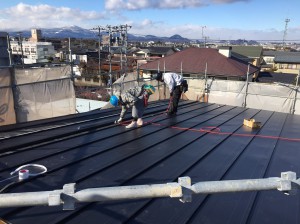

【2017年2月16日】屋根工事!

平屋の棟板金工事中!

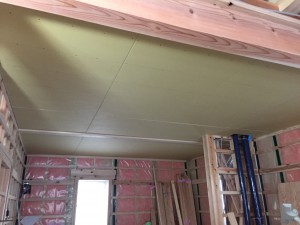

【2017年2月16日】木工事!

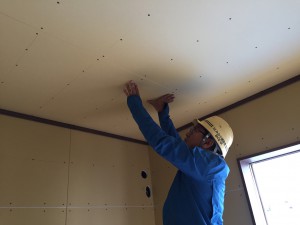

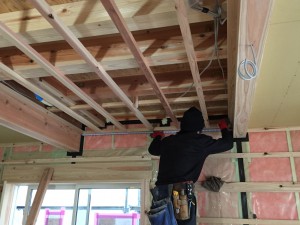

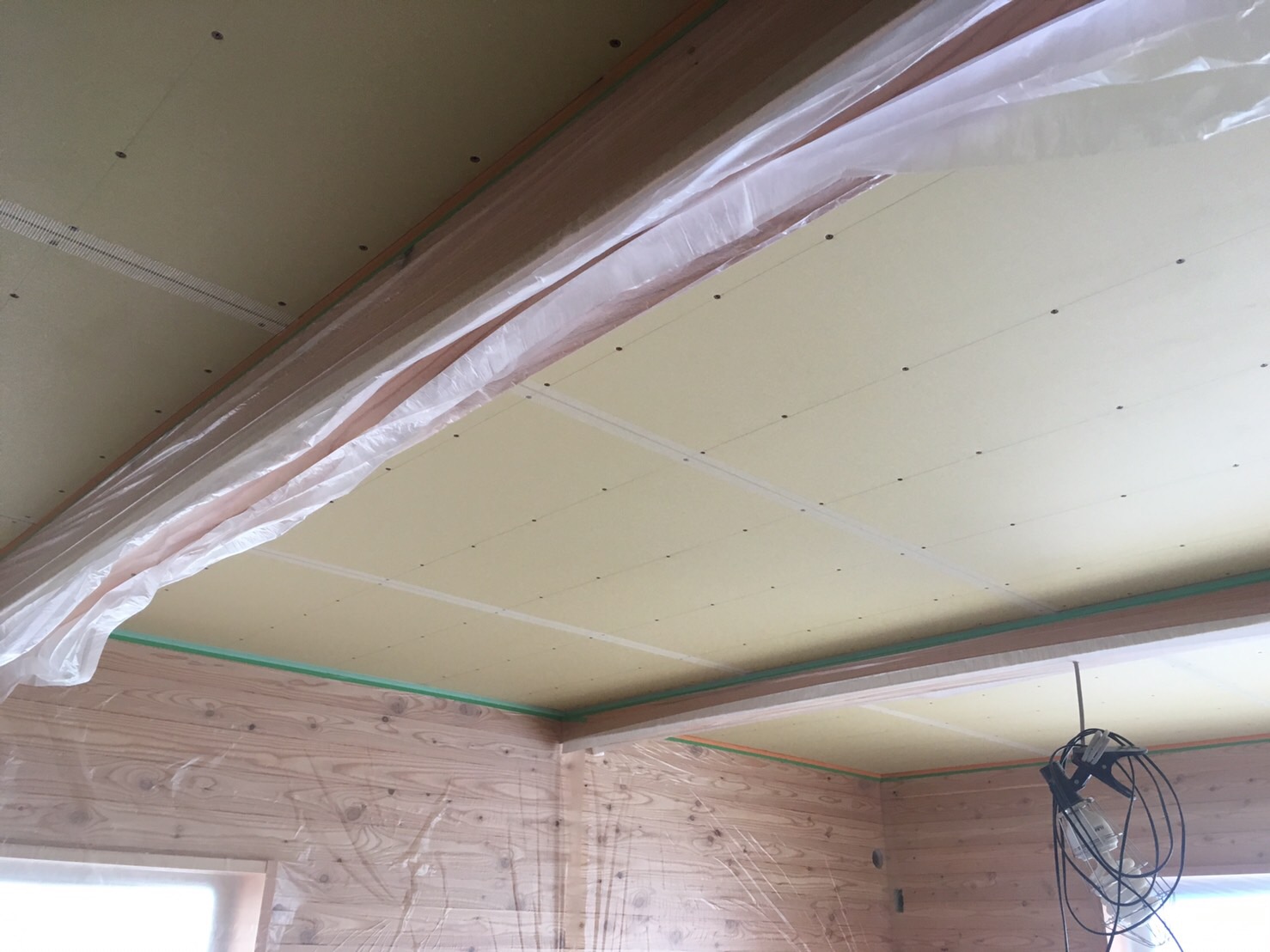

天井ボード!

【2017年2月16日】木工事!

二階建は天井ボード張りが進んでいます!

【2017年2月16日】外壁工事!

二階建 玄関周りの外壁も進んでいます!

【2017年2月16日】木工事!

平屋のサッシ枠取り付け!

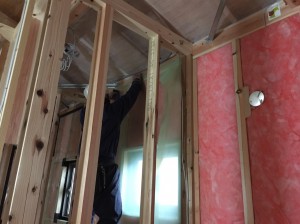

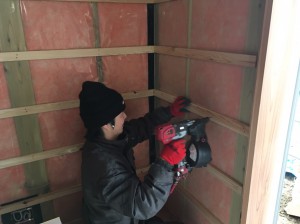

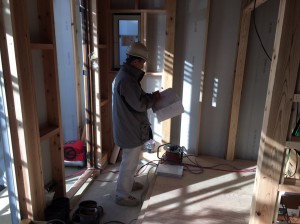

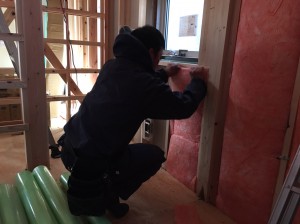

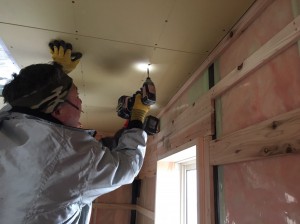

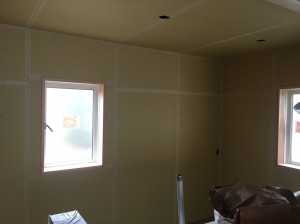

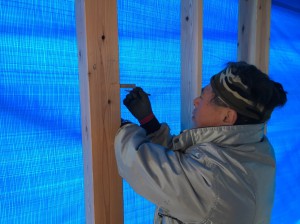

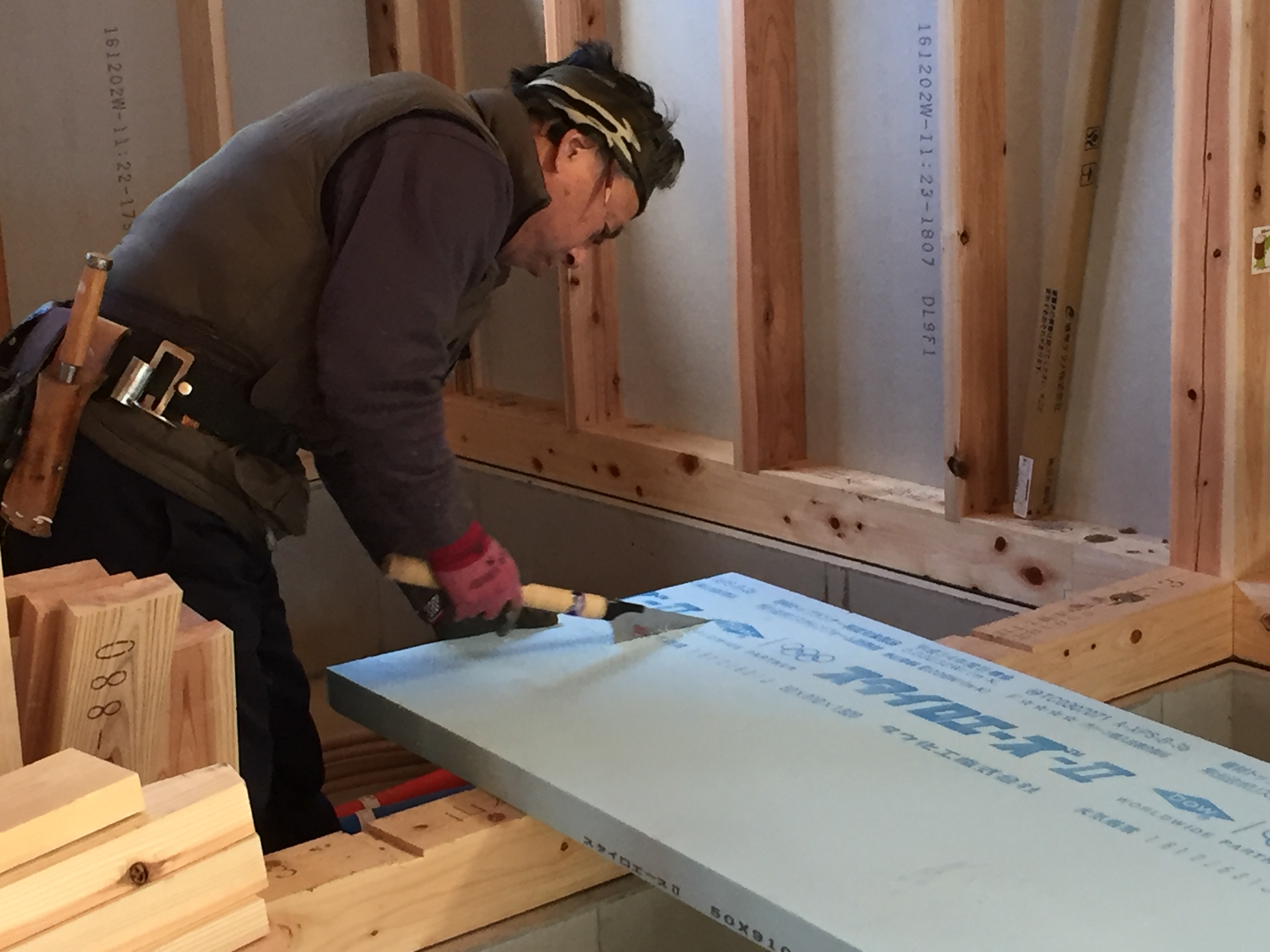

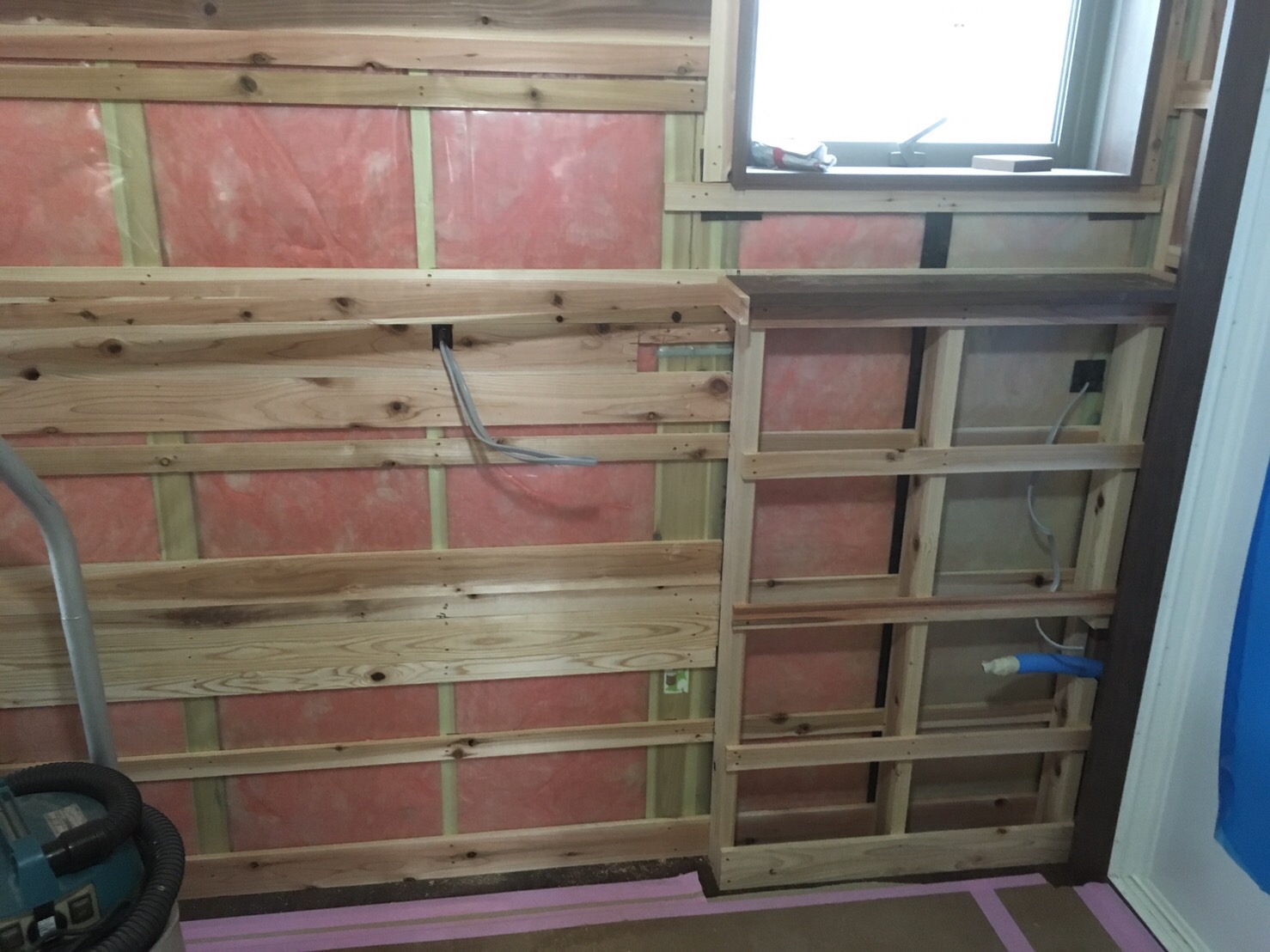

【2017年2月14日】断熱工事!

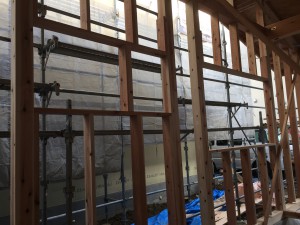

壁断熱確認!

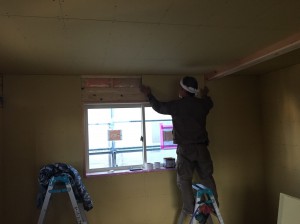

【2017年2月14日】木工事!

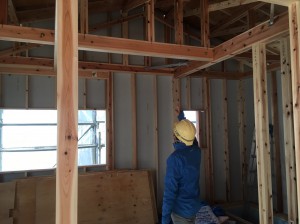

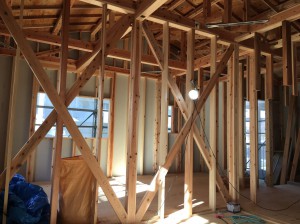

壁下地!

【2017年2月14日】木工事!

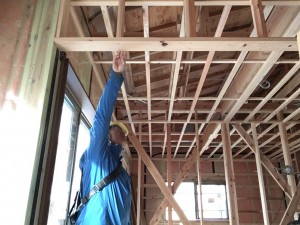

天井高さ確認!

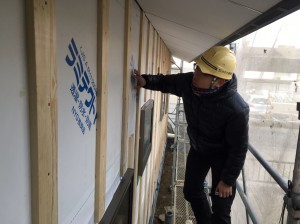

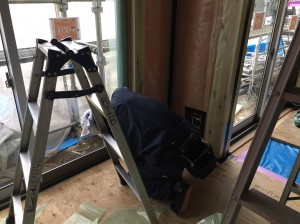

【2017年2月14日】防水検査!

防水確認!

【2017年2月14日】防水検査!

壁下地!

【2017年2月14日】防水検査!

平屋の防水検査!

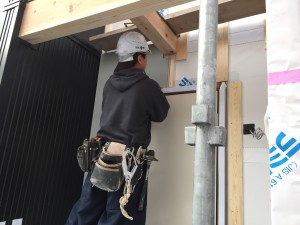

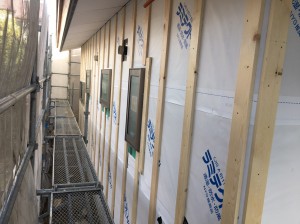

【2017年2月13日】外壁下地工事!

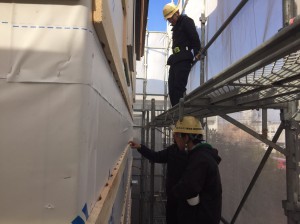

平屋も外壁下地工事が進行中!

【2017年2月13日】外壁工事!

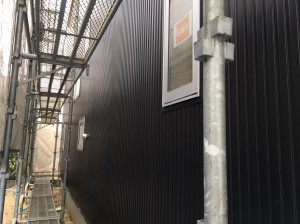

金属サイディング外壁も進んでいます!

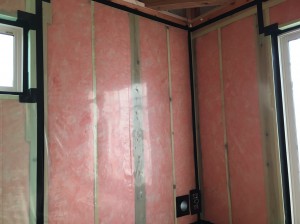

【2017年2月13日】断熱工事!

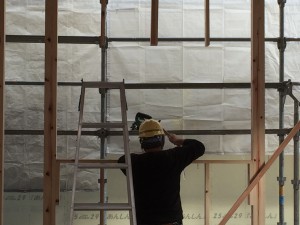

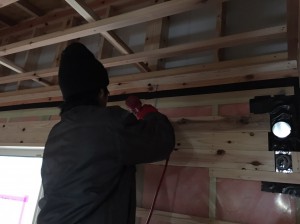

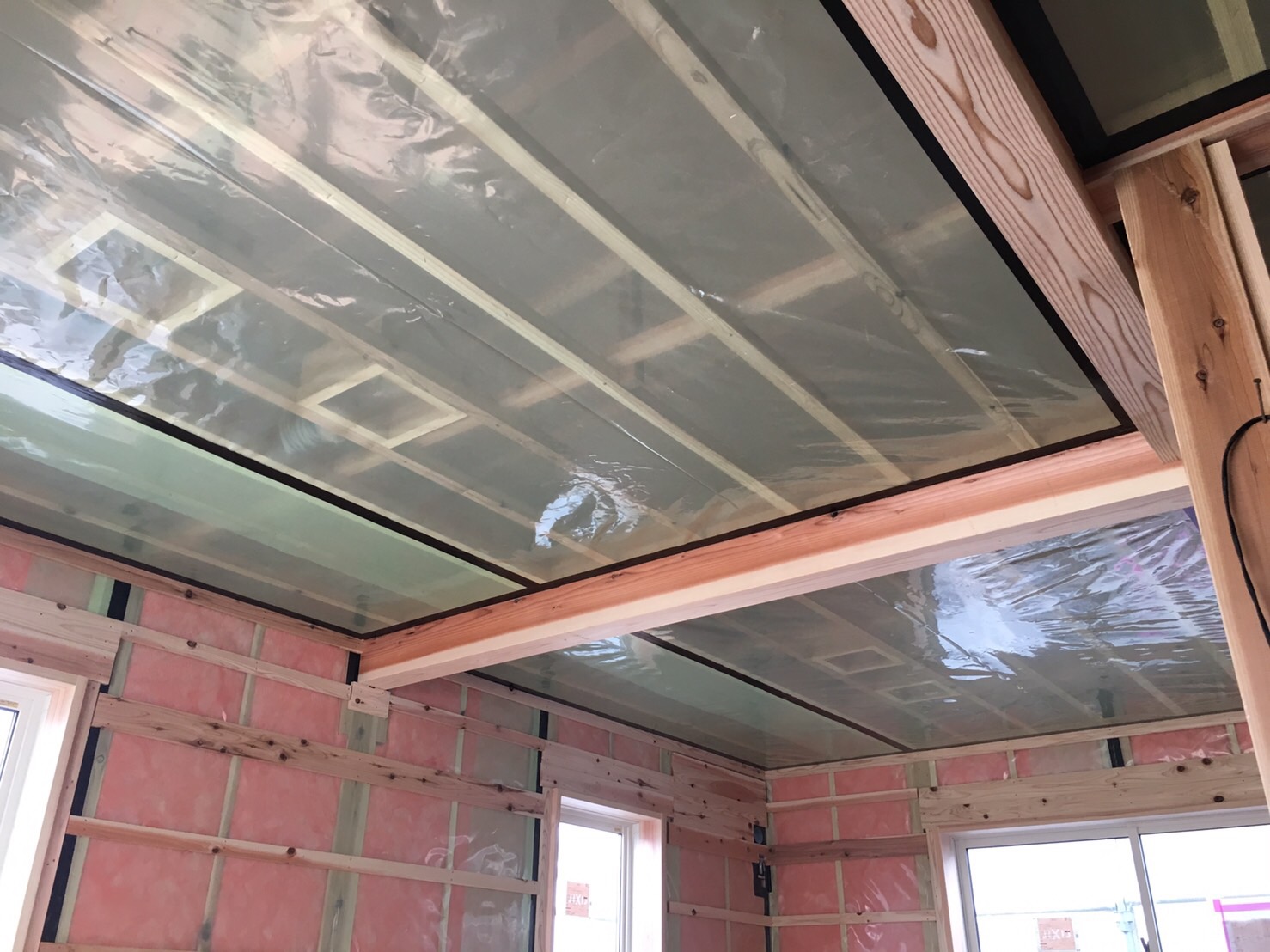

2階建は天井断熱のシート張り完了致しました!

【2017年2月9日】断熱工事!

シート張り!

【2017年2月9日】断熱工事!

平屋

断熱入れ!

【2017年2月9日】外壁工事!

金属サイディング張り!

【2017年2月9日】外壁工事!

金属サイディング張り!

【2017年2月9日】木工事!

壁下地の取付け!

【2017年2月9日】木工事!

2階建て

小野寺棟梁は枠材加工!

【2017年2月7日】断熱工事!

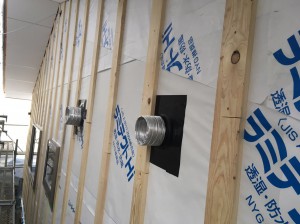

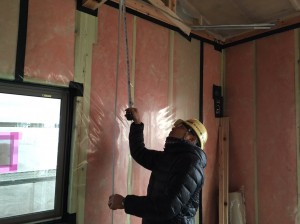

気密シート張り!

【2017年2月7日】断熱工事!

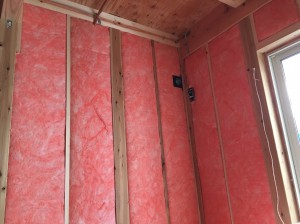

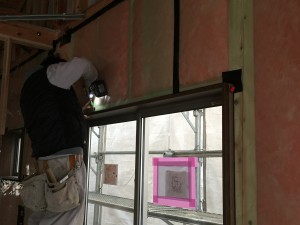

サッシ周り、電源周りもしっかり断熱!

【2017年2月7日】断熱工事!

壁断熱工事!

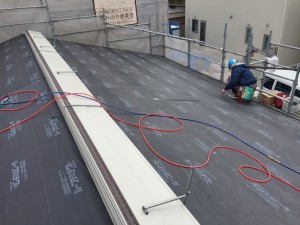

【2017年2月7日】屋根工事!

平屋は屋根葺き!

【2017年2月7日】屋根工事!

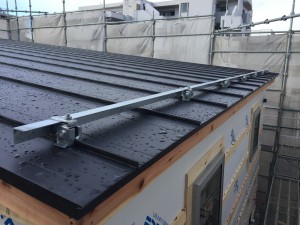

雪止めアングル!

【2017年2月7日】屋根工事!

2階建の雪止めアングル設置!

【2017年2月7日】防水検査!

サッシ周りを確認!

【2017年2月7日】防水検査!

2階建て外壁工事前の防水検査!

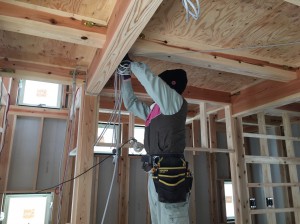

【2017年2月3日】配線工事!

電気配線も進行中!

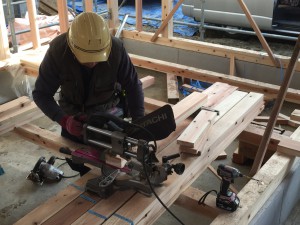

【2017年2月3日】木工事!

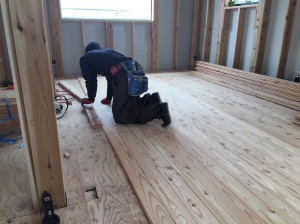

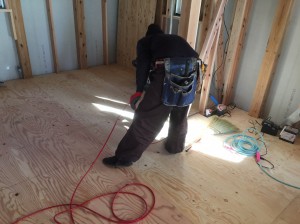

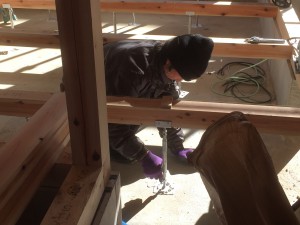

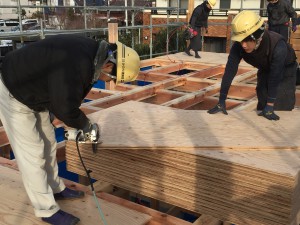

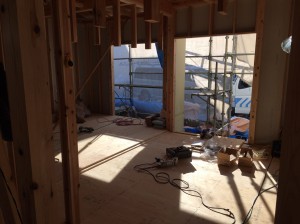

床張りが進んでいます!

【2017年2月3日】木工事!

2階建て、床張り中!

【2017年2月2日】木工事!

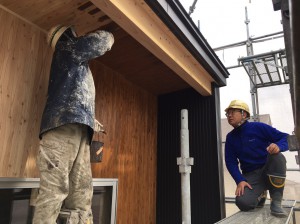

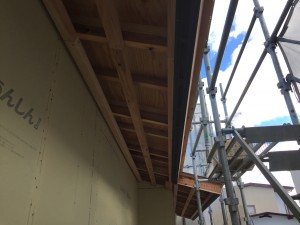

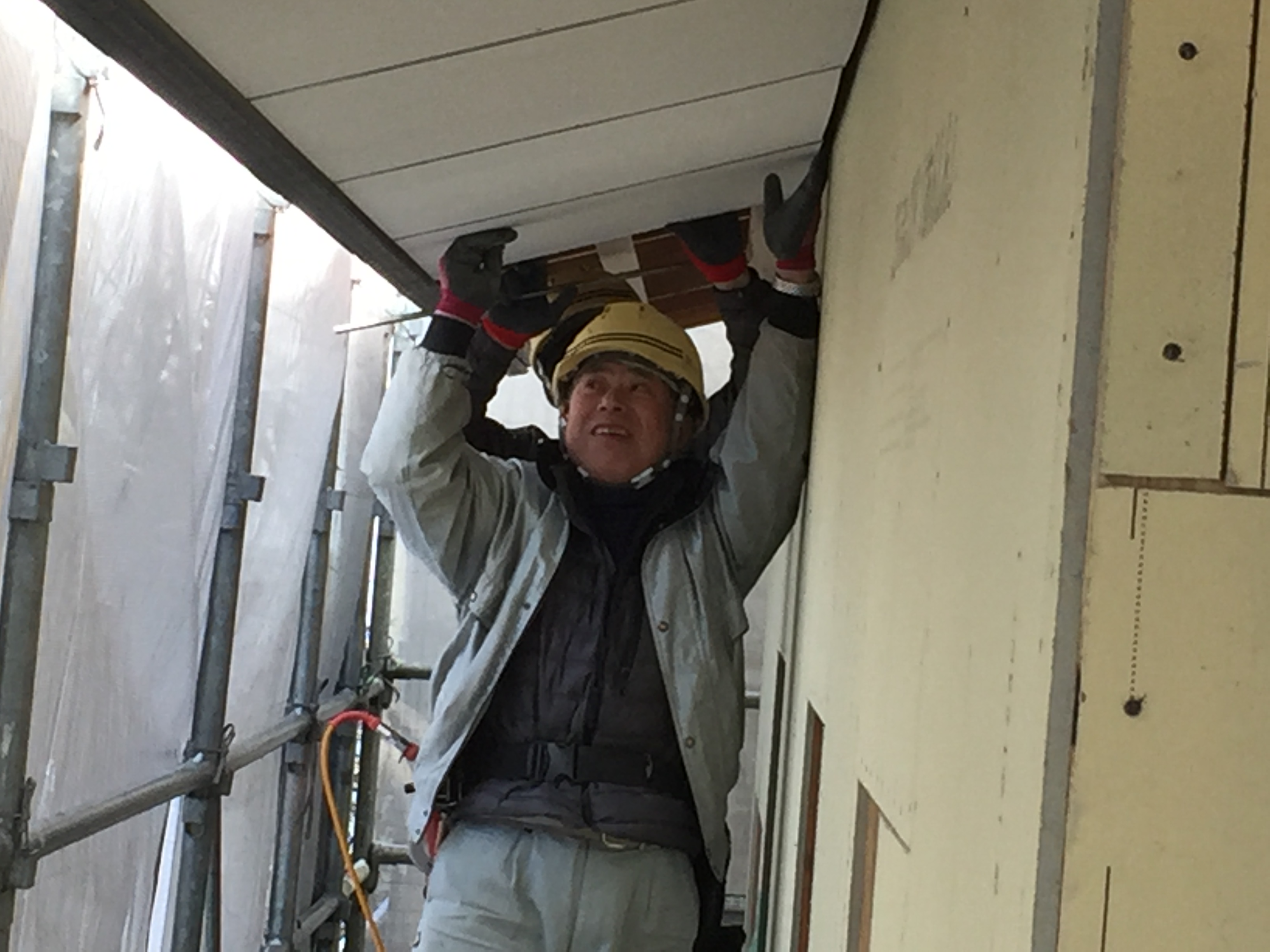

軒天ボード張り!

【2017年2月2日】木工事!

平屋は軒天工事中!

軒天下地!

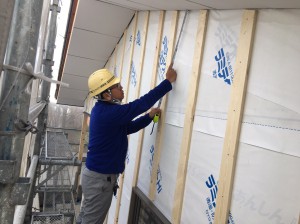

【2017年2月2日】外壁下地工事!

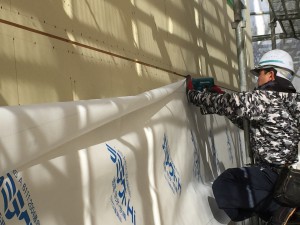

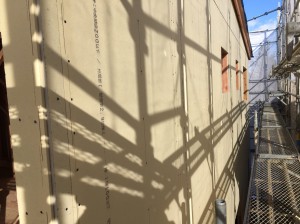

二階建の防水シート張り!

【2017年2月1日】中間検査!

続いて平屋の中間検査!

こちらも合格!

【2017年2月1日】中間検査!

検査機関による中間検査!

まずは二階建から!

無事合格!

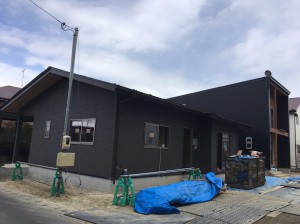

【2017年1月31日】外観!

外観!

【2017年1月31日】屋根工事!

屋根葺き!

【2017年1月31日】日当たり!

リビングは冬でも日が入ります!

【2017年1月31日】木工事!

平屋は内部の間柱入れ!

【2017年1月31日】屋根工事!

屋根材が届きました!

【2017年1月31日】木工事!

床下地張り!

【2017年1月31日】木工事!

二階建ては、床下地施工中!

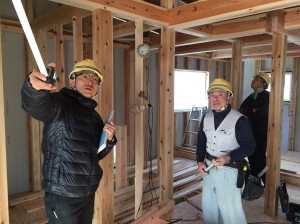

【2017年1月30日】社内中間検査!

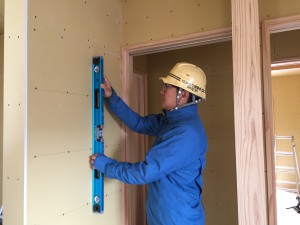

柱を確認!

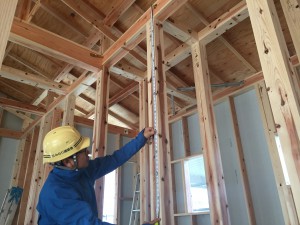

【2017年1月30日】社内中間検査!

金物確認!

【2017年1月30日】社内中間検査!

金物確認!

【2017年1月30日】社内中間検査!

続けて、平屋の社内中間検査!

【2017年1月30日】社内中間検査!

サッシ確認!

【2017年1月30日】社内中間検査!

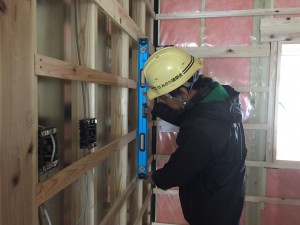

水糸で確認!

【2017年1月30日】社内中間検査!

垂直確認!

【2017年1月30日】社内中間検査!

水平垂直確認!

【2017年1月30日】社内中間検査!

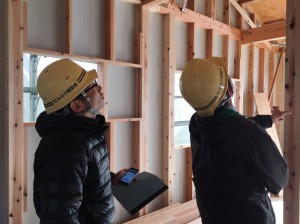

ライトを当てて確認!

【2017年1月30日】社内中間検査!

金物確認!

【2017年1月30日】社内中間検査!

二階建の社内中間検査!

小野寺棟梁と錢谷さん!

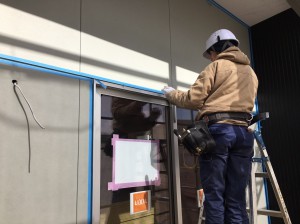

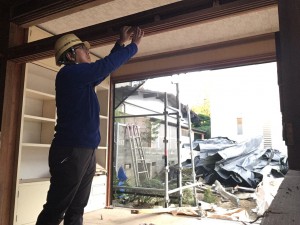

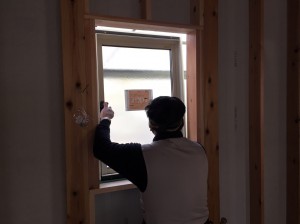

【2017年1月30日】サッシ工事!

2階の掃き出し窓設置!

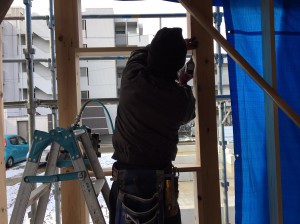

【2017年1月30日】サッシ工事!

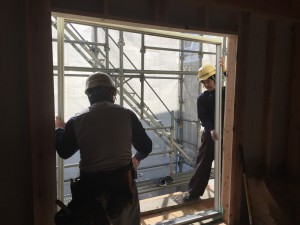

サッシ工事!

【2017年1月30日】サッシ工事!

サッシ工事!

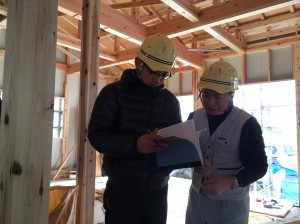

【2017年1月30日】打ち合わせ!

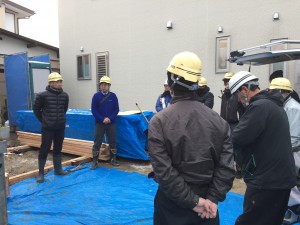

上棟後、建主さんと

現場打ち合わせ!

【2017年1月30日】サッシ工事!

サッシ取り付け!

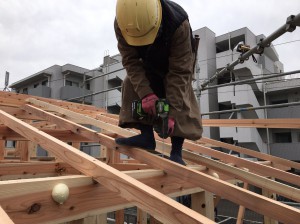

【2017年1月30日】屋根工事!

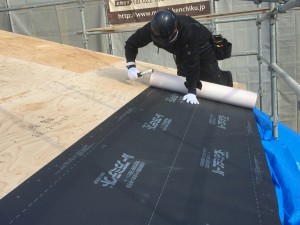

ルーフィング張りが完了!

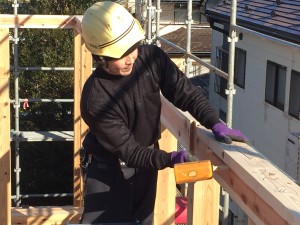

【2017年1月28日】屋根工事!

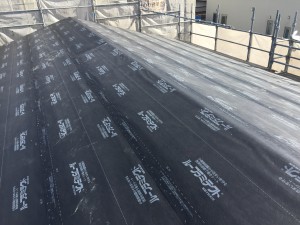

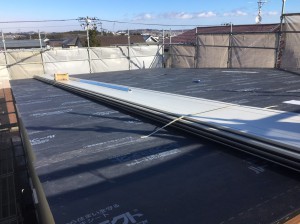

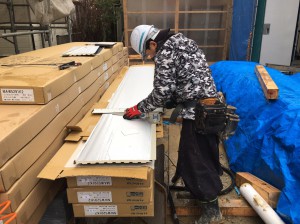

平屋のルーフィング張り!

ミサワ建板さん!

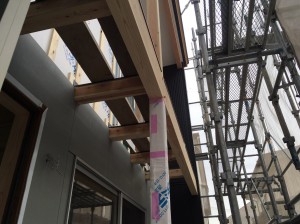

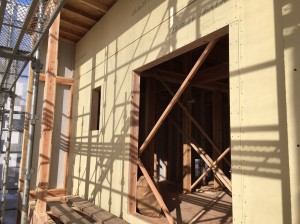

【2017年1月28日】耐力壁工事!

耐力壁工事進んでます!

【2017年1月28日】耐力壁工事!

平屋の耐力面材張り!

田原建装さん!

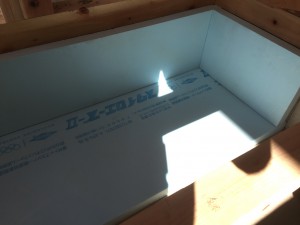

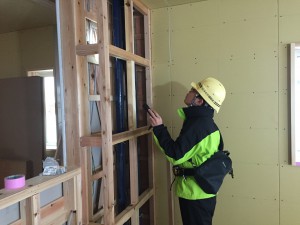

【2017年1月28日】断熱工事!

基礎断熱!

【2017年1月28日】断熱工事!

基礎断熱工事!

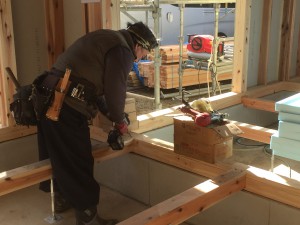

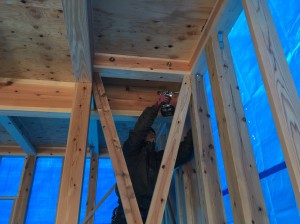

【2017年1月28日】木工事!

鋼製束設置!

【2017年1月28日】木工事!

平屋の大引施工!

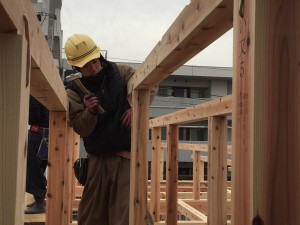

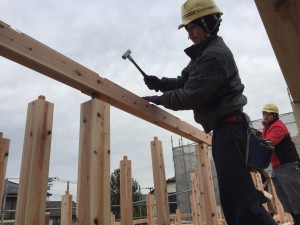

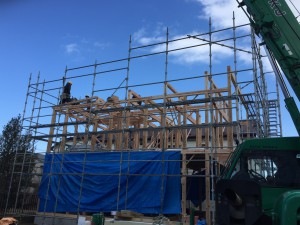

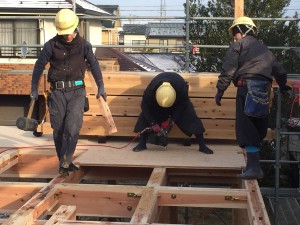

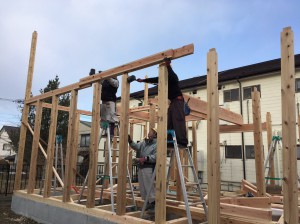

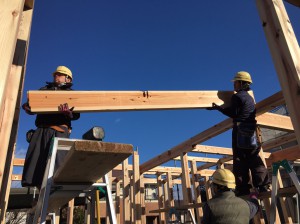

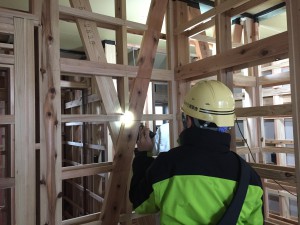

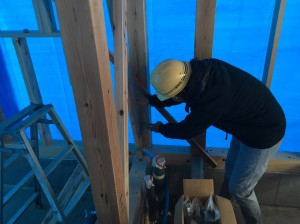

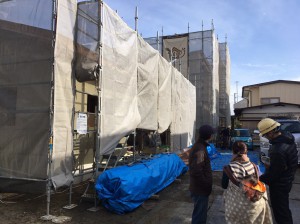

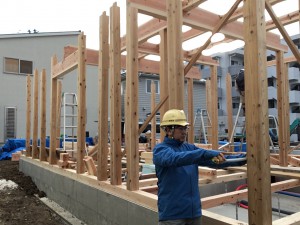

【2017年1月27日】建て方工事!

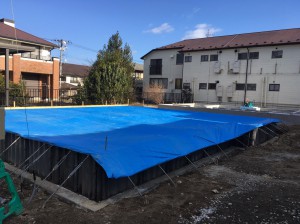

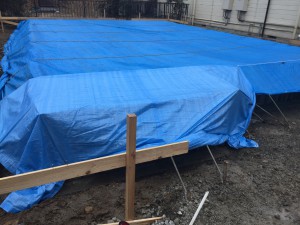

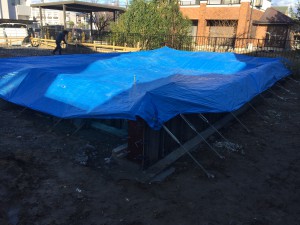

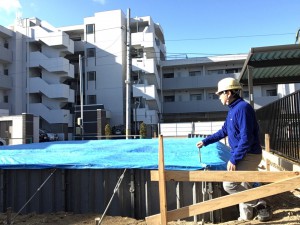

建物、材料をブルーシートで養生して

本日の作業は完了です!

【2017年1月27日】建て方工事!

建て方確認!

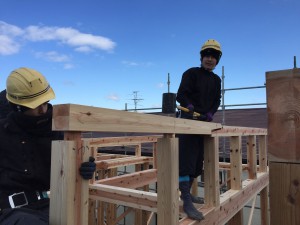

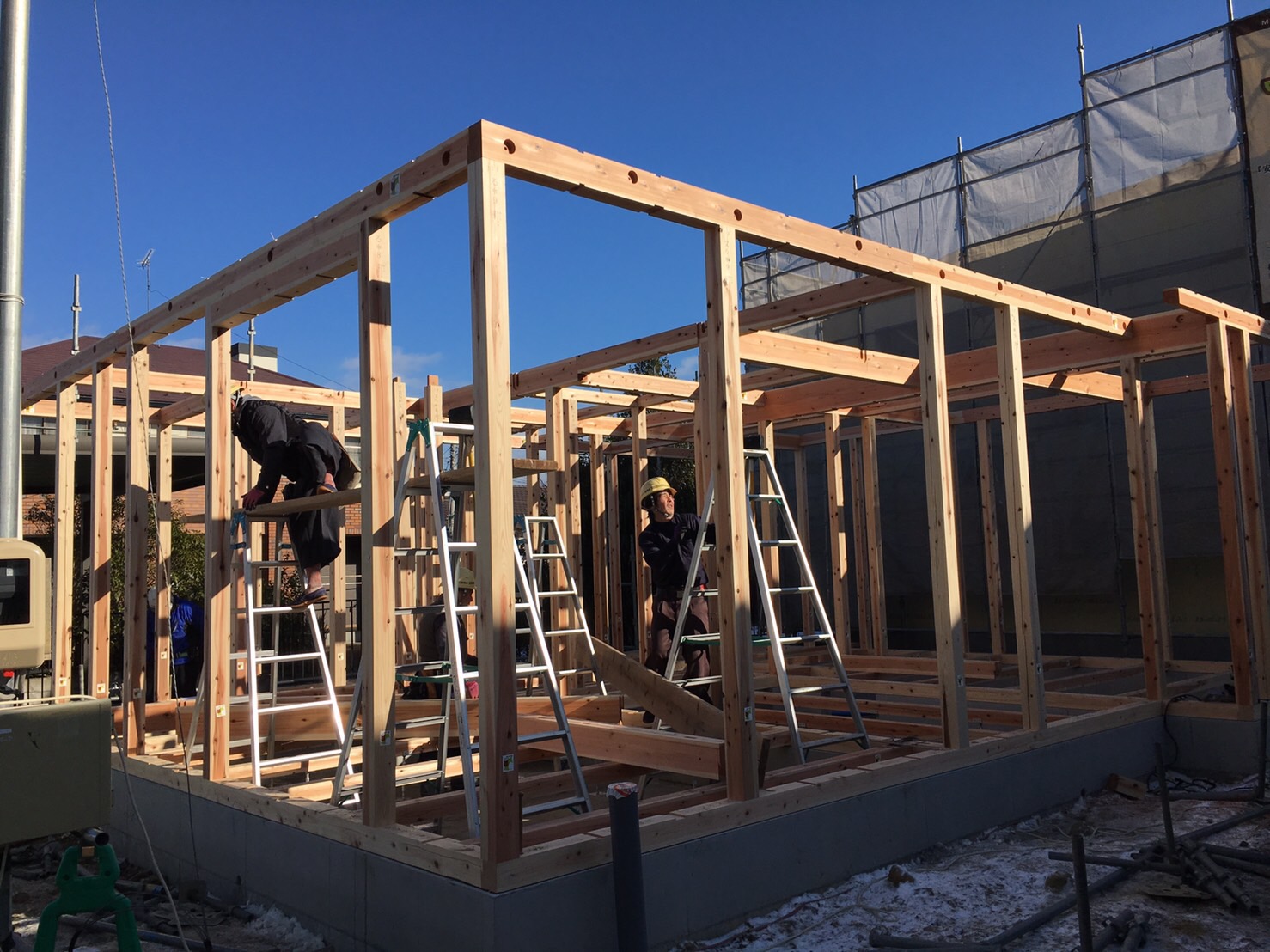

【2017年1月27日】建て方工事!

窓台、まぐさ設置完了!

【2017年1月27日】建て方工事!

窓台、まぐさ施工!

【2017年1月27日】建て方工事!

窓台、まぐさ加工!

小野寺棟梁!

【2017年1月27日】建て方工事!

サッシの高さ確認!

【2017年1月27日】建て方工事!

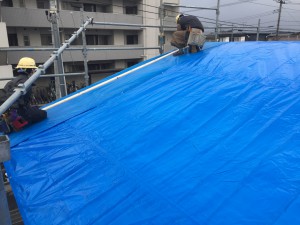

屋根はブルーシートでしっかり養生!

【2017年1月27日】建て方工事!

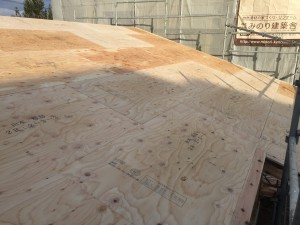

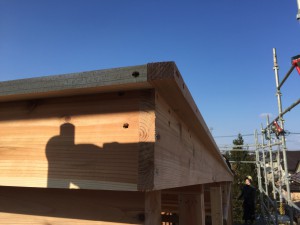

野地板張り完了!

【2017年1月27日】建て方工事!

破風、鼻隠取り付け!

【2017年1月27日】建て方工事!

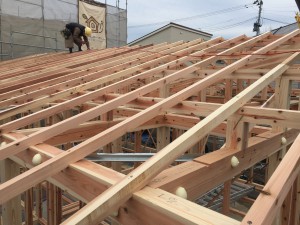

垂木がかかりました!

【2017年1月27日】建て方工事!

垂木掛け!

【2017年1月27日】建て方工事!

かすがいでしっかり固定!

【2017年1月27日】建て方工事!

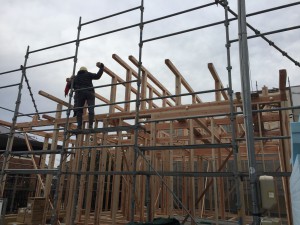

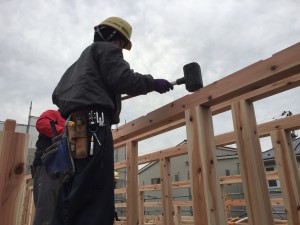

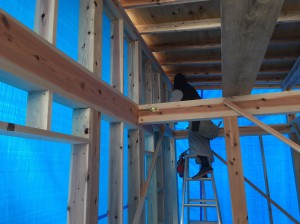

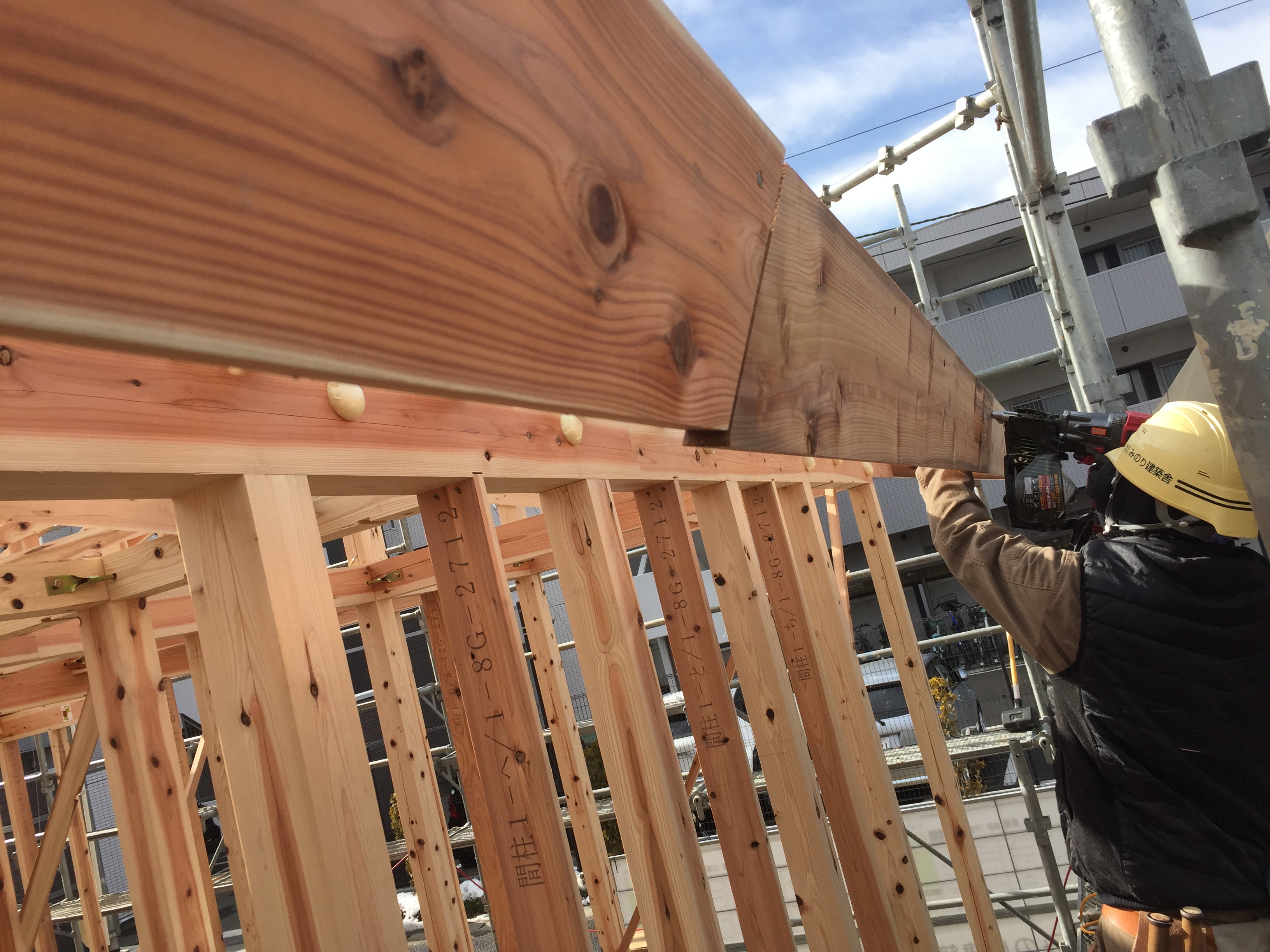

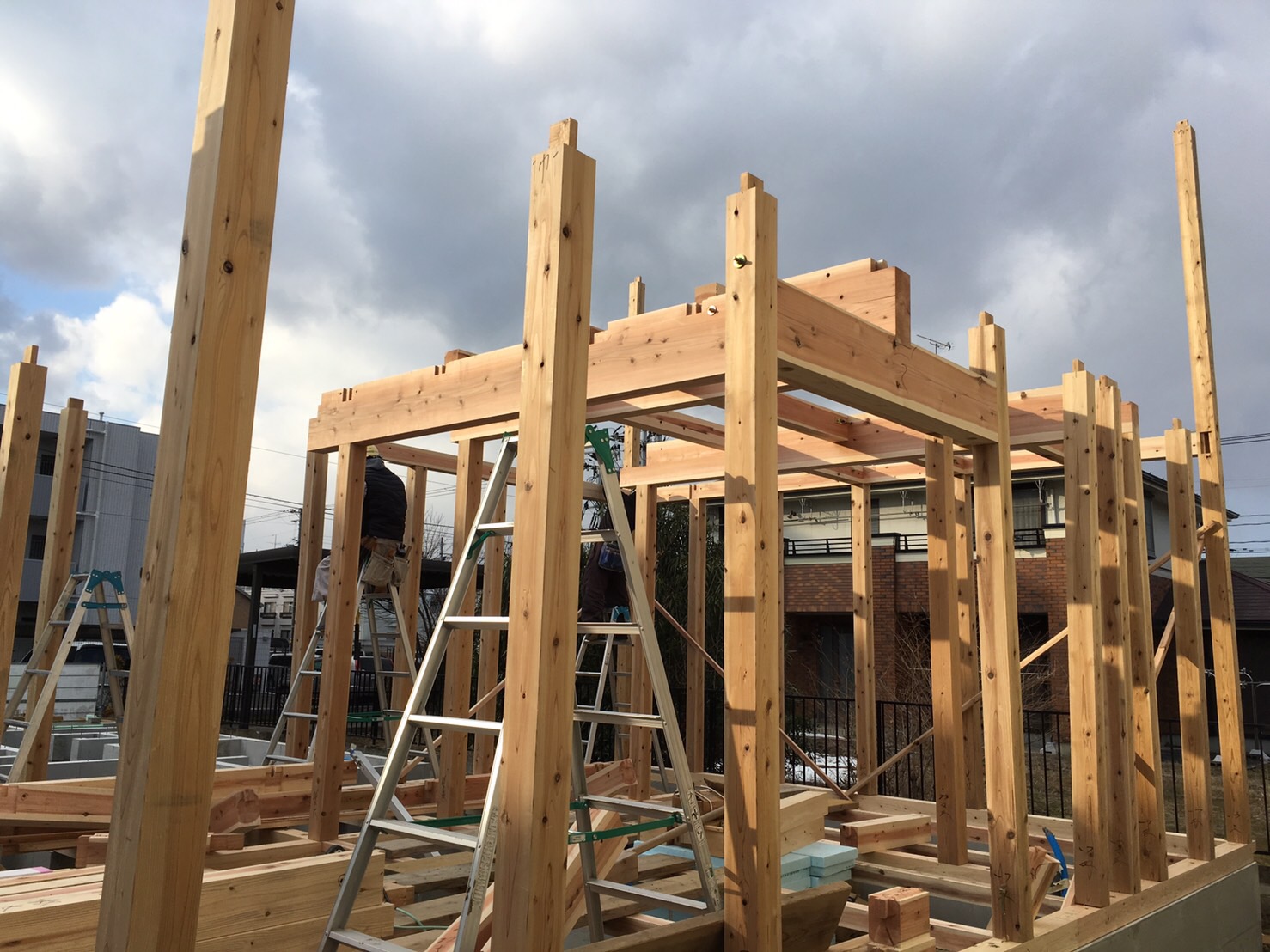

無事上棟しました!

【2017年1月27日】建て方工事!

棟木が上がりました!

【2017年1月27日】建て方工事!

母屋掛け!

【2017年1月27日】建て方工事!

宵建てしていたので、

母屋掛けから開始です!

【2017年1月27日】建て方工事!

小野寺棟梁からも

安全面等について挨拶がありました!

安全第一で進めます!

【2017年1月27日】建て方工事!

本日は平屋の建て方工事です!

朝礼からスタート!

【2017年1月26日】耐力壁工事!

耐力面材張りが完了!

【2017年1月26日】耐力壁工事!

2階建は耐力面材張り終わりました!

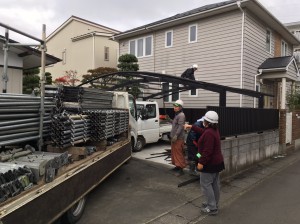

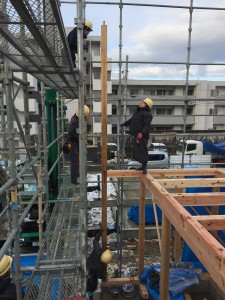

【2017年1月26日】足場設置!

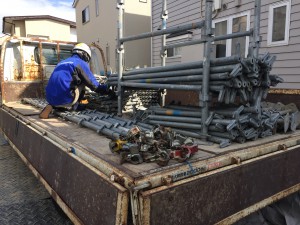

足場設置!

【2017年1月26日】足場設置!

足場も同時に組んでいます!

【2017年1月26日】建て方工事!

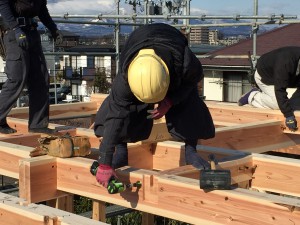

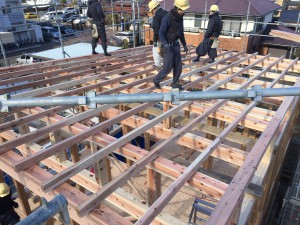

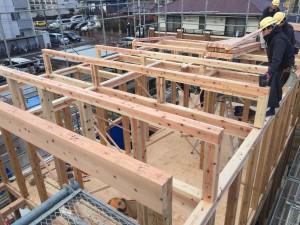

梁組み!

【2017年1月26日】建て方工事!

平屋は明日の建て方に向けて宵建て!

【2017年1月24日】打合せ!

 雪でしたが、泉区南中山にあるコットンフィールズさんへ

カーテンの打合せへ!

 実際の商品を手に取って 確認・打合せです。

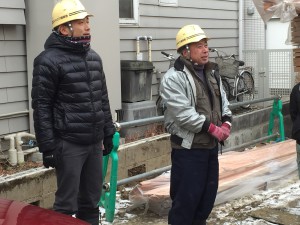

【2017年1月24日】基礎検査!

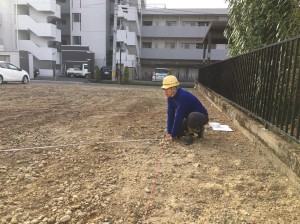

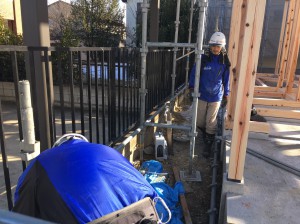

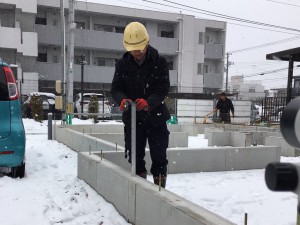

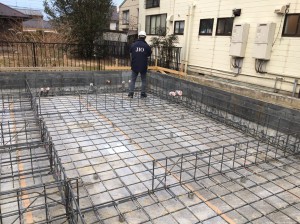

基礎のレベル確認!

【2017年1月24日】基礎検査!

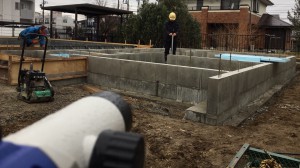

平屋の基礎検査!

基礎天端のレベル確認!

【2017年1月24日】基礎工事!

玄関土間の型枠外し完了!

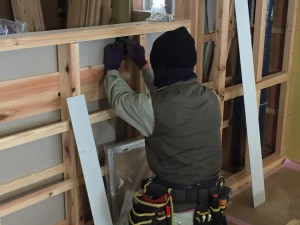

【2017年1月24日】木工事!

筋交い金物確認!

【2017年1月24日】木工事!

筋交い金物取り付け!

【2017年1月24日】木工事!

間柱取り付け!

【2017年1月23日】木工事!

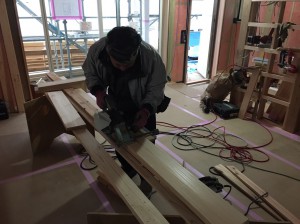

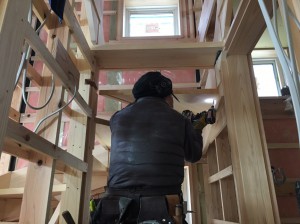

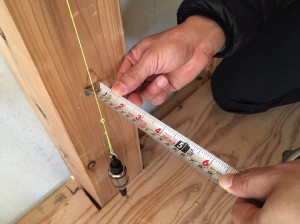

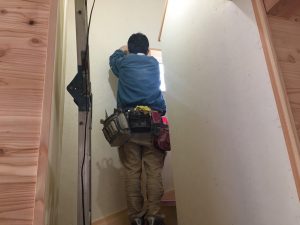

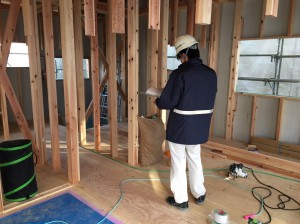

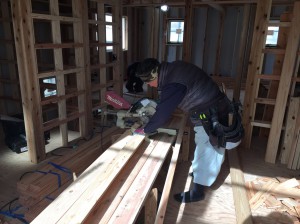

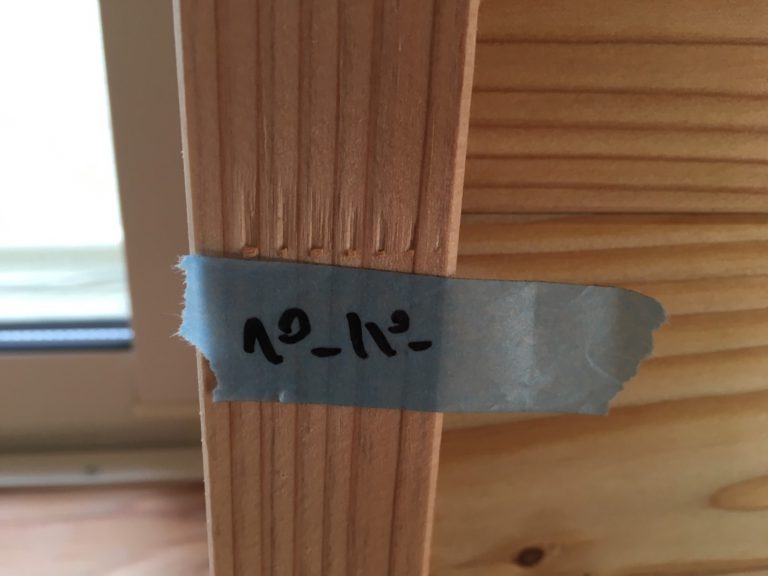

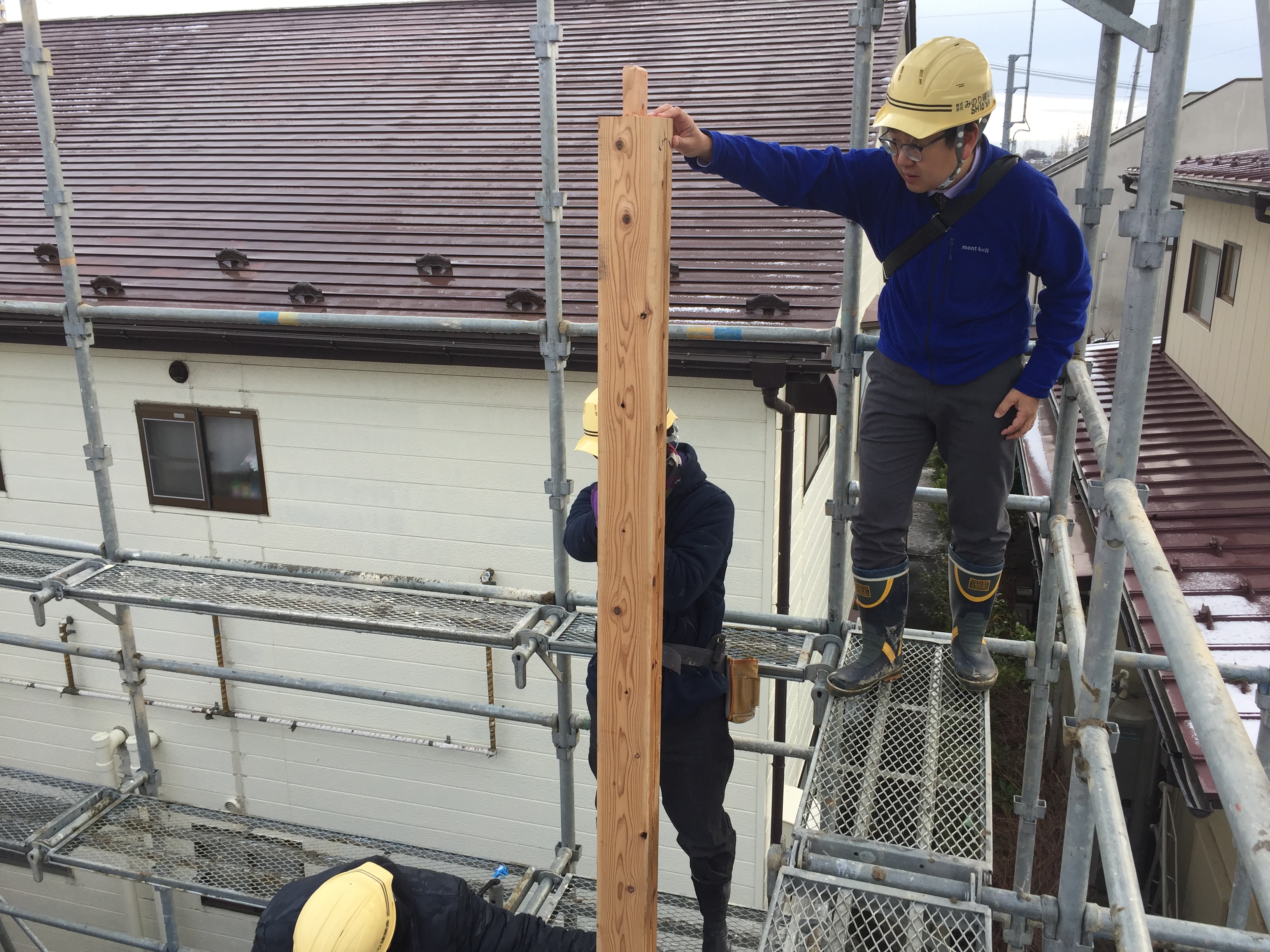

小野寺棟梁は階段下サッシ高さの追い出し!

【2017年1月23日】木工事!

2階も並行して進めます!

【2017年1月23日】木工事!

窓台まぐさ取り付け中!

【2017年1月21日】建て方工事!

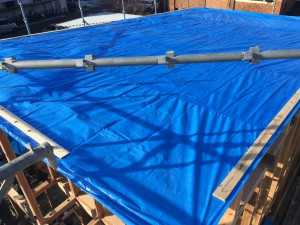

周りもブルーシートで養生して

本日の作業は完了です!

【2017年1月21日】建て方工事!

ブルーシートで養生!

風で飛ばないよう

しっかり固定します!

【2017年1月21日】建て方工事!

破風板、広小舞取り付け!

【2017年1月21日】建て方工事!

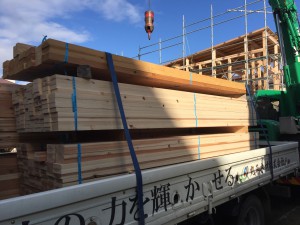

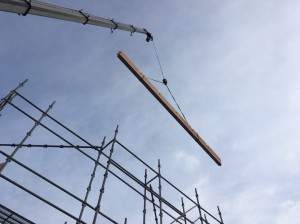

追加の木材が到着!

【2017年1月21日】建て方工事!

野地板張り!

【2017年1月21日】建て方工事!

垂木が架かりました!

【2017年1月21日】建て方工事!

垂木掛け!

【2017年1月21日】建て方工事!

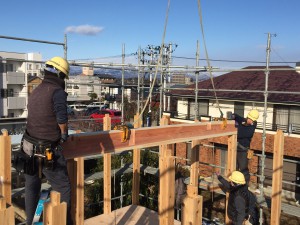

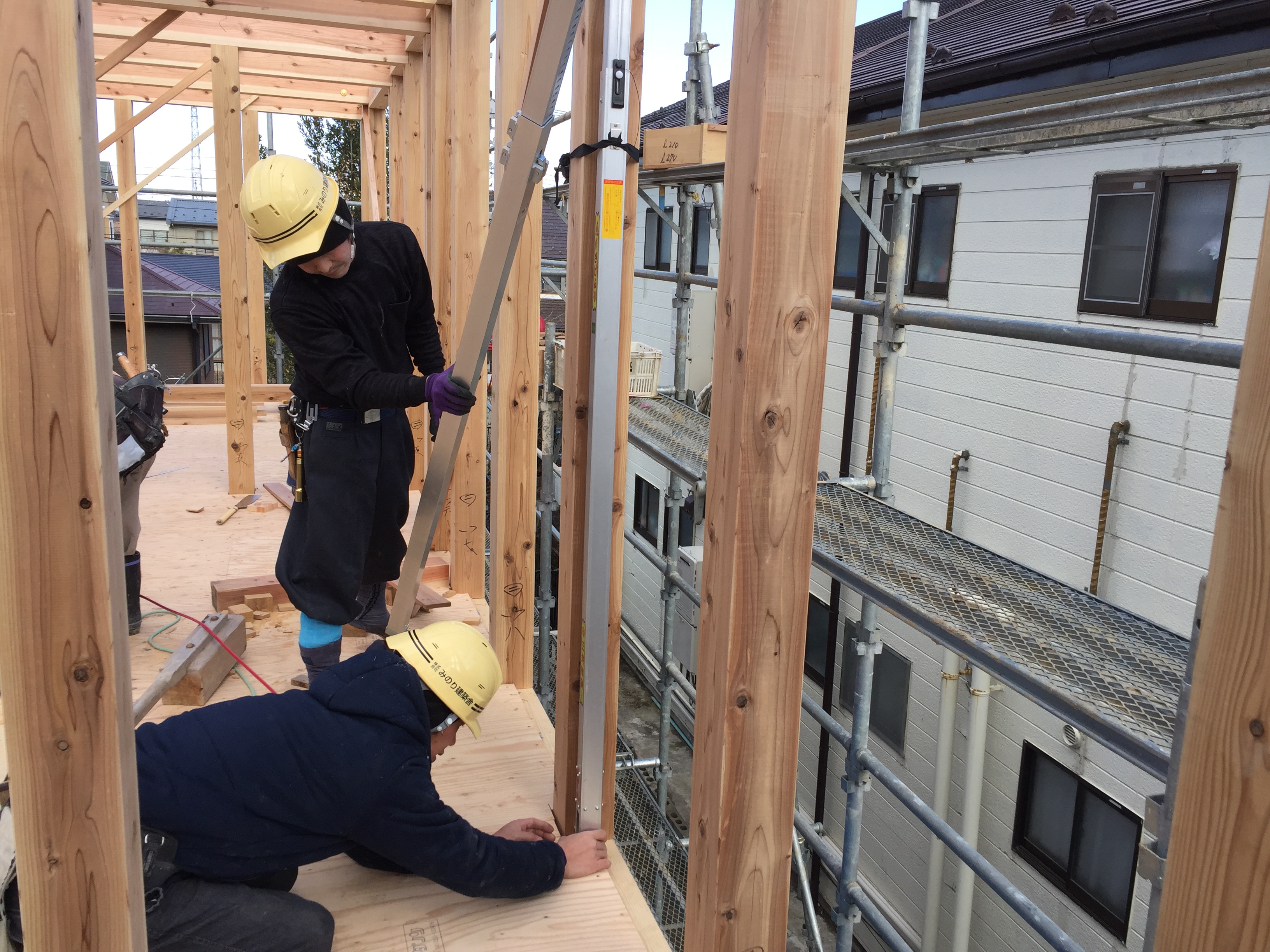

無事上棟しました!

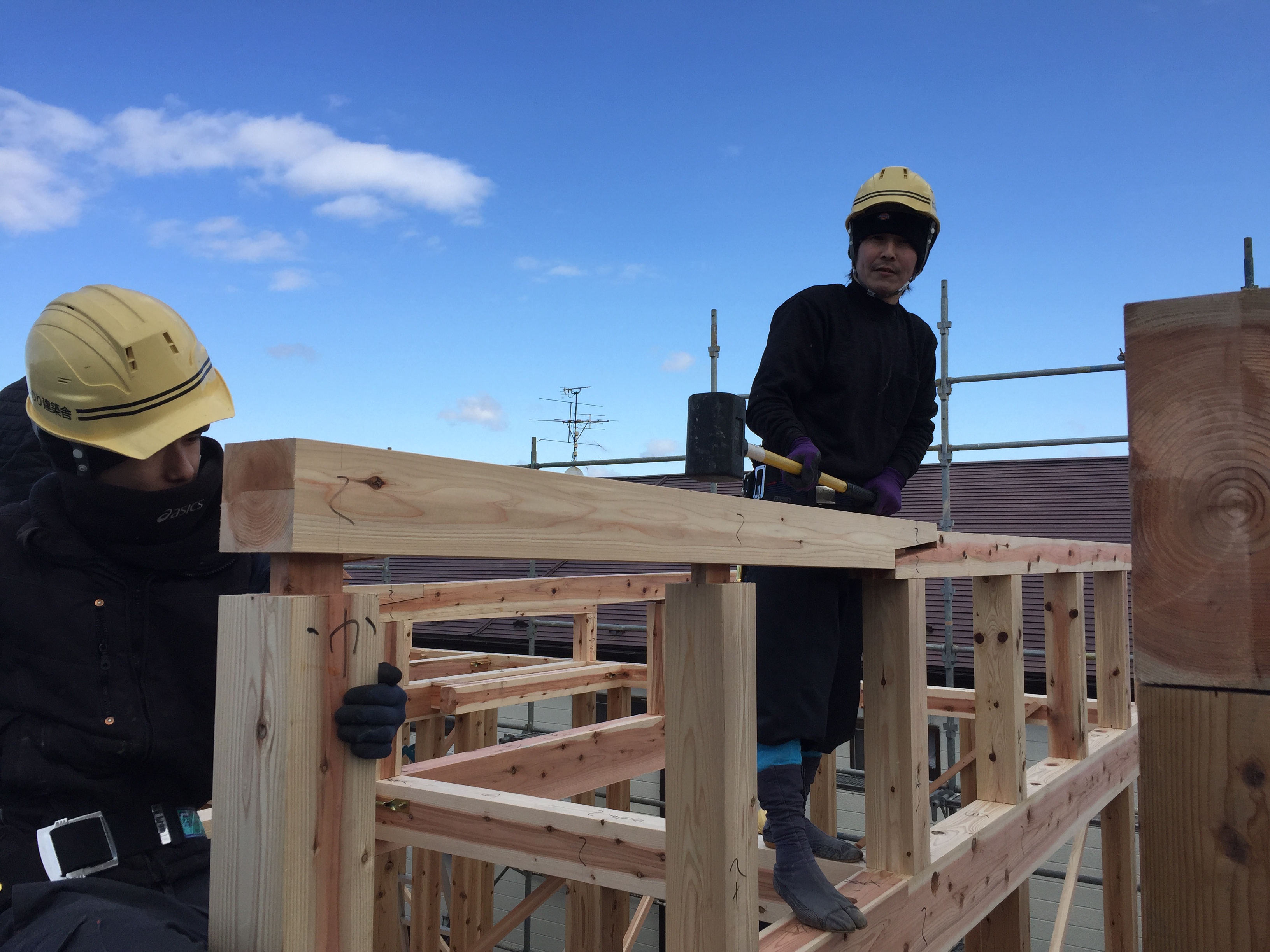

【2017年1月21日】建て方工事!

棟木まで上がりました!

【2017年1月21日】建て方工事!

母屋架け!

【2017年1月21日】建て方工事!

柱の垂直を確認!

【2017年1月21日】建て方工事!

道路清掃をしながら作業を進めます!

【2017年1月21日】建て方工事!

金物で固定していきます!

【2017年1月21日】建て方工事!

込み栓打ち込み!

【2017年1月21日】建て方工事!

梁、桁を組んでいきます!

【2017年1月21日】建て方工事!

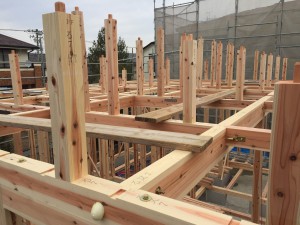

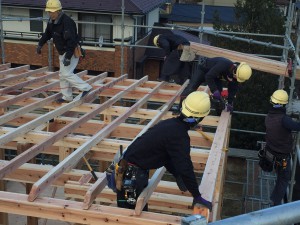

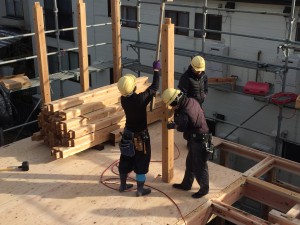

二階の梁組み!

【2017年1月21日】建て方工事!

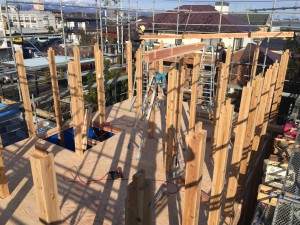

二階の柱立てが完了!

【2017年1月21日】建て方工事!

二階柱立て!

【2017年1月21日】建て方工事!

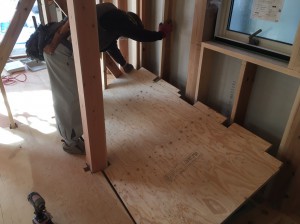

二階床下地張り!

【2017年1月21日】建て方工事!

二階の床下地加工!

【2017年1月21日】建て方工事!

手板!

大工さんの図面です!

【2017年1月21日】建て方工事!

クレーンで吊り上げながらの作業!

【2017年1月21日】建て方工事!

刻んだ材料!

【2017年1月21日】建て方工事!

指示を出す小野寺棟梁!

【2017年1月21日】建て方工事!

通し柱確認!

【2017年1月21日】建て方工事!

宵建てしていたので、

通し柱、二階の柱立てから作業開始です!

【2017年1月21日】建て方工事!

小野寺棟梁からも

本日の作業、安全面について

しっかり確認!

【2017年1月21日】建て方工事!

朝礼からスタート!

安全面等しっかり確認!

【2017年1月19日】建て方工事!

宵建て確認!

【2017年1月19日】建て方工事!

一階構造材!

【2017年1月19日】建て方工事!

宵建て!

【2017年1月19日】建て方工事!

宵建て中!

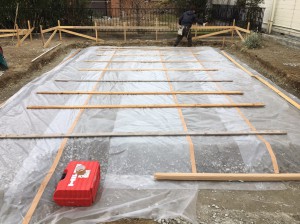

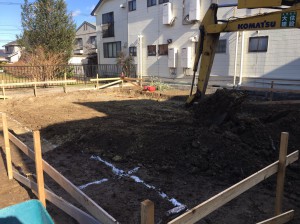

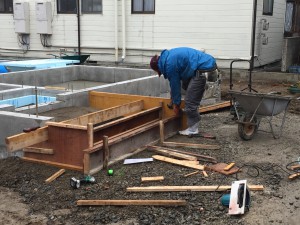

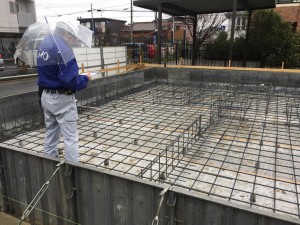

【2017年1月19日】基礎工事!

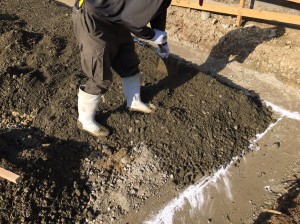

平屋玄関土間打設!

【2017年1月19日】基礎工事!

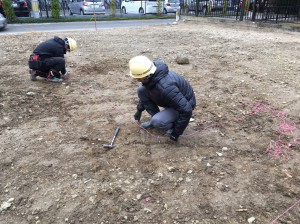

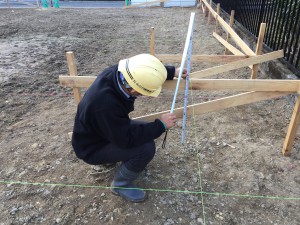

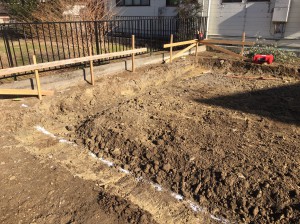

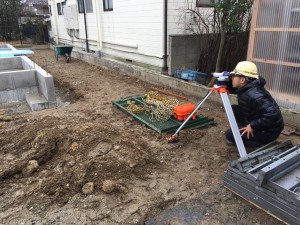

基礎墨出し!

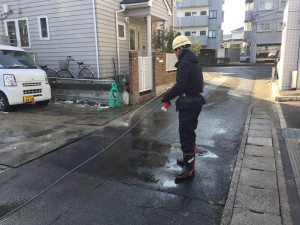

【2017年1月19日】清掃!

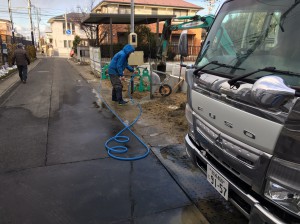

道路清掃!

【2017年1月19日】基礎工事!

平屋側基礎!

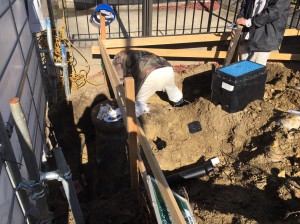

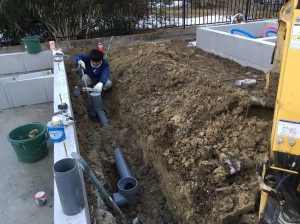

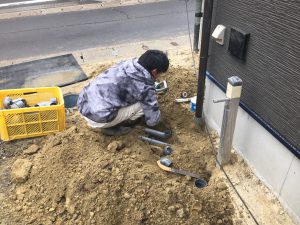

【2017年1月17日】配管工事!

配管工事確認!

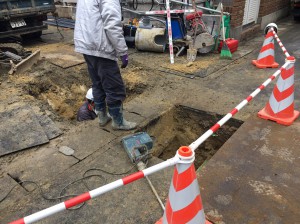

【2017年1月17日】配管工事!

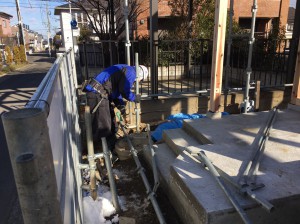

外部配管中!

【2017年1月10日】サッシ打合せ!

小野寺棟梁、大角屋さんと

サッシ打合せ!

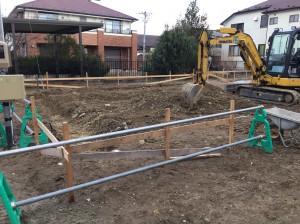

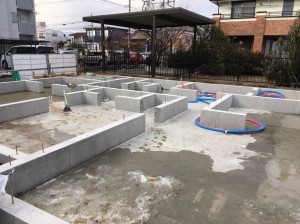

【2017年1月10日】基礎工事!

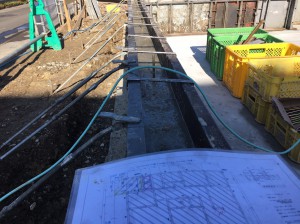

打設状況確認!

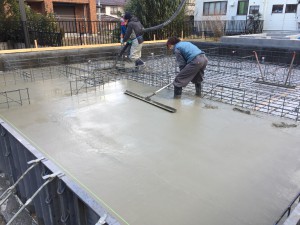

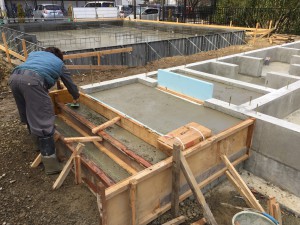

【2017年1月10日】基礎工事!

立ち上がりコンクリート

打設状況確認!

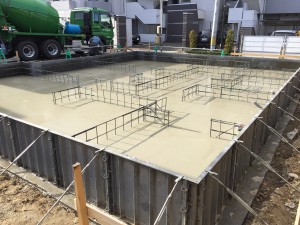

【2017年1月10日】基礎工事!

平屋の立ち上がりコンクリート

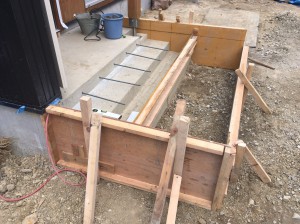

打設完了!

【2017年1月10日】基礎工事!

二階建の基礎確認!

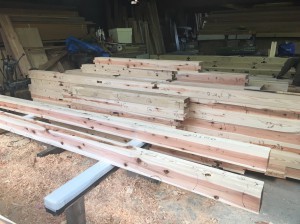

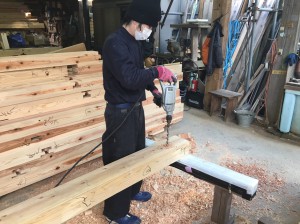

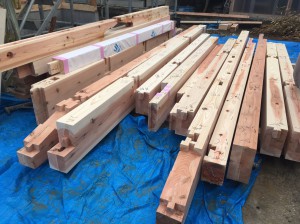

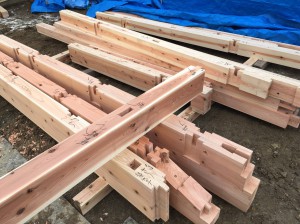

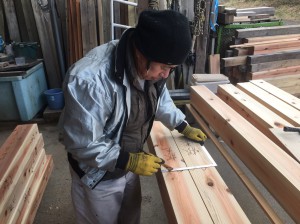

【2017年1月7日】墨付け刻み!

刻んだ材料!

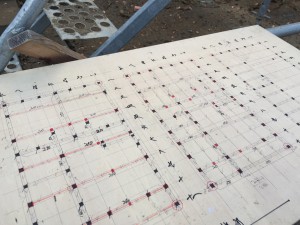

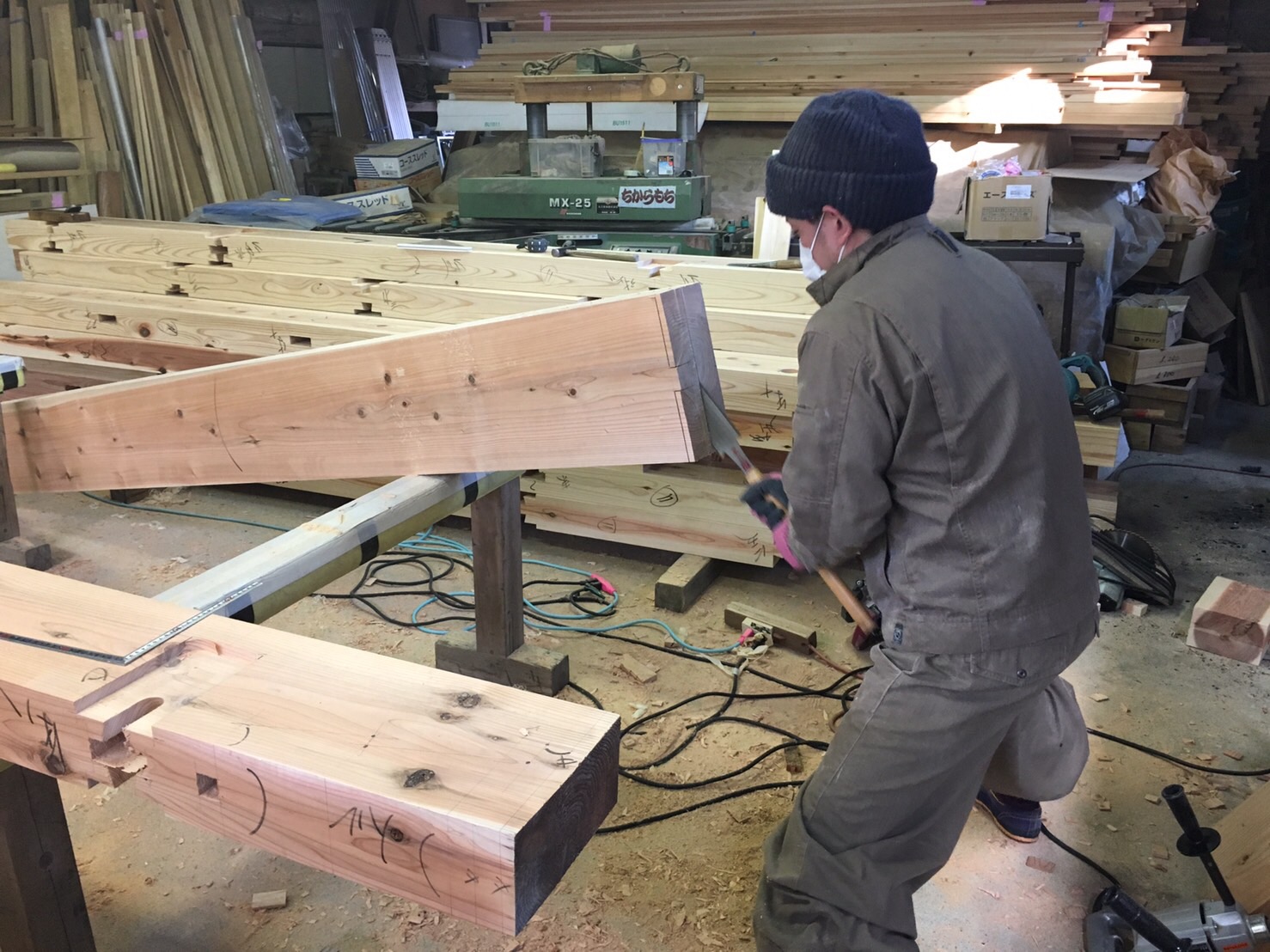

【2017年1月7日】墨付け!

墨付けした材料!

【2017年1月7日】刻み!

刻み!

【2017年1月7日】刻み!

継ぎ手!

【2017年1月7日】墨付け!

一本一本墨付け!

小野寺棟梁!

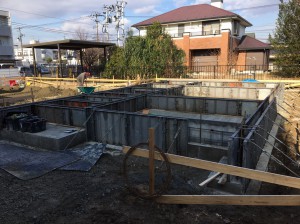

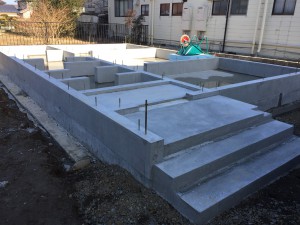

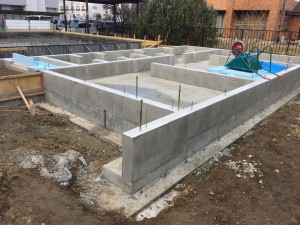

【2017年1月7日】基礎工事!

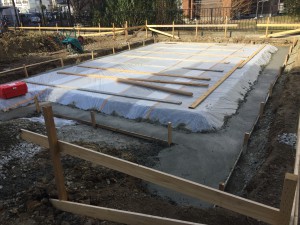

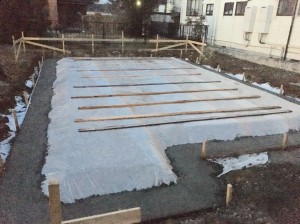

基礎養生中!

【2017年1月7日】基礎工事!

基礎養生確認!

【2016年12月28日】基礎工事!

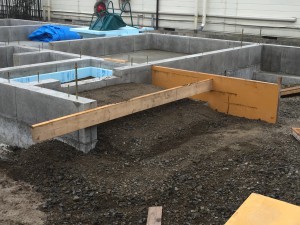

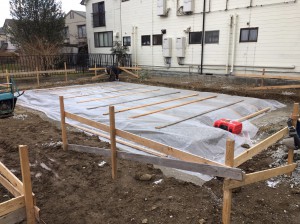

平屋の土間コンクリート打設が完了!

来年も工事が続きます!

引き続き、宜しくお願い致します!

【2016年12月28日】基礎工事!

二階建、基礎全景!

【2016年12月28日】基礎工事!

階段もきれいに整えていきます!

【2016年12月28日】基礎工事!

続いて、二階建の玄関土間打設!

【2016年12月28日】基礎工事!

細かい部分はコテで仕上げます!

【2016年12月28日】基礎工事!

コンクリートを均していきます!

【2016年12月28日】基礎工事!

バイブレーターで気泡を除去します!

【2016年12月28日】基礎工事!

平屋の土間コンクリート打設!

【2016年12月27日】基礎工事!

玄関土間枠設置!

【2016年12月27日】基礎工事!

玄関土間砕石転圧!

【2016年12月27日】基礎検査!

基礎天端レベルを計測!

【2016年12月27日】基礎検査!

二階建の基礎検査!

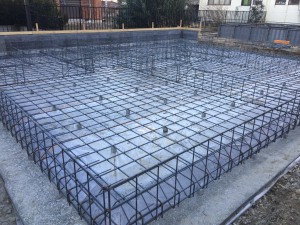

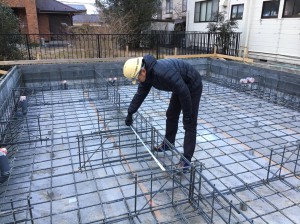

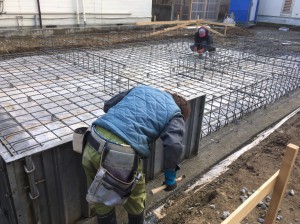

【2016年12月27日】配筋検査!

平屋の配筋検査!

結果は合格!

【2016年12月27日】配筋検査!

検査機関による配筋検査!

【2016年12月27日】配筋検査!

配筋検査前の配筋確認!

【2016年12月27日】配筋検査!

配筋検査前の配筋確認!

【2016年12月24日】基礎工事!

平屋の配筋が進んでいます!

【2016年12月24日】水道工事!

前面道路の舗装完了!

【2016年12月23日】基礎工事!

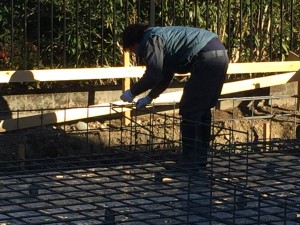

配筋確認!

【2016年12月23日】基礎工事!

平屋は配筋中!

【2016年12月23日】基礎工事!

二階建の基礎は養生中!

【2016年12月22日】水道工事!

水道取り出し工事!

【2016年12月22日】水道工事!

水道取り出し工事!

【2016年12月22日】基礎工事!

基礎配筋!

【2016年12月22日】基礎工事!

平屋の配筋進行中!

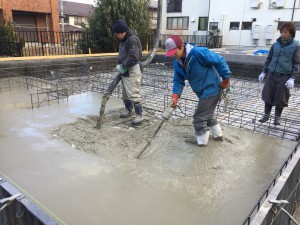

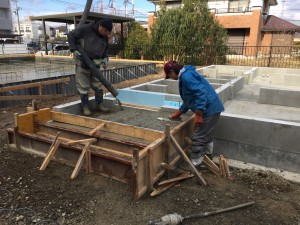

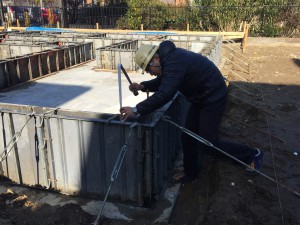

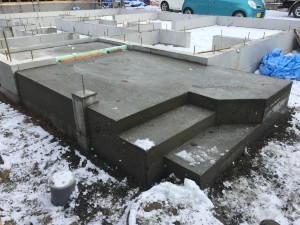

【2016年12月21日】コンクリート打設!

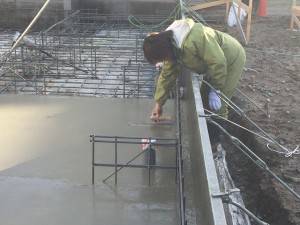

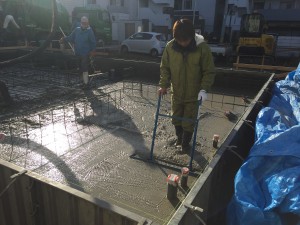

基礎立上りのコンクリート打設!

【2016年12月20日】基礎工事!

アンカーボルト確認!

【2016年12月20日】基礎工事!

二階建は立ち上がり枠設置!

【2016年12月20日】基礎工事!

平屋の砕石入れ!

【2016年12月20日】基礎工事!

平屋の砕石入れ!

【2016年12月17日】基礎工事!

ブルーシートでしっかり養生して完了です!

【2016年12月17日】基礎工事!

打設完了!

【2016年12月17日】基礎工事!

細かい部分をコテで仕上げ!

【2016年12月17日】基礎工事!

コンクリートを均していきます!

【2016年12月17日】基礎工事!

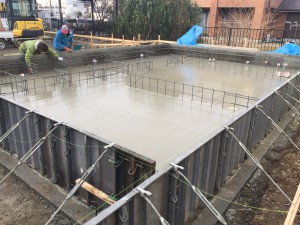

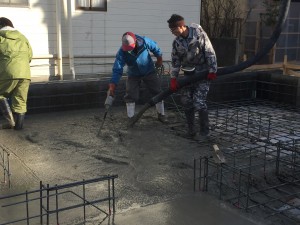

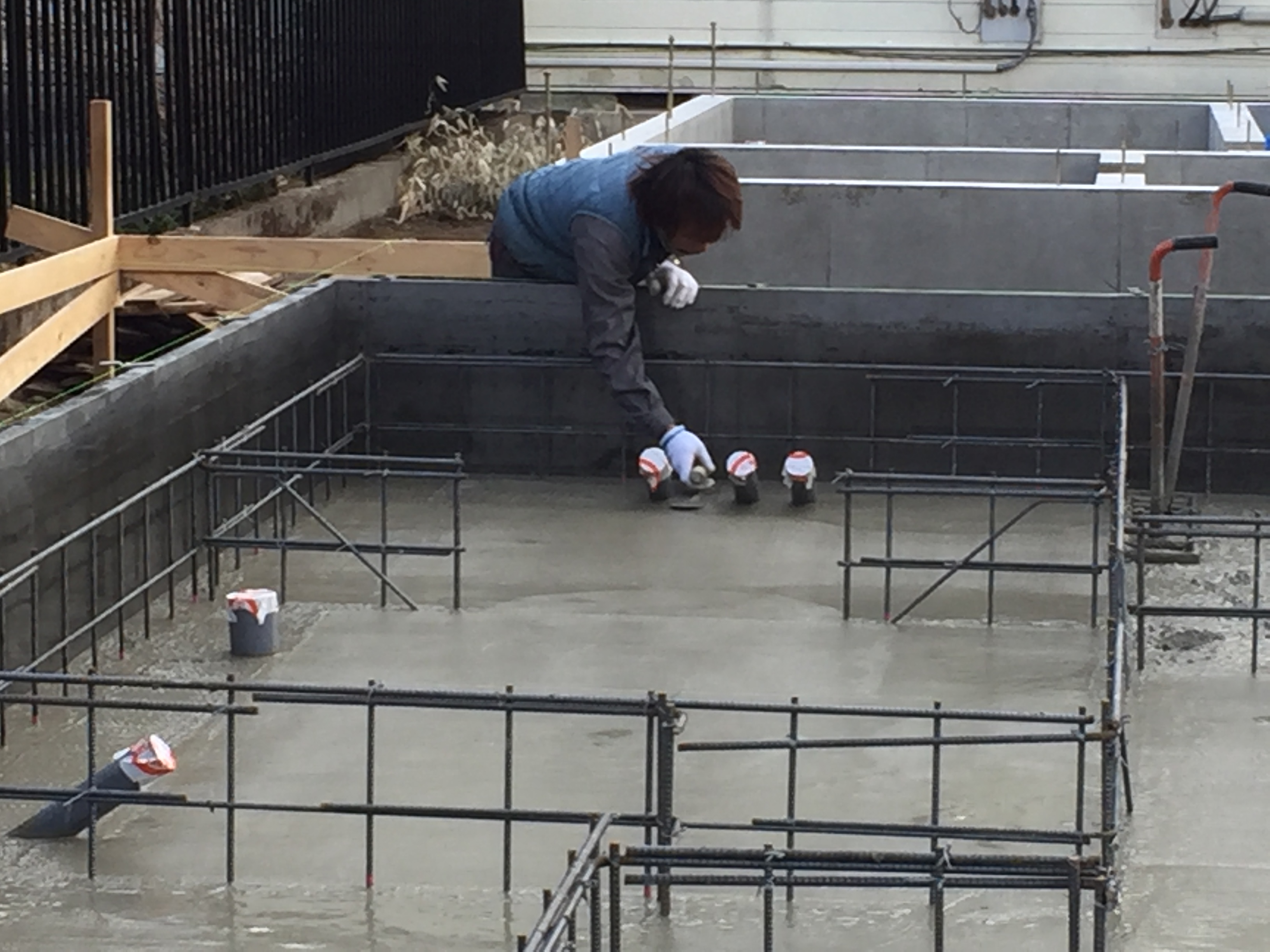

土間コンクリート打設!

【2016年12月17日】基礎工事!

鎮め物!

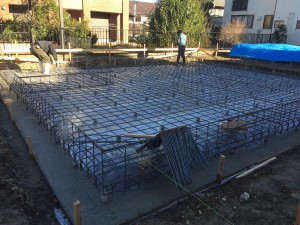

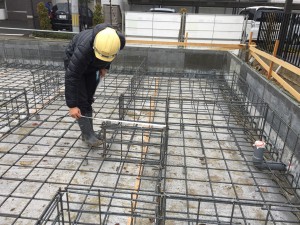

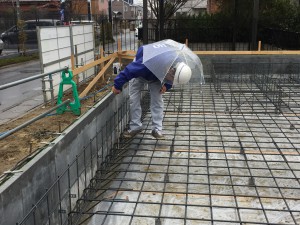

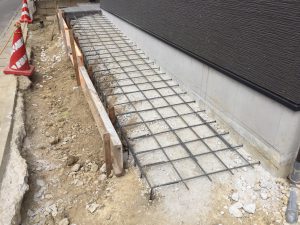

【2016年12月16日】配筋検査!

無事合格!

【2016年12月16日】配筋検査!

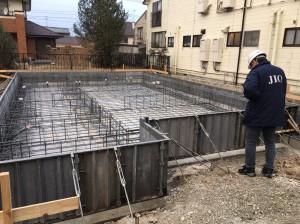

外部機関による配筋検査!

【2016年12月16日】配筋検査!

事前の社内配筋検査!

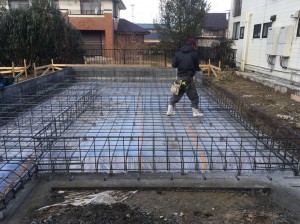

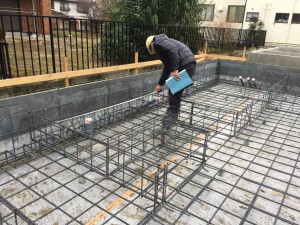

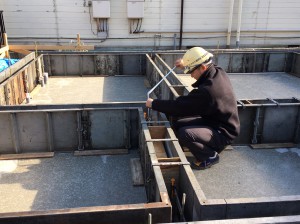

【2016年12月15日】基礎工事!

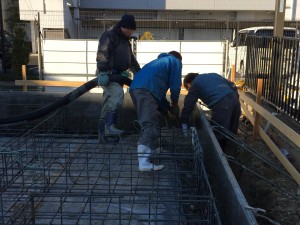

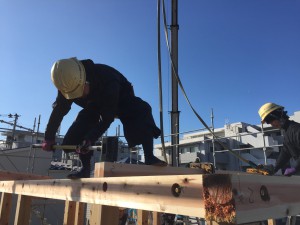

配筋工事!

【2016年12月15日】基礎工事!

配筋工事!

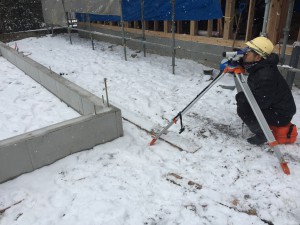

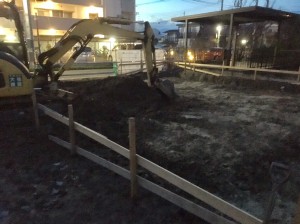

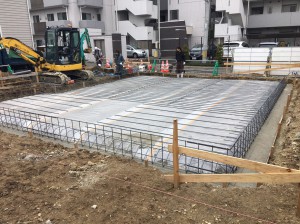

【2016年12月12日】基礎工事!

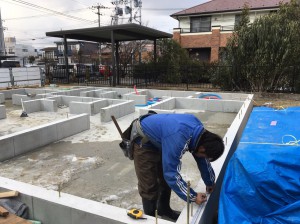

二階建の捨てコン打設確認!

【2016年12月12日】基礎工事!

平屋の掘削確認!

【2016年12月12日】基礎工事!

平屋の掘削確認!

【2016年12月10日】基礎工事!

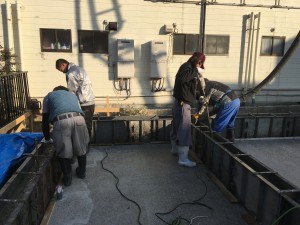

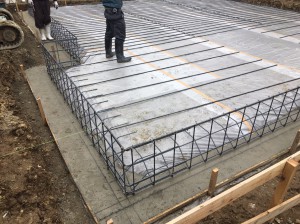

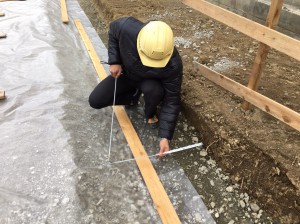

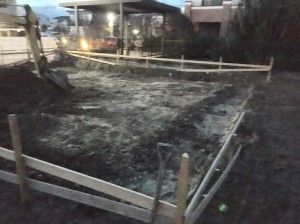

捨てコンクリート打設完了!

【2016年12月10日】基礎工事!

平屋の掘削も始まりました!

【2016年12月10日】基礎工事!

ベース掘削幅確認!

【2016年12月10日】基礎工事!

打設前の確認!

【2016年12月10日】基礎工事!

捨てコンクリート打設準備!

【2016年12月8日】配管工事!

外部先行配管!

【2016年12月8日】基礎工事!

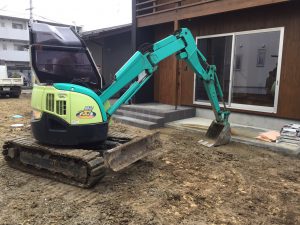

掘削状況!

【2016年12月8日】基礎工事!

掘削状況!

【2016年12月8日】基礎工事!

掘削工事中!

【2016年12月3日】基礎工事!

隣地との距離を確認!

【2016年12月3日】基礎工事!

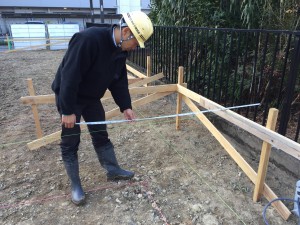

丁張り確認!

【2016年12月3日】基礎工事!

基礎工事が始まりました!

【2016年11月28日】地鎮祭!

鎮め物!

基礎の中心に埋めます!

【2016年11月28日】地鎮祭!

玉串奉奠!

【2016年11月28日】地鎮祭!

四方御清め!

【2016年11月28日】地鎮祭!

工事中の無事故・無災害を祈念致しました!

【2016年11月28日】地鎮祭!

地鎮祭を執り行いました!

【2016年11月25日】地盤調査!

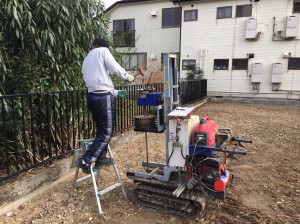

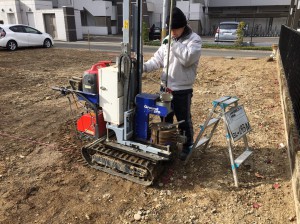

地盤調査!

【2016年11月25日】地盤調査!

地盤調査!

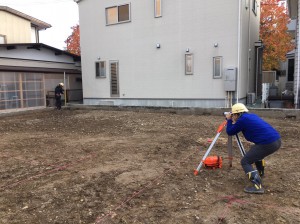

【2016年11月24日】地縄張り!

レベル計測!

【2016年11月24日】地縄張り!

縄を張っていきます!

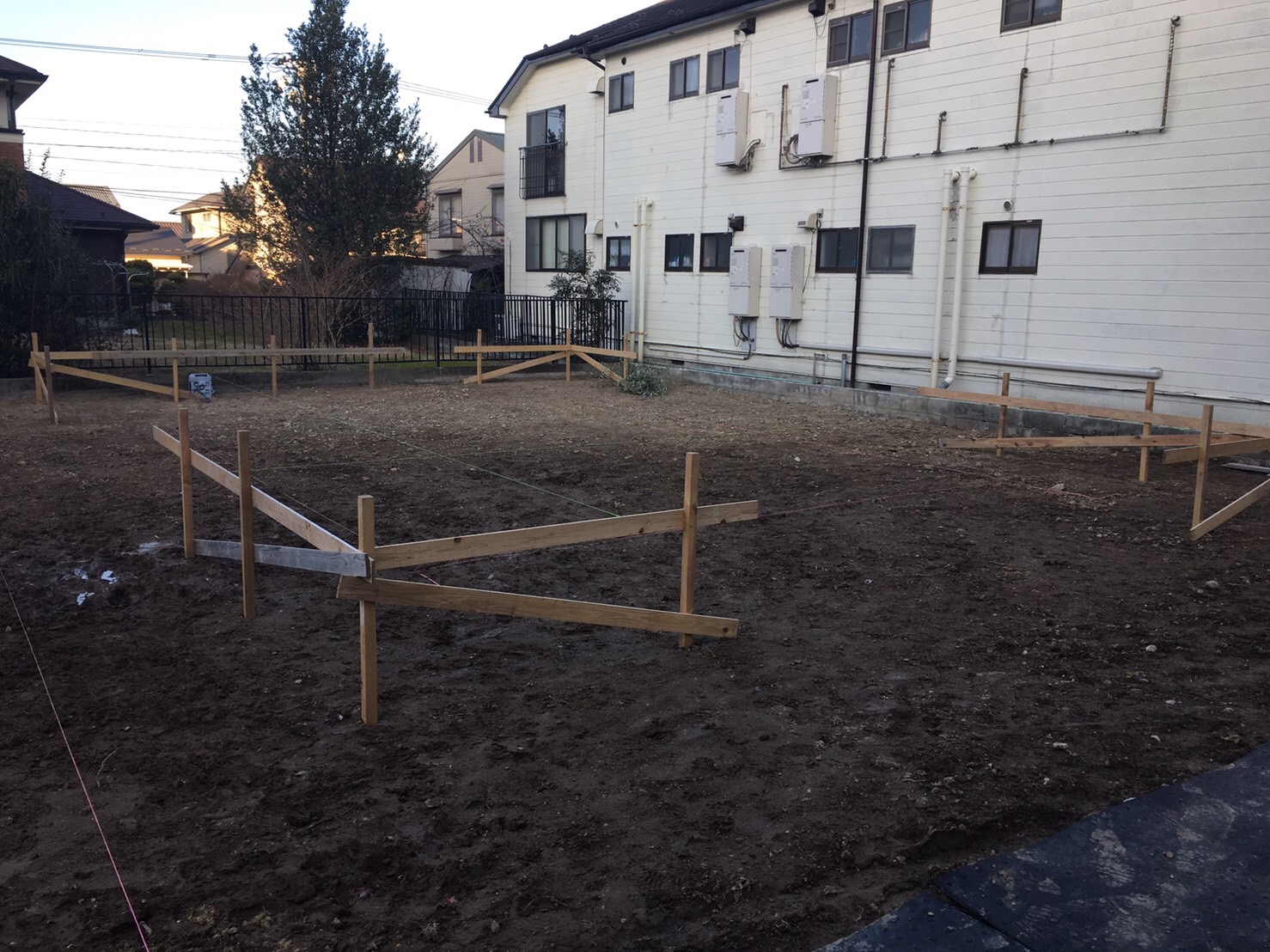

【2016年11月24日】地縄張り!

地縄張り!

距離を測って建物の位置を出していきます!

【2016年11月21日】打合せ!

壁、床材!

【2016年11月21日】打合せ!

タイルの色決め!

【2016年11月21日】打合せ!

完成現場で打合せ!

【2016年11月14日】解体工事!

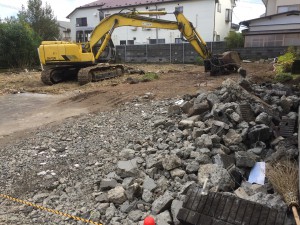

ほぼ解体完了!

あとは、ブロックの解体です。

【2016年11月14日】解体工事!

解体確認!

【2016年11月12日】解体工事!

基礎の解体も完了!

【2016年11月12日】解体工事!

解体確認!

【2016年11月8日】解体工事!

解体確認!

【2016年11月8日】解体工事!

解体確認!

【2016年11月8日】解体工事!

床解体!

【2016年11月8日】解体工事!

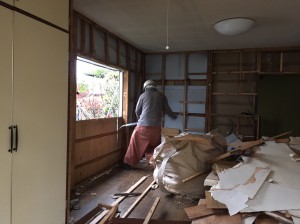

解体が進んでいます!

【2016年11月5日】解体工事!

掃き掃除をしながら

解体していきます!

【2016年11月5日】解体工事!

解体した木材!

【2016年11月5日】解体工事!

取り外した畳!

しっかり分別します!

【2016年11月5日】解体工事!

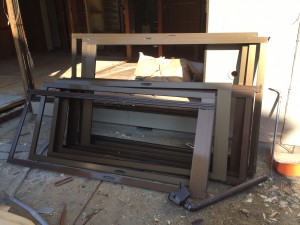

解体したサッシ!

【2016年11月5日】解体工事!

2階の壁解体中!

いい天気です!

【2016年11月5日】解体工事!

庭の植木を撤去!

【2016年11月5日】解体工事!

駐車場奥の塀も解体完了!

【2016年11月2日】解体工事!

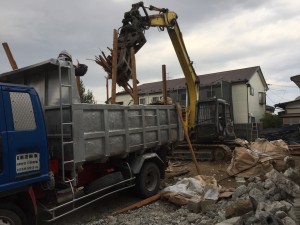

駐車場のコンクリート解体!

【2016年11月2日】解体工事!

小屋裏!

【2016年11月2日】解体工事!

室内の解体!

【2016年11月2日】解体工事!

室内の解体も進んでいます!

【2016年11月2日】解体工事!

2階から!

【2016年11月1日】解体工事!

内部の解体!

【2016年11月1日】解体工事!

部屋が外から見えます!

【2016年11月1日】解体工事!

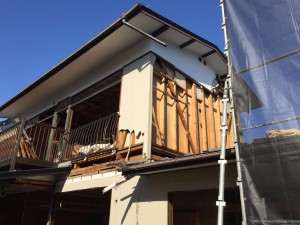

母屋の解体始まりました!

【2016年11月1日】解体工事!

ガレージのルーフから解体開始!

【2016年11月1日】解体工事!

足場設置!

【2016年11月1日】解体工事!

解体用の足場到着!

【2016年11月1日】解体工事!

解体工事前に御清め!

【2016年10月31日】解体前の写真撮影!

思い出も残しつつ・・・・

今までお住まいの家同様、

新しくつくる家にも、愛着を持って頂けるように

大事につくります!

【2016年10月31日】解体前の写真撮影!

 解体前に、今までお住まいになったご自宅を

写真撮影!

【2016年10月28日】解体打ち合わせ!

解体打ち合わせ!

【2016年10月28日】解体打ち合わせ!

解体打ち合わせ!

【2016年10月28日】エアコン撤去!

既存エアコン撤去!

【2016年10月28日】片付けお手伝い!

解体前の片付けお手伝い!(先々週に続いて2回目!)

今回で、すべて片づけ完了!!

あとは、解体を待つのみです。

みのり建築舎では、こんな こともしています!

【2016年10月10日】打合せ!

キッチン 扉の色見本!

たくさんあって、正直 迷います・・・・

【2016年10月10日】打合せ!

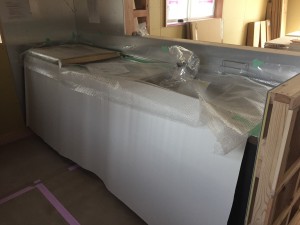

キッチン下部は

こんなに収納出来ます!

【2016年10月10日】打合せ!

キッチンやお風呂、洗面台など

クリナップショールームの方に

丁寧に説明をして頂きました!

【2016年10月10日】打合せ!

クリナップさんショールームにて

打合せ!

【2016年10月6日】片づけお手伝い!

皆で”汗をかく!”

いい家をつくるために大事なことです!!

【2016年10月6日】片づけお手伝い!

片づけはじめの

錢谷さんと小野寺大工さん!

【2016年10月6日】片づけお手伝い!

家づくりを担当させて頂く

小野寺大工さん達も一緒に手伝い!

【2016年10月6日】片づけお手伝い!

下駄箱片づけ!

中身を出して、軽くなって ”笑う”

余裕もあるようです。

【2016年10月6日】片づけお手伝い!

解体前に片づけのお手伝い!

こんなこともしています!

【2016年9月26日】完成模型!

11月から、平屋建て&2階建て

2棟同時 新築工事が始まります!

どうぞ よろしくお願い致します。

施工レポートの一覧にもどる

2つの「北根モデルハウス」
遊びに来ませんか?

通常のモデルハウス(事務所兼モデルハウス)のほかに
一級建築士・塩谷邸(自宅兼モデルハウス)も公開しています。
もしかしたら、自宅にお越しいただくのはハードルが高く感じるかもしれません。
でも、そこには「子育て家族の等身大の暮らし」があります。それを見てほしいです。
どうぞ一度、遊びにいらしてください。

資料請求・ご相談

みのり建築舎がより詳しく分かるパンフレット、建主様のインタビューをまとめた実例集「Minori Book」、みのりの暮らし方をまとめた「Minori Style Book」、施工費用の目安やプラン例など各種資料をご用意しています。

資料請求はこちら

お電話・LINE・メールでのお問い合わせ

022-765-4177 9:00〜18:00 (火・水曜定休)
