完成!3つのロフトを楽しむ家!大崎市・ 延べ床面積 34.50坪 - みのり建築舎|一級建築士とつくる自然素材の注文住宅

Report

リアルタイム施工レポート「ただいま施工中」

完成!3つのロフトを楽しむ家!大崎市・ 延べ床面積 34.50坪

[ 大崎市/ 新築戸建(注文住宅) ]

【施工開始日】2016.9月
【施工完了日】2017.2月

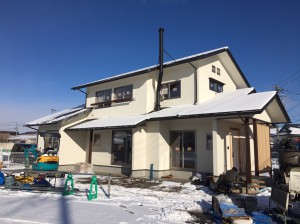

【2017年2月25日】完成写真!

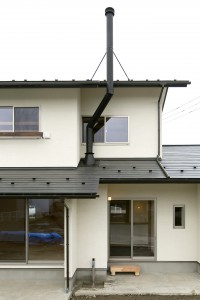

外観、正面!

【2017年2月25日】完成写真!

外観!

【2017年2月25日】完成写真!

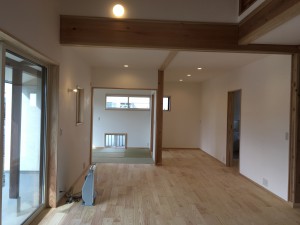

リビング!

【2017年2月25日】完成写真!

寝室!

【2017年2月25日】完成写真!

子供室上部 隠れ部屋ロフト!

【2017年2月25日】完成写真!

ロフト!

【2017年2月25日】完成写真!

ロフト!

【2017年2月25日】完成写真!

杉1枚板の 側板階段!

【2017年2月25日】完成写真!

和室からリビング!

【2017年2月25日】完成写真!

和室!

【2017年2月25日】完成写真!

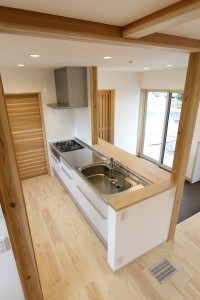

キッチン!

【2017年2月25日】完成写真!

玄関土間収納!

【2017年2月25日】完成写真!

洗面&トイレ!

【2017年2月13日】お引渡し!

冬の青空が、気持ちいい!

【2017年2月13日】お引渡し!

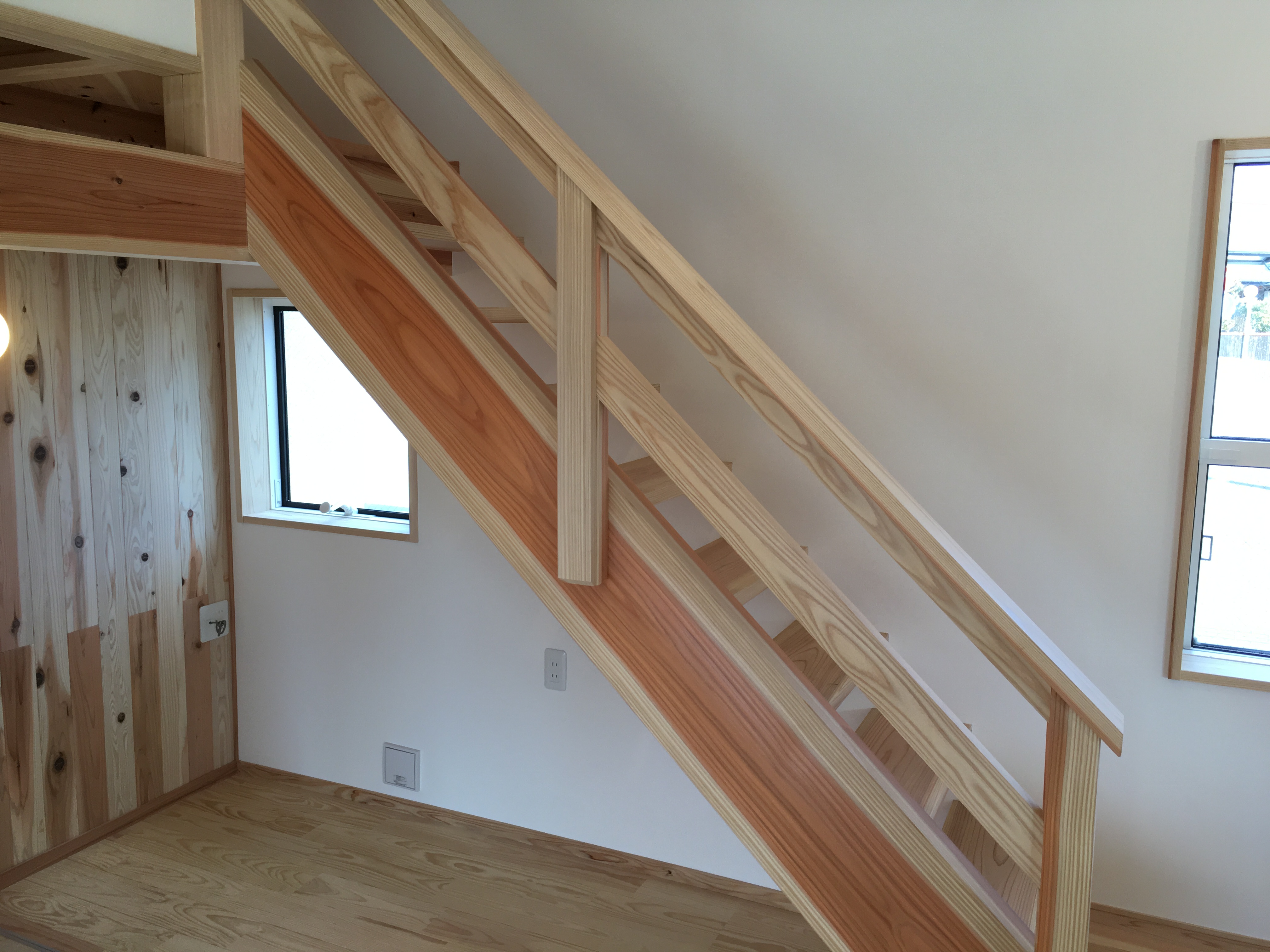

階段 ノンスリップ!

【2017年2月13日】お引渡し!

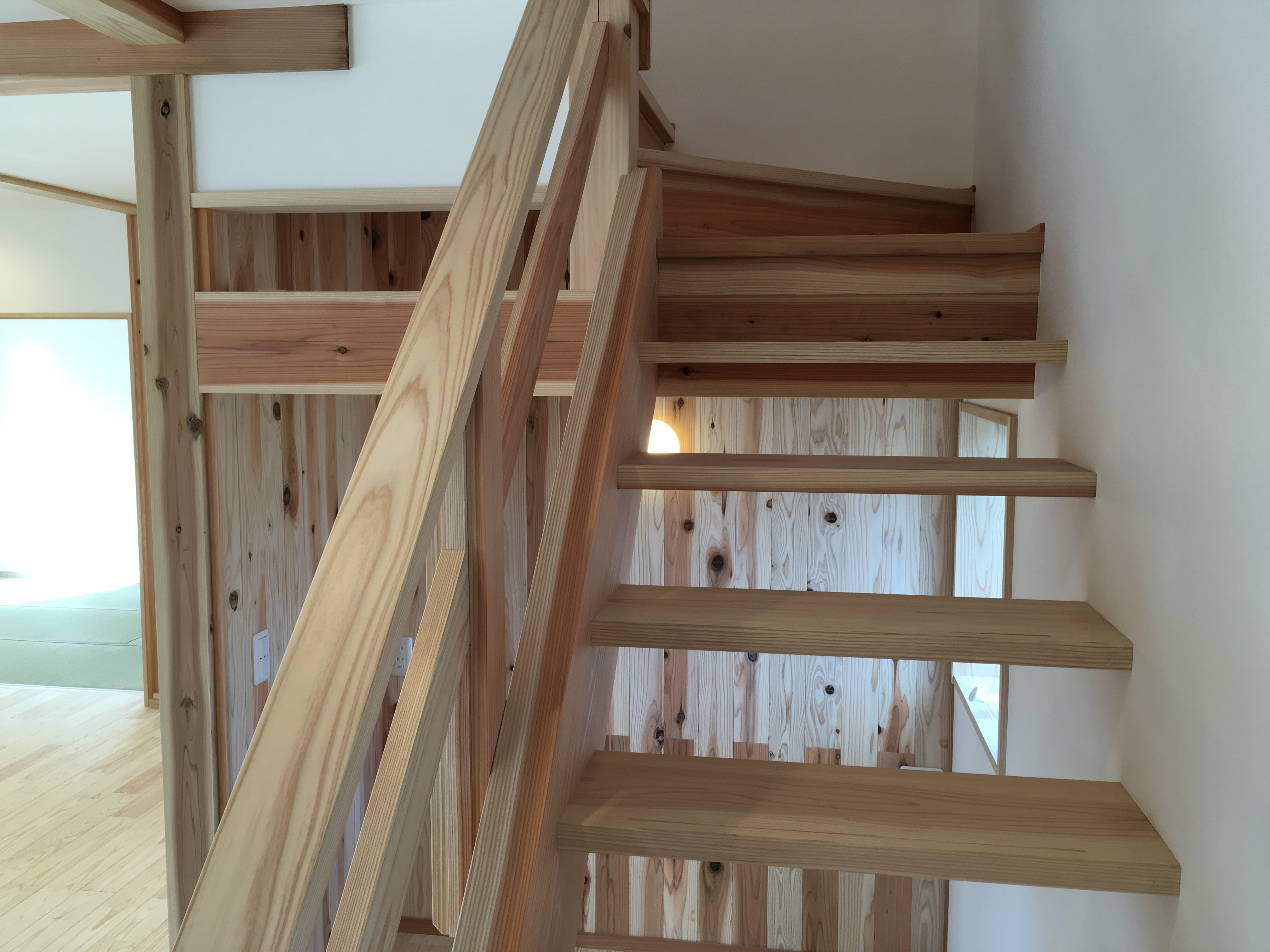

階段!

【2017年2月13日】お引渡し!

たくさん入るよ、小屋裏収納!

【2017年2月13日】お引渡し!

ロフト(吹き抜け&子供室)

【2017年2月13日】お引渡し!

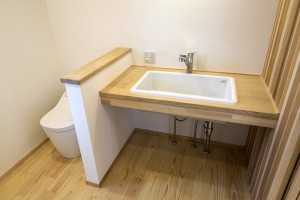

トイレ&洗面!

【2017年2月13日】お引渡し!

和室!

【2017年2月13日】お引渡し!

リビング!

【2017年2月13日】お引渡し!

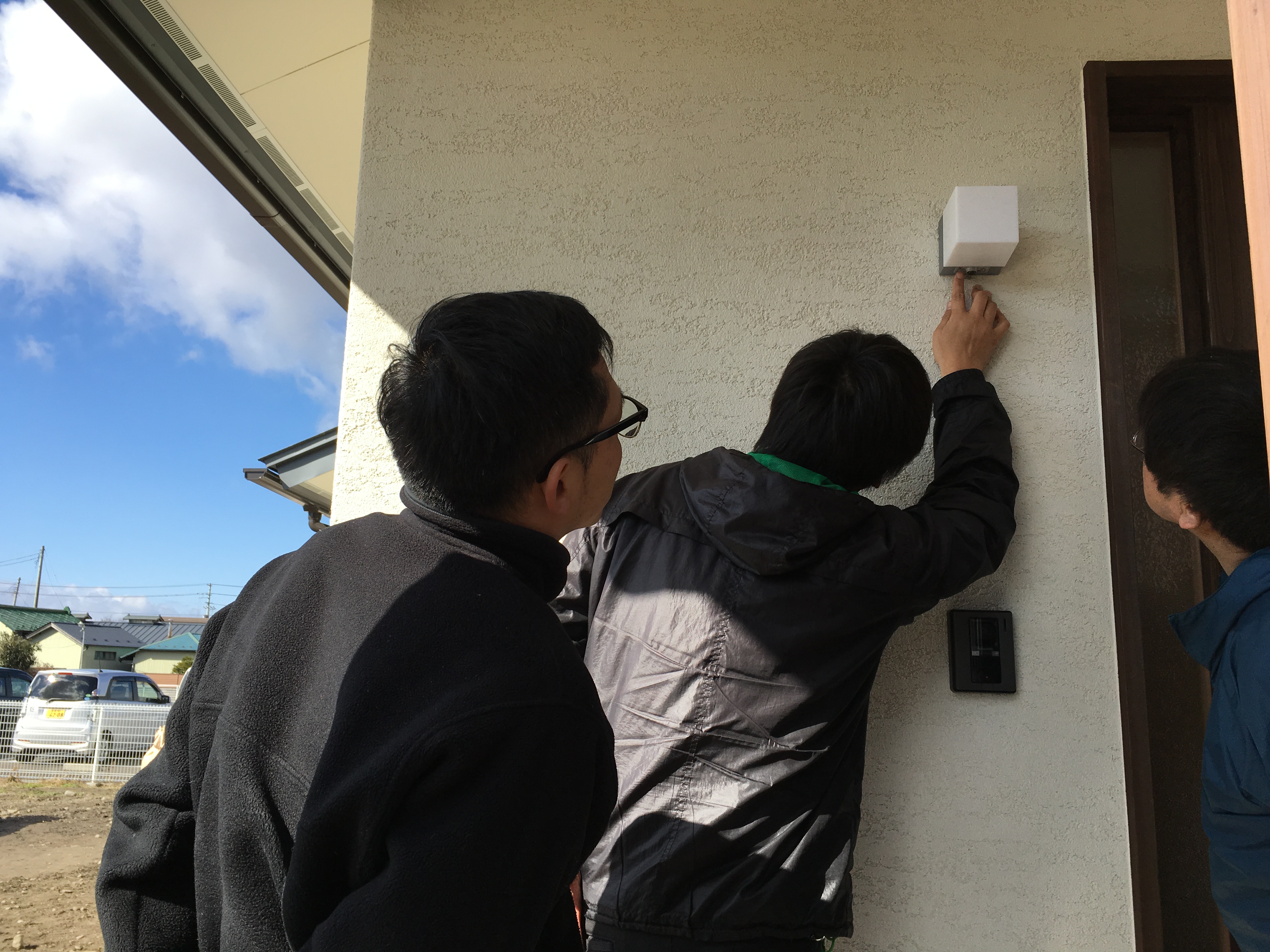

玄関センサー照明の説明!

【2017年2月13日】お引渡し!

本日、お引渡し!

【2017年2月10日】撮影!

続いて内部の撮影!

【2017年2月10日】撮影!

プロのカメラマンさんによる

完成写真撮影!

まずは外観から!

【2017年2月6日】配管工事!

外部配管工事!

【2017年2月6日】配管工事!

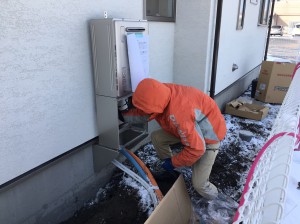

給湯器配管中!

【2017年2月6日】完了検査!

結果は無事合格!

【2017年2月6日】完了検査!

続いて内部の検査!

【2017年2月6日】完了検査!

検査機関による完了検査!

【2017年2月6日】完成検査!

外壁確認!

【2017年2月6日】完成検査!

続いて外部の確認!

【2017年2月6日】完成検査!

ロフト確認!

【2017年2月6日】完成検査!

階段確認!

【2017年2月6日】完成検査!

玄関確認!

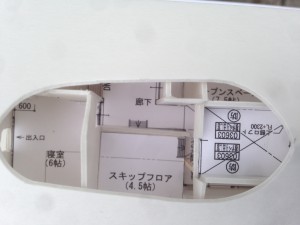

図面を見ながら確認していきます!

【2017年2月6日】完成検査!

社内完成検査!

サッシの確認!

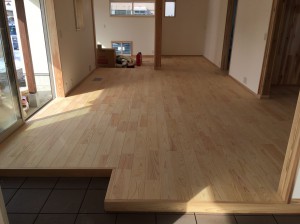

【2017年2月3日】床!

アカマツの美しい床板がお目見え!

【2017年2月3日】クリーニング!

内部はクリーニング!

【2017年2月3日】タイル工事!

ポーチのタイルを張っています!

【2017年2月3日】暖房工事!

暖房工事!

【2017年2月3日】配管工事!

外部配管工事中!

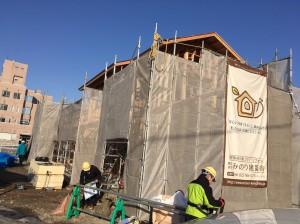

【2017年2月2日】外観!

外観!

足場が外れました!

【2017年2月2日】配管工事!

外部配管!

【2017年2月2日】タイル工事!

タイル施工中!

【2017年2月2日】タイル工事!

タイル施工中!

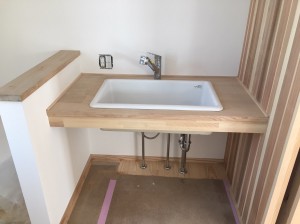

【2017年2月2日】洗面台!

造作洗面台!

【2017年2月2日】器具付け!

内部の器具取り付け完了!

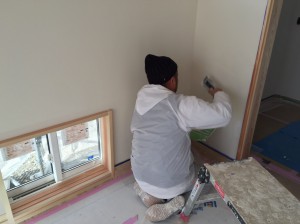

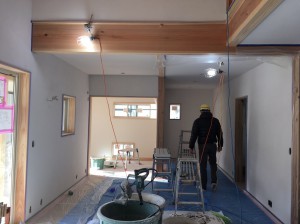

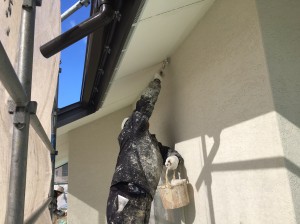

【2017年1月26日】塗装工事!

養生はがし!

【2017年1月26日】塗装工事!

軒天塗装!

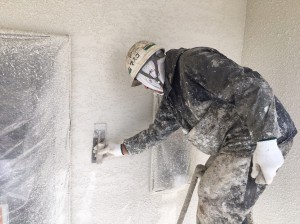

【2017年1月26日】外壁塗装工事!

コテ押さえ!

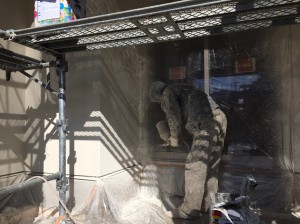

【2017年1月26日】外壁塗装工事!

吹き付け塗装!

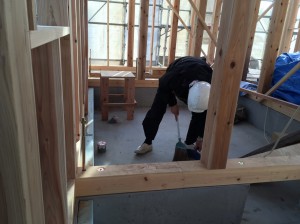

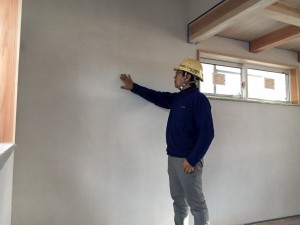

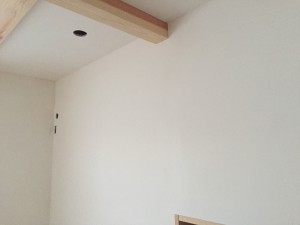

【2017年1月24日】左官工事!

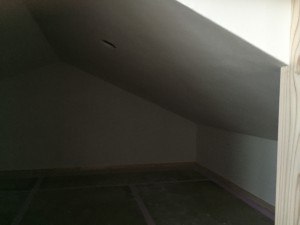

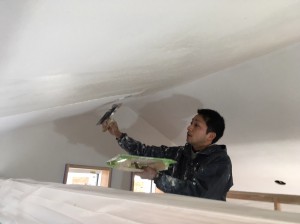

内部漆喰塗りが完了!

【2017年1月24日】左官工事!

ロフトも漆喰!

【2017年1月24日】左官工事!

内部漆喰塗り!

【2017年1月24日】外壁塗装工事!

しっかり養生しながらの吹き付け!

【2017年1月24日】外壁塗装工事!

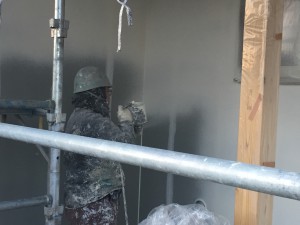

外壁吹き付け塗装!

【2017年1月23日】外壁工事!

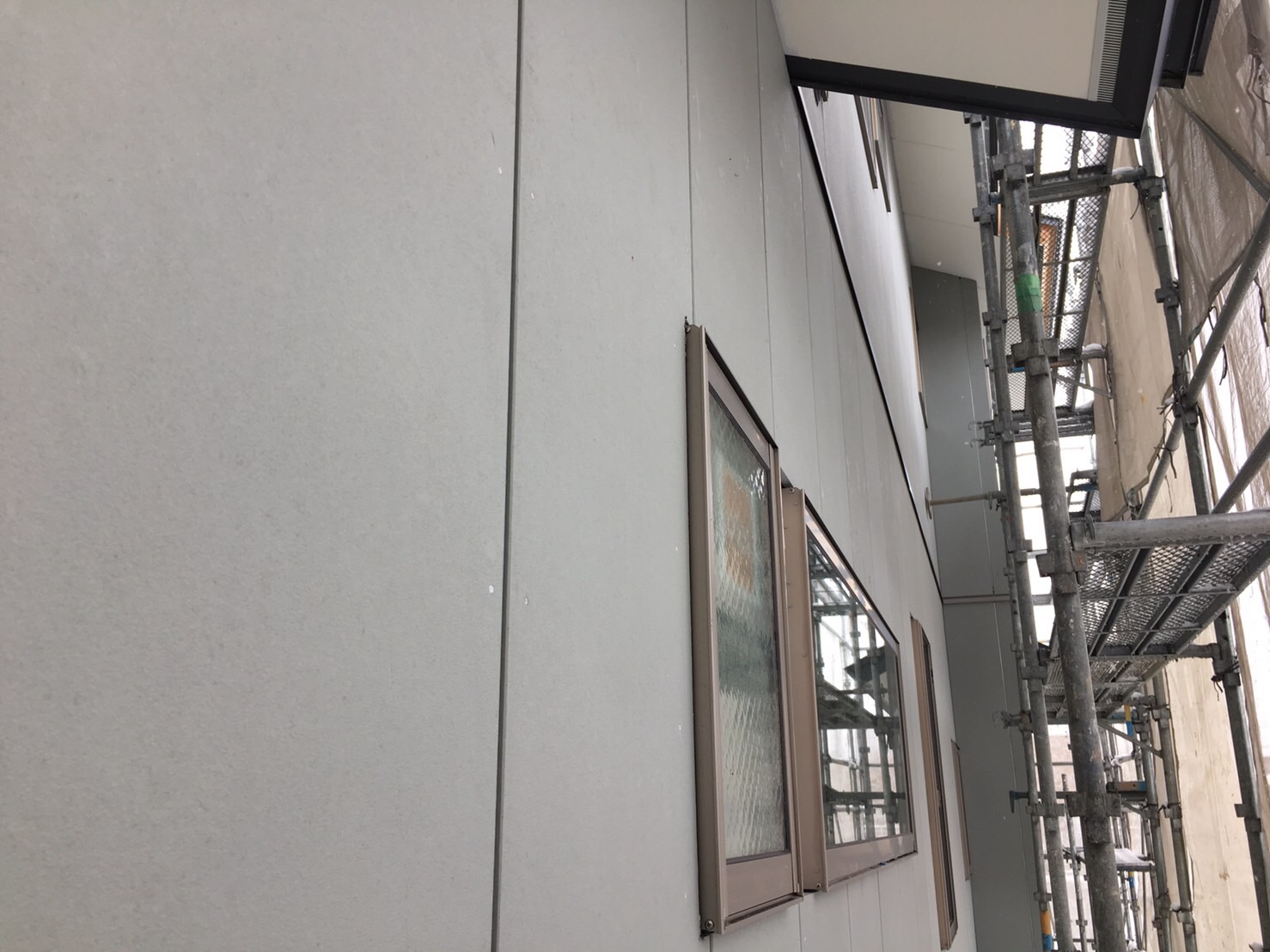

外壁塗装前にしっかり養生!

【2017年1月23日】外壁工事!

外壁下地の目地処理!

【2017年1月23日】左官工事!

内部漆喰塗り!

【2017年1月23日】左官工事!

漆喰塗り確認!

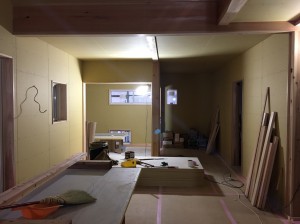

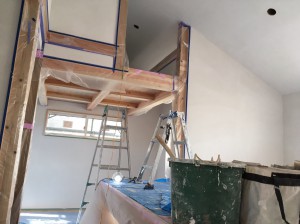

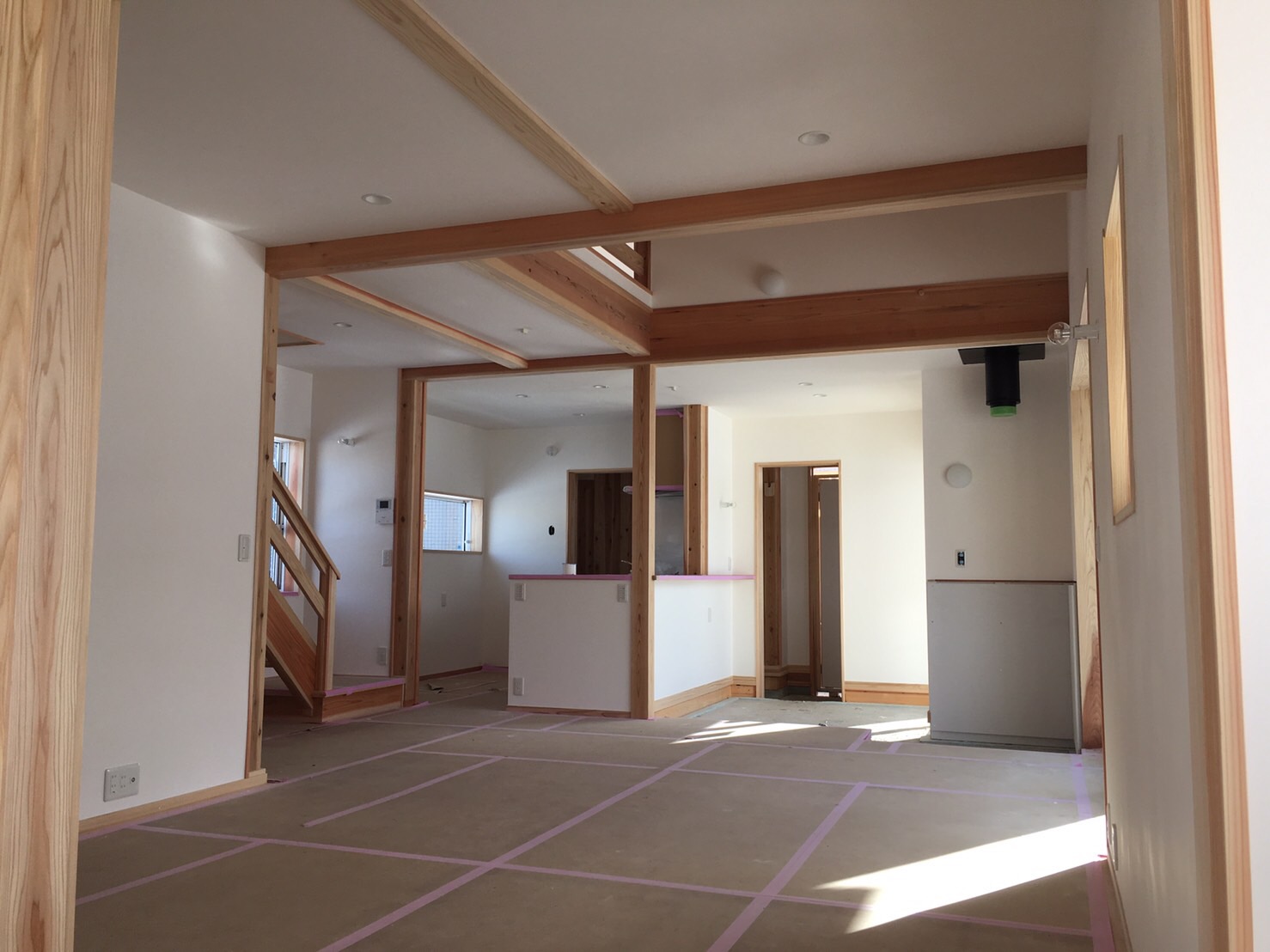

【2017年1月19日】リビング!

リビング!

【2017年1月19日】ロフト!

2階ロフト!

【2017年1月19日】左官工事!

漆喰下地確認!

【2017年1月19日】左官工事!

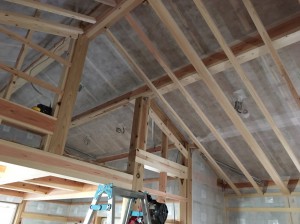

ロフト天井、漆喰下地塗り!

【2017年1月19日】左官工事!

内部漆喰!

【2017年1月12日】外壁工事!

外壁下地進んでます!

【2017年1月12日】外壁工事!

外壁下地工事中!

【2017年1月10日】防水検査!

配線周りの防水確認!

【2017年1月10日】防水検査!

外壁で隠れてしまう部分を

しっかり確認!

【2017年1月10日】防水検査!

防水検査!

【2017年1月7日】外観!

外観!

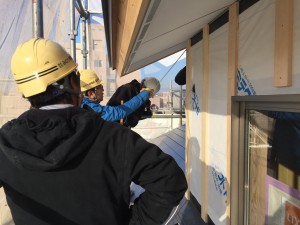

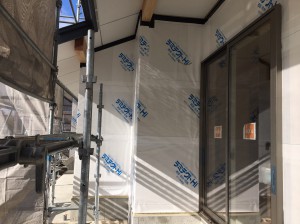

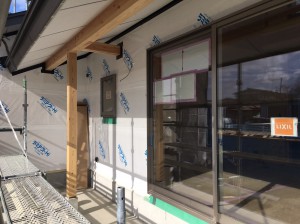

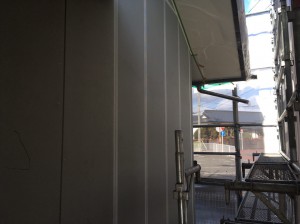

【2017年1月7日】外壁下地工事!

透湿防水シート張り完了!

【2017年1月7日】外壁下地工事!

透湿防水シート!

【2016年12月28日】外観!

年内に木工事完了しました!

来年も工事が続きます!

引き続き、宜しくお願い致します!

【2016年12月28日】木工事完了検査!

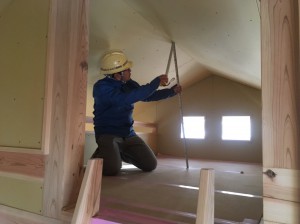

ロフト高さ確認!

【2016年12月28日】木工事完了検査!

指摘箇所をすぐに修正!

【2016年12月28日】木工事完了検査!

ロフト確認!

【2016年12月28日】木工事完了検査!

小野寺棟梁も一緒に確認!

【2016年12月28日】木工事完了検査!

指摘箇所!

【2016年12月28日】木工事完了検査!

指摘箇所!

【2016年12月28日】木工事完了検査!

ビスの出、ボードの段差などをチェック!

【2016年12月28日】木工事完了検査!

社内木工事完了検査!

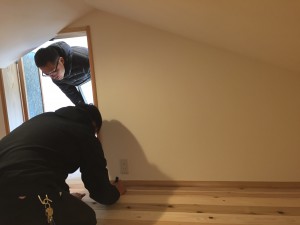

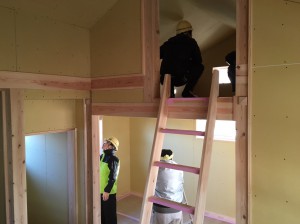

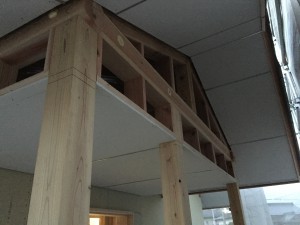

【2016年12月26日】ロフト!

ロフト!

【2016年12月26日】木工事!

納戸板張り!

【2016年12月26日】木工事!

玄関収納板張り!

【2016年12月22日】木工事!

ボード張りも進んでいます!

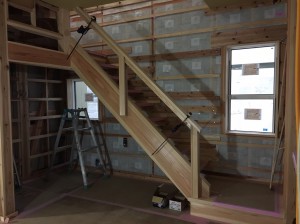

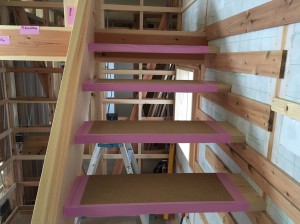

【2016年12月22日】階段!

杉無垢のストリップ階段に手すりが付きました!

【2016年12月22日】キッチン!

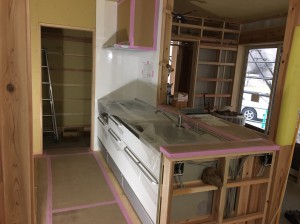

キッチン入りました!

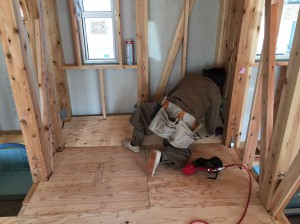

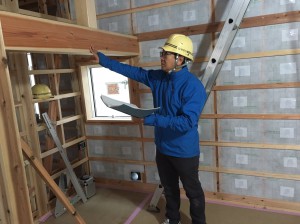

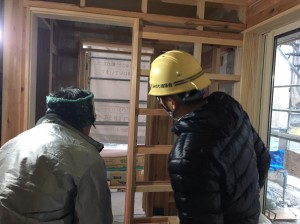

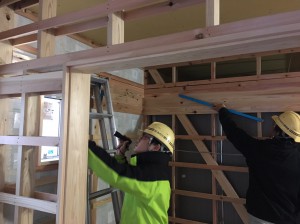

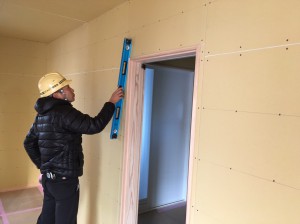

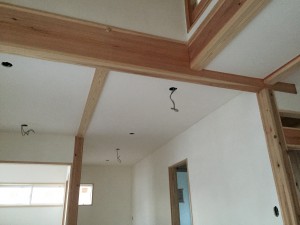

【2016年12月19日】木下地検査!

下地確認!

【2016年12月19日】木下地検査!

入口枠確認!

【2016年12月19日】木下地検査!

下地の位置、間隔を確認!

【2016年12月19日】木下地検査!

小野寺棟梁も一緒に確認!

【2016年12月19日】木下地検査!

下地の凹凸を確認!

【2016年12月19日】木下地検査!

社内木下地検査!

ボード等で見えなくなってしまう部分を

確認します!

【2016年12月19日】朝清掃!

本日も朝の現場清掃からスタートです!

【2016年12月16日】木工事!

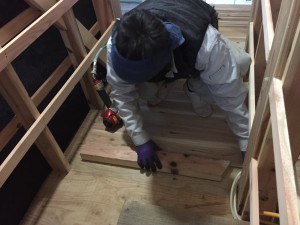

階段工事!

【2016年12月16日】木工事!

小野寺棟梁!

【2016年12月12日】木工事!

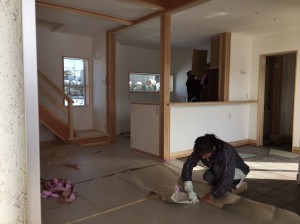

造作洗面台!

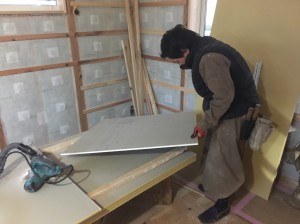

【2016年12月12日】木工事!

天井ボードを張ります!

【2016年12月12日】木工事!

ボードをカット!

【2016年12月5日】木工事!

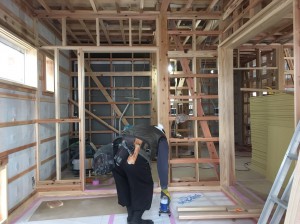

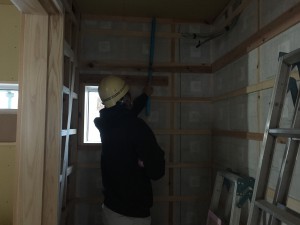

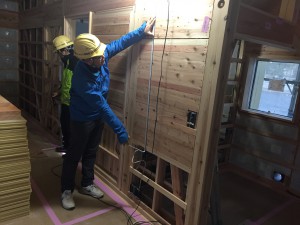

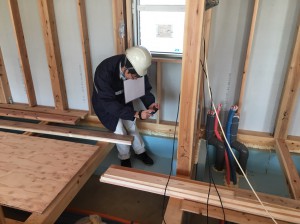

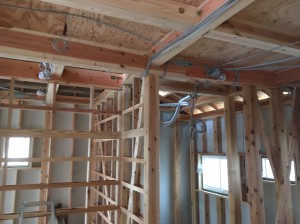

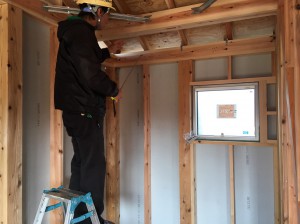

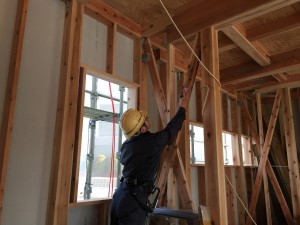

壁の下地入れ!

【2016年12月5日】木工事!

たて入れ確認し、枠の取り付け!

【2016年12月5日】屋根工事!

雨返しの施工中!

【2016年12月5日】木工事!

二階天井下地!

【2016年12月5日】木工事!

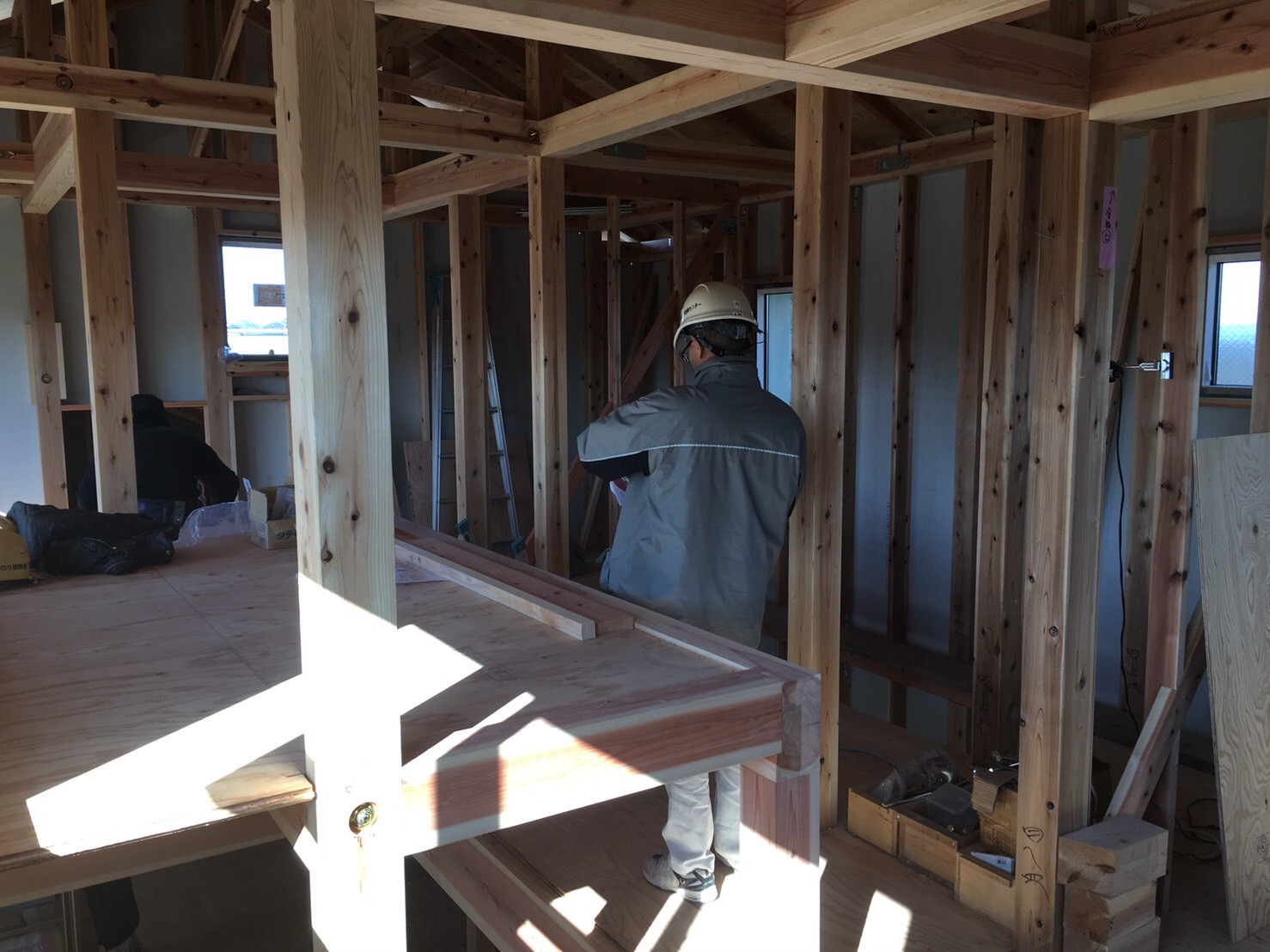

スキップフロア打合せ!

【2016年12月5日】木工事!

小野寺棟梁と錢谷さん打合せ!

【2016年12月5日】現場確認!

現場確認!

【2016年12月5日】朝清掃!

材料も整理整頓!

【2016年12月5日】朝清掃!

掃き掃除!

【2016年12月5日】朝清掃!

トイレ掃除!

【2016年12月5日】朝清掃!

外部清掃!

【2016年12月5日】朝清掃!

外周りのゴミ拾い!

【2016年12月5日】朝清掃!

外部清掃!

【2016年12月5日】朝清掃!

本日も現場清掃からスタートです!

【2016年12月2日】木工事!

畳の間の造作!

【2016年12月2日】木工事!

窓枠を入れる!

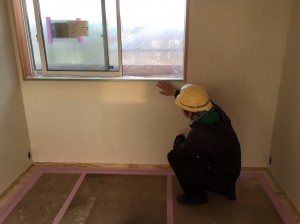

【2016年12月2日】木工事!

窓枠を組んで!

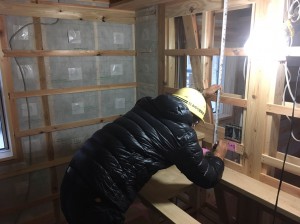

【2016年12月2日】断熱工事!

断熱状況を確認!

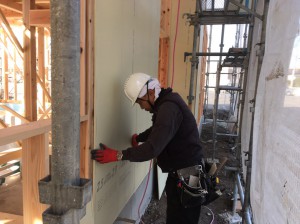

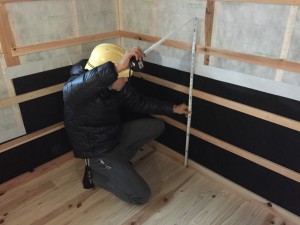

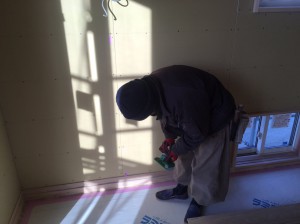

【2016年11月29日】断熱工事!

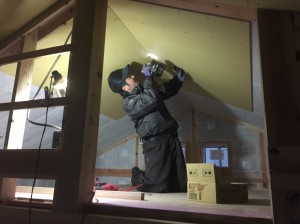

吹き込み状況確認!

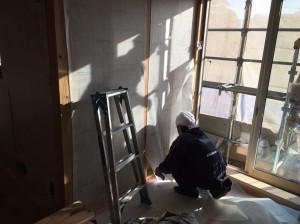

【2016年11月29日】断熱工事!

壁断熱工事!

【2016年11月25日】シート確認!

お客様より支給いただいた

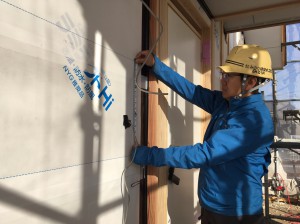

電磁波対策シート施工状況確認!

【2016年11月25日】木工事!

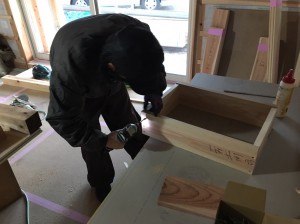

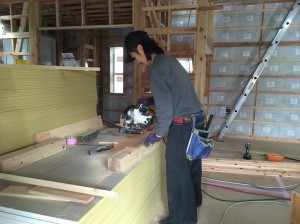

小野寺棟梁は床板加工中!

【2016年11月25日】木工事!

2階アカマツ床板!

【2016年11月25日】木工事!

2階スギ床板!

【2016年11月25日】木工事!

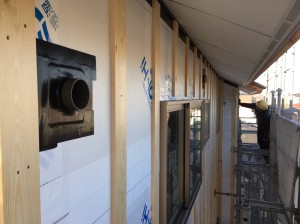

軒天ボード張りが完了!

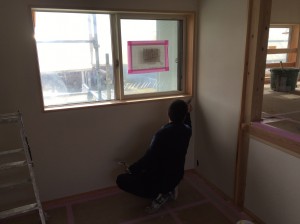

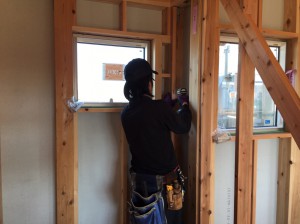

【2016年11月22日】建具工事!

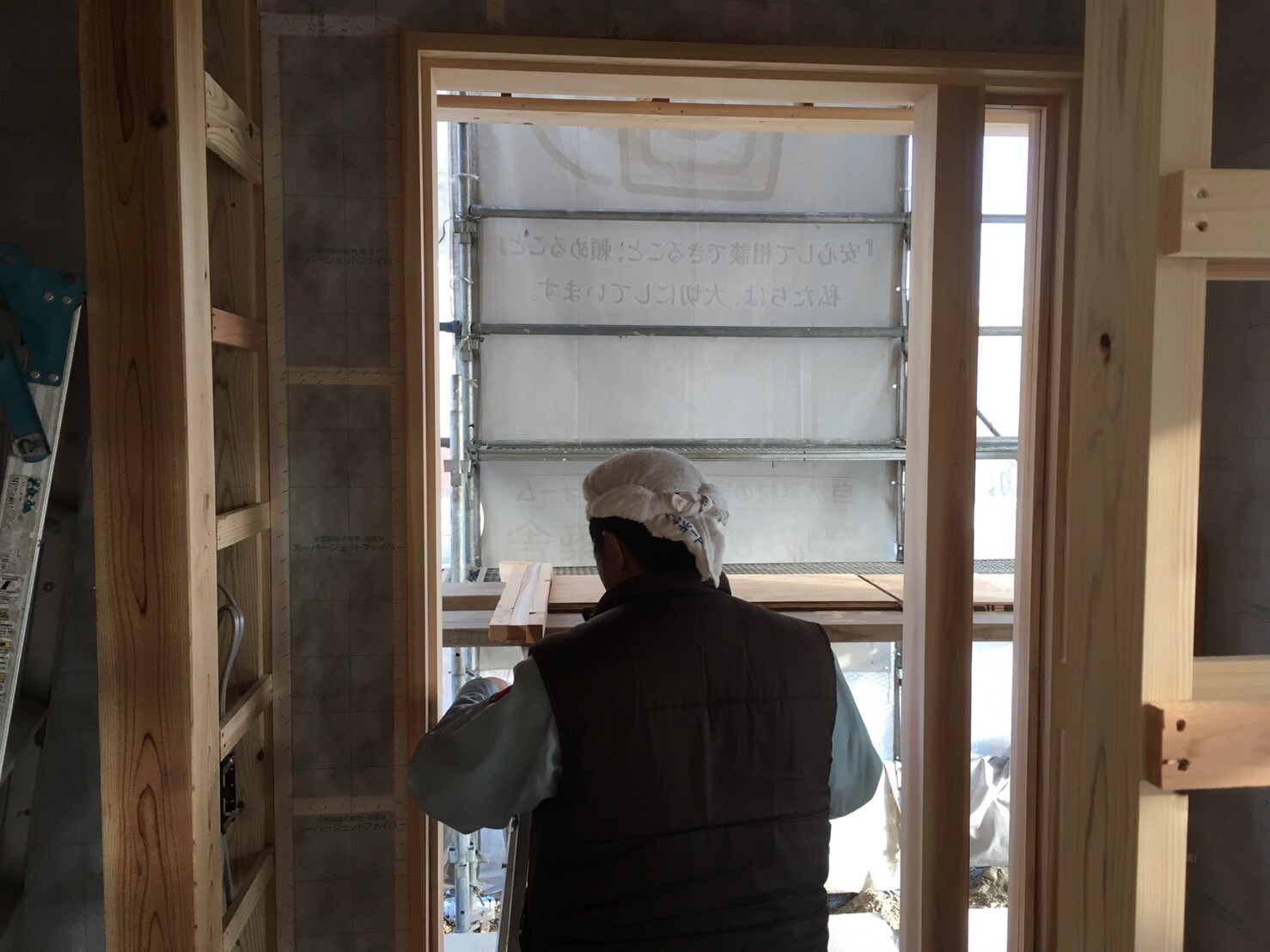

建具屋さんが仮ドア付け!

【2016年11月22日】木工事!

軒天施工中!

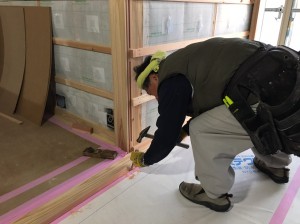

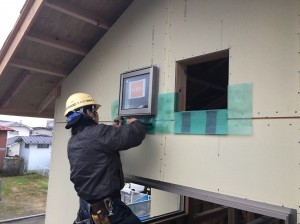

【2016年11月22日】断熱工事!

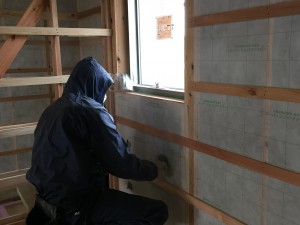

断熱シート張り!

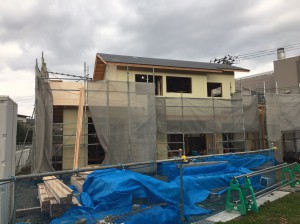

【2016年11月21日】外観!

外観!

【2016年11月21日】木工事!

下地施工が進んでいます!

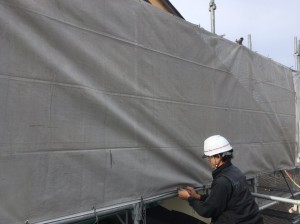

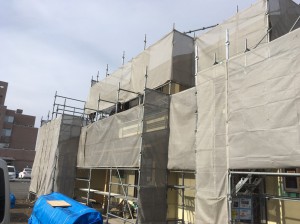

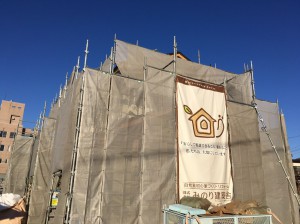

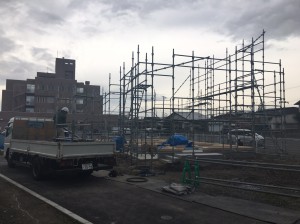

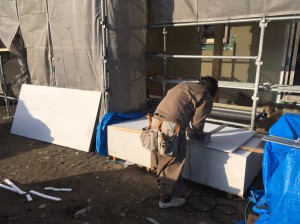

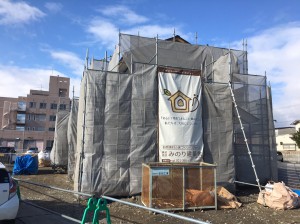

【2016年11月21日】足場設置!

工事ネット張り!

【2016年11月21日】足場設置!

下屋足場掛け!

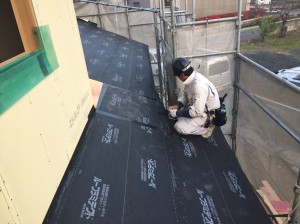

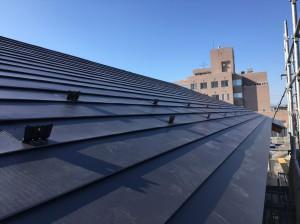

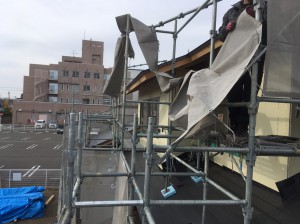

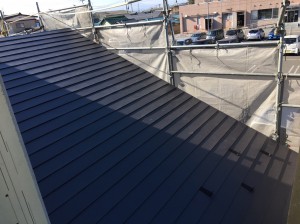

【2016年11月18日】屋根工事!

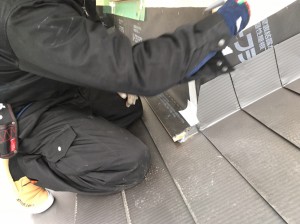

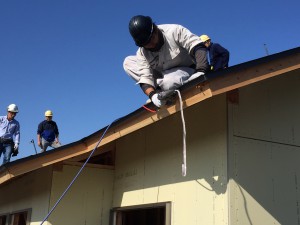

屋根葺き完了!

【2016年11月18日】屋根工事!

屋根葺き完了!

【2016年11月18日】木工事!

壁の下地も進みます!

【2016年11月18日】木工事!

床下地を張っています!

【2016年11月18日】中間検査!

無事合格!

【2016年11月18日】中間検査!

検査機関の中間検査!

【2016年11月15日】外観!

外観!

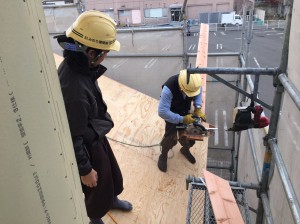

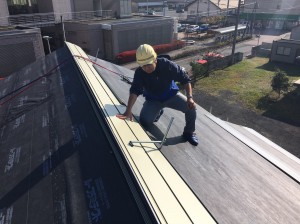

【2016年11月15日】屋根工事!

本葺き確認!

【2016年11月15日】屋根工事!

屋根本葺き確認!

【2016年11月15日】屋根工事!

屋根の材料到着!

【2016年11月15日】断熱工事!

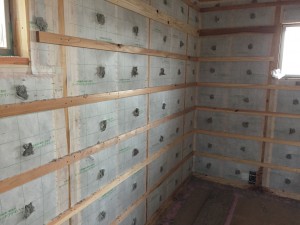

基礎断熱!

【2016年11月15日】社内中間検査!

小野寺棟梁も一緒に確認します!

【2016年11月15日】社内中間検査!

火打ち確認!

【2016年11月15日】社内中間検査!

サッシ確認!

【2016年11月15日】社内中間検査!

スキップフロア確認!

【2016年11月15日】社内中間検査!

高い部分もしっかり確認します!

【2016年11月15日】社内中間検査!

梁桁の金物確認!

【2016年11月15日】社内中間検査!

筋交いを確認!

【2016年11月15日】社内中間検査!

社内中間検査を実施しました!

構造部分を細かくチェックします!

【2016年11月14日】屋根工事!

屋根下葺き!

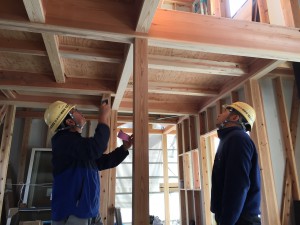

【2016年11月14日】木工事!

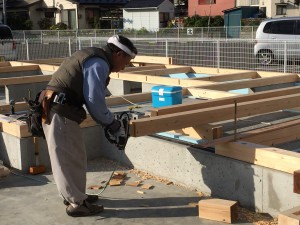

床組み!

【2016年11月14日】木工事!

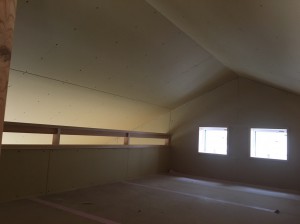

ロフトのかわいい小窓!

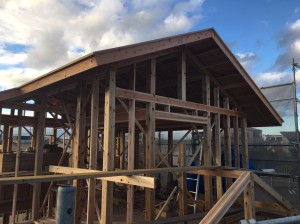

【2016年11月12日】外観!

外観!

【2016年11月12日】屋根工事!

1階の屋根を作っています!

【2016年11月12日】屋根工事!

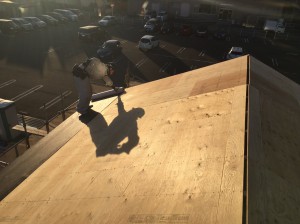

1階の屋根を作っています!

【2016年11月7日】耐力壁工事!

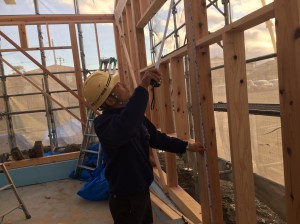

耐力壁施工!

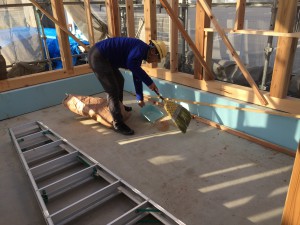

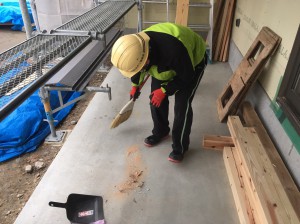

【2016年11月7日】朝清掃!

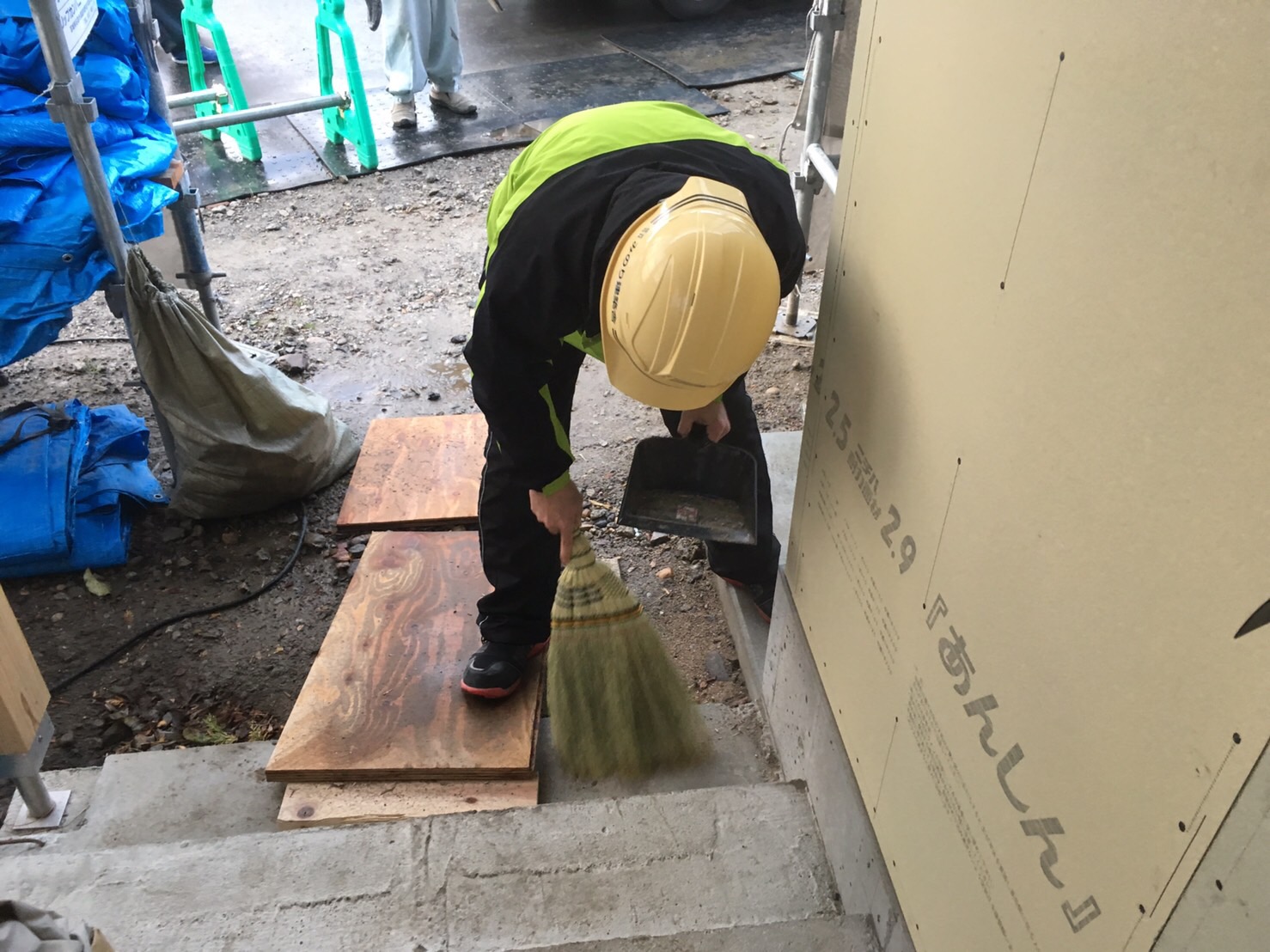

内部の掃き掃除!

気持ちの良い現場になりました!

【2016年11月7日】朝清掃!

脚立の下もしっかり清掃!

【2016年11月7日】朝清掃!

田原建装さんも一緒に清掃!

【2016年11月7日】外観!

外観!

【2016年11月7日】朝清掃!

外掃除!

【2016年11月7日】朝清掃!

外周釘金物拾い!

【2016年11月7日】朝清掃!

トイレ掃除!

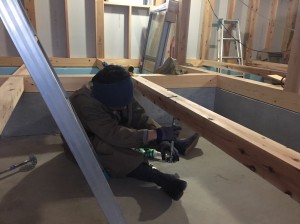

【2016年11月3日】木工事!

ここにロフトの小窓が入ります!

【2016年11月3日】屋根工事!

2階屋根ルーフィング張り!

【2016年11月3日】木工事!

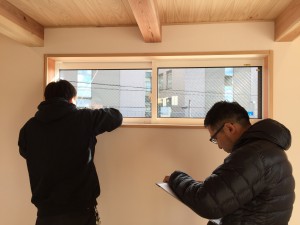

サッシ高さ確認!

【2016年11月3日】木工事!

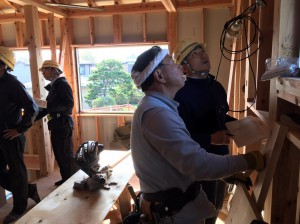

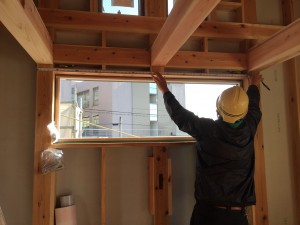

窓台まぐさ入れ!

【2016年11月3日】木工事!

2階の野地板張り完了!

【2016年11月3日】外観!

外観!

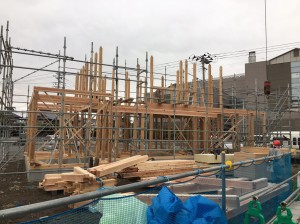

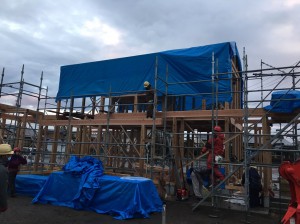

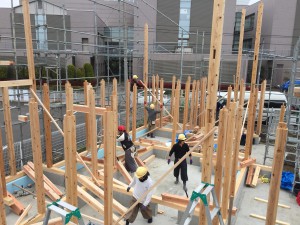

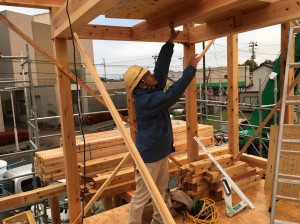

【2016年11月1日】建て方工事!

ブルーシートでしっかり養生!

【2016年11月1日】建て方工事!

材料をしっかり養生!

【2016年11月1日】建て方工事!

北側から!

【2016年11月1日】建て方工事!

夕焼け!

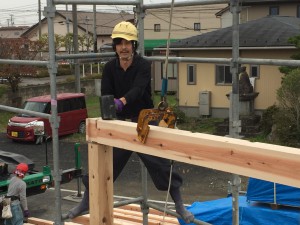

雨上がりました!

【2016年11月1日】建て方工事!

高さ確認!

【2016年11月1日】建て方工事!

小野寺棟梁!

【2016年11月1日】建て方工事!

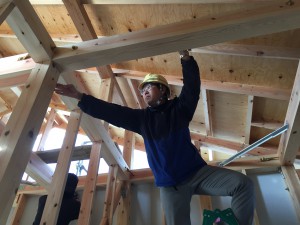

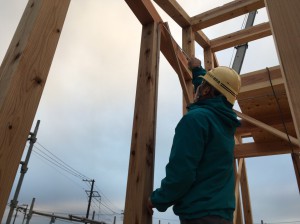

登り梁!

【2016年11月1日】建て方工事!

建て方確認!

【2016年11月1日】建て方工事!

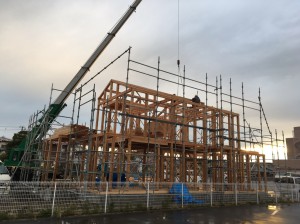

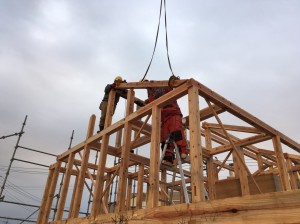

無事上棟しました!

【2016年11月1日】建て方工事!

棟木!

【2016年11月1日】建て方工事!

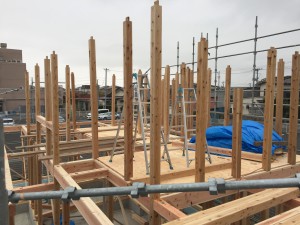

2階の梁組み!

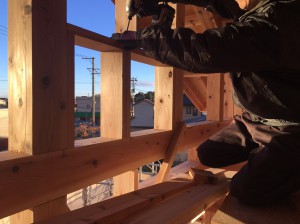

【2016年11月1日】建て方工事!

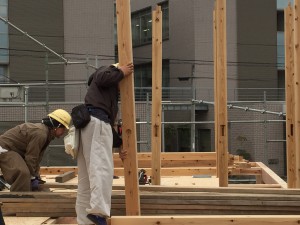

2階の柱が立ちました!

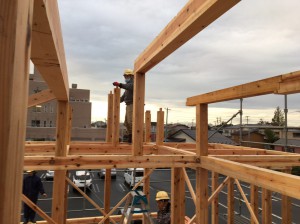

【2016年11月1日】建て方工事!

2階の柱が立ちました!

【2016年11月1日】建て方工事!

2階の柱立て!

【2016年11月1日】建て方工事!

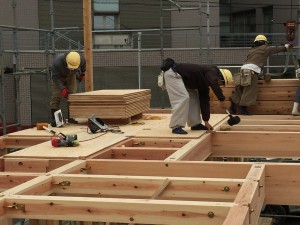

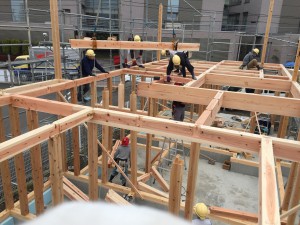

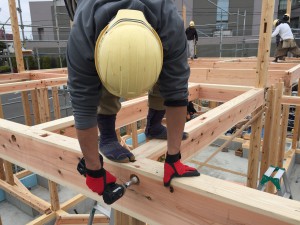

2階の床下地を張っていきます!

【2016年11月1日】建て方工事!

金物でしっかり固定!

【2016年11月1日】建て方工事!

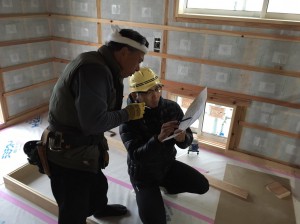

手板を見ながら指示を出す小野寺棟梁!

【2016年11月1日】建て方工事!

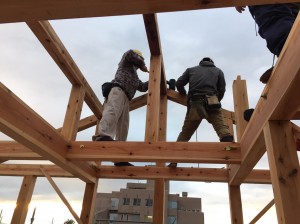

梁桁を組んでいきます!

【2016年11月1日】建て方工事!

続いて梁を組んでいきます!

【2016年11月1日】建て方工事!

通し柱まで立ちました!

【2016年11月1日】建て方工事!

まずは柱を立てていきます!

【2016年11月1日】建て方工事!

小野寺棟梁からも安全等について

お話しいただきました!

【2016年11月1日】建て方工事!

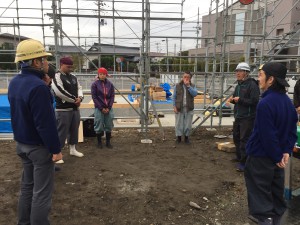

作業前に朝礼で安全をしっかり確認!

【2016年11月1日】建て方工事!

工事の無事故・無災害を祈願いたしました!

【2016年11月1日】建て方工事!

四方御清め!

【2016年11月1日】建て方工事!

工事の前に、御清め!

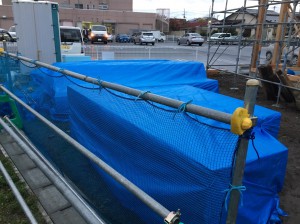

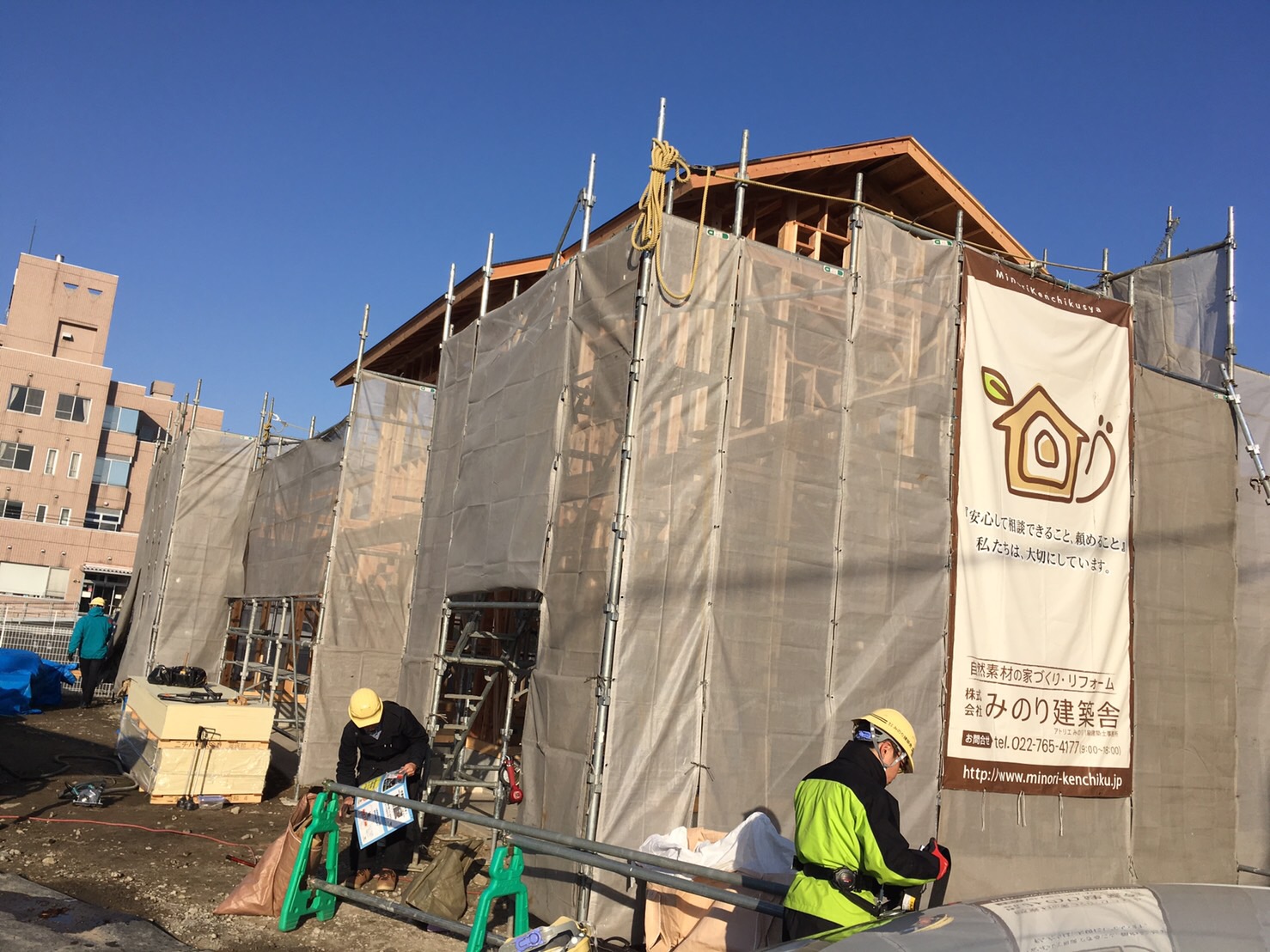

【2016年10月31日】足場設置!

足場組み中!

明日、建て方工事です!

【2016年10月31日】足場設置!

足場組み中!

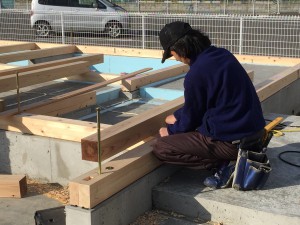

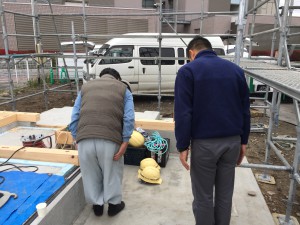

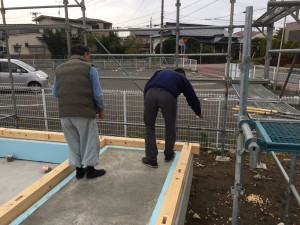

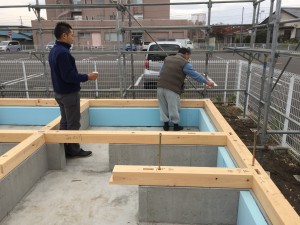

【2016年10月29日】土台敷き!

来週建て方予定です!

【2016年10月29日】土台敷き!

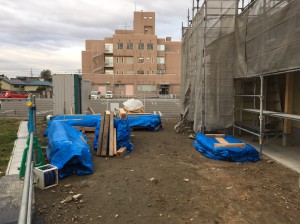

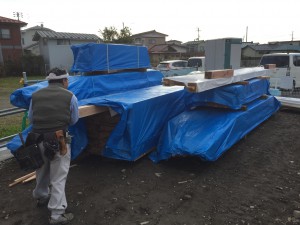

材料をしっかり養生して

建て方に備えます!

【2016年10月29日】土台敷き!

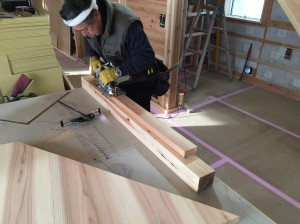

小野寺棟梁は柱の加工!

【2016年10月29日】土台敷き!

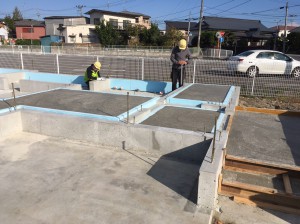

土台敷き!

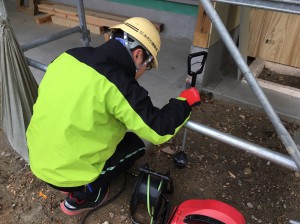

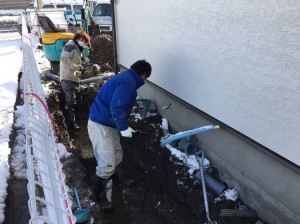

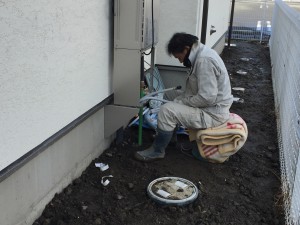

【2016年10月27日】配管工事!

ガス配管工事!

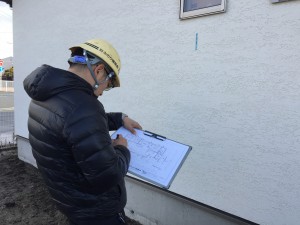

【2016年10月27日】基礎検査!

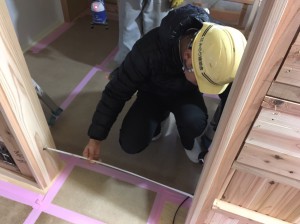

基礎天端に記入した高低差を

図面にも転記して確認!

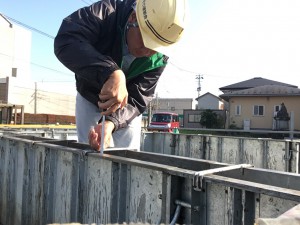

【2016年10月27日】基礎検査!

レベルで高さを確認!

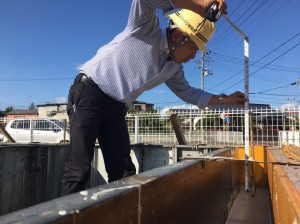

【2016年10月27日】基礎検査!

基礎の高さを検査!

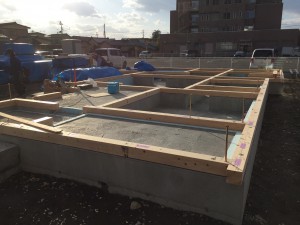

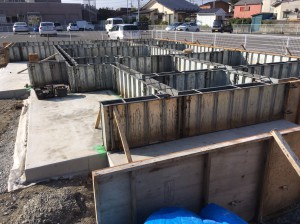

【2016年10月24日】基礎工事!

金物再確認!

【2016年10月24日】基礎工事!

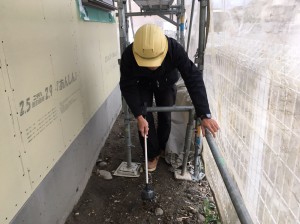

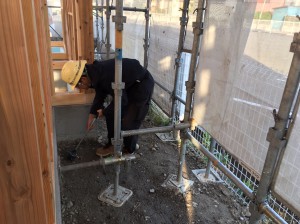

基礎養生中!

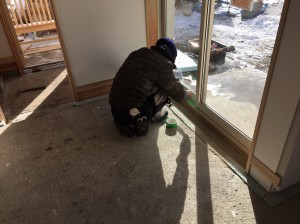

【2016年10月21日】基礎工事!

流し込んだコンクリートを整えていきます!

【2016年10月21日】基礎工事!

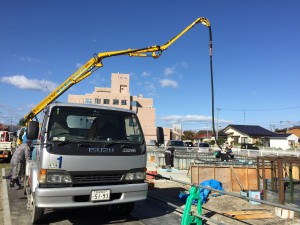

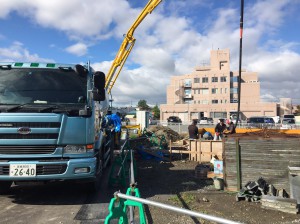

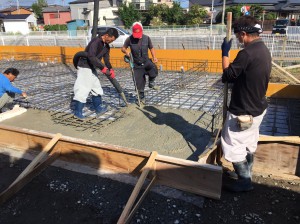

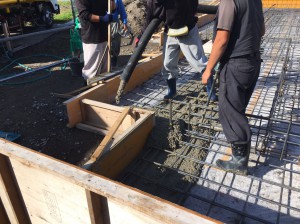

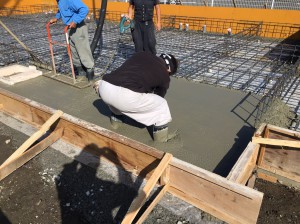

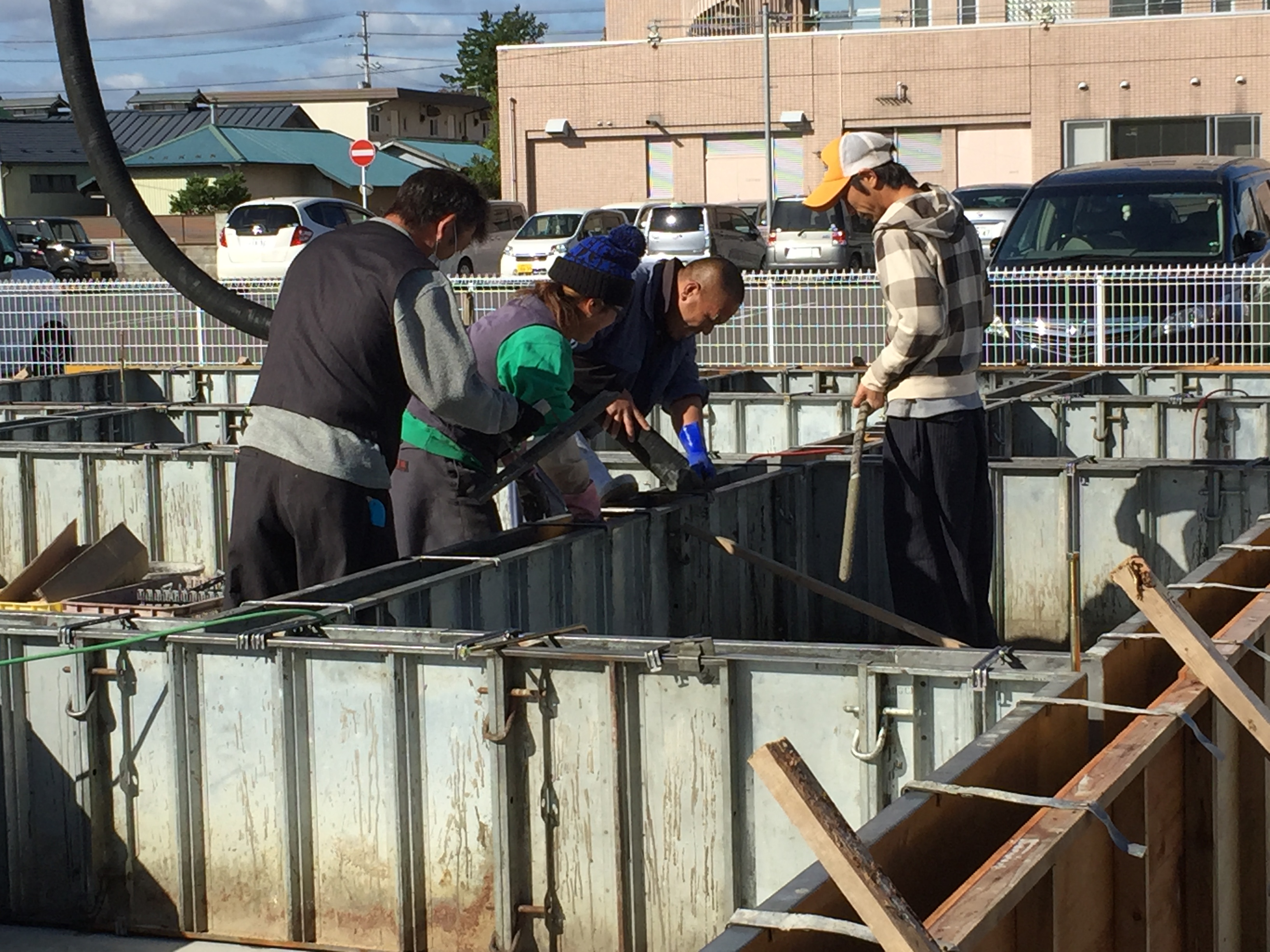

コンクリートを流し込んでいきます!

【2016年10月21日】基礎工事!

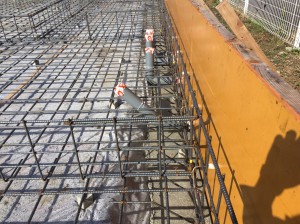

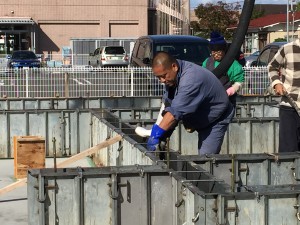

立ち上がりコンクリート打設!

【2016年10月20日】基礎工事!

明日、立ち上がりコンクリート打設予定です!

【2016年10月20日】基礎工事!

立ち上がりコンクリート打設前の確認!

【2016年10月18日】基礎工事!

コテで綺麗にならしていきます!

【2016年10月18日】基礎工事!

土間コンクリート打設中!

【2016年10月18日】基礎工事!

土間コンクリート打設中!

【2016年10月18日】基礎工事!

土間コンクリート打設!

【2016年10月18日】基礎工事!

配管確認!

【2016年10月17日】配管工事!

先行配管!

【2016年10月17日】配管工事!

先行配管確認!

【2016年10月17日】基礎工事!

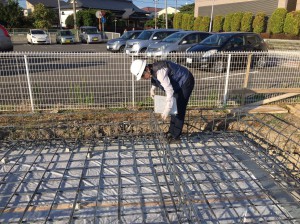

配筋確認!

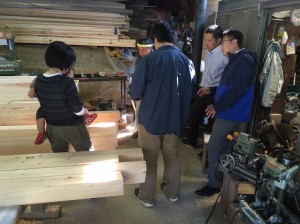

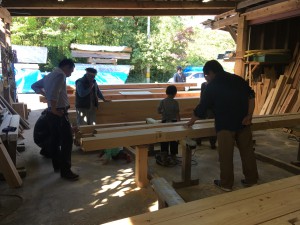

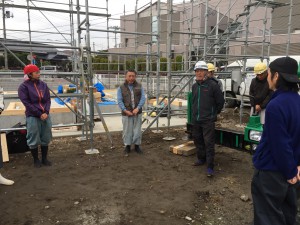

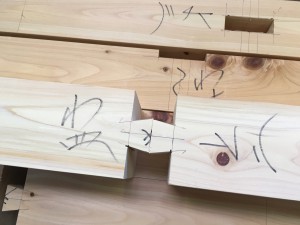

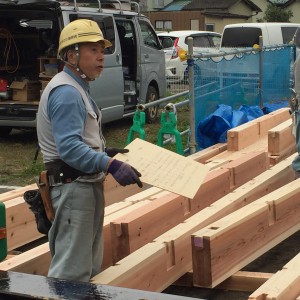

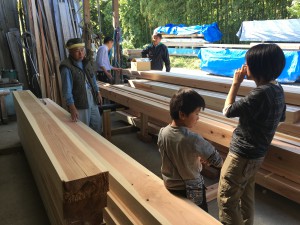

【2016年10月15日】墨付け刻み見学!

大きくなっても、

今日の見学、忘れないでね!

【2016年10月15日】墨付け刻み見学!

手板と完成模型!

【2016年10月15日】墨付け刻み見学!

子供達も ”木” に大喜び!

【2016年10月15日】墨付け刻み見学!

手刻みの継手!

【2016年10月15日】墨付け刻み見学!

きれいな梁材!

【2016年10月15日】墨付け刻み見学!

みんなで、材料を見ます!

【2016年10月15日】墨付け刻み見学!

小野寺棟梁が担当します!

【2016年10月15日】墨付け刻み見学!

墨付け刻みを

建主さんご家族 見学!

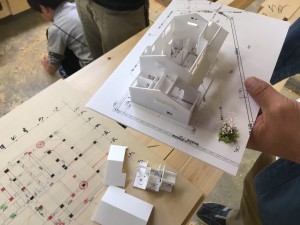

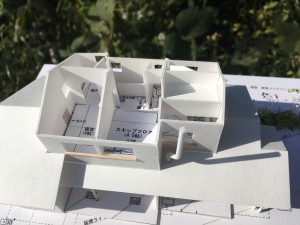

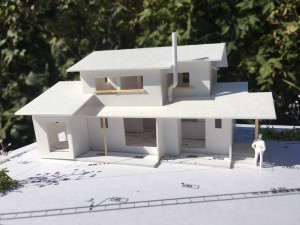

【2016年10月15日】完成模型!

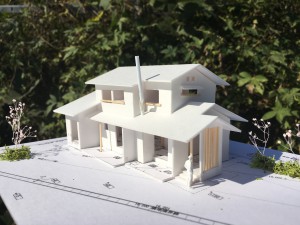

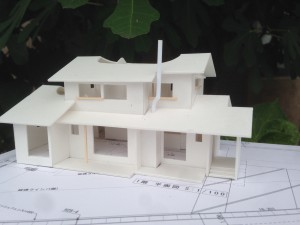

完成模型!

【2016年10月15日】完成模型!

完成模型!

【2016年10月15日】完成模型!

1/100 完成模型!

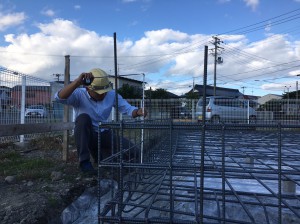

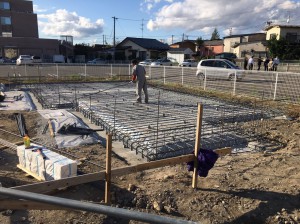

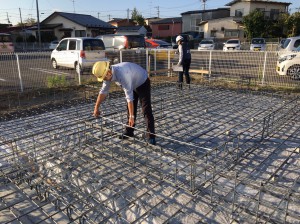

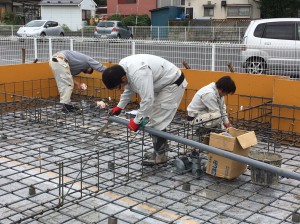

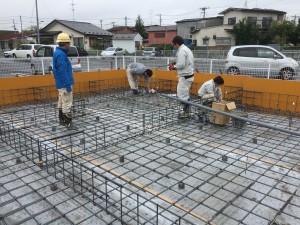

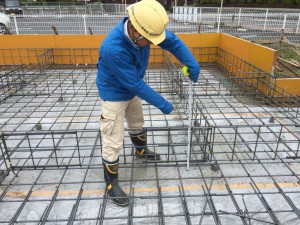

【2016年10月15日】配筋検査!

検査機関による配筋検査!

結果は無事合格!

【2016年10月15日】配筋検査!

配筋検査前の配筋確認!

【2016年10月13日】基礎工事!

配筋確認!

【2016年10月13日】基礎工事!

全景!

【2016年10月13日】基礎工事!

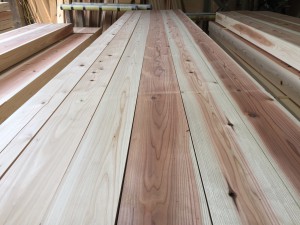

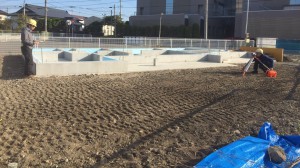

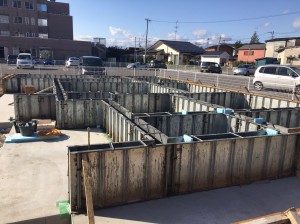

基礎配筋施工中!

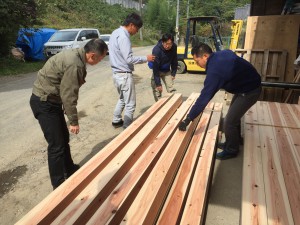

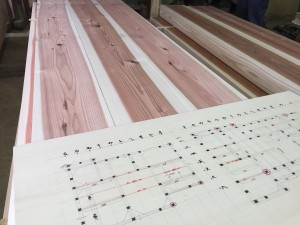

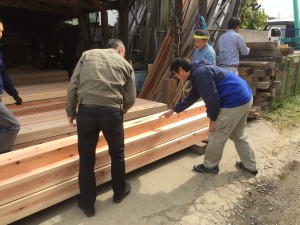

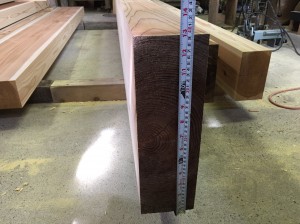

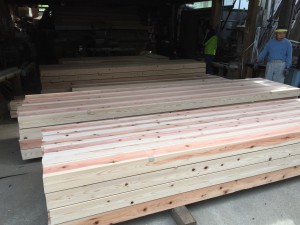

【2016年10月13日】材料検査!

手板を確認しながら検査!

【2016年10月13日】材料検査!

今回の質の高い南三陸杉を

用意していただきました!

【2016年10月13日】材料検査!

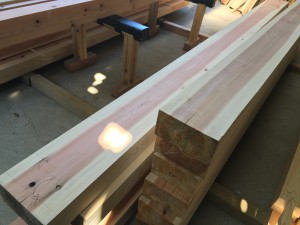

13寸の梁!

【2016年10月13日】材料検査!

南三陸杉!

【2016年10月13日】材料検査!

小野寺棟梁、丸平木材の小野寺社長と一緒に確認!

【2016年10月13日】材料検査!

一本一本広げながら材料検査!

【2016年10月13日】材料検査!

刻み場に木材が到着しました!

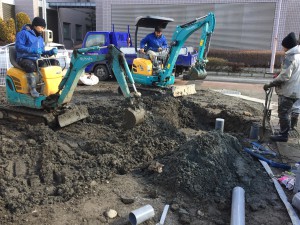

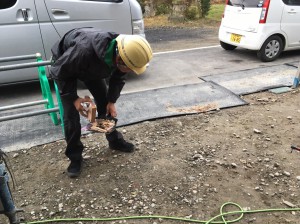

【2016年10月11日】基礎工事!

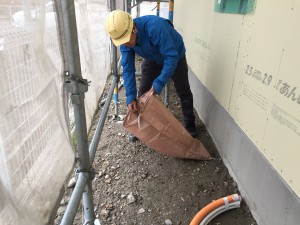

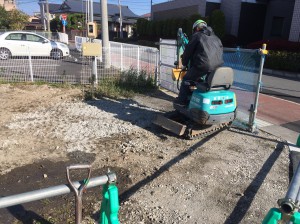

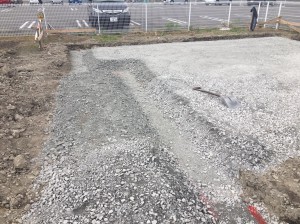

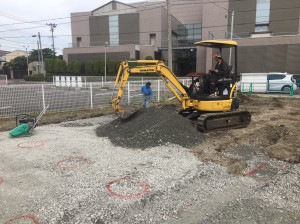

砕石入れ作業!

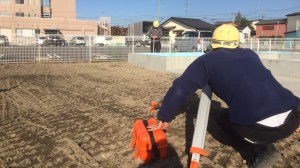

【2016年10月11日】基礎工事!

レベル出し!

【2016年10月11日】基礎工事!

離れを再確認!

【2016年10月11日】基礎工事!

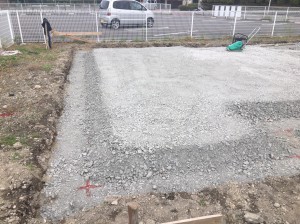

砕石入れ状況!

【2016年10月11日】基礎工事!

砕石入れ状況!

【2016年10月11日】基礎工事!

砕石入れ状況!

【2016年10月11日】基礎工事!

砕石入れ!

【2016年10月6日】基礎工事!

全景!

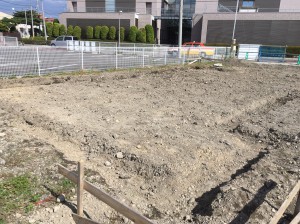

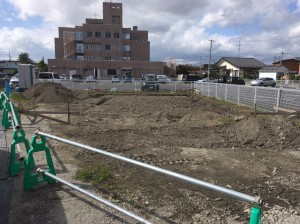

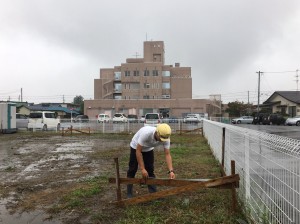

【2016年10月6日】基礎工事!

根切り状況確認!

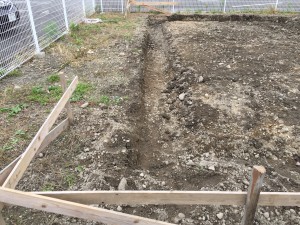

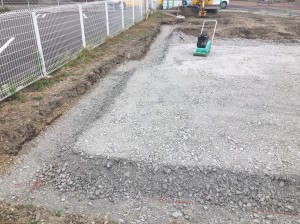

【2016年10月6日】基礎工事!

根切り状況!

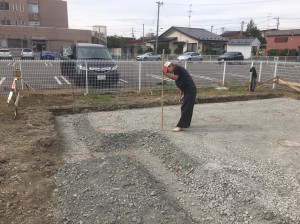

【2016年10月6日】基礎工事!

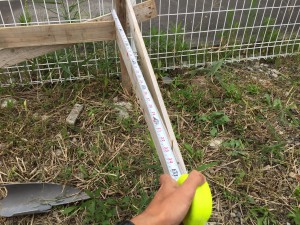

離れを確認!

大事なので何度も確認します!

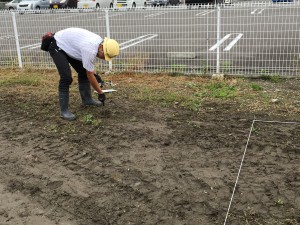

【2016年10月3日】基礎工事!

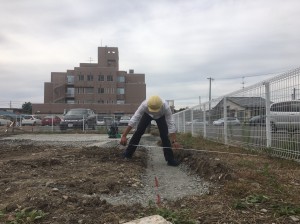

根切り状況確認!

【2016年10月3日】基礎工事!

隣地との距離を確認!

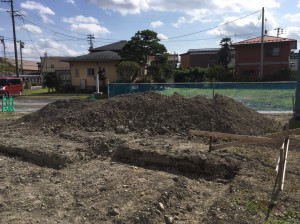

【2016年9月29日】曼珠沙華!

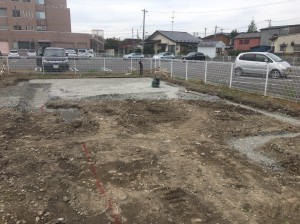

曼珠沙華が咲いていました!

【2016年9月29日】基礎工事!

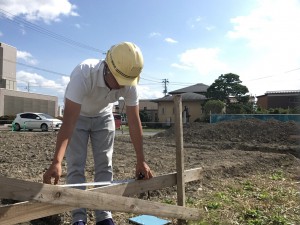

離れの確認!

【2016年9月29日】基礎工事!

丁張りで離れの確認!

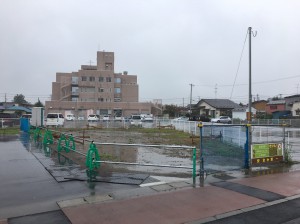

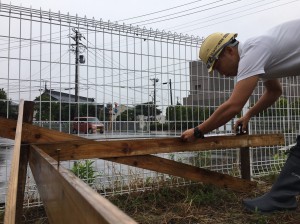

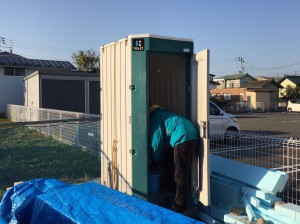

【2016年9月29日】仮設設置!

仮設物が入りました!

【2016年9月22日】地鎮祭!

本日 9月のよい日。大安!

地鎮祭を執り行いました。

工事期間中の

無事故・無災害を祈念。

いよいよ 工事始まります!

【2016年9月22日】地鎮祭!

工事中の無事故、無災害を祈念致しました!

【2016年9月22日】地鎮祭!

鎮め物!

基礎工事中に、建物の中心に埋めます。

【2016年9月22日】地鎮祭!

本日、地鎮祭!

宮司さんに、敷地の四隅を清めて頂きました。

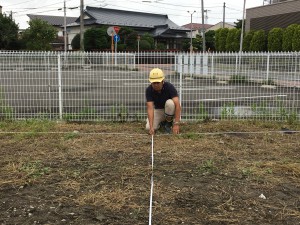

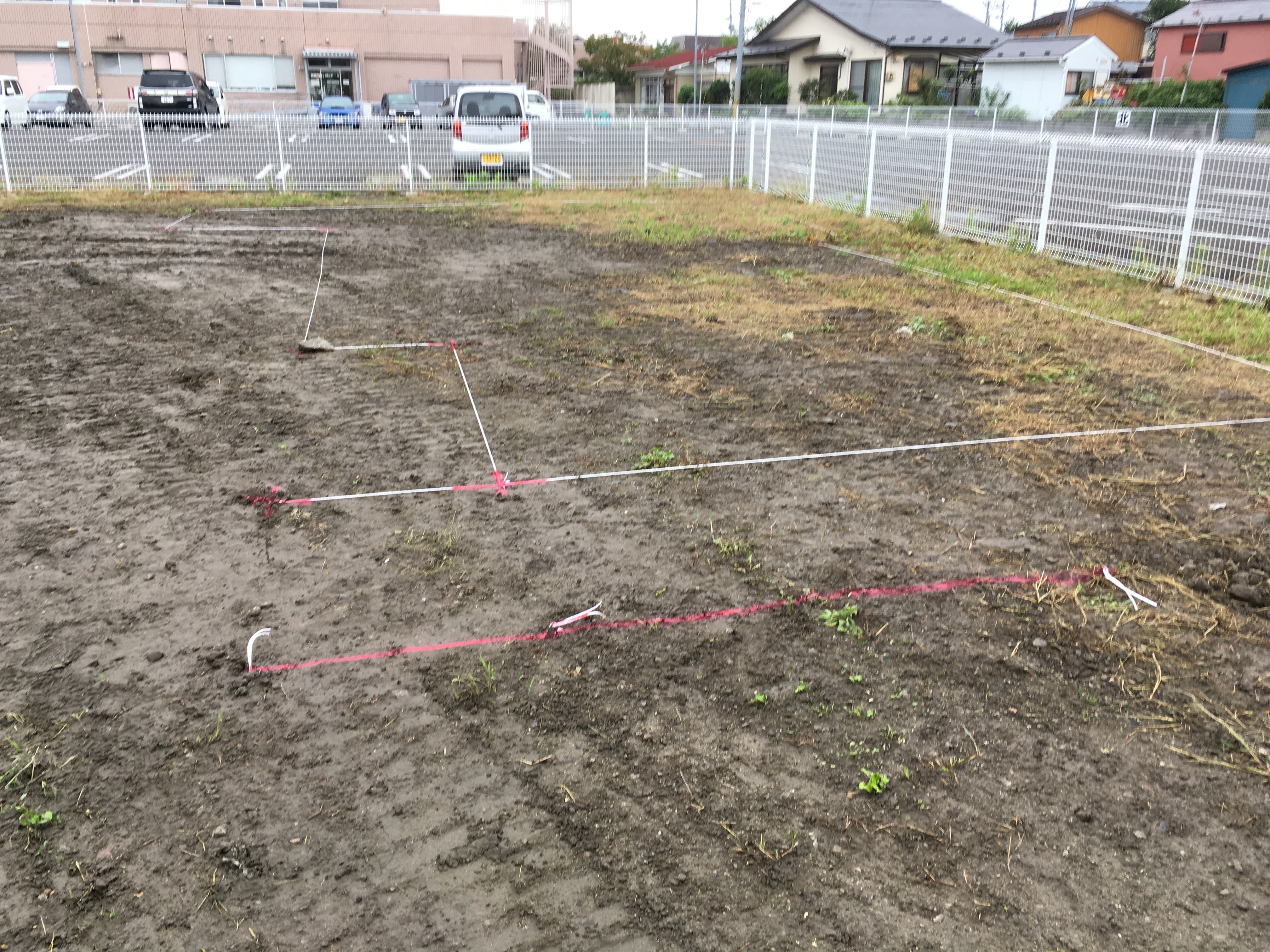

【2016年9月19日】地縄張り!

9/22 の地鎮祭に向けて

地縄張り完了!

【2016年9月19日】地縄張り!

地縄張りしている私!(塩谷)

【2016年9月19日】地縄張り!

地縄張り 錢谷さん!

【2016年9月16日】これから始まります!

外観、模型です!

【2016年9月16日】これから始まります!

”3つのロフトを楽しむ家!”

大崎市で 今月9月から工事が始まる予定です。

どうぞ よろしくお願い致します。

施工レポートの一覧にもどる

2つの「北根モデルハウス」
遊びに来ませんか?

通常のモデルハウス(事務所兼モデルハウス)のほかに
一級建築士・塩谷邸(自宅兼モデルハウス)も公開しています。
もしかしたら、自宅にお越しいただくのはハードルが高く感じるかもしれません。
でも、そこには「子育て家族の等身大の暮らし」があります。それを見てほしいです。
どうぞ一度、遊びにいらしてください。
