それぞれの想いを詰め込んだ、完全2世帯住宅!仙台市・延床面積55.84坪 - みのり建築舎|一級建築士とつくる自然素材の注文住宅

Report

リアルタイム施工レポート「ただいま施工中」

それぞれの想いを詰め込んだ、完全2世帯住宅!仙台市・延床面積55.84坪

[ 仙台市/ 新築戸建て ]

【施工開始日】2024年11月
【施工完了日】2025年5月(予定)

【2025年4月3日】内装工事!

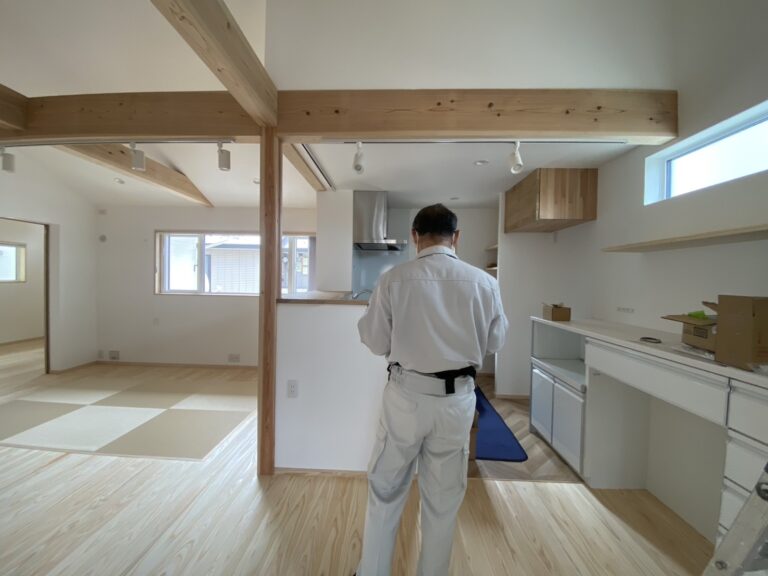

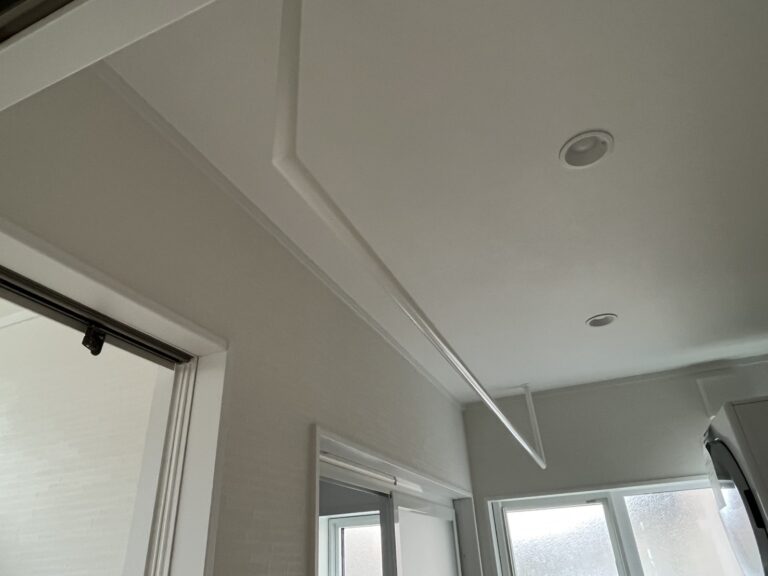

1階リビング天井!

【2025年4月3日】内装工事!

クロス端部をカット!

【2025年4月3日】内装工事!

1階寝室クロス張り!

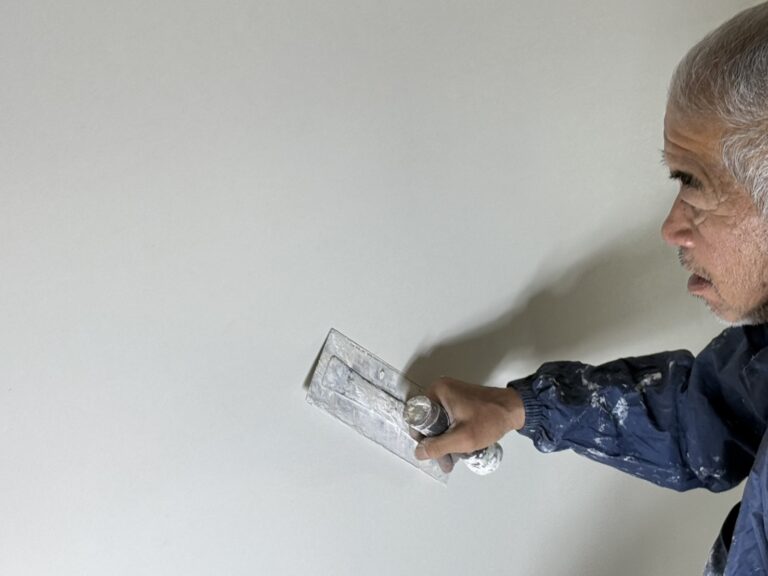

【2025年4月3日】左官工事!

2階リビング下地塗り状況!

【2025年4月3日】左官工事!

2階キッチンしっくい下地塗り!

【2025年4月3日】左官工事!

2階玄関しっくい下地塗り!

【2025年3月31日】木完検査!

2階木完了検査!

【2025年3月31日】木完検査!

2階木完了検査!

【2025年3月31日】木完検査!

2階木完了検査!

【2025年3月31日】木完検査!

2階木完了検査!

【2025年3月31日】木完検査!

2階木完了検査!

【2025年3月31日】木完検査!

1階木完了検査!

【2025年3月31日】木完検査!

1階木完了検査!

【2025年3月31日】木完検査!

1階木完了検査!

【2025年3月31日】木完検査!

1階木完了検査!

【2025年3月27日】キッチン工事!

2階食器棚取り付け!

【2025年3月27日】キッチン工事!

2階キッチン取り付け!

【2025年3月27日】建具工事!

2階建具採寸!

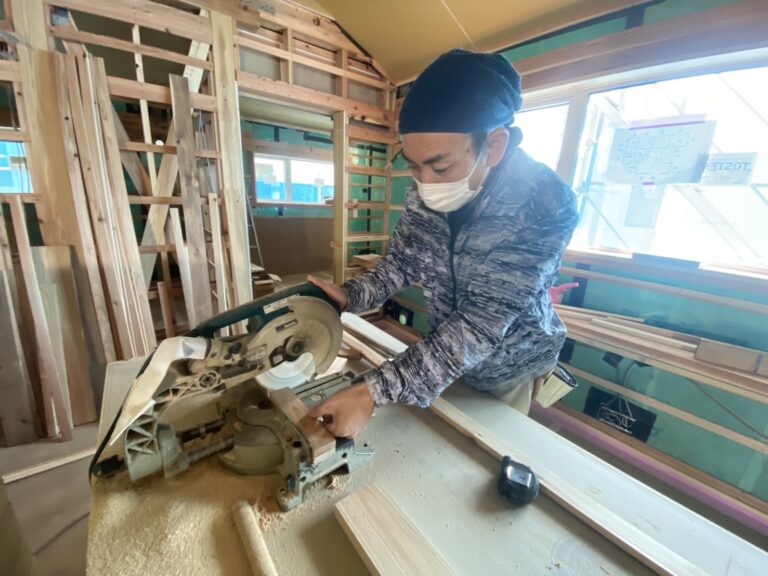

【2025年3月27日】木工事!

2階造作洗面台施工中!

【2025年3月22日】外観!

外観!

【2025年3月22日】木工事!

2階!

【2025年3月22日】木工事!

2階!

【2025年3月22日】木工事!

2階!

【2025年3月22日】木工事!

2階!

【2025年3月22日】木工事!

1階確認!

【2025年3月22日】木工事!

1階キッチン天井高さ確認!

【2025年3月21日】外観!

外観!

【2025年3月21日】外観!

足場がなくなりました!

【2025年3月21日】木工事!

1階寝室!

【2025年3月21日】木工事!

1階リビング!

【2025年3月21日】木工事!

2階リビング!

【2025年3月21日】木工事!

2階リビング!

【2025年3月14日】木下地検査!

二階入り口枠水平垂直確認!

【2025年3月14日】木下地検査!

二階壁下地!

【2025年3月14日】木下地検査!

二階壁下地!

【2025年3月14日】木下地検査!

二階壁下地!

【2025年3月14日】木下地検査!

二階壁下地ピッチ確認!

【2025年3月14日】木下地検査!

二階エアコン下地!

【2025年3月14日】木下地検査!

二階カーテン下地!

【2025年3月14日】木下地検査!

二階入り口枠水平垂直確認!

【2025年3月14日】木下地検査!

二階壁下地凹凸確認!

【2025年3月14日】木下地検査!

一階壁下地ピッチ確認!

【2025年3月14日】木下地検査!

一階カーテン下地!

【2025年3月14日】木下地検査!

一階壁下地!

【2025年3月14日】木下地検査!

一階エアコン下地!

【2025年3月14日】木下地検査!

一階壁下地凹凸確認!

【2025年3月14日】木下地検査!

一階入り口枠の水平垂直確認!

【2025年3月14日】木下地検査!

一階入り口枠の水平垂直確認!

【2025年3月11日】木工事!

ランドリールームの小窓高さ確認!

【2025年3月11日】木工事!

2階も壁下地が進んでいます!

【2025年3月11日】木工事!

森田棟梁壁下地工事中!

【2025年3月7日】木工事!

1階既製品建具枠確認!

【2025年3月7日】木工事!

1階既製建具枠!

【2025年3月7日】木工事!

2階玄関回り工事中!

【2025年3月7日】木工事!

2階!

【2025年3月7日】木工事!

2階!

【2025年3月3日】外壁工事!

外壁!

【2025年3月3日】外壁工事!

外壁工事!

【2025年3月3日】配管工事!

1階キッチン、レンジフードレンジフード配管!

【2025年3月3日】木工事!

階段!

【2025年3月3日】バルコニー!

バルコニー!

【2025年3月3日】木工事!

2階天井!

【2025年3月3日】木工事!

2階壁下地確認!

【2025年3月3日】木工事!

2階壁下地!

【2025年3月3日】塗装工事!

玄関軒天塗装!

【2025年3月1日】外観!

外観!

【2025年3月1日】バルコニー!

バルコニー!

【2025年3月1日】外壁工事!

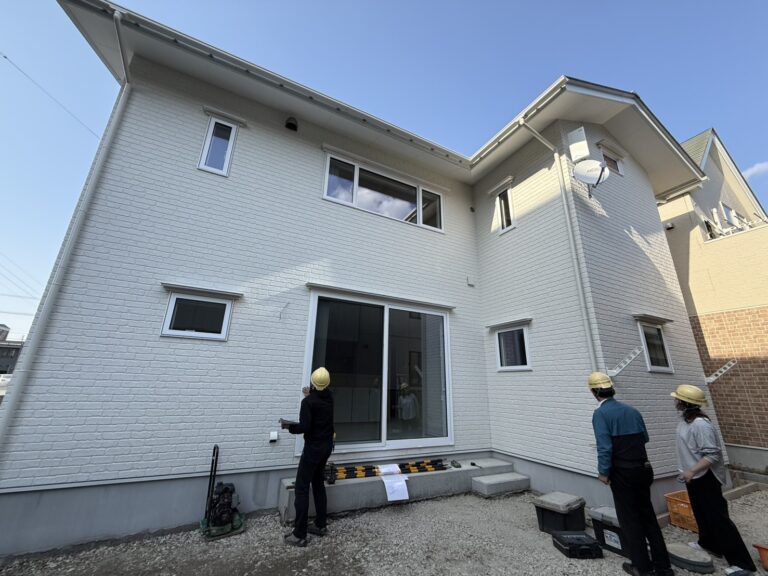

外壁張りほぼ完了しました!

【2025年3月1日】木工事!

内部、木下地工事!

【2025年2月21日】外観!

外観!

【2025年2月21日】防水検査!

サッシまわり確認!

【2025年2月21日】防水検査!

CD管まわり確認!

【2025年2月21日】防水検査!

ダクト周り確認!

【2025年2月21日】防水検査!

通気胴縁!

【2025年2月21日】防水検査!

防水検査!

【2025年2月21日】木工事!

二階!

【2025年2月21日】木工事!

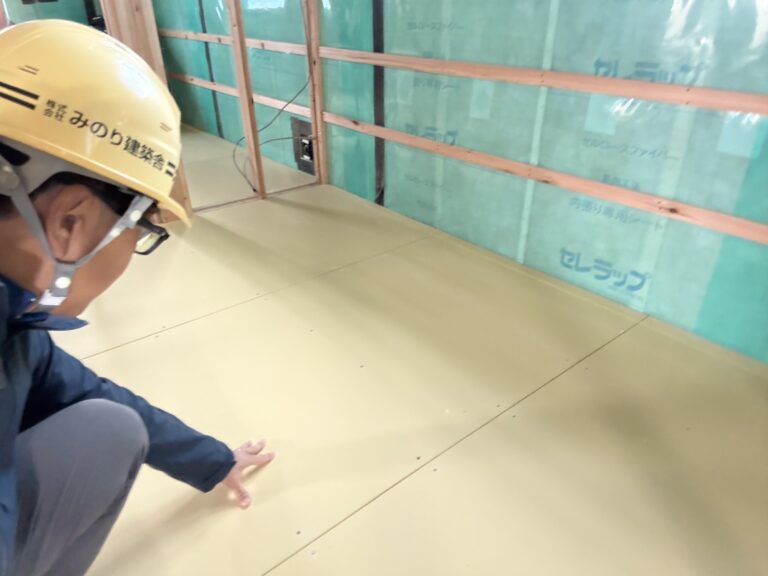

二階床、遮音のためのボード貼り!

【2025年2月21日】木工事!

一階天井下地!

【2025年2月21日】木工事!

配管確認!

【2025年2月17日】2階ユニットバス!

2階ユニットバス!

【2025年2月17日】1階ユニットバス!

1階ユニットバス!

【2025年2月17日】木工事!

設備配管!

【2025年2月17日】木工事!

2階も天井ボード張り!

【2025年2月17日】木工事!

天井ボード張り!

【2025年2月17日】木工事!

森田棟梁、天井ボード張り中!

【2025年2月8日】木工事!

窓枠取り付け!

【2025年2月8日】気密工事!

屋根の気密シート張り中!

【2025年2月8日】電気配線工事!

電気配線工事!

【2025年2月7日】断熱工事!

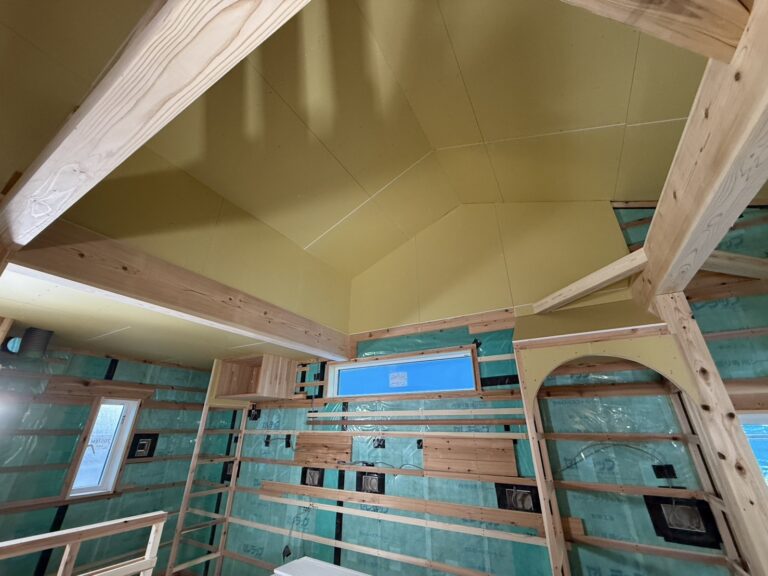

天井断熱、セルロースファイバー!

【2025年2月7日】断熱工事!

天井断熱、セルロースファイバー確認!

【2025年2月7日】木工事!

壁下地工事!

【2025年2月7日】断熱工事!

壁、セルロースファイバー!

【2025年2月7日】電気工事!

配線工事!

【2025年2月7日】外観!

外観!

【2025年2月4日】屋根工事!

換気棟!

【2025年2月4日】屋根工事!

換気棟部材取り付け!

【2025年2月4日】木工事!

内部建具おさまり打合せ!

【2025年1月30日】防水工事!

配線貫通部のテープ処理!

【2025年1月30日】防水工事!

外部防水気密シート張り!

【2025年1月30日】設備工事!

換気ダクトと設備配管の打合せ!

【2025年1月30日】気密工事!

壁気密シート!

【2025年1月30日】断熱工事!

壁断熱吹き込み完了!

【2025年1月23日】屋根工事!

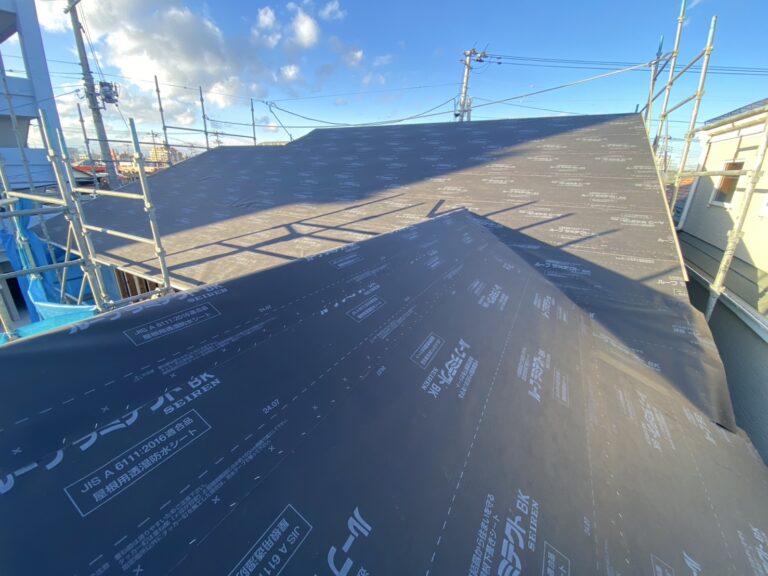

屋根ガルバ葺き!

【2025年1月23日】屋根工事!

屋根ガルバ葺き!

【2025年1月23日】外観!

外観!

【2025年1月23日】木工事!

制振ダンパー確認!

【2025年1月21日】中間検査!

耐力面材確認!

【2025年1月21日】中間検査!

構造図面と照合確認!

【2025年1月21日】中間検査!

構造、金物を確認します!

【2025年1月21日】中間検査!

外部検査機関による中間検査!

【2025年1月20日】建て方検査!

2階の内観!

【2025年1月20日】建て方検査!

大工さんとおさまり打合せ!

【2025年1月20日】建て方検査!

筋交い設置位置確認!

【2025年1月20日】建て方検査!

金物取り付け状況確認!

【2025年1月20日】建て方検査!

屋根防水おさまり確認!

【2025年1月20日】建て方検査!

耐力面材、熱橋対策の確認

【2025年1月20日】建て方検査!

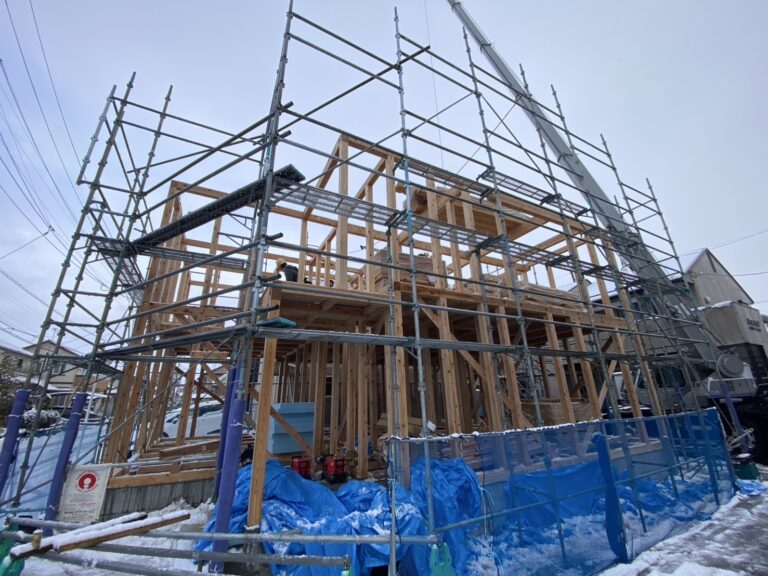

建て方検査!

【2025年1月16日】外観!

外観!

【2025年1月16日】屋根工事!

屋根ルーフィング張り完了!

【2025年1月16日】外壁工事!

外観!

【2025年1月16日】外壁工事!

耐力面材張り状況!

【2025年1月16日】外壁工事!

耐力面材張り!

【2025年1月16日】木工事!

二階も金物取り付け中!

【2025年1月16日】木工事!

森田棟梁、金物取り付け!

【2025年1月14日】木工事!

2階!

【2025年1月14日】木工事!

2階!

【2025年1月14日】木工事!

1階!

【2025年1月14日】木工事!

1階!

【2025年1月14日】木工事!

外観!

【2025年1月10日】建て方工事!

本日の建て方作業はここまでとします!

【2025年1月10日】建て方工事!

外観!

【2025年1月10日】建て方工事!

二階の梁がほぼ組み上がりました!

【2025年1月10日】建て方工事!

二階の梁組み!

【2025年1月10日】建て方工事!

二階の梁組み!

【2025年1月10日】建て方工事!

二階の梁組み!

【2025年1月10日】建て方工事!

金物でしっかり固定!

【2025年1月10日】建て方工事!

間直し!

【2025年1月10日】建て方工事!

森田棟梁、柱の垂直を確認!

【2025年1月10日】建て方工事!

1階の梁組みが完了!

【2025年1月10日】建て方工事!

慎重に梁を組んでいきます!

【2025年1月10日】建て方工事!

梁掛け!

【2025年1月10日】建て方工事!

梁掛け!

【2025年1月10日】建て方工事!

一階柱建て完了!

【2025年1月10日】建て方工事!

一階柱立て!

【2025年1月10日】建て方工事!

一階柱立て!

【2025年1月10日】建て方工事!

森田棟梁!

【2025年1月10日】建て方工事!

KY活動!

【2025年1月10日】建て方工事!

建て方前、朝礼!

【2025年1月7日】土台敷!

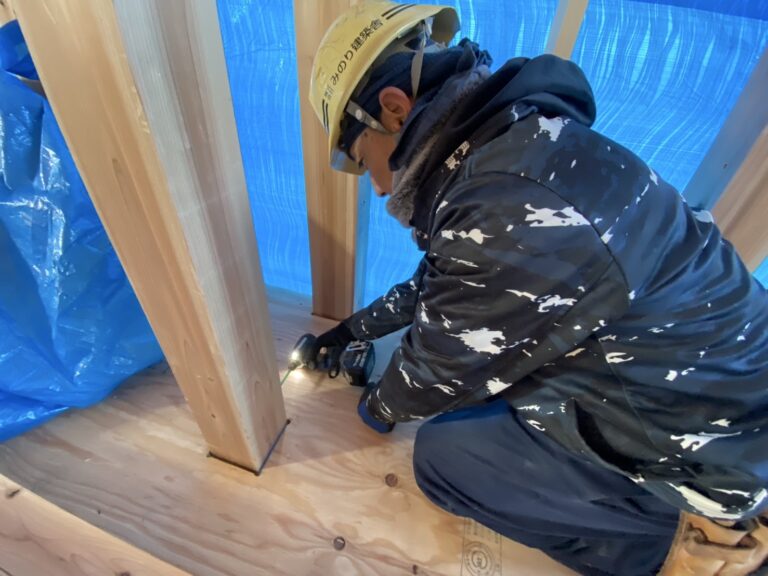

土台敷!

【2025年1月7日】土台敷!

土台敷!

【2025年1月7日】土台敷!

土台敷!

【2025年1月6日】基礎工事!

間も無く建て方が始まります!

【2025年1月6日】基礎工事!

基礎状況!

【2024年12月27日】基礎工事!

基礎工事完了!年明けいよいよ建て方です!

【2024年12月27日】基礎工事!

測定結果を記録!

【2024年12月27日】基礎工事!

基礎天端レベル測定!

【2024年12月19日】基礎工事!

設備配管!

【2024年12月19日】基礎工事!

設備配管!

【2024年12月19日】基礎工事!

基礎のカタチが見えてきました!

【2024年12月19日】基礎工事!

基礎の型枠撤去完了!

【2024年12月13日】基礎工事!

アンカーボルトの出寸法確認!

【2024年12月13日】基礎工事!

立ち上がりコンクリート打設状況確認!

【2024年12月13日】基礎工事!

立ち上がりコンクリート養生中!

【2024年12月13日】基礎工事!

立ち上がりコンクリート養生中!

【2024年12月6日】基礎工事!

アンカー取り付け高さの確認!

【2024年12月6日】基礎工事!

アンカー取り付け位置の確認!

【2024年12月6日】基礎工事!

立ち上がり型枠設置、アンカー金物取り付け完了!

【2024年12月3日】配筋確認!

配筋確認!

【2024年12月3日】配筋確認!

配筋確認!

【2024年12月3日】配筋検査!

無事に合格!

【2024年12月3日】配筋検査!

瑕疵保険会社さんによる配筋検査!

【2024年12月3日】配筋検査!

鉄筋の間隔を確認!

【2024年12月3日】配筋検査!

各部鉄筋寸法を確認!

【2024年12月3日】配筋検査!

配筋検査!

【2024年12月2日】基礎工事!

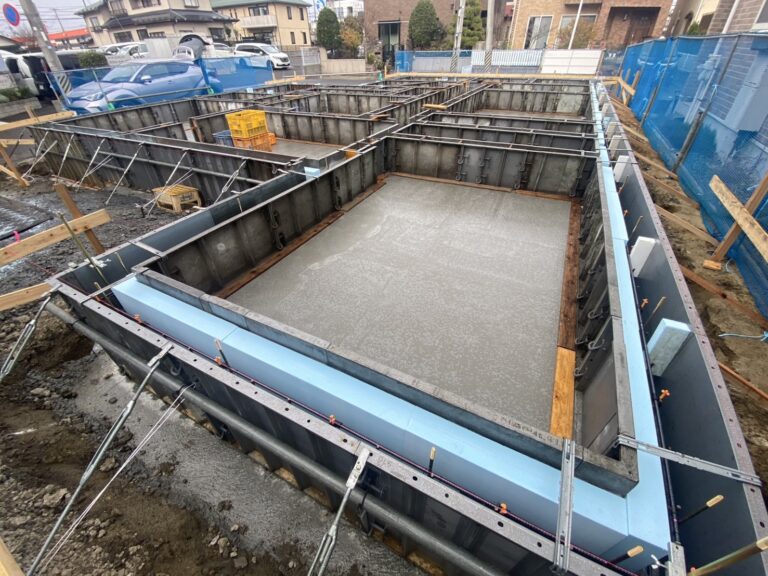

コンクリート打設高さ確認!

【2024年12月2日】基礎工事!

ホールダウンアンカー取り付け!

【2024年12月2日】基礎工事!

外周の型枠を固定!

【2024年12月2日】基礎工事!

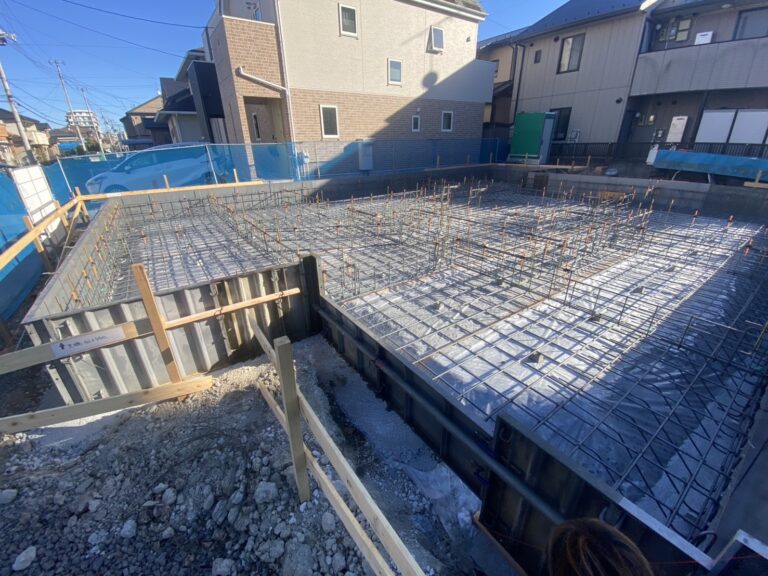

配筋状況!

【2024年12月2日】基礎工事!

鉄筋組み立て完了!

【2024年11月25日】基礎工事!

防湿シート張り!

【2024年11月25日】基礎工事!

防湿シート張り!

【2024年11月25日】基礎工事!

砕石仕上がり高さ確認!

【2024年11月25日】基礎工事!

砕石入れ完了!

【2024年11月21日】基礎工事!

掘削深さの確認!

【2024年11月21日】基礎工事!

離れ寸法の確認!!

【2024年11月21日】基礎工事!

掘削状況!

【2024年11月21日】基礎工事!

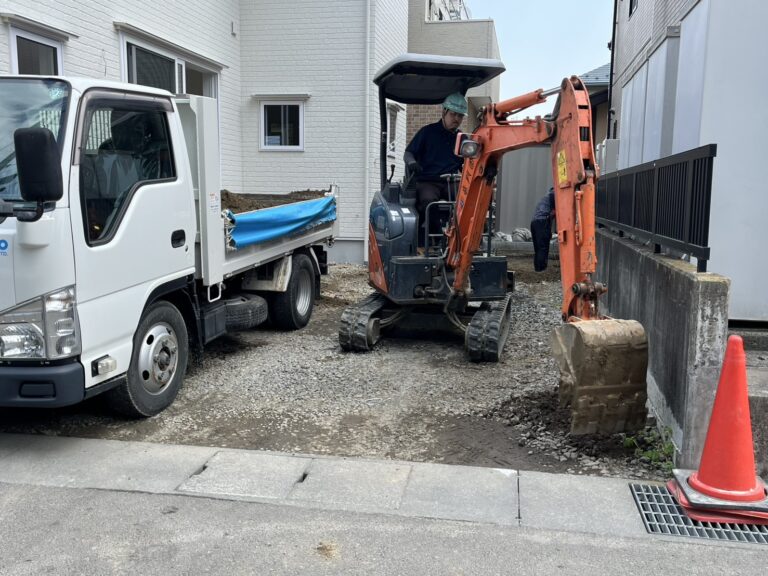

基礎工事が始まりました!

【2024年11月19日】地盤改良工事!

整地中!

【2024年11月19日】地盤改良工事!

改良杭天端!

【2024年11月19日】地盤改良工事!

地盤改良工事!

【2024年11月9日】天板選び!

加工の仕方も決定!

【2024年11月9日】天板選び!

キッチンカウンターはセンの1枚板に決定!

【2024年11月9日】天板選び!

広葉樹のサンプルを見ながら樹種の選定!

【2024年11月9日】天板選び!

広葉樹の丸太!

【2024年11月9日】天板選び!

岩手県森連さんに広葉樹について色々教えて頂きました!

【2024年11月9日】天板選び!

本日地鎮祭の後、天板選びにご参加頂きました!

【2024年11月9日】完成模型!

完成模型!

【2024年11月9日】完成模型!

完成模型!

【2024年11月9日】配置確認!

配置確認!

【2024年11月9日】配置確認!

配置確認!

【2024年11月9日】地鎮祭!

鎮め物!

【2024年11月9日】地鎮祭!

地鎮祭式辞!

【2024年11月9日】地鎮祭!

四方祓い!

【2024年11月9日】地鎮祭!

地鎮祭!

【2024年11月7日】地縄張り!

地縄張り完了!

【2024年11月7日】地縄張り!

離れ寸法の確認!

【2024年11月7日】地縄張り!

建物の形状に縄を張ります!

【2024年11月7日】地縄張り!

地縄張り!

【2024年11月3日】設計途中の1/100模型!

 仙台市内で、完全2世帯住宅(延床面積55.84坪・2階建て)が始まります!

お互いの家族がちょうどよい距離感で暮らせる、2世帯住宅。

1階と2階、仕様もこだわりも違うからそれぞれの個性が生かされています!

どちらも、脱衣ランドリーなどの水回りが充実していて、プラス書斎・趣味の間を計画。

北西角の大きなバルコニーが外観のアクセントになっています。

今月下旬からの工事予定。

どうぞ、宜しくお願い致します!

【2024年11月3日】設計途中の1/100模型!

設計途中の1/100模型!

※只今、完成模型を製作中

【2024年11月3日】省エネ性能ラベル(2階)!

省エネ性能ラベル(2階)はスター×4!

※完全2世帯(共同住宅扱い)のため、住んでからの水道光熱費シュミレーションは無し

【2024年11月3日】省エネ性能ラベル!(1階)

省エネ性能ラベル(1階)はスター×3!

※計算上、1階天井に断熱材が無いとしているため

※完全2世帯(共同住宅扱い)のため、住んでからの水道光熱費シュミレーションは無し

【2024年11月3日】断熱性能UA値!2階

断熱性能UA値(2階)0.29!

北海道基準をクリア

※完全2世帯住宅のため1階・2階それぞれでUA値を算出

【2024年11月3日】断熱性能性能UA値!1階

断熱性能性能UA値(1階)0.32!

北海道基準をクリア
