完成!ペニンシュラキッチンで楽しく料理をする家!仙台市・延床面積35.25坪 - みのり建築舎|一級建築士とつくる自然素材の注文住宅

Report

リアルタイム施工レポート「ただいま施工中」

完成!ペニンシュラキッチンで楽しく料理をする家!仙台市・延床面積35.25坪

[ 仙台市/ 新築戸建 ]

【施工開始日】2022年5月
【施工完了日】2022年12月

【2022年12月17日】お引き渡し!

ペニンシュラキッチン!

【2022年12月17日】お引き渡し!

畳の間!

【2022年12月17日】お引き渡し!

書斎!

【2022年12月17日】お引き渡し!

アカマツの床!

【2022年12月17日】お引き渡し!

こども室!

【2022年12月17日】お引き渡し!

ナラの床!

【2022年12月17日】お引き渡し!

リビング!

【2022年12月17日】お引き渡し!

造作食器棚!

【2022年12月17日】お引き渡し!

キッチン!

【2022年12月17日】お引き渡し!

トイレ!

【2022年12月17日】お引き渡し!

造作洗面台!

【2022年12月17日】お引き渡し!

システムバス!

【2022年12月17日】お引き渡し!

造作洗面台!

【2022年12月17日】お引き渡し!

玄関ニッチ!

【2022年12月17日】お引き渡し!

玄関!

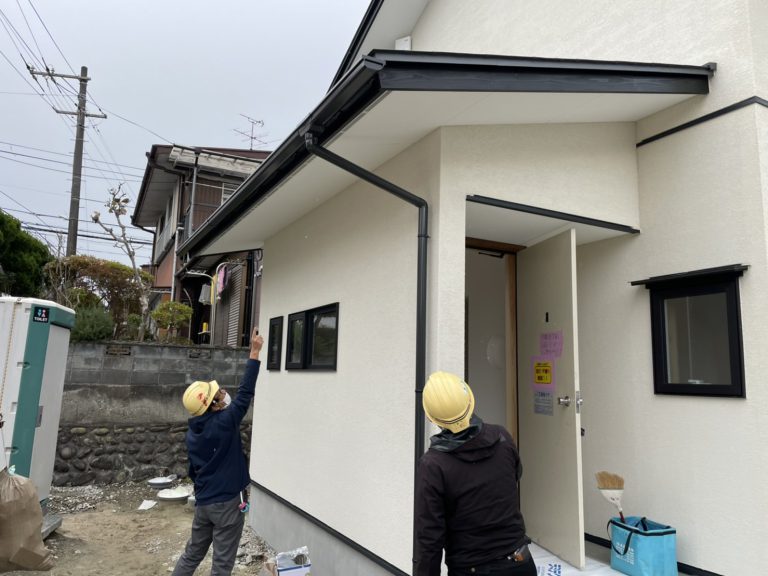

【2022年12月17日】お引き渡し!

外観!

【2022年12月9日】エアコン工事!

エアコン室外機設置!

【2022年12月8日】完成写真撮影!

外観撮影!

【2022年12月8日】完成写真撮影!

リビング撮影!

【2022年12月8日】完成写真撮影!

キッチン撮影!

【2022年12月8日】完成写真撮影!

完成写真撮影!

【2022年12月8日】完成写真撮影!

完成写真撮影!

【2022年12月6日】気密測定!

結果はC値0.4!今回も高気密の施工ができました!

【2022年12月6日】気密測定!

気密測定!

【2022年12月6日】完了検査!

無事合格です!

【2022年12月6日】ライフライン検査!

床下配管確認!

【2022年12月6日】ライフライン検査!

床下配管確認!

【2022年12月6日】ライフライン検査!

自動水栓の作動確認!

【2022年12月6日】ライフライン検査!

IHヒーター確認!

【2022年12月6日】ライフライン検査!

コンセント確認!

【2022年12月6日】ライフライン検査!

テレビの受信レベル確認!

【2022年12月6日】ライフライン検査!

食洗機確認!

【2022年12月6日】ライフライン検査!

床下に潜って漏水がないか確認!

【2022年12月6日】ライフライン検査!

2階トイレ確認!

【2022年12月6日】ライフライン検査!

システムバス確認!

【2022年12月6日】ライフライン検査!

洗濯排水確認!

【2022年12月6日】ライフライン検査!

洗面確認!

【2022年12月6日】ライフライン検査!

1階トイレ確認!

【2022年12月6日】ライフライン検査!

キッチン確認!

【2022年12月6日】社内完成検査!

ボイラーなども確認!

【2022年12月6日】社内完成検査!

外部の確認!

【2022年12月6日】社内完成検査!

二階の検査!

【2022年12月6日】社内完成検査!

和室、検査中!

【2022年12月6日】社内完成検査!

和室確認!

【2022年12月6日】社内完成検査!

階段まわり確認!

【2022年12月6日】社内完成検査!

室内検査中!

【2022年12月6日】社内完成検査!

ペニンシュラキッチン!

【2022年12月6日】社内完成検査!

カーテン確認!

【2022年12月6日】社内完成検査!

指摘事項!

【2022年12月6日】社内完成検査!

指摘事項!

【2022年12月6日】社内完成検査!

室内検査中!

【2022年12月6日】社内完成検査!

室内、完成検査中!

【2022年12月6日】社内完成検査!

社内完成検査!

【2022年12月6日】社内完成検査!

社内完成検査!

【2022年12月1日】現場確認!

食器棚!

【2022年12月1日】現場確認!

玄関建具!

【2022年12月1日】現場確認!

建具確認!

【2022年12月1日】現場確認!

照明確認!

【2022年12月1日】現場確認!

水栓確認!

【2022年12月1日】現場確認!

造作洗面台!

【2022年12月1日】現場確認!

エコキュート!

【2022年11月28日】外観!

外観!

【2022年11月28日】左官工事!

漆喰仕上げ完了!

【2022年11月28日】左官工事!

漆喰仕上げ完了!

【2022年11月28日】左官工事!

漆喰仕上げ完了!

【2022年11月28日】内装工事!

クッションフロア確認!

【2022年11月24日】左官工事!

漆喰仕上げ塗り!

【2022年11月24日】左官工事!

漆喰仕上げ塗り!

【2022年11月24日】左官工事!

漆喰下塗り!

【2022年11月24日】外観!

外観!

【2022年11月21日】左官工事!

目地処理!

【2022年11月21日】左官工事!

目地処理!

【2022年11月21日】左官工事!

ボードの目地処理!

【2022年11月21日】左官工事!

漆喰塗り前に養生!

【2022年11月18日】木工事完了検査!

2階納まり確認!

【2022年11月18日】木工事完了検査!

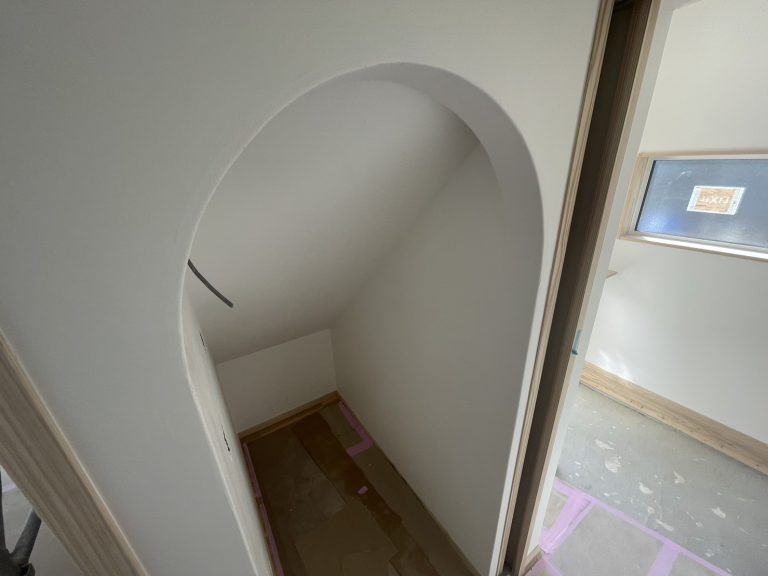

アール下り壁!

【2022年11月18日】木工事完了検査!

壁凹凸確認!

【2022年11月18日】木工事完了検査!

木工事完了検査!

【2022年11月18日】木工事完了検査!

枠の仕上げを確認!

【2022年11月18日】木工事完了検査!

ボードの確認!

【2022年11月18日】木工事完了検査!

2階検査中!

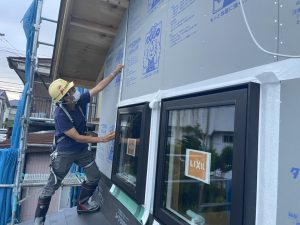

【2022年11月17日】外壁工事!

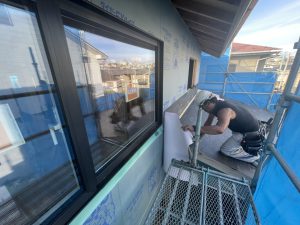

外壁塗装!

【2022年11月17日】外壁工事!

外壁塗装!

【2022年11月17日】外壁工事!

外壁塗装材確認!

【2022年11月17日】外観!

外観!

【2022年11月10日】木下地検査!

レーザーでみていきます!

【2022年11月10日】木下地検査!

下地を確認!

【2022年11月10日】木下地検査!

レーザーで確認!

【2022年11月10日】木下地検査!

レーザーで水平垂直確認!

【2022年11月10日】木下地検査!

レーザーで確認!

【2022年11月10日】木下地検査!

一階木下地!

【2022年11月10日】木下地検査!

一階壁下地!

【2022年11月10日】木下地検査!

壁胴縁ピッチ確認!

【2022年11月10日】木下地検査!

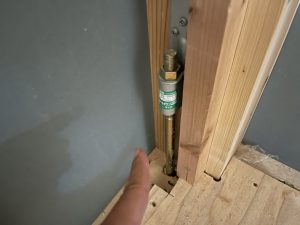

エアコン下地!

【2022年11月10日】木下地検査!

カーテン下地!

【2022年11月10日】木下地検査!

一階木下地検査!

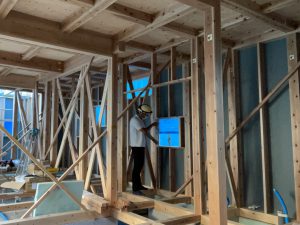

【2022年11月8日】木工事!

高橋棟梁、
玄関引戸まわり工事中!

【2022年11月8日】木工事!

入り口枠幅確認!

【2022年11月8日】木工事!

1階壁下地!

【2022年11月4日】木工事!

和室収納!

【2022年11月4日】木工事!

こども室!

【2022年11月4日】外壁工事!

外壁工事!

【2022年11月4日】外壁工事!

外壁工事!

【2022年11月1日】ペニンシュラキッチン!

ペニンシュラキッチン確認!

【2022年11月1日】ペニンシュラキッチン!

キッチン搬入!

【2022年11月1日】外壁工事!

外壁工事!

【2022年11月1日】外壁工事!

外壁工事!

【2022年11月1日】外壁工事!

外壁工事!

【2022年10月28日】木下地検査!

レーザーで確認!

【2022年10月28日】木下地検査!

レーザーで確認!

【2022年10月28日】木下地検査!

レーザーで水平垂直確認!

【2022年10月28日】木下地検査!

高橋棟梁!

【2022年10月28日】木下地検査!

入り口枠幅確認!

【2022年10月28日】木下地検査!

壁胴縁ピッチ確認!

【2022年10月28日】木下地検査!

カーテン下地!

【2022年10月28日】木下地検査!

エアコン下地!

【2022年10月28日】木下地検査!

木下地検査!

【2022年10月25日】木工事!

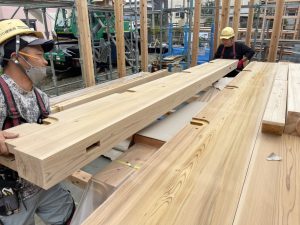

造作材の加工!

【2022年10月25日】木工事!

高橋棟梁、造作材の加工!

【2022年10月24日】断熱工事!

断熱工事の確認!

【2022年10月24日】ユニットバス!

ユニットバス設置完了!

【2022年10月24日】断熱工事!

断熱気密!

【2022年10月24日】断熱工事!

断熱気密確認!

【2022年10月24日】断熱工事!

断熱確認!

【2022年10月24日】断熱工事!

断熱確認!

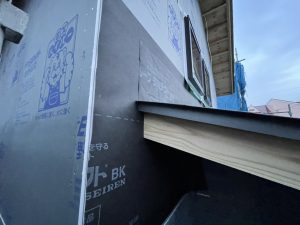

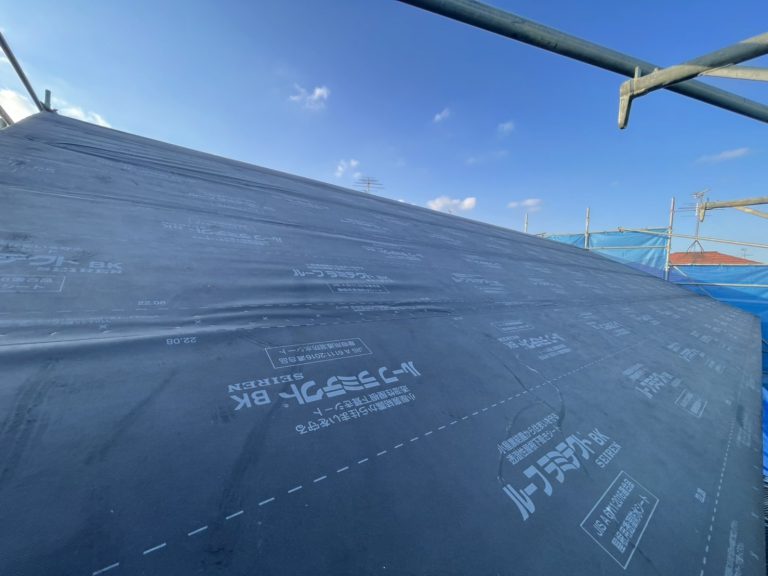

【2022年10月24日】防水検査!

屋根!

【2022年10月24日】防水検査!

棟換気確認!

【2022年10月24日】防水検査!

通気胴縁!

【2022年10月24日】防水検査!

防水検査中!

【2022年10月24日】防水検査!

軒先通気!

【2022年10月24日】防水検査!

通気胴縁確認!

【2022年10月24日】防水検査!

ダクト回り!

【2022年10月24日】防水検査!

CD管回り!

【2022年10月24日】防水検査!

先貼りシート!

【2022年10月24日】防水検査!

通気胴縁!

【2022年10月24日】防水検査!

防水検査!

【2022年10月24日】外観!

外観!

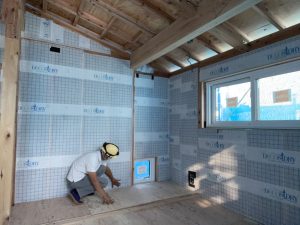

【2022年10月18日】断熱工事!

天井断熱セルロースファイバー!

【2022年10月18日】断熱工事!

天井断熱確認!

【2022年10月18日】断熱工事!

天井断熱完了!

【2022年10月18日】外壁工事!

外部!

【2022年10月18日】青空!

青空!

【2022年10月13日】木工事!

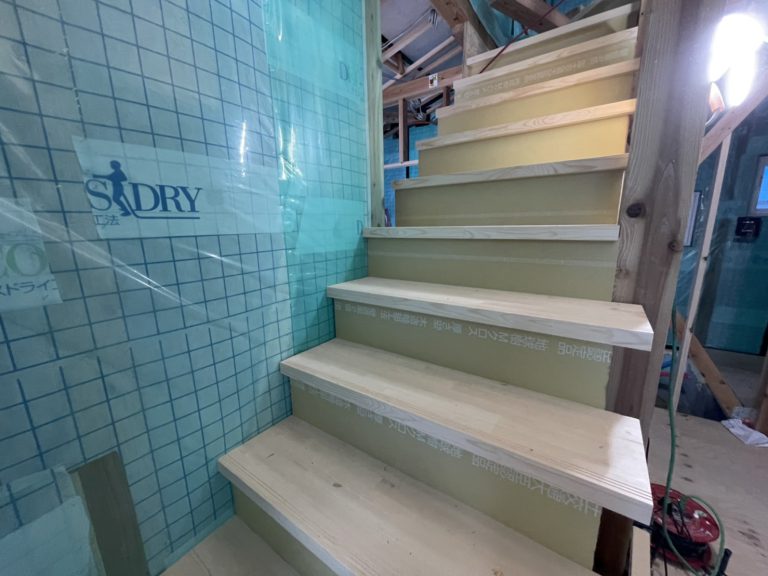

階段!

【2022年10月13日】木工事!

階段確認!

【2022年10月13日】木工事!

2階天井!

【2022年10月13日】外観!

外観!

【2022年10月7日】現場確認!

1階!

【2022年10月7日】現場確認!

2階!

【2022年10月7日】現場確認!

現場確認!

【2022年10月7日】外観!

外観!

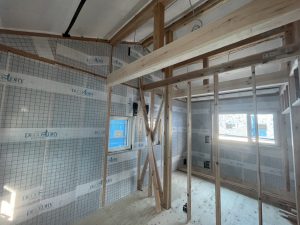

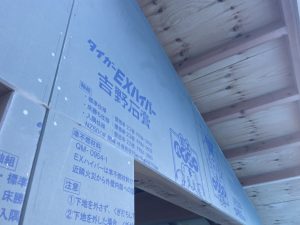

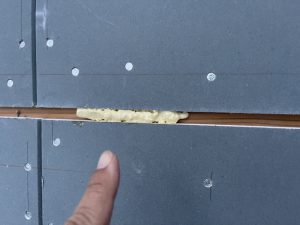

【2022年10月3日】断熱工事!

断熱材気密シート!

【2022年10月3日】断熱工事!

断熱材気密シート確認!

【2022年10月3日】木工事!

高橋棟梁!

【2022年10月3日】庇工事!

庇、鉄骨下地!

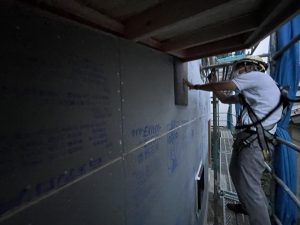

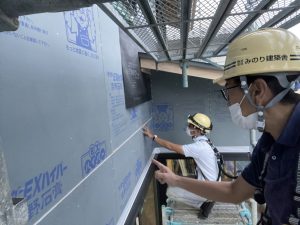

【2022年10月3日】外壁工事!

外壁シート貼り!

【2022年10月3日】外観!

外観!

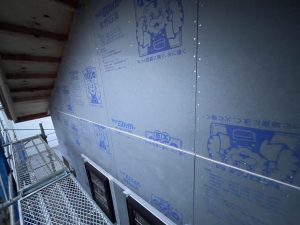

【2022年9月29日】断熱工事!

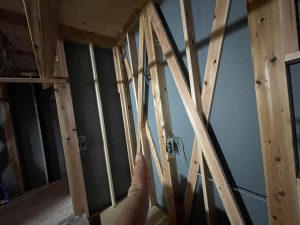

壁断熱の確認!

【2022年9月29日】断熱工事!

断熱工事中!

【2022年9月29日】外観!

外観!

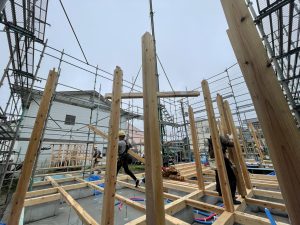

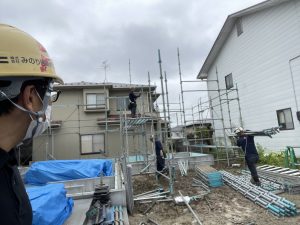

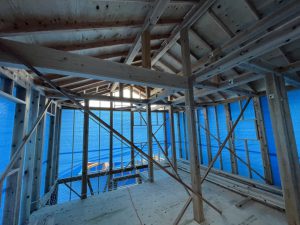

【2022年9月20日】建て方検査!

雨だけど夕日!

【2022年9月20日】建て方検査!

2階建て方検査中!

【2022年9月20日】建て方検査!

納まり確認!

【2022年9月20日】建て方検査!

筋交!

【2022年9月20日】建て方検査!

ホールダウン金物!

【2022年9月20日】建て方検査!

屋根ガルバ葺き!

【2022年9月20日】建て方検査!

耐力面材!

【2022年9月20日】建て方検査!

サッシまわり確認!

【2022年9月20日】建て方検査!

耐力面材確認!

【2022年9月20日】建て方検査!

熱きょう処理!

【2022年9月20日】建て方検査!

先貼りシート!

【2022年9月20日】建て方検査!

建て方検査!

【2022年9月20日】建て方検査!

耐力壁の釘ピッチ確認!

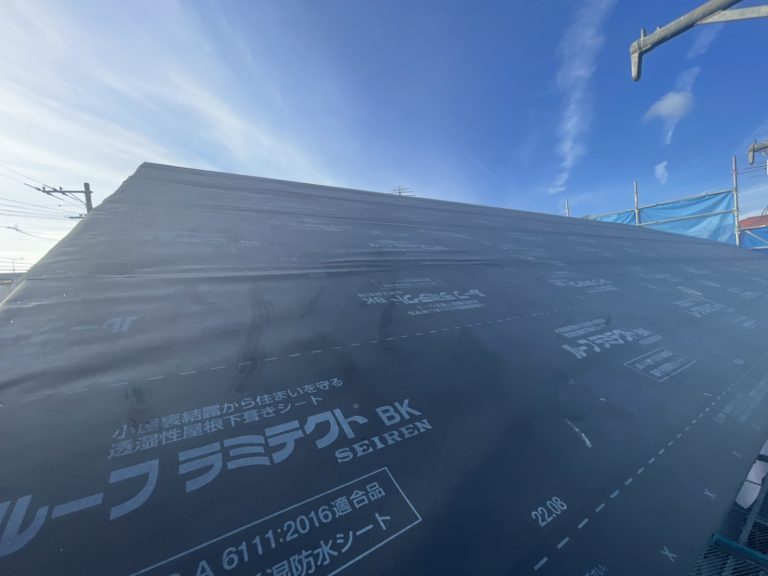

【2022年9月12日】屋根工事!

屋根、

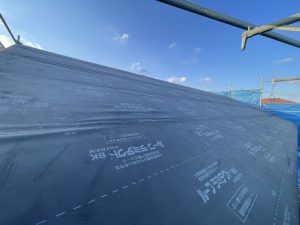

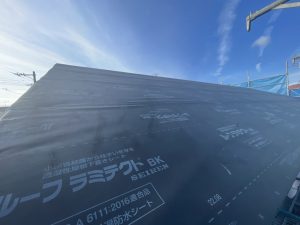

透湿防水シート貼り!

【2022年9月12日】屋根工事!

屋根、
透湿防水シート貼り!

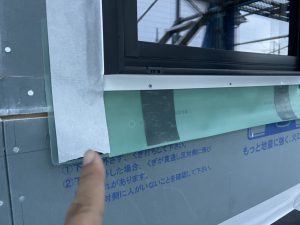

【2022年9月12日】サッシ工事!

サッシ確認!

【2022年9月12日】木工事!

1階!

【2022年9月10日】外観!

外観!

【2022年9月10日】木工事!

サッシ高さの確認!

【2022年9月10日】屋根工事!

屋根のルーフィングが完了!

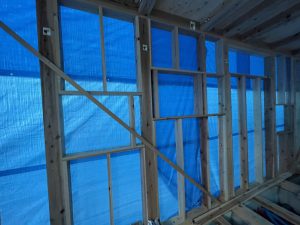

【2022年9月10日】耐力壁工事!

耐力壁の施工!

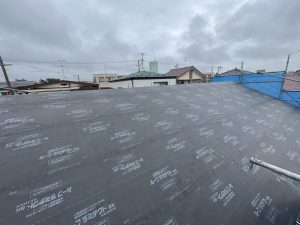

【2022年9月8日】屋根工事!

屋根、透湿防水シート完了!

【2022年9月8日】木工事!

2階!

【2022年9月8日】木工事!

窓枠確認!

【2022年9月8日】木工事!

窓枠!

【2022年9月8日】外観!

外観!

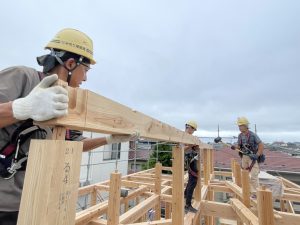

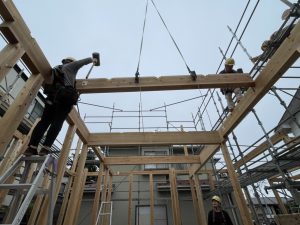

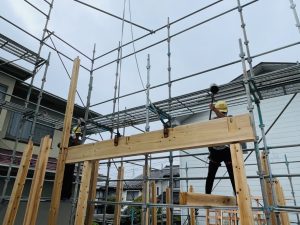

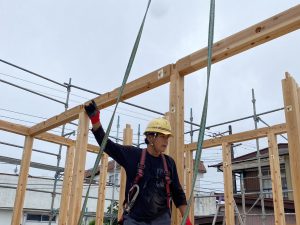

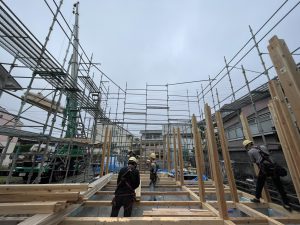

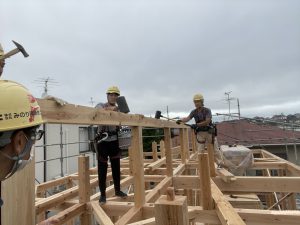

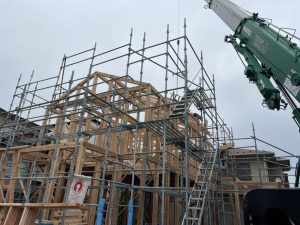

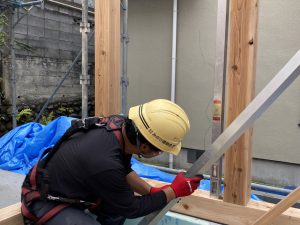

【2022年9月6日】建て方工事!

本日の作業はここまでです!
上棟おめでとうございます!

【2022年9月6日】建て方工事!

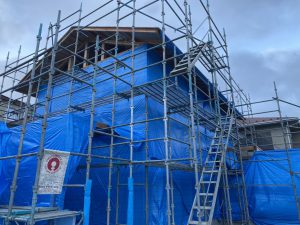

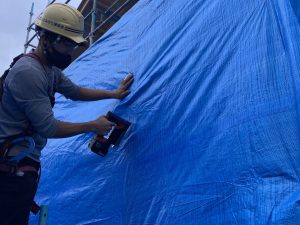

ブルーシートで養生!

【2022年9月6日】建て方工事!

野地板張り!

【2022年9月6日】建て方工事!

破風鼻隠し工事!

【2022年9月6日】建て方工事!

外観!

【2022年9月6日】建て方工事!

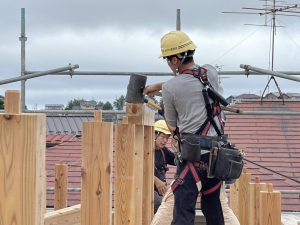

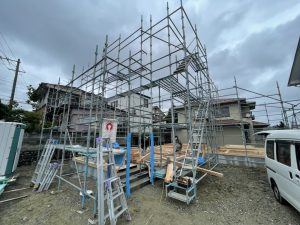

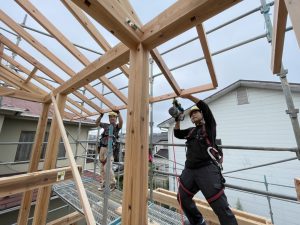

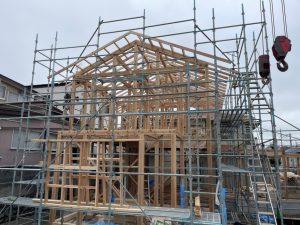

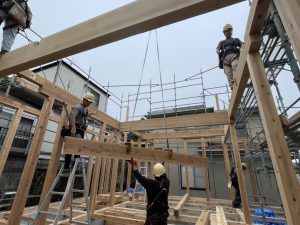

建て方中!

【2022年9月6日】建て方工事!

タルキ工事!

【2022年9月6日】建て方工事!

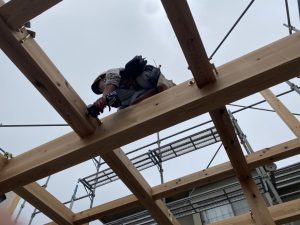

棟木からの眺望!

【2022年9月6日】建て方工事!

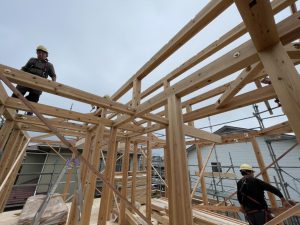

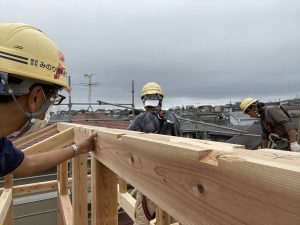

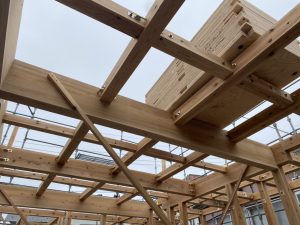

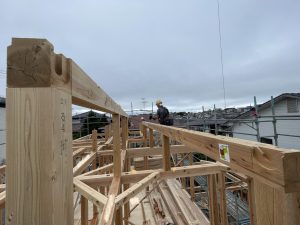

2階梁組!

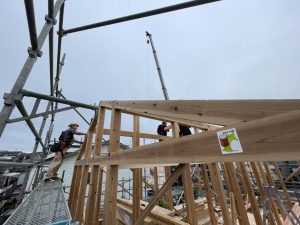

【2022年9月6日】建て方工事!

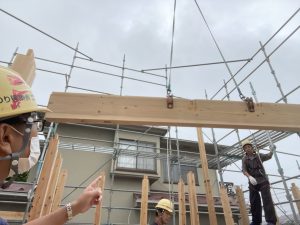

棟木確認!

【2022年9月6日】建て方工事!

母屋工事!

【2022年9月6日】建て方工事!

母屋工事!

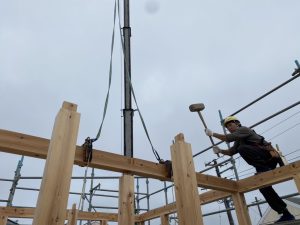

【2022年9月6日】建て方工事!

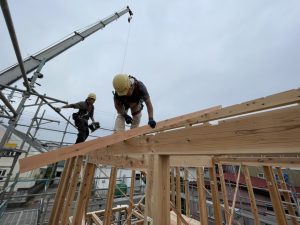

棟木!

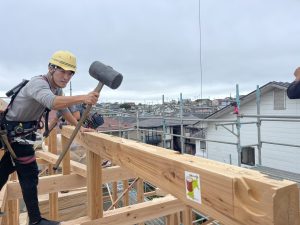

無事、上棟!

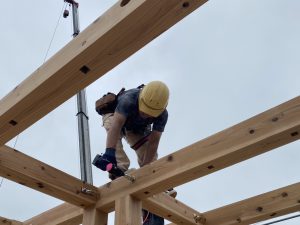

【2022年9月6日】建て方工事!

棟木工事!

【2022年9月6日】建て方工事!

棟木工事!

【2022年9月6日】建て方工事!

棟木工事!

【2022年9月6日】建て方工事!

母屋束!

【2022年9月6日】建て方工事!

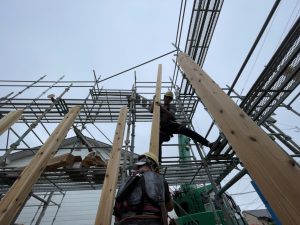

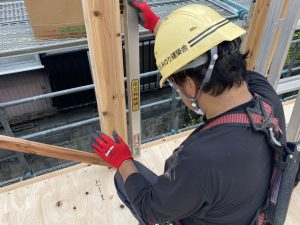

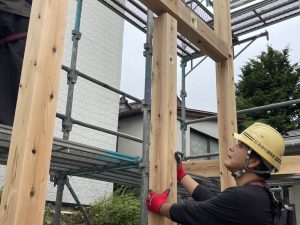

二階柱の垂直を確認!

【2022年9月6日】建て方工事!

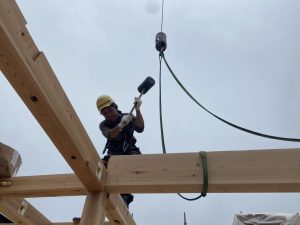

金物締め!

【2022年9月6日】建て方工事!

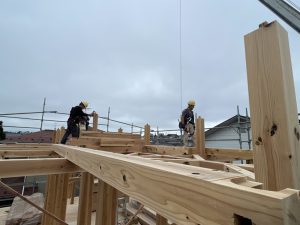

梁組み!

【2022年9月6日】建て方工事!

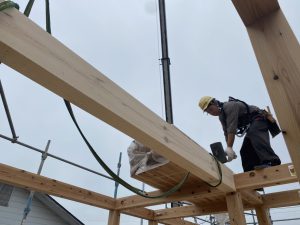

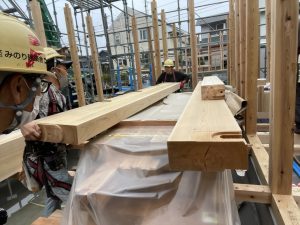

アカマツの梁!

【2022年9月6日】建て方工事!

指示を出す高橋棟梁!

【2022年9月6日】建て方工事!

二階梁組み!

【2022年9月6日】建て方工事!

二階の柱立て!

【2022年9月6日】建て方工事!

二階床下地!

【2022年9月6日】建て方工事!

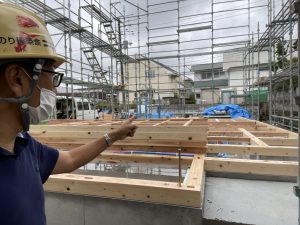

一階の梁桁組み!

【2022年9月6日】建て方工事!

高橋棟梁、柱の垂直を確認!

【2022年9月6日】建て方工事!

金物締め!

【2022年9月6日】建て方工事!

一階建て方!

【2022年9月6日】建て方工事!

一階建て方!

【2022年9月6日】建て方工事!

一階建て方!

【2022年9月6日】建て方工事!

一階建て方!

【2022年9月6日】建て方工事!

一階の梁桁!

【2022年9月6日】建て方工事!

一階の梁桁!

【2022年9月6日】建て方工事!

高橋棟梁!

【2022年9月6日】建て方工事!

通し柱立て!

【2022年9月6日】建て方工事!

南三陸杉!

【2022年9月6日】建て方工事!

梁桁!

【2022年9月6日】建て方工事!

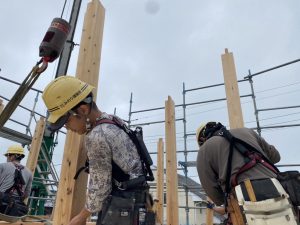

柱立て!

【2022年9月6日】建て方工事!

柱立て!

【2022年9月6日】建て方工事!

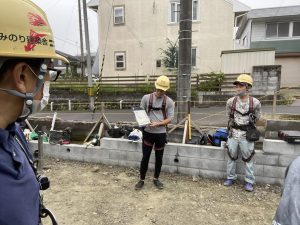

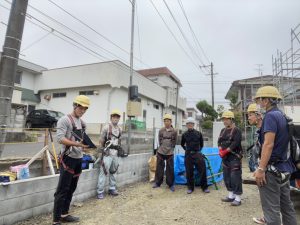

KY活動!

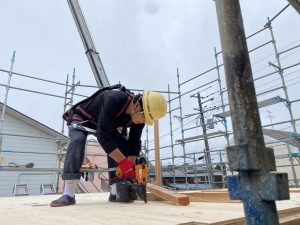

【2022年9月6日】建て方工事!

建て方前のKY活動!

【2022年9月5日】土台敷き!

土台敷き確認!

【2022年9月5日】土台敷き!

土台敷き!

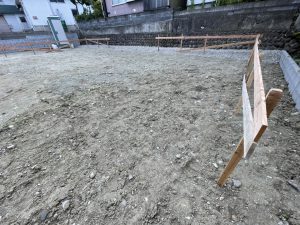

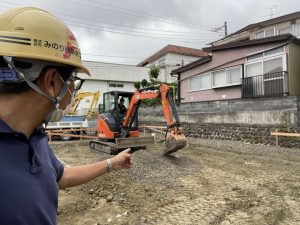

【2022年9月3日】現場確認!

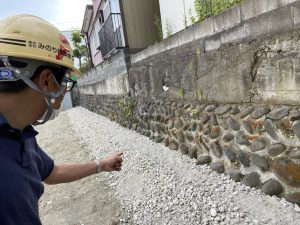

現場確認!

【2022年9月3日】現場確認!

現場確認!

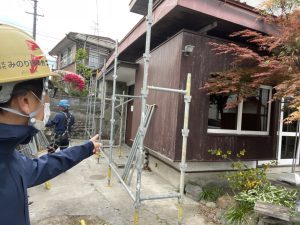

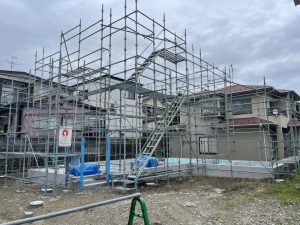

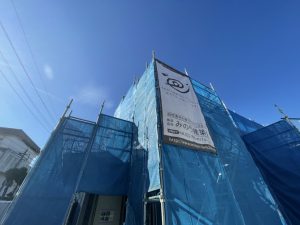

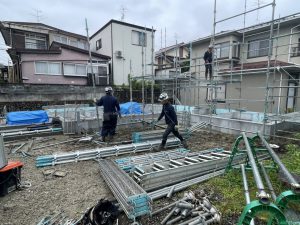

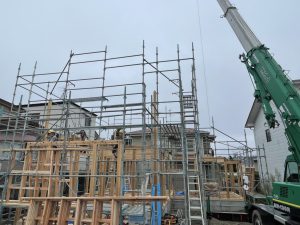

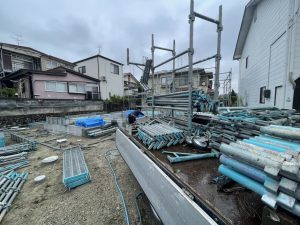

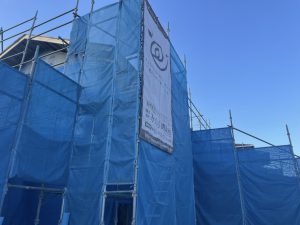

【2022年8月30日】足場工事!

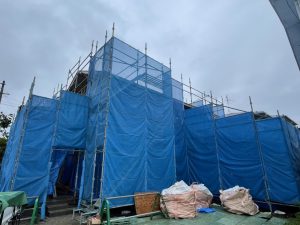

外部足場!

【2022年8月30日】足場工事!

外部足場!

【2022年8月30日】足場工事!

外部足場確認!

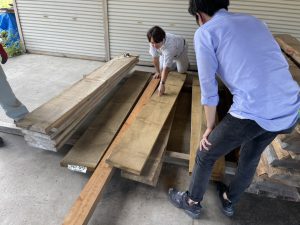

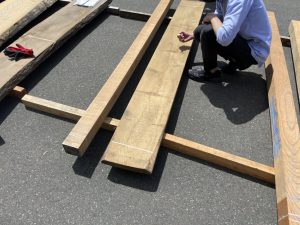

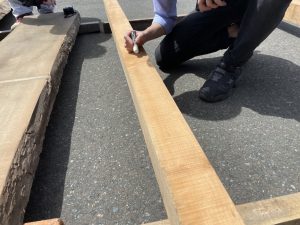

【2022年8月29日】天板選び!

栗の敷台!

【2022年8月29日】天板選び!

山桜の框!

【2022年8月29日】天板選び!

天板を選んでいきます!

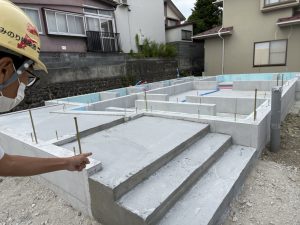

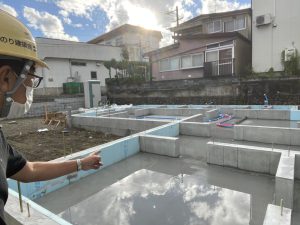

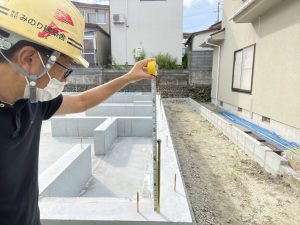

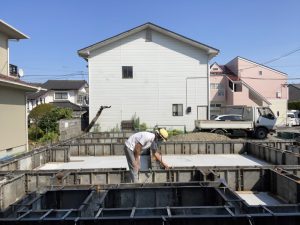

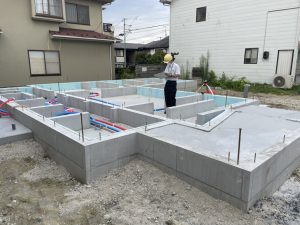

【2022年8月25日】基礎検査!

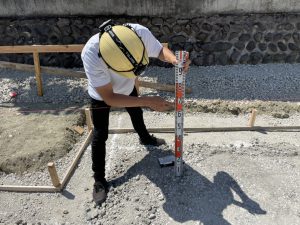

レベルの測定!

【2022年8月25日】基礎検査!

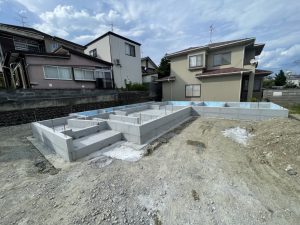

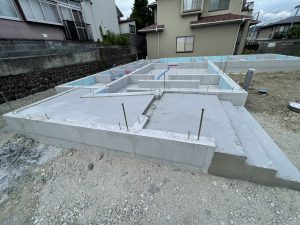

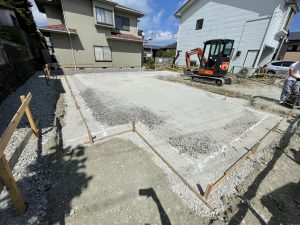

基礎が完成!

【2022年8月25日】基礎検査!

基礎の高さを確認!

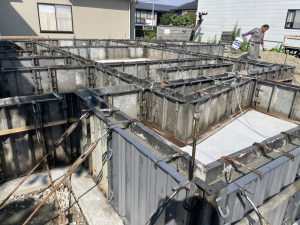

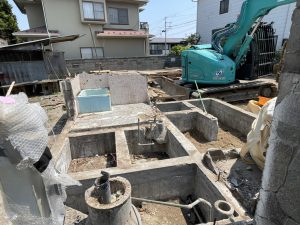

【2022年8月22日】基礎工事!

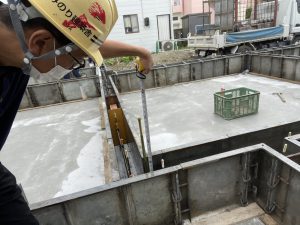

玄関コンクリート!

【2022年8月22日】基礎工事!

玄関コンクリート確認!

【2022年8月18日】基礎工事!

現場確認!

【2022年8月18日】基礎工事!

基礎工事状況確認!

【2022年8月18日】基礎工事!

ポーチコンクリートの型枠確認!

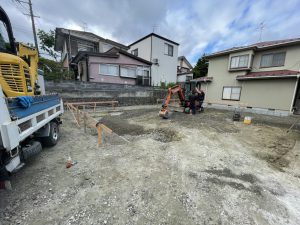

【2022年8月11日】現場確認!

お盆休み前の現場確認!

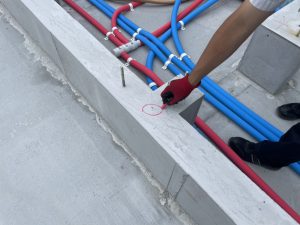

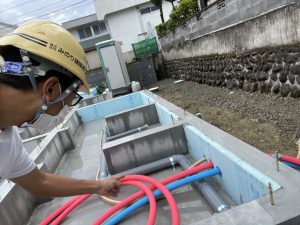

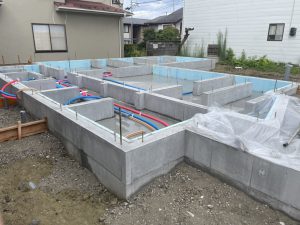

【2022年8月11日】配管工事!

先行配管確認!

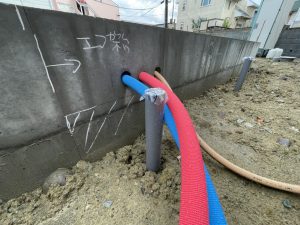

【2022年8月11日】配管工事!

先行配管!

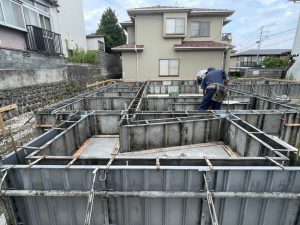

【2022年8月1日】基礎工事!

基礎工事!

【2022年8月1日】基礎工事!

基礎確認!

【2022年8月1日】基礎工事!

基礎工事!

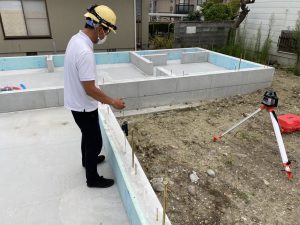

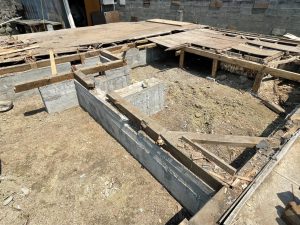

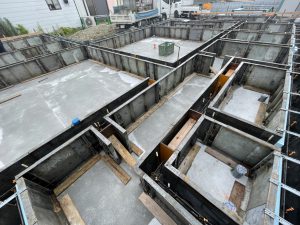

【2022年7月28日】基礎工事!

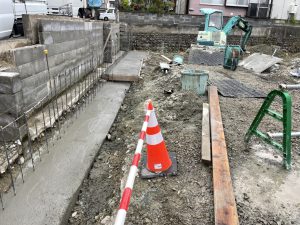

立ち上がりコンクリート打設の完了!

【2022年7月28日】基礎工事!

コンクリート打設確認!

【2022年7月26日】基礎工事!

型枠工事!

【2022年7月26日】基礎工事!

ホールダウン金物確認!

【2022年7月26日】基礎工事!

型枠工事!

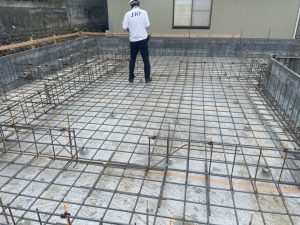

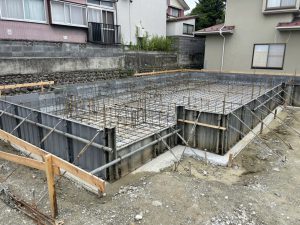

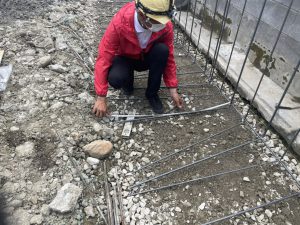

【2022年7月21日】基礎配筋検査!

第三者機関による検査も合格!

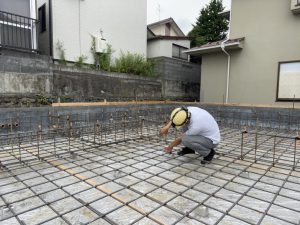

【2022年7月21日】基礎配筋検査!

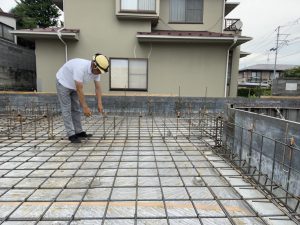

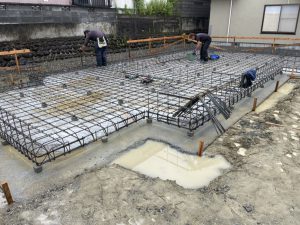

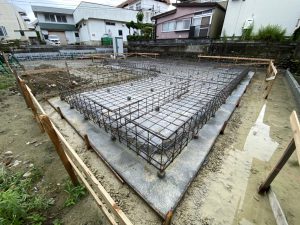

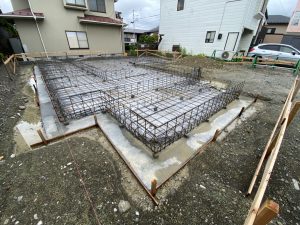

配筋工事が完了!

【2022年7月21日】基礎配筋検査!

鉄筋のかぶり厚み確認!

【2022年7月21日】基礎配筋検査!

社内配筋検査!

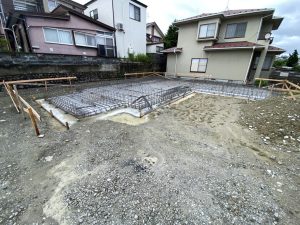

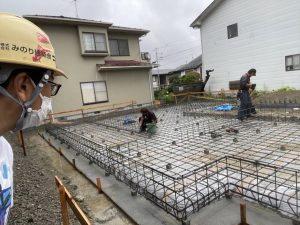

【2022年7月16日】基礎工事!

鉄筋状況!

【2022年7月16日】基礎工事!

鉄筋状況!

【2022年7月16日】現場確認!

大雨による影響確認、特に問題ありませんでした!

【2022年7月15日】基礎工事!

配筋工事!

【2022年7月15日】基礎工事!

配筋確認!

【2022年7月12日】基礎工事!

シート貼り!

【2022年7月12日】基礎工事!

シート貼り確認!

【2022年7月8日】基礎工事!

鎮め物を奉納!

【2022年7月8日】基礎工事!

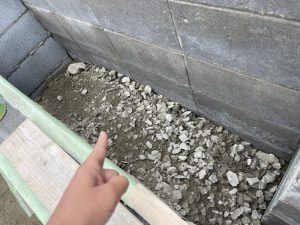

砕石高さの確認!

【2022年7月8日】基礎工事!

配置の再確認!

【2022年7月8日】基礎工事!

砕石敷き完了!

【2022年7月7日】基礎工事!

砕石敷き!

【2022年7月7日】基礎工事!

基礎高さ確認!

【2022年7月7日】基礎工事!

砕石敷き!

【2022年7月7日】基礎工事!

砕石敷き確認!

【2022年7月7日】基礎工事!

砕石敷き!

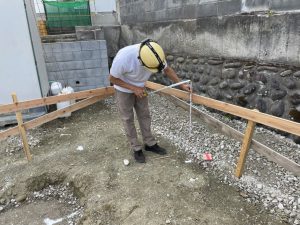

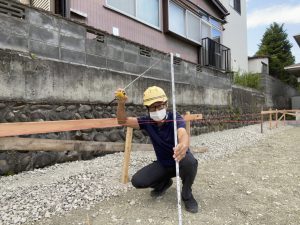

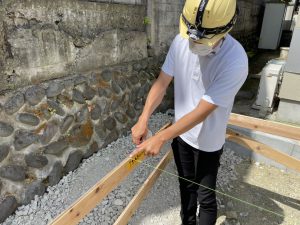

【2022年7月4日】基礎工事!

丁張り!

【2022年7月4日】基礎工事!

高さ確認!

【2022年7月4日】基礎工事!

丁張り!

【2022年6月20日】造成工事!

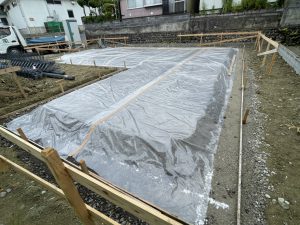

土留め、造成工事!

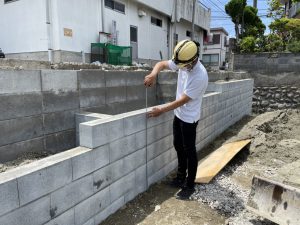

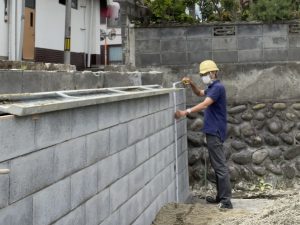

【2022年6月20日】造成工事!

ブロック工事!

【2022年6月20日】造成工事!

造成工事確認!

【2022年6月20日】造成工事!

土留め工事!

【2022年6月17日】造成工事!

仕上げ地盤高さの確認!

【2022年6月16日】造成工事!

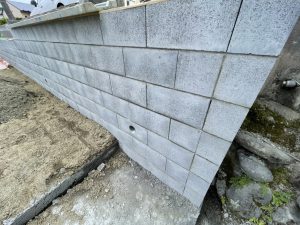

土留めブロック確認!

【2022年6月16日】造成工事!

裏込め砕石!

【2022年6月16日】造成工事!

土留めブロック確認!

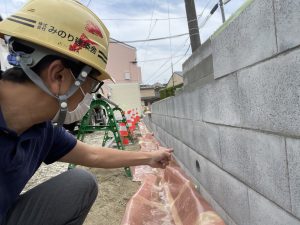

【2022年6月16日】造成工事!

土留めブロック!

【2022年6月9日】土留工事!

土留め工事!

【2022年6月9日】土留工事!

土留め工事!

【2022年6月9日】土留工事!

土留め工事確認!

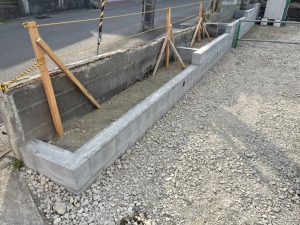

【2022年6月4日】造成工事!

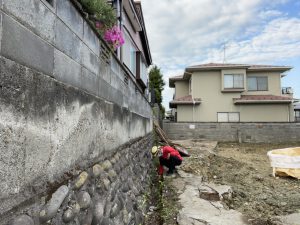

擁壁工事中!

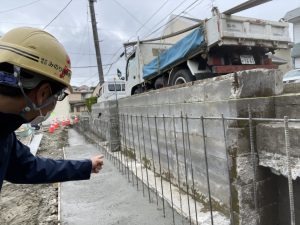

【2022年6月4日】造成工事!

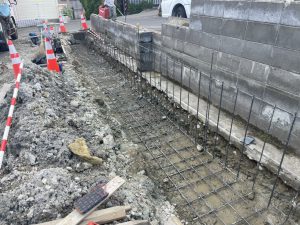

擁壁ベースの鉄筋確認!

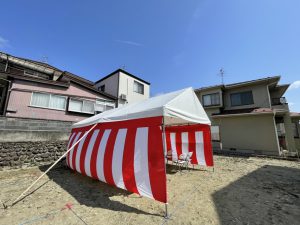

【2022年5月30日】地鎮祭!

祝詞奏上!

【2022年5月30日】地鎮祭!

鎮め物!

【2022年5月30日】地鎮祭!

青空!

【2022年5月30日】地鎮祭!

地鎮祭!

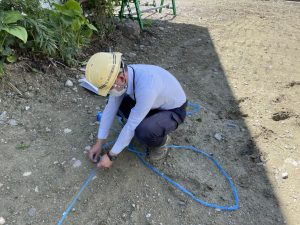

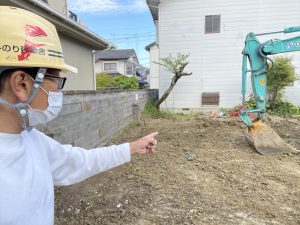

【2022年5月28日】地縄張り!

地縄張り完了!

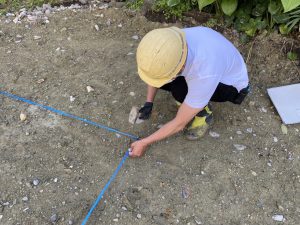

【2022年5月28日】地縄張り!

角をマーキング!

【2022年5月28日】地縄張り!

地縄張り!

【2022年5月28日】地縄張り!

地縄張り!

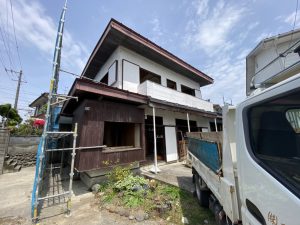

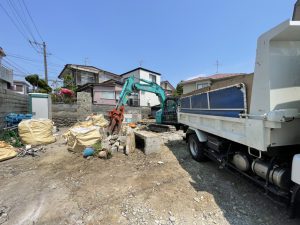

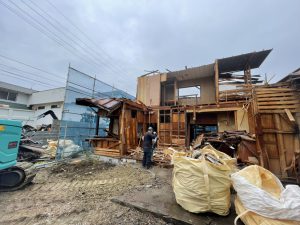

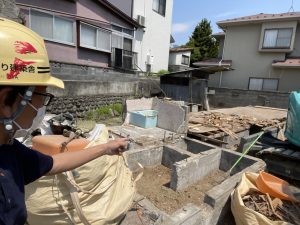

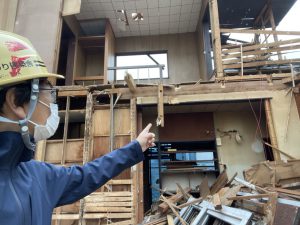

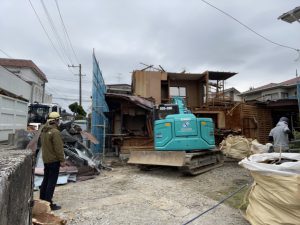

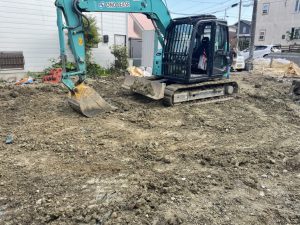

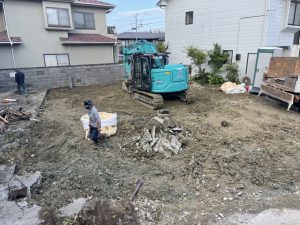

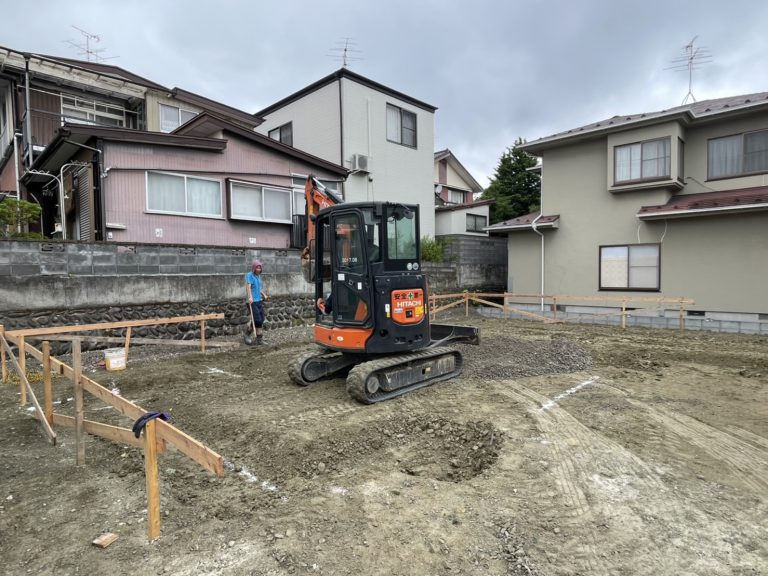

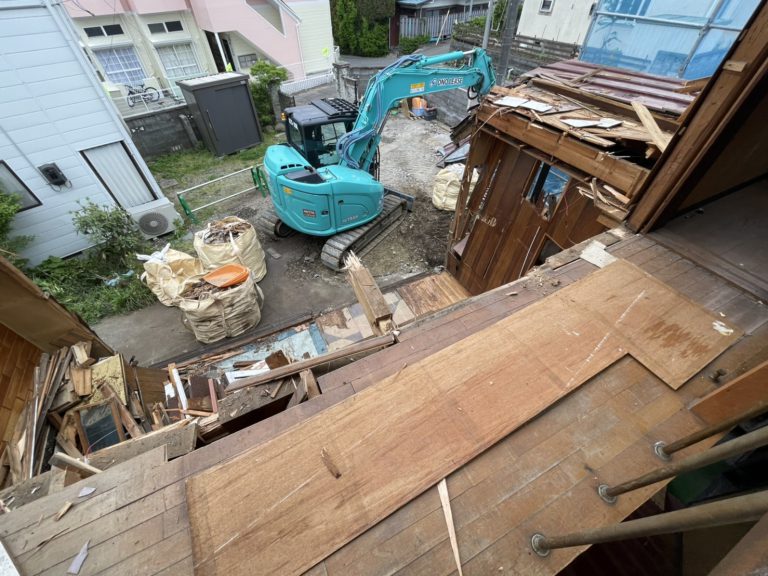

【2022年5月23日】解体工事!

解体工事!

【2022年5月23日】解体工事!

解体工事確認!

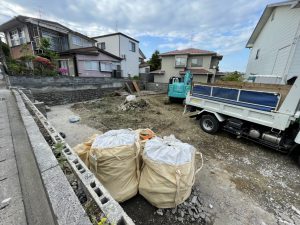

【2022年5月23日】解体工事!

解体工事!

【2022年5月23日】解体工事!

解体工事確認!

【2022年5月23日】解体工事!

解体工事!

【2022年5月19日】解体工事!

解体工事!

【2022年5月19日】解体工事!

解体工事!

【2022年5月19日】解体工事!

解体工事確認!

【2022年5月19日】解体工事!

解体工事!

【2022年5月16日】解体工事!

解体工事確認!

【2022年5月16日】解体工事!

解体工事!

【2022年5月16日】解体工事!

解体工事中!

【2022年5月16日】解体工事!

解体工事の確認!

【2022年5月12日】解体工事!

解体状況!

【2022年5月12日】解体工事!

分別しながらの作業です!

【2022年5月12日】解体工事!

手作業での内部解体!

【2022年5月9日】解体工事!

解体用足場架け!

【2022年5月9日】解体工事!

解体用足場架け確認!

【2022年5月9日】解体工事!

解体用足場架け!

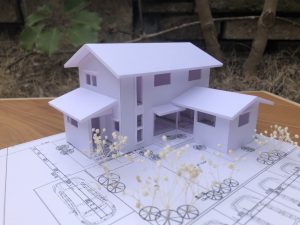

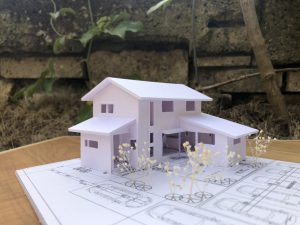

【2022年5月6日】1/100完成模型!

南側!

【2022年5月6日】1/100完成模型!

南東側!

【2022年4月28日】1/100模型!

 仙台市内で、建て替え・新築工事が始まります!

2階建て・延床面積35.25坪

建主様ご家族がこだわったのは、ぺニンシュラキッチン!

オープンなキッチンでみんなで料理を楽しみます。

 キッチンを中心に水まわりをグルっと回れる動線も

家事ラク動線です!

お庭ではドッグランも計画中!

来月5月、解体工事から始まります!

どうぞ 宜しくお願い致します!(^-^)

【2022年4月28日】1/100模型!

本設計途中の1/100模型!

※只今、完成模型を製作中

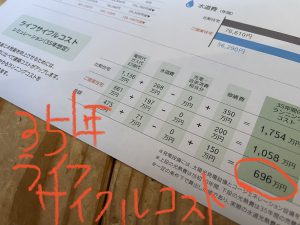

【2022年4月28日】35年ライフサイクルコスト!

35年ライフサイクルコスト!

約700万円もお得に!

【2022年4月28日】住んでからの水道光熱費シュミレーション!

住んでからの水道光熱費シュミレーション!

年間約15.6万円お得!

【2022年4月28日】断熱性能UA値!

断熱性能UA値0.39!

北海道基準をクリア

施工レポートの一覧にもどる

2つの「北根モデルハウス」
遊びに来ませんか?

通常のモデルハウス(事務所兼モデルハウス)のほかに
一級建築士・塩谷邸(自宅兼モデルハウス)も公開しています。
もしかしたら、自宅にお越しいただくのはハードルが高く感じるかもしれません。
でも、そこには「子育て家族の等身大の暮らし」があります。それを見てほしいです。
どうぞ一度、遊びにいらしてください。

資料請求・ご相談

みのり建築舎がより詳しく分かるパンフレット、建主様のインタビューをまとめた実例集「Minori Book」、みのりの暮らし方をまとめた「Minori Style Book」、施工費用の目安やプラン例など各種資料をご用意しています。

資料請求はこちら

お電話・LINE・メールでのお問い合わせ

022-765-4177 9:00〜18:00 (火・水曜定休)
