リアルタイム施工レポート

完成!大きなベランダのある2階リビングの家! 名取市・延べ床面積 36.25坪
[ 名取市/ 新築戸建(注文住宅) ]

【2017年7月2日】お引き渡し!

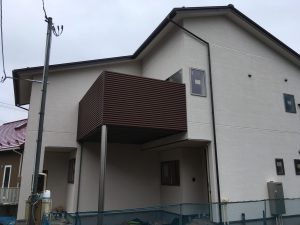

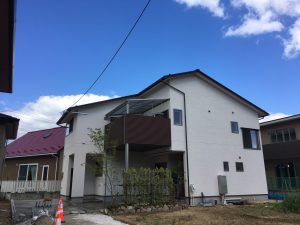

完成、外観!

【2017年7月2日】お引き渡し!

作ったのは、

キャスター付き台座!

思い出も一緒に!

【2017年7月2日】お引き渡し!

建主さんが伐採した大黒柱で作った・・・・

【2017年7月2日】お引き渡し!

本日 無時 お引き渡し!

【2017年6月29日】通水確認!

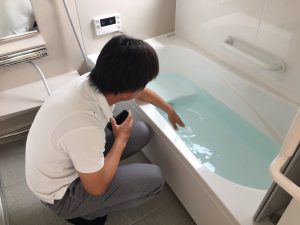

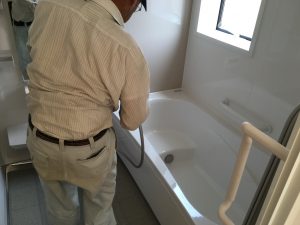

お風呂の確認!

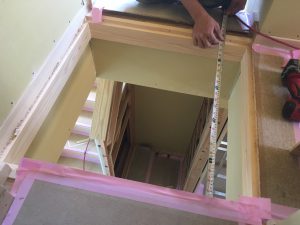

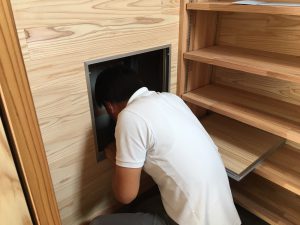

【2017年6月29日】点検口確認!

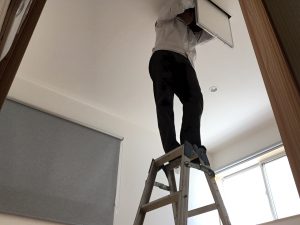

点検口内部を確認!

【2017年6月29日】通電確認!

電気業者さんと一緒に通電確認!

【2017年6月29日】配管確認!

コンロの配管確認!

【2017年6月29日】通水確認!

洗面の通水確認!

【2017年6月29日】通水・通電確認!

お引渡し前に通水確認!

外部配管を設備業者さんと

一緒に確認します!

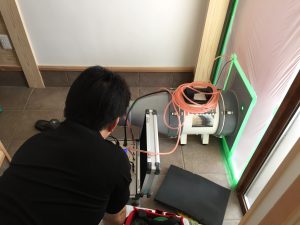

【2017年6月27日】気密測定!

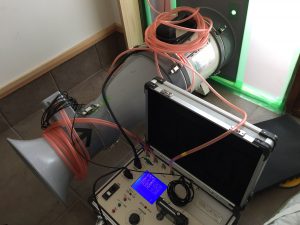

気密測定中!

【2017年6月27日】気密測定!

気密測定を実施!

【2017年6月27日】コンクリート打設!

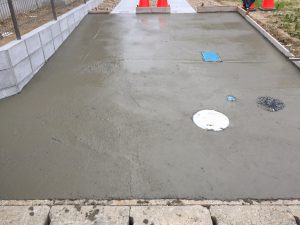

コンクリート打設完了!

【2017年6月20日】給排水配管の竣工検査!

設備屋さんと一緒に水とお湯の出を確認!

【2017年6月20日】給排水配管の竣工検査!

キッチンの配管も点検口から確認!

【2017年6月20日】給排水配管の竣工検査!

床下に潜って確認!

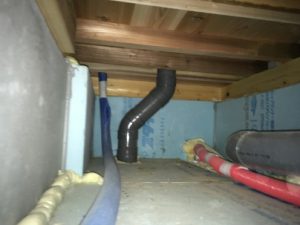

【2017年6月20日】給排水の竣工確認!

実際に水を流して天井点検口から配管を確認!

【2017年6月20日】植栽!

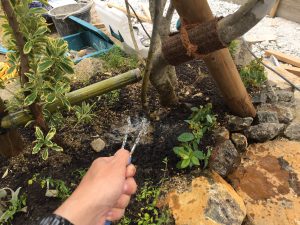

現場確認とあわせてに植栽水やり!

【2017年6月20日】外構工事!

外構の土間の打設準備完了!

【2017年6月20日】外構工事!

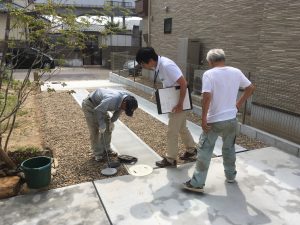

外構のコンクリートに合わせて設備枡を確認!

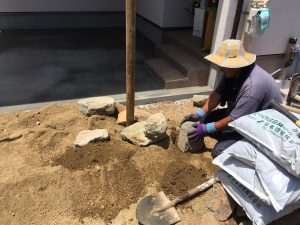

【2017年6月15日】植栽!

本日の水やり完了です!

【2017年6月15日】植栽!

中庭の植栽も水やり完了!

【2017年6月15日】植栽!

植栽の水やり!

【2017年6月15日】コンクリート打設!

コテで均していきます!

【2017年6月15日】コンクリート打設!

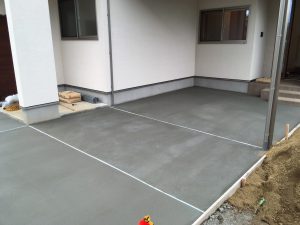

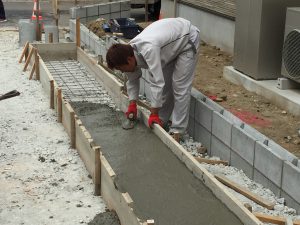

アプローチのコンクリート打設!

【2017年6月12日】撮影!

キッチンからリビングダイニングを撮影!

【2017年6月12日】撮影!

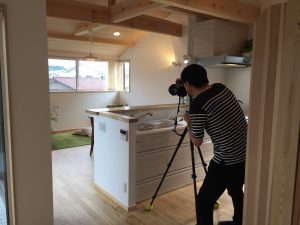

プロのカメラマンさんによる

完成写真撮影!

【2017年6月11日】完成見学会!

ダイニング!

【2017年6月11日】完成見学会!

テラスデッキ!

【2017年6月11日】完成見学会!

伐採した大黒柱とその丸太の輪切り!

【2017年6月11日】完成見学会!

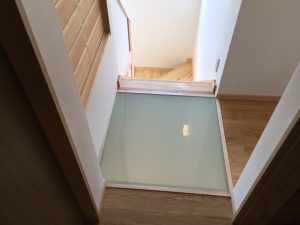

強化ガラスの床!

【2017年6月11日】完成見学会!

セカンドリビング!

【2017年6月11日】完成見学会!

書斎!

【2017年6月11日】完成見学会!

中庭!

【2017年6月11日】完成見学会!

ホームエレベーター!

【2017年6月11日】完成見学会!

ホームエレベーター!

【2017年6月11日】完成見学会!

ホームエレベーター!

【2017年6月11日】完成見学会!

キッチン!

【2017年6月11日】完成見学会!

天窓!

【2017年6月11日】完成見学会!

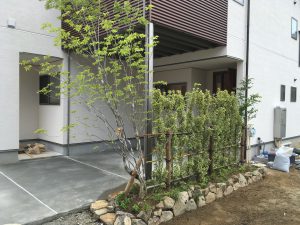

植栽!

【2017年6月11日】完成見学会!

外観!

【2017年6月11日】完成見学会!

外観!

【2017年6月11日】完成見学会!

完成見学会!

【2017年6月10日】植栽工事!

玄関前の植栽工事が完了です!

【2017年6月10日】造園工事!

玄関前の植栽工事が完了!

今年の花は終わってしまいましたが

来年が楽しみな宿根草が下に植えられてます!

【2017年6月10日】造園工事!

中庭の植栽を2階から!

成長が楽しみですね!

【2017年6月10日】造園工事!

中庭の植栽工事!

ヒメシャラの葉が清々しいです!

【2017年6月9日】造園工事!

玄関前のアオダモの木!

【2017年6月9日】造園工事!

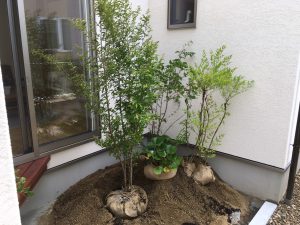

中庭の植栽!

【2017年6月9日】造園工事!

新浜造園さん、植栽造園工事中!

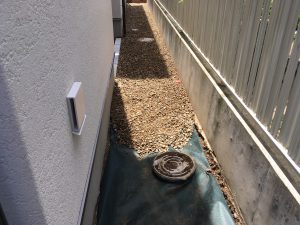

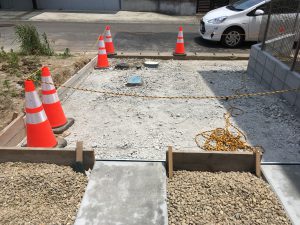

【2017年6月9日】外構工事!

裏側の砂利敷き!

【2017年6月8日】外構工事!

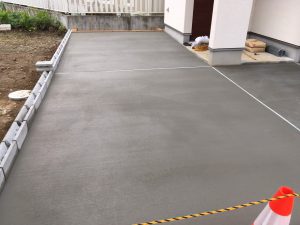

駐車場のコンクリート打設!

【2017年6月8日】外構工事!

駐車場のコンクリート打設!

【2017年6月8日】視察!

赤松のタイコ梁を確認!

【2017年6月8日】視察!

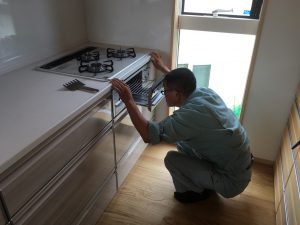

キッチンの天板を確認!

【2017年6月8日】視察!

岩手県森連阿部さん、太田さんが

視察にいらっしゃいました!

テレビ台を確認!

【2017年6月6日】テレビ台!

テレビ台!

【2017年6月6日】外構工事!

菜園スペース!

【2017年6月6日】外構工事!

外構駐車場の砕石敷き!

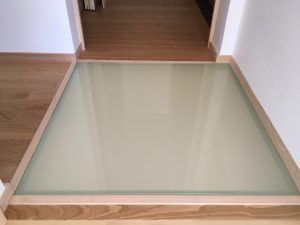

【2017年6月5日】床ガラス!

床ガラス!

【2017年6月5日】床ガラス!

床ガラスの設置!

【2017年6月5日】外構工事!

砕石敷き!

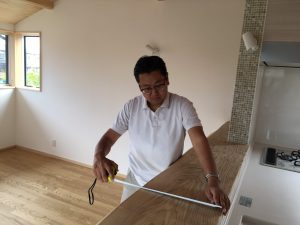

【2017年6月5日】カウンター!

カウンター幅確認!

【2017年6月5日】外構工事!

外構工事確認!

【2017年6月5日】外観!

外観!

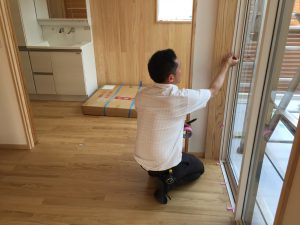

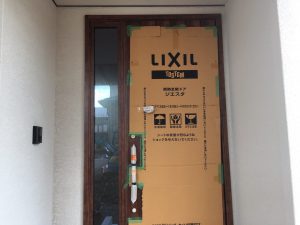

【2017年6月2日】玄関ドア!

玄関ドアの設置完了!

【2017年6月2日】外構工事!

外構すきとり工事!

【2017年6月2日】掘削確認!

駐車場の掘削確認!

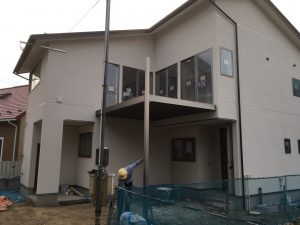

【2017年5月30日】ベランダ!

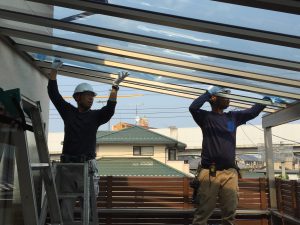

ベランダの屋根工事!

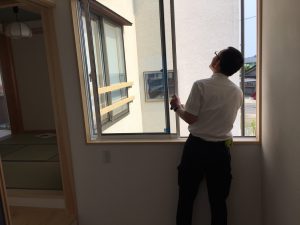

【2017年5月30日】社内完成検査!

サッシ確認!

【2017年5月30日】社内完成検査!

和室確認!

【2017年5月30日】社内完成検査!

階段確認!

【2017年5月30日】社内完成検査!

続いて内部の確認!

【2017年5月30日】社内完成検査!

隅々まで細かく確認します!

【2017年5月30日】社内完成検査!

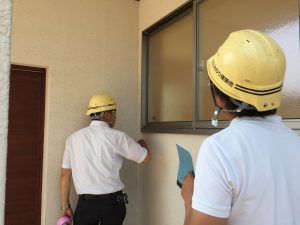

サッシ周り確認!

【2017年5月30日】社内完成検査!

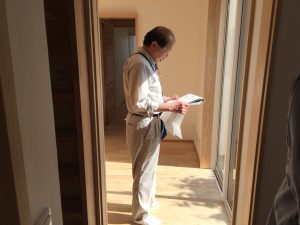

社内完成検査を行いました!

まずは外部から確認!

【2017年5月29日】和室!

和室!

【2017年5月29日】キッチン!

キッチン!

【2017年5月29日】リビング!

リビング!

【2017年5月29日】書斎!

書斎!

【2017年5月29日】デッキ!

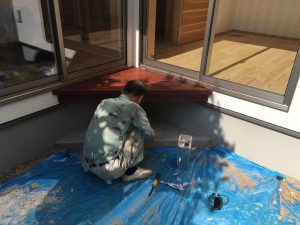

デッキ塗装工事!

【2017年5月29日】外収納!

外収納の棚!

【2017年5月29日】塗装工事!

床のクリア塗装!

【2017年5月29日】塗装工事!

床の塗装!

【2017年5月29日】完了検査!

無事合格しました!

【2017年5月29日】完了検査!

続いて内部の検査!

【2017年5月29日】完了検査!

検査機関による完了検査!

まずは外部の検査!

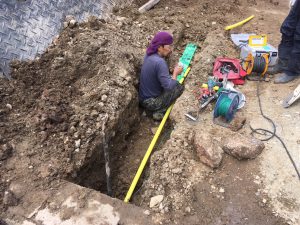

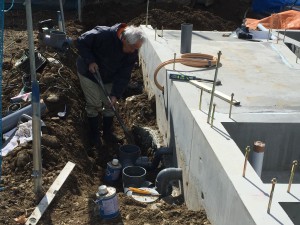

【2017年5月25日】外部配管工事!

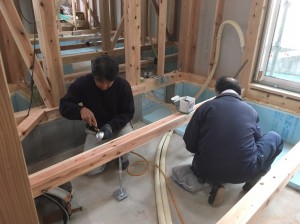

岩佐設備さん、外部配管工事!

【2017年5月25日】器具付け!

設備器具付け!

【2017年5月25日】和室!

建具確認!

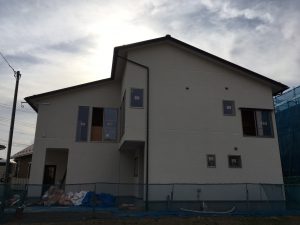

【2017年5月25日】外観!

外観!

【2017年5月25日】ボイラー!

ボイラー設置確認!

【2017年5月25日】和室!

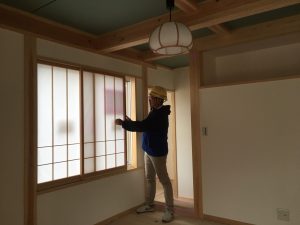

和室の照明と障子も設置完了!

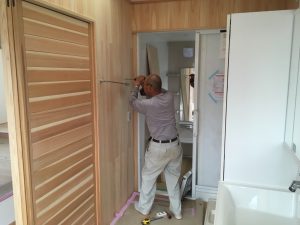

【2017年5月25日】洗面台!

洗面台取り付け完了!

【2017年5月25日】バルコニー!

バルコニーの手摺壁設置!

【2017年5月25日】器具付け!

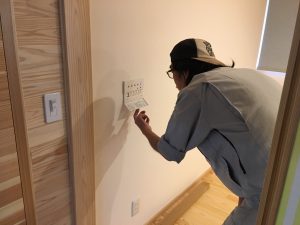

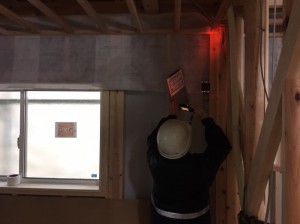

電気屋さん、器具取り付け!

【2017年5月25日】ダイニング!

ダイニング照明!

【2017年5月25日】建具!

和室の建具!

【2017年5月25日】器具付け!

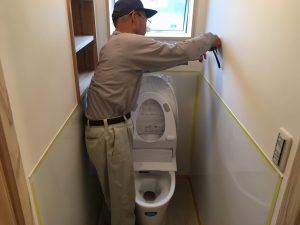

トイレ器具付け!

【2017年5月23日】ベランダ!

デッキ工事!

【2017年5月23日】和室!

和室天井の和紙張り!

【2017年5月23日】ベランダ!

デッキ工事!

【2017年5月23日】左官工事!

漆喰確認!

【2017年5月22日】バルコニー!

高さの確認!

【2017年5月22日】バルコニー!

バルコニー設置!

【2017年5月22日】和室!

和室の天井の和紙仕上げ!

【2017年5月22日】左官工事!

漆喰の仕上げ塗り!

【2017年5月15日】トイレ!

トイレ壁パネル!

【2017年5月15日】左官工事!

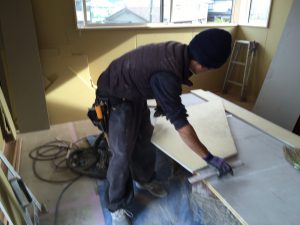

目地処理!

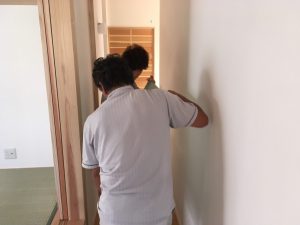

【2017年5月15日】左官工事!

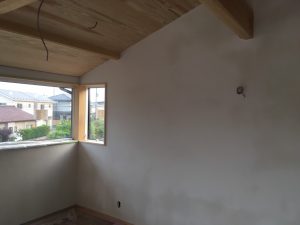

内部漆喰下地塗り!

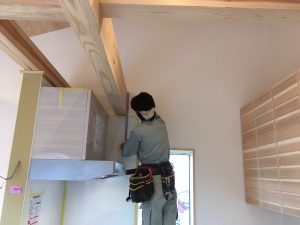

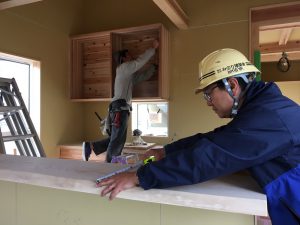

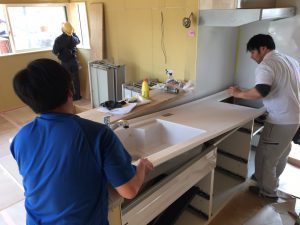

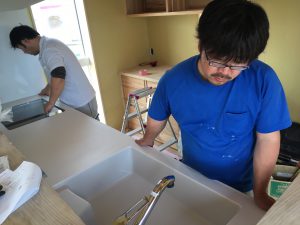

【2017年5月12日】キッチン!

タカラさん!

【2017年5月12日】キッチン!

キッチン工事!

【2017年5月12日】天板!

天板の幅確認!

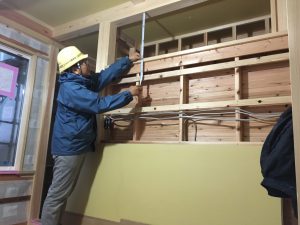

【2017年5月12日】本棚!

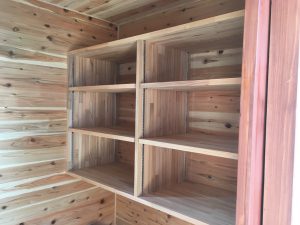

本棚!

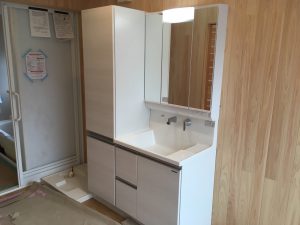

【2017年5月12日】洗面台!

洗面台!

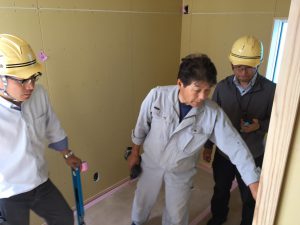

【2017年5月12日】木完了検査!

指摘事項!

細かいキズもしっかり確認します!

【2017年5月12日】木完了検査!

指摘事項!

【2017年5月12日】木完了検査!

ボード確認!

【2017年5月12日】木完了検査!

高橋棟梁も一緒に確認!

【2017年5月12日】木完了検査!

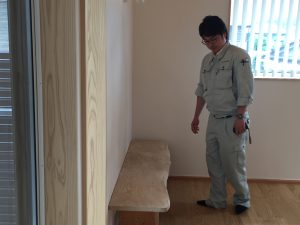

木工事完了検査!

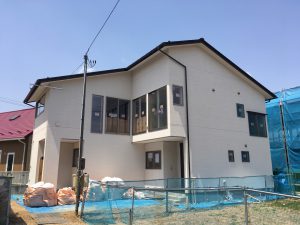

【2017年5月8日】外観!

強風の影響、確認!

大丈夫でした!

【2017年5月8日】キッチン!

キッチン!

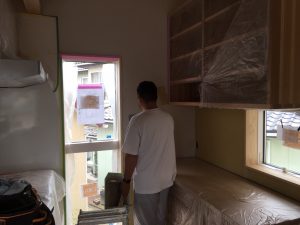

【2017年5月8日】二階!

二階確認!

【2017年5月2日】リビング!

リビング周りは木工事が完了!

【2017年5月2日】木工事!

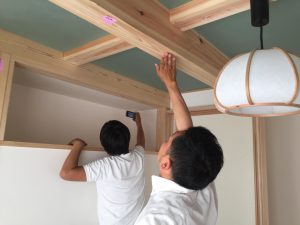

高橋棟梁、収納の棚板加工!

【2017年5月2日】配管工事!

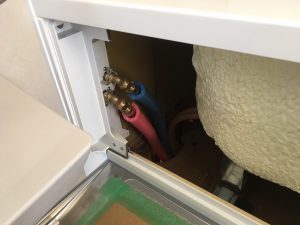

ユニットバス配管の接続確認!

【2017年5月2日】木工事!

床の開口寸法を確認!

【2017年5月2日】配管工事!

ガス配管工事!

【2017年5月2日】配管工事!

ガス配管工事!

【2017年5月2日】本棚!

本棚確認!

【2017年5月1日】外観!

外観!

【2017年5月1日】食器棚!

西尾大工さん

食器棚工事!

【2017年5月1日】ボード張り!

高橋大工さん

ボード工事!

【2017年5月1日】キッチンカウンター!

キッチンカウンター確認!

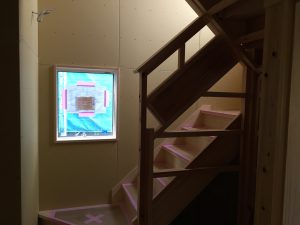

【2017年5月1日】階段!

階段!

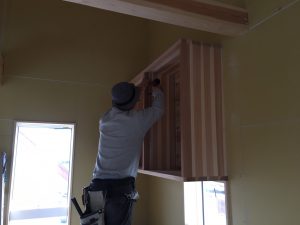

【2017年5月1日】棚!

高橋棟梁、シューズクローク棚工事!

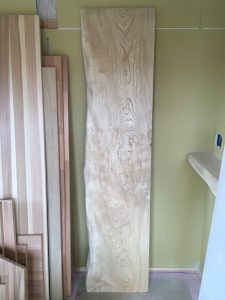

【2017年4月28日】セン!

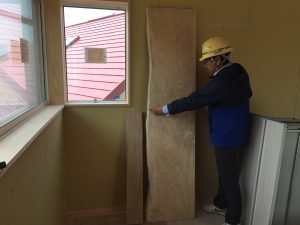

センの一枚板!

【2017年4月28日】ガス配管工事!

ガス引き込み確認!

【2017年4月28日】食器棚!

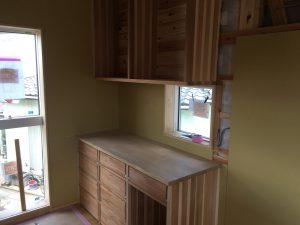

食器棚!

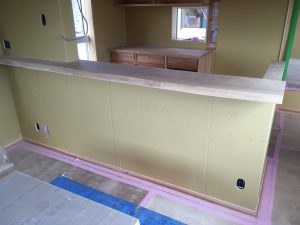

【2017年4月28日】キッチンカウンター!

キッチンカウンター!

センの一枚板!

【2017年4月28日】ガス配管工事!

建物へのガス配管工事!

【2017年4月28日】ガス配管工事!

ガス引き込み工事!

【2017年4月23日】食器棚!

食器棚造作中!

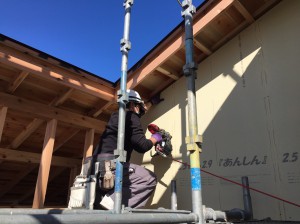

【2017年4月23日】足場解体!

足場解体!

【2017年4月23日】和紙・畳の打ち合わせ!

畳のヘリと天井和紙貼りの色を打ち合わせ!

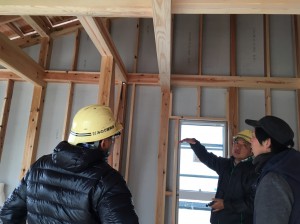

【2017年4月20日】現場確認!

足場ネットを対処していたおかげで

強風の影響も無くひと安心!

【2017年4月20日】現場確認!

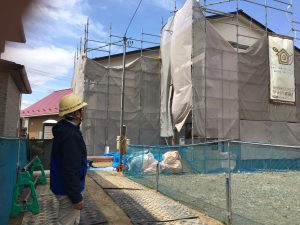

強風の影響を確認に来ました!

【2017年4月18日】木下地検査!

下地の段差確認!

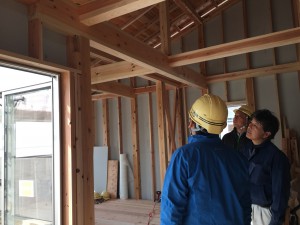

【2017年4月18日】木下地検査!

高橋棟梁も一緒に確認!

【2017年4月18日】木下地検査!

木下地検査!

【2017年4月11日】木工事!

神棚高さ確認!

【2017年4月11日】木工事!

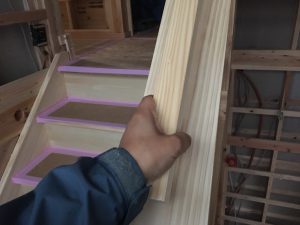

階段手すり!

【2017年4月11日】木工事!

高橋棟梁!

【2017年4月8日】木工事!

階段施工中!

【2017年4月8日】木工事!

階段施工中!

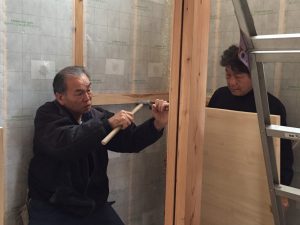

【2017年4月8日】木工事!

入口枠取り付け!

【2017年4月8日】外壁塗装工事!

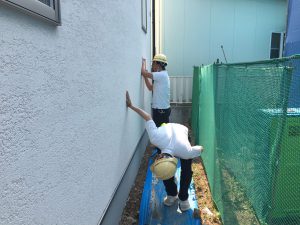

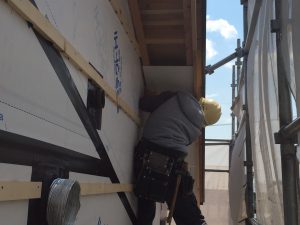

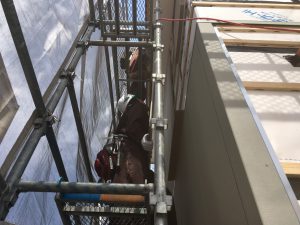

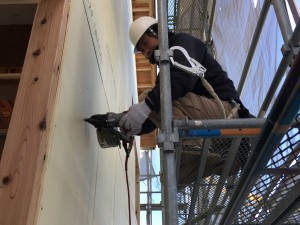

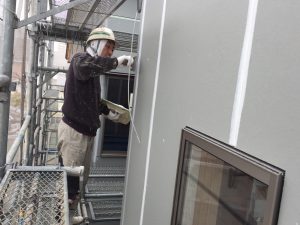

外壁目地処理中!

【2017年4月8日】外壁塗装工事!

塗装前の外壁目地処理!

【2017年4月6日】木工事!

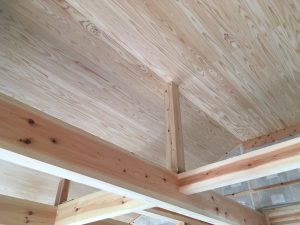

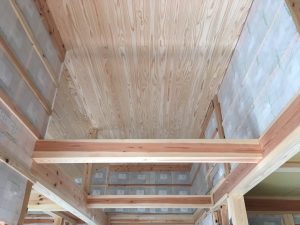

天井板張り!

【2017年4月6日】外壁工事!

外壁張り施工中!

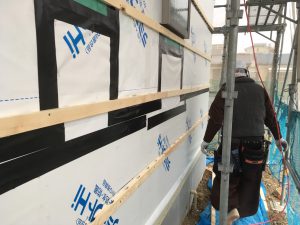

【2017年4月6日】外壁工事!

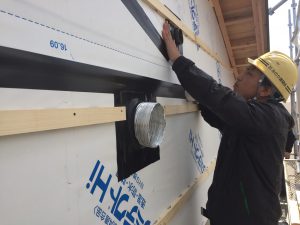

外壁張り施工中!

【2017年4月6日】塗装工事!

軒天の塗装!

【2017年4月6日】木工事!

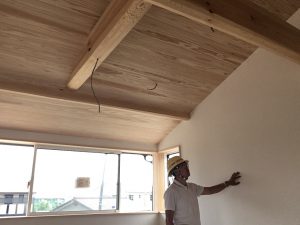

リビングの天井板張り!

【2017年4月3日】木工事!

軒天ボード張り!

【2017年4月3日】防水検査!

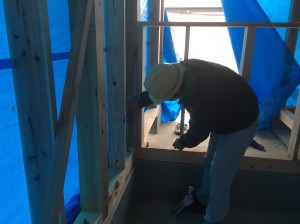

配管周りの防水確認!

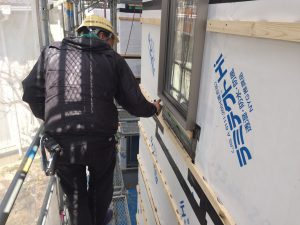

【2017年4月3日】防水検査!

サッシ周りの防水確認!

【2017年4月3日】防水検査!

防水シート確認!

【2017年4月3日】防水検査!

社内防水検査!

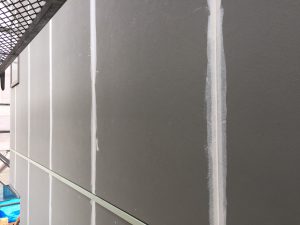

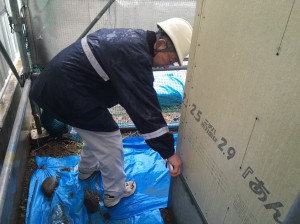

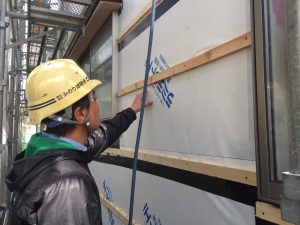

【2017年3月31日】防水確認!

防水確認!

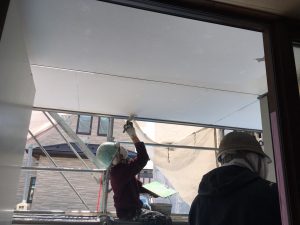

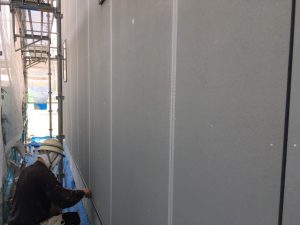

【2017年3月31日】外壁下地工事!

外壁の下地工事!

【2017年3月28日】屋根工事!

棟換気部材の確認!

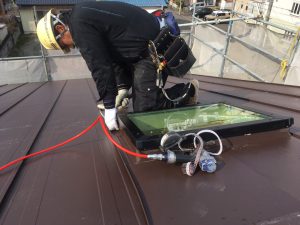

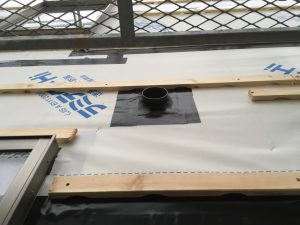

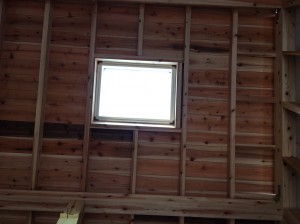

【2017年3月28日】トップライト!

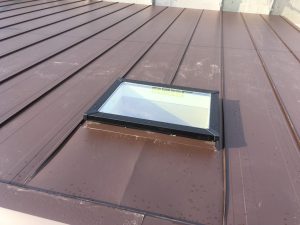

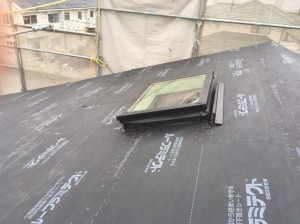

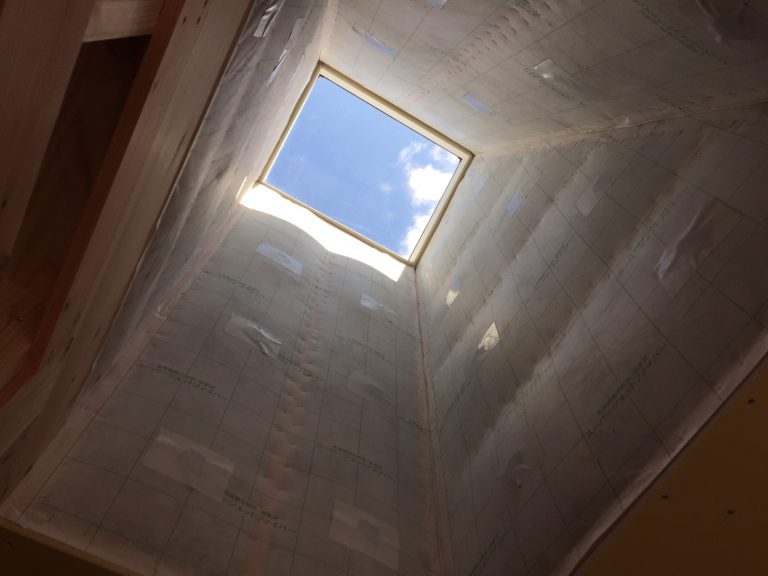

トップライト!

【2017年3月28日】トップライト!

ミサワ建板さんがトップライトの施工中!

【2017年3月24日】木工事!

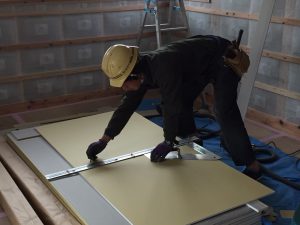

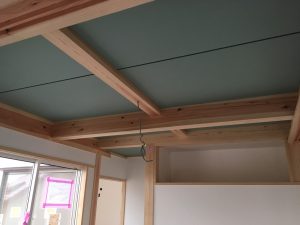

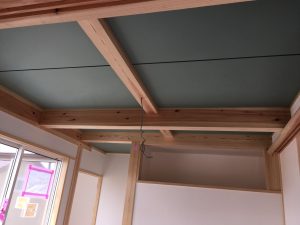

2階天井のボード張り!

【2017年3月24日】木工事!

ボード加工!

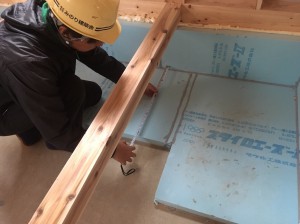

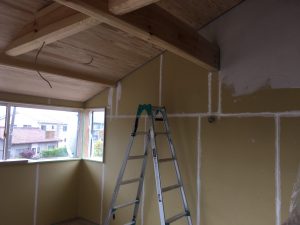

【2017年3月24日】断熱工事!

トップライト周りもしっかり断熱!

【2017年3月24日】断熱工事!

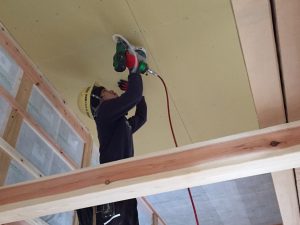

2階天井の断熱吹込み完了!

【2017年3月24日】断熱工事!

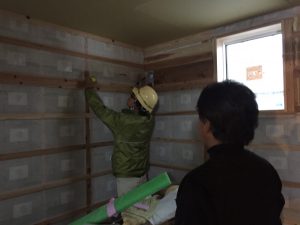

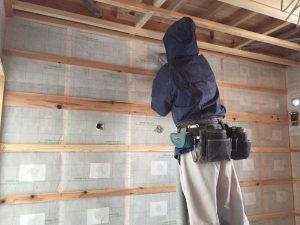

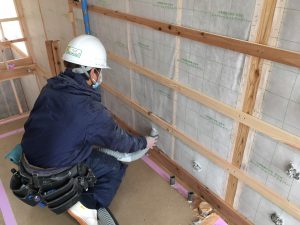

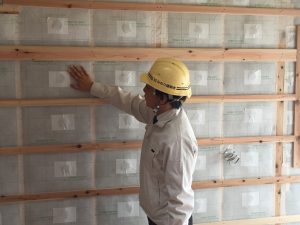

1階の壁断熱吹込み工事!

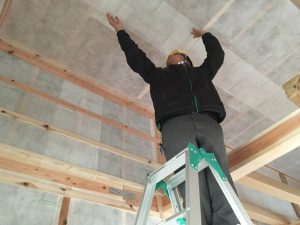

【2017年3月23日】断熱工事!

吹き込み断熱材!

セルロースファイバー!

【2017年3月23日】断熱工事!

天井の吹込み確認!

【2017年3月23日】断熱工事!

吹き込み具合を確認!

しっかり吹き込まれています!

【2017年3月23日】断熱工事!

吹き込み確認!

【2017年3月23日】断熱工事!

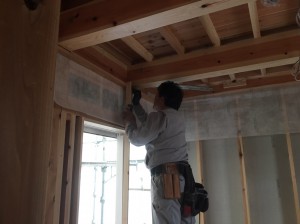

壁断熱吹込み工事!

【2017年3月18日】木工事!

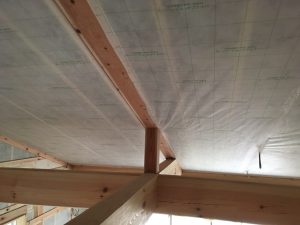

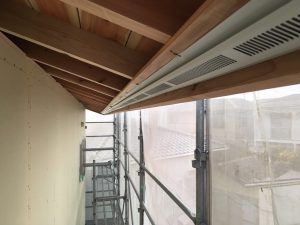

軒天の通気金物確認!

【2017年3月18日】木工事!

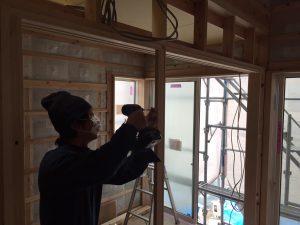

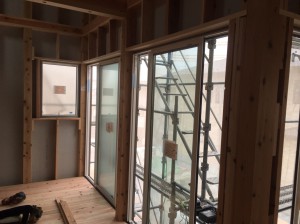

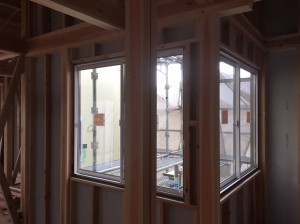

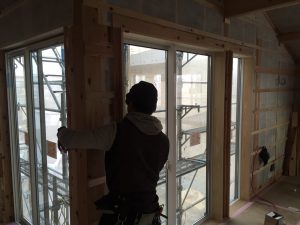

窓枠取り付け!

【2017年3月18日】木工事!

窓枠取り付け!

【2017年3月18日】断熱工事!

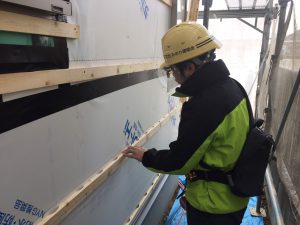

断熱シート完了!

【2017年3月18日】断熱工事!

断熱シート張り確認!

【2017年3月14日】木工事!

トップライトの天井下地!

【2017年3月14日】木工事!

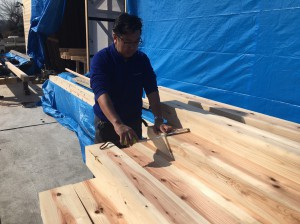

床張り!

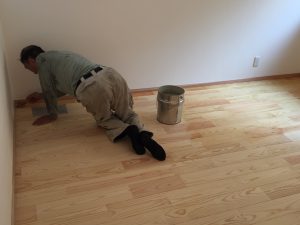

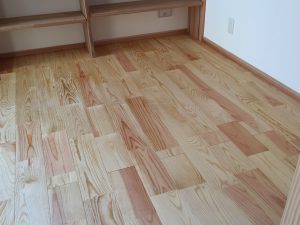

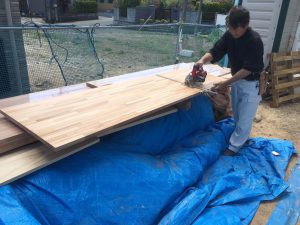

くりの床材!

【2017年3月14日】中間検査!

無事合格!

【2017年3月14日】中間検査!

外部の確認!

【2017年3月14日】中間検査!

検査機関による中間検査!

金物の確認!

【2017年3月13日】木工事!

断熱工事の為、不織布を先張りします!

【2017年3月13日】木工事!

天井下地状況!

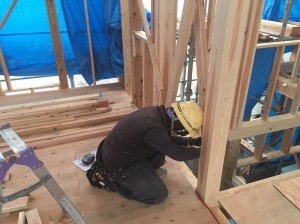

【2017年3月13日】木工事!

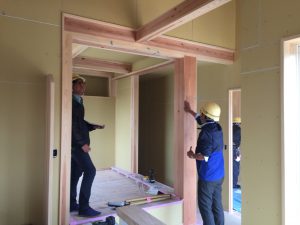

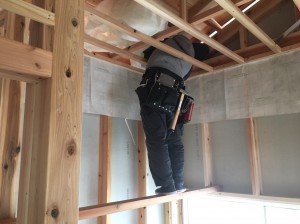

2階は天井下地ほぼ組み終わり金物取り付け!

【2017年3月13日】木工事!

高橋棟梁は1階で天井下地の準備!

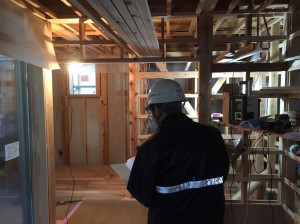

【2017年3月10日】社内中間検査!

西尾大工さんと打ち合わせ!

【2017年3月10日】社内中間検査!

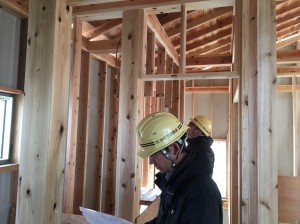

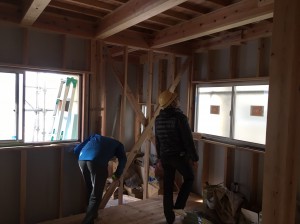

筋交い確認!

【2017年3月10日】社内中間検査!

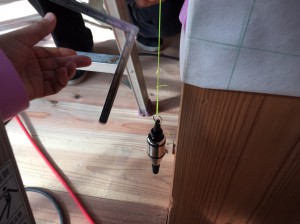

柱の垂直を確認!

【2017年3月10日】社内中間検査!

図面を見ながら確認していきます!

【2017年3月10日】社内中間検査!

金物確認!

【2017年3月10日】社内中間検査!

社内中間検査を行いました!

高橋棟梁も一緒に

筋交いや金物などを確認します!

【2017年3月7日】トップライト!

トップライト!

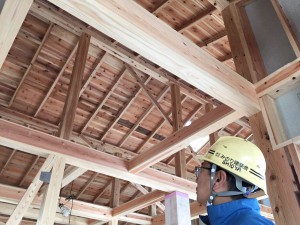

【2017年3月7日】木工事!

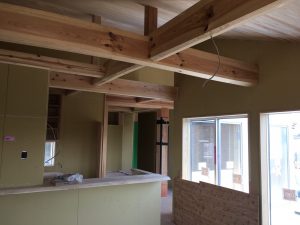

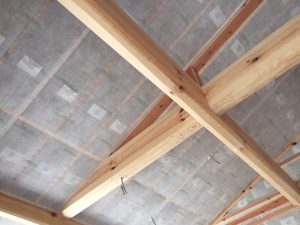

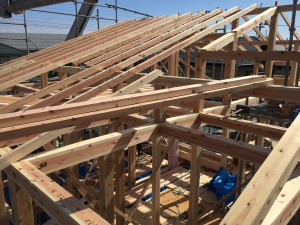

小屋組み確認!

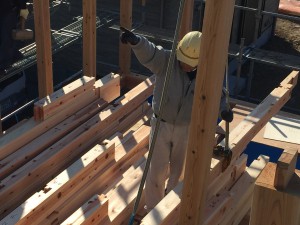

【2017年3月6日】木工事!

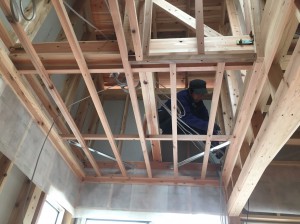

高橋棟梁、床下地施工中!

【2017年3月6日】屋根工事!

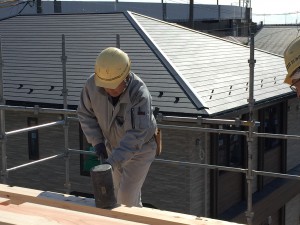

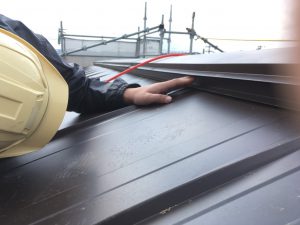

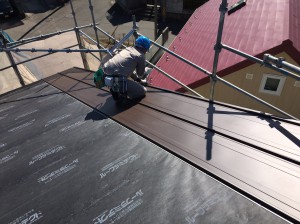

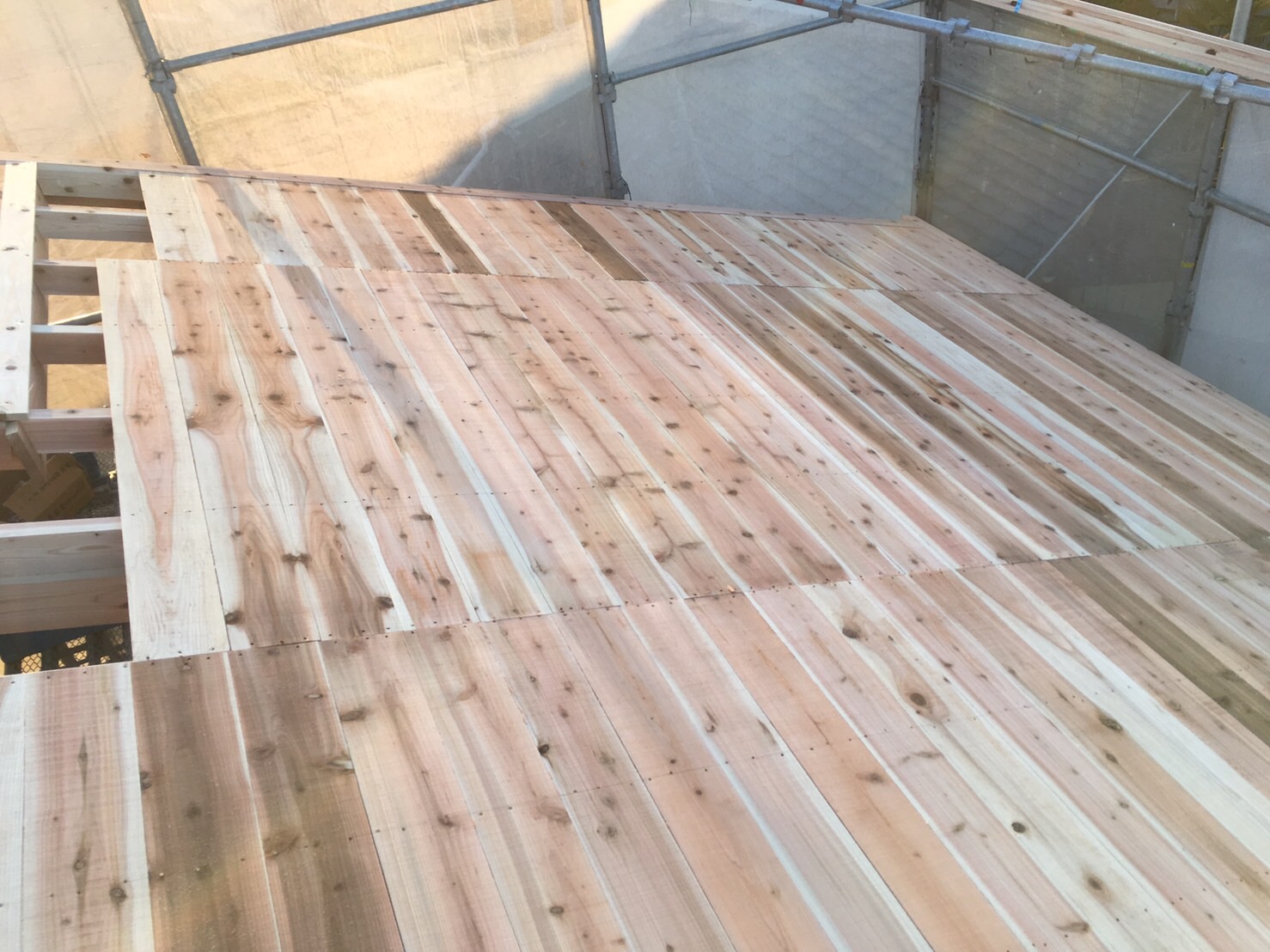

屋根葺き!

【2017年3月6日】サッシ工事!

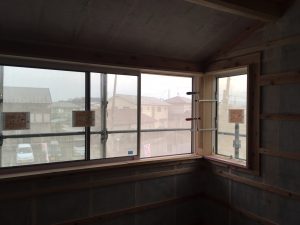

サッシが入りました!

【2017年3月6日】サッシ工事!

サッシが入りました!

【2017年3月6日】基礎断熱!

基礎断熱確認!

【2017年3月3日】屋根工事!

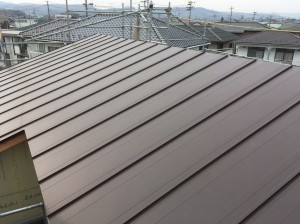

屋根葺き!

【2017年3月3日】耐力壁工事!

耐力面材張り!

【2017年3月3日】耐力壁工事!

耐力面材を張っていきます!

【2017年3月3日】耐力壁工事!

耐力面材加工!

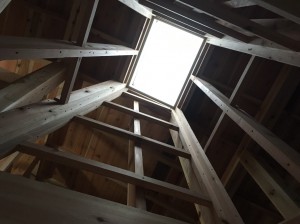

【2017年3月3日】トップライト!

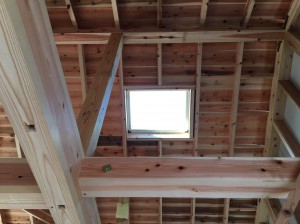

下から見上げたトップライト!

【2017年3月2日】トップライト!

トップライト!

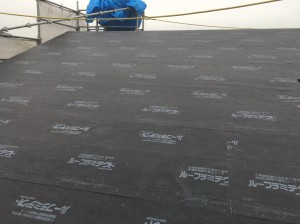

【2017年3月2日】屋根工事!

屋根のルーフィング張りが完了!

【2017年3月2日】木工事!

金物の取り付け確認!

【2017年3月2日】木工事!

リビング窓の下地!

【2017年3月2日】木工事!

筋交い取り付け!

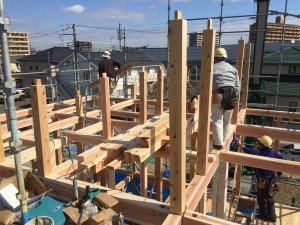

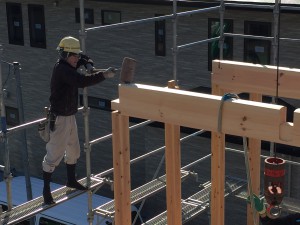

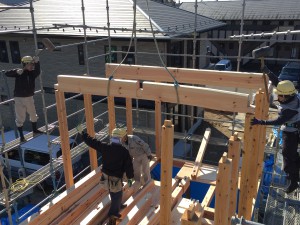

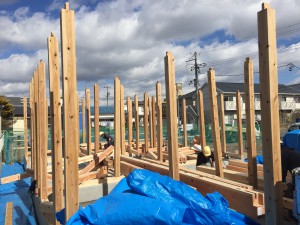

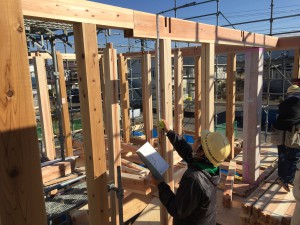

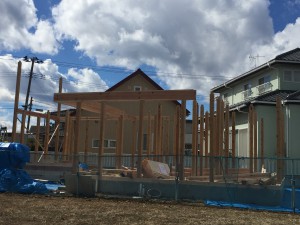

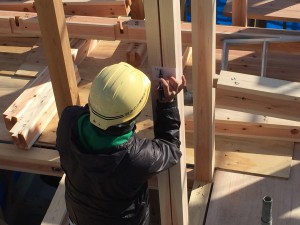

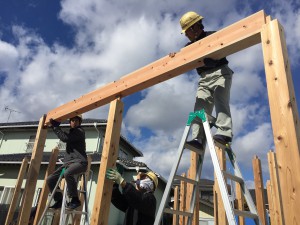

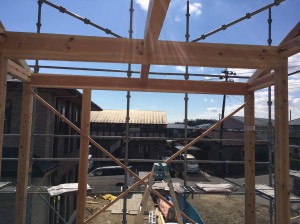

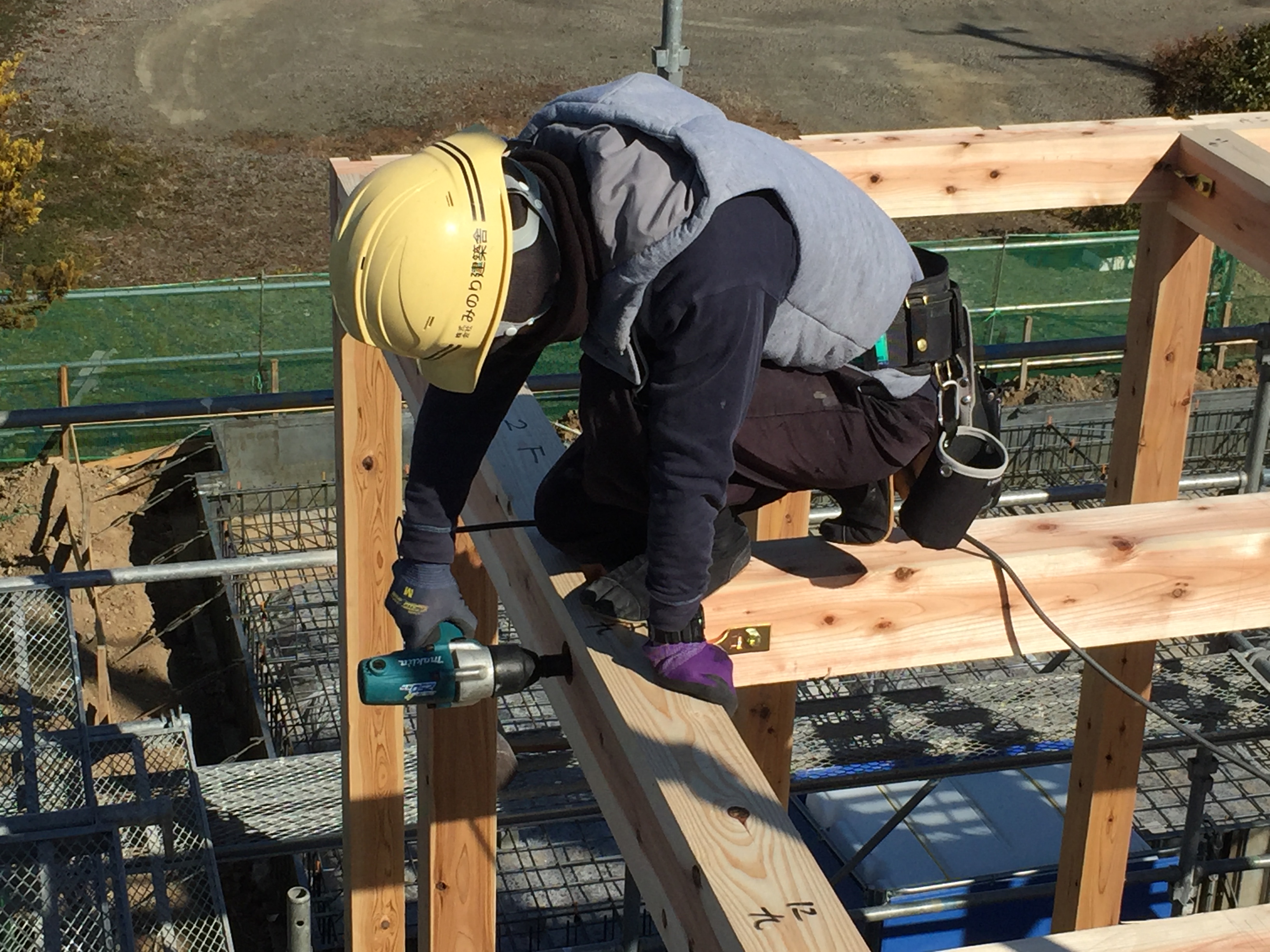

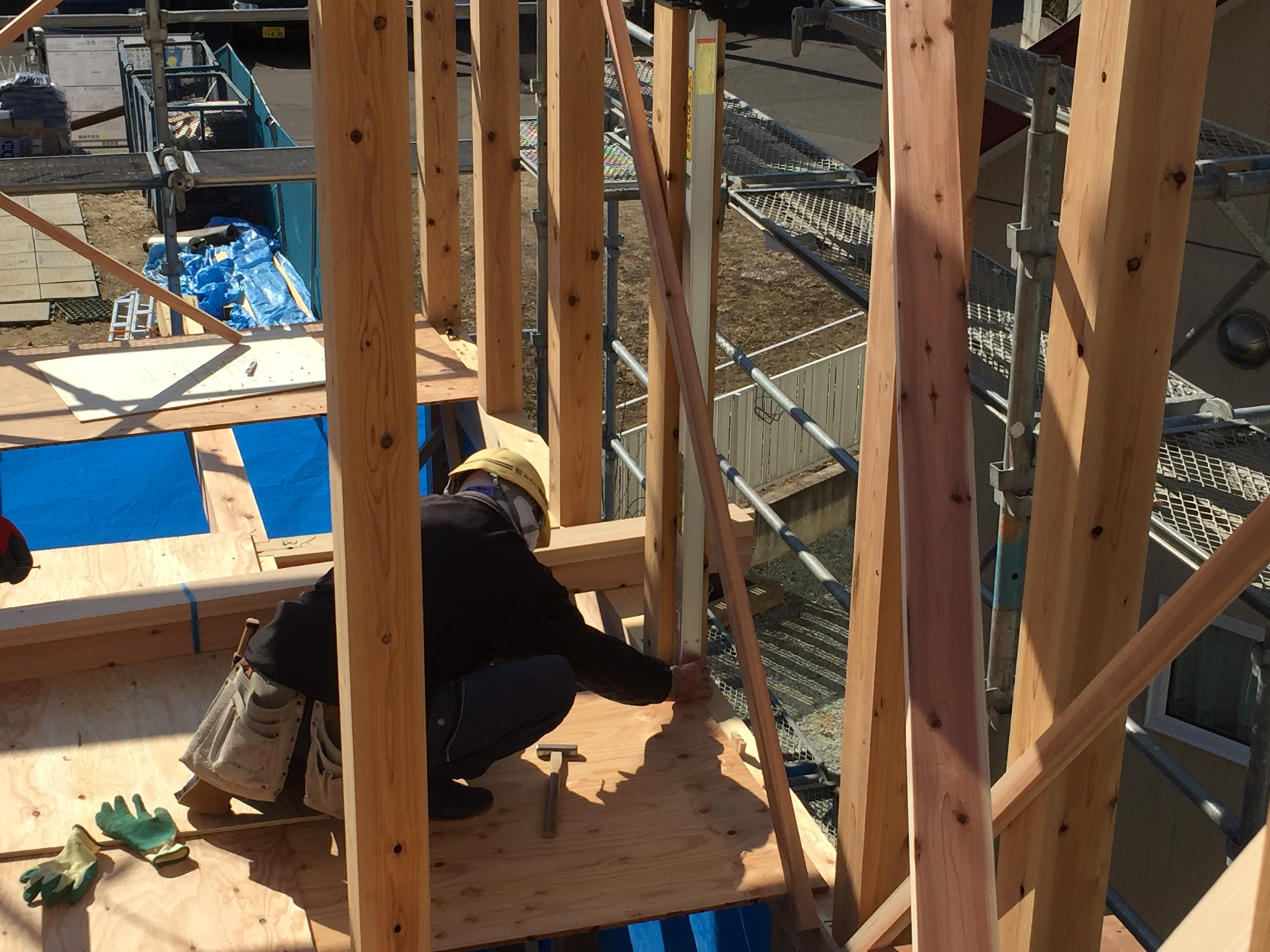

【2017年2月28日】建て方工事!

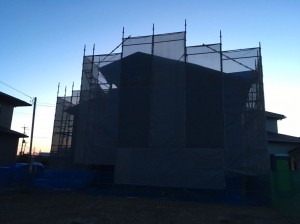

しっかり養生して

本日の作業は完了です!

【2017年2月28日】建て方工事!

建主さんにも確認いただきました!

ありがとうございます!

【2017年2月28日】建て方工事!

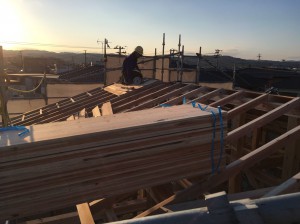

野地板!

【2017年2月28日】建て方工事!

野地板張り!

【2017年2月28日】建て方工事!

垂木掛け!

【2017年2月28日】建て方工事!

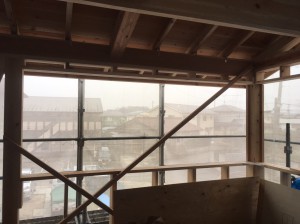

2階からの眺望が最高です!

【2017年2月28日】建て方工事!

棟木確認!

【2017年2月28日】建て方工事!

大黒柱確認!

【2017年2月28日】建て方工事!

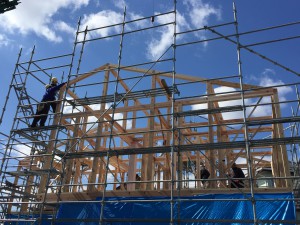

無事上棟しました!

【2017年2月28日】建て方工事!

棟木が上がりました!

【2017年2月28日】建て方工事!

母屋掛け!

【2017年2月28日】建て方工事!

小屋組み!

【2017年2月28日】建て方工事!

小屋組み!

高橋棟梁!

【2017年2月28日】建て方工事!

垂直を確認!

【2017年2月28日】建て方工事!

金物でしっかり固定!

【2017年2月28日】建て方工事!

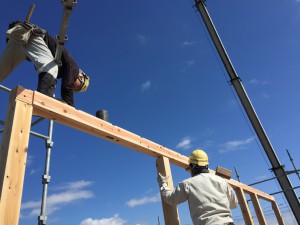

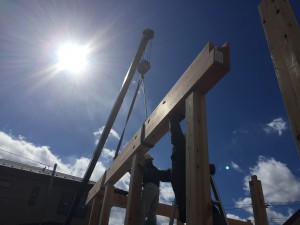

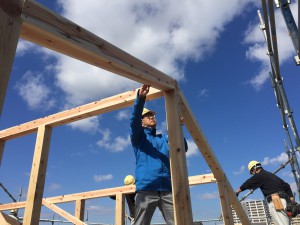

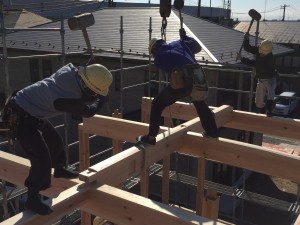

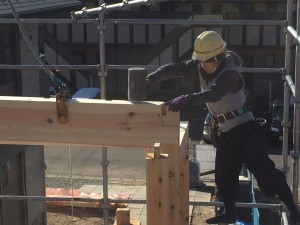

息を合わせて

梁桁を組んでいきます!

【2017年2月28日】建て方工事!

サッシの位置確認!

【2017年2月28日】建て方工事!

サッシ位置の指示を出す針生さん!

【2017年2月28日】建て方工事!

タイコ梁!

【2017年2月28日】建て方工事!

赤松のタイコ梁!

【2017年2月28日】建て方工事!

梁組み!

【2017年2月28日】建て方工事!

指示を出す高橋棟梁!

【2017年2月28日】建て方工事!

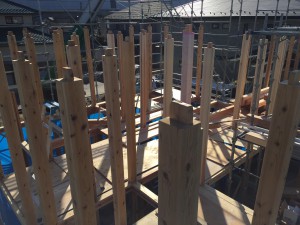

2階の柱立て完了!

【2017年2月28日】建て方工事!

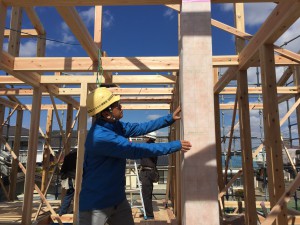

8寸角の大黒柱!

みんなで力を合わせて立てます!

【2017年2月28日】建て方工事!

宵建てをしていたので、

今日は大黒柱立てから開始!

【2017年2月28日】建て方工事!

高橋棟梁、針生さんから

工事の安全について

しっかり確認をしました!

【2017年2月28日】建て方工事!

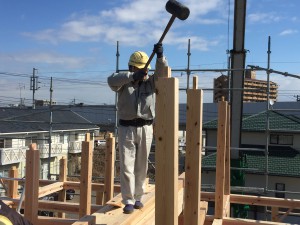

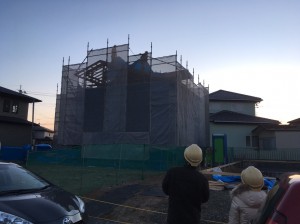

今日は建て方工事です!

朝礼からスタート!

【2017年2月27日】大黒柱!

西尾大工さん!

【2017年2月27日】大黒柱!

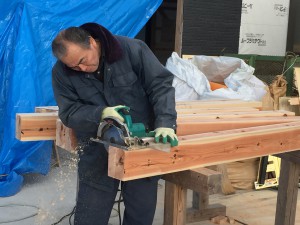

早速、高橋棟梁

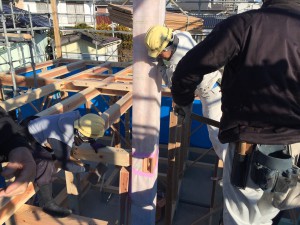

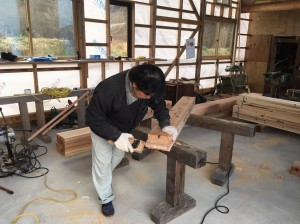

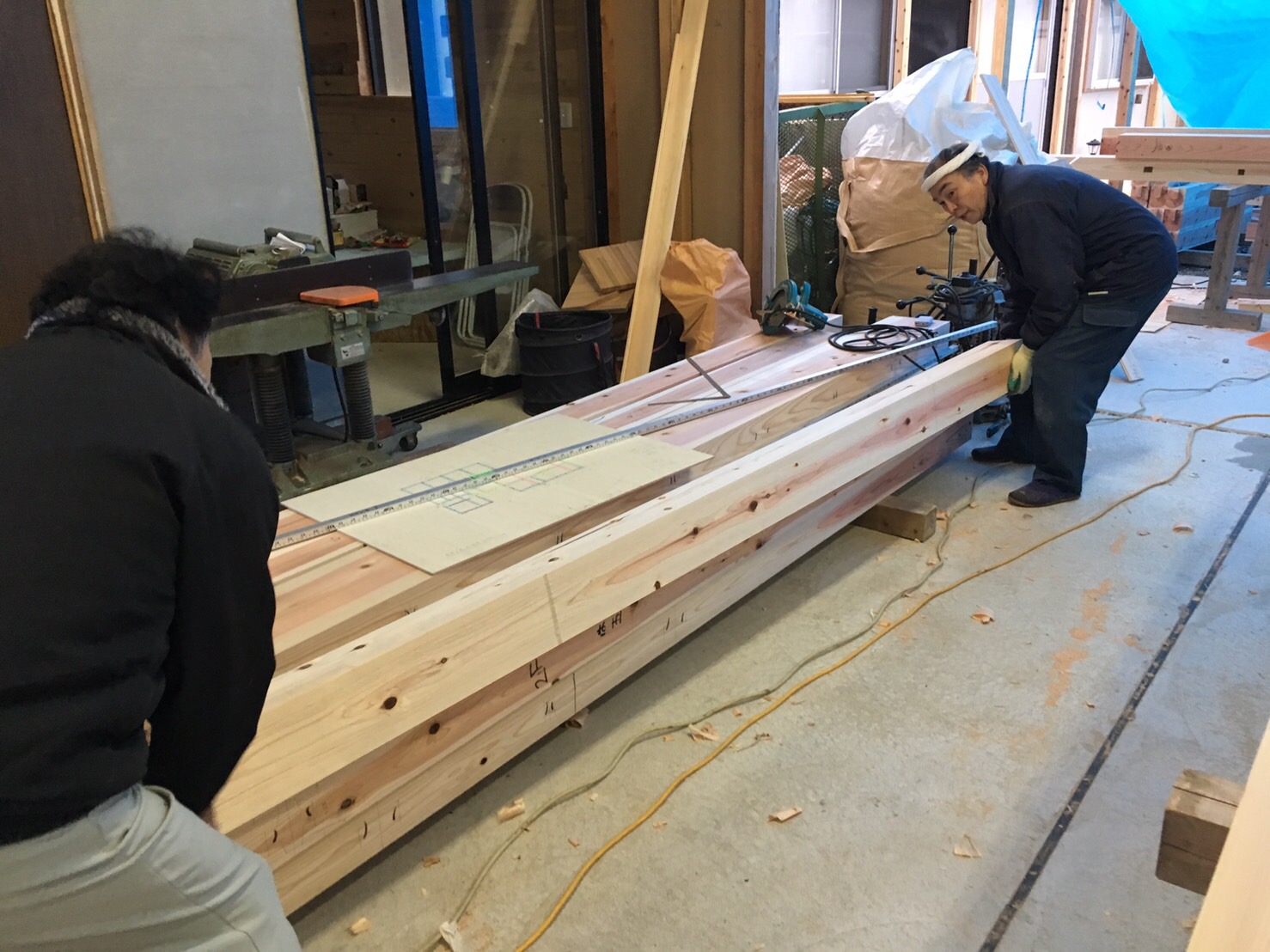

大黒柱を刻みます!

【2017年2月27日】大黒柱!

丸平木材、石田部長!

いつも笑顔!

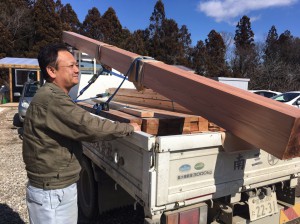

【2017年2月27日】大黒柱!

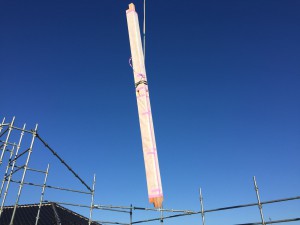

伐採大黒柱8寸角!

【2017年2月26日】打合せ!

キッチン、お風呂、洗面台・・・・

ひとつひとつ、確認しながら打合せ!

【2017年2月26日】打合せ!

本日は、タカラスタンダードさん

ショールームで打合せ!

【2017年2月25日】宵建て!

宵建て確認!

【2017年2月25日】宵建て!

アンカー確認!

【2017年2月25日】宵建て!

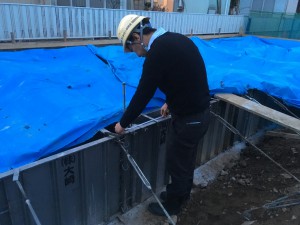

宵建て!

【2017年2月25日】土台敷き!

いよいよ来週、建て方工事です!

【2017年2月25日】土台敷き!

いい天気です!

【2017年2月25日】土台敷き!

来週の建て方に向けて

準備が進んでいます!

【2017年2月25日】土台敷き!

土台敷きが完了!

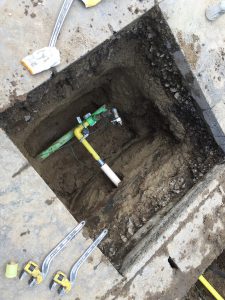

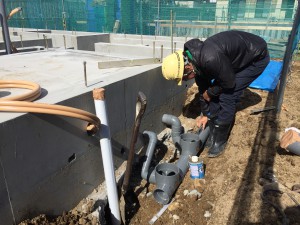

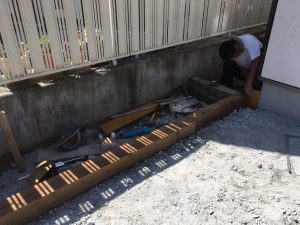

【2017年2月24日】配管工事!

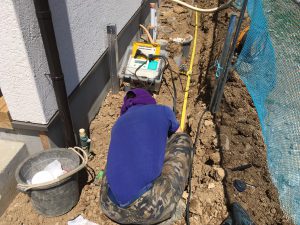

配管の勾配確認!

【2017年2月24日】配管工事!

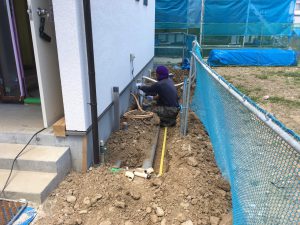

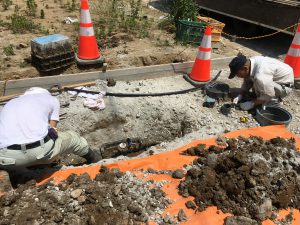

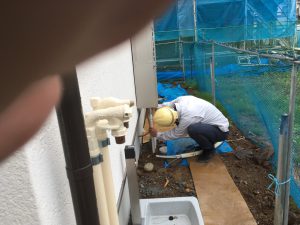

外部配管工事!

【2017年2月24日】配管工事!

外部配管工事!

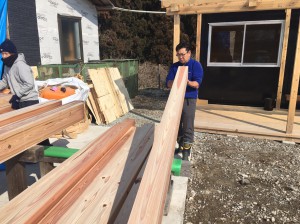

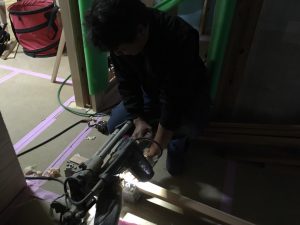

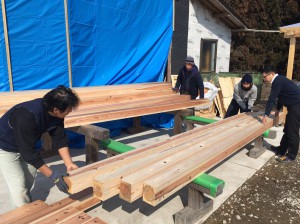

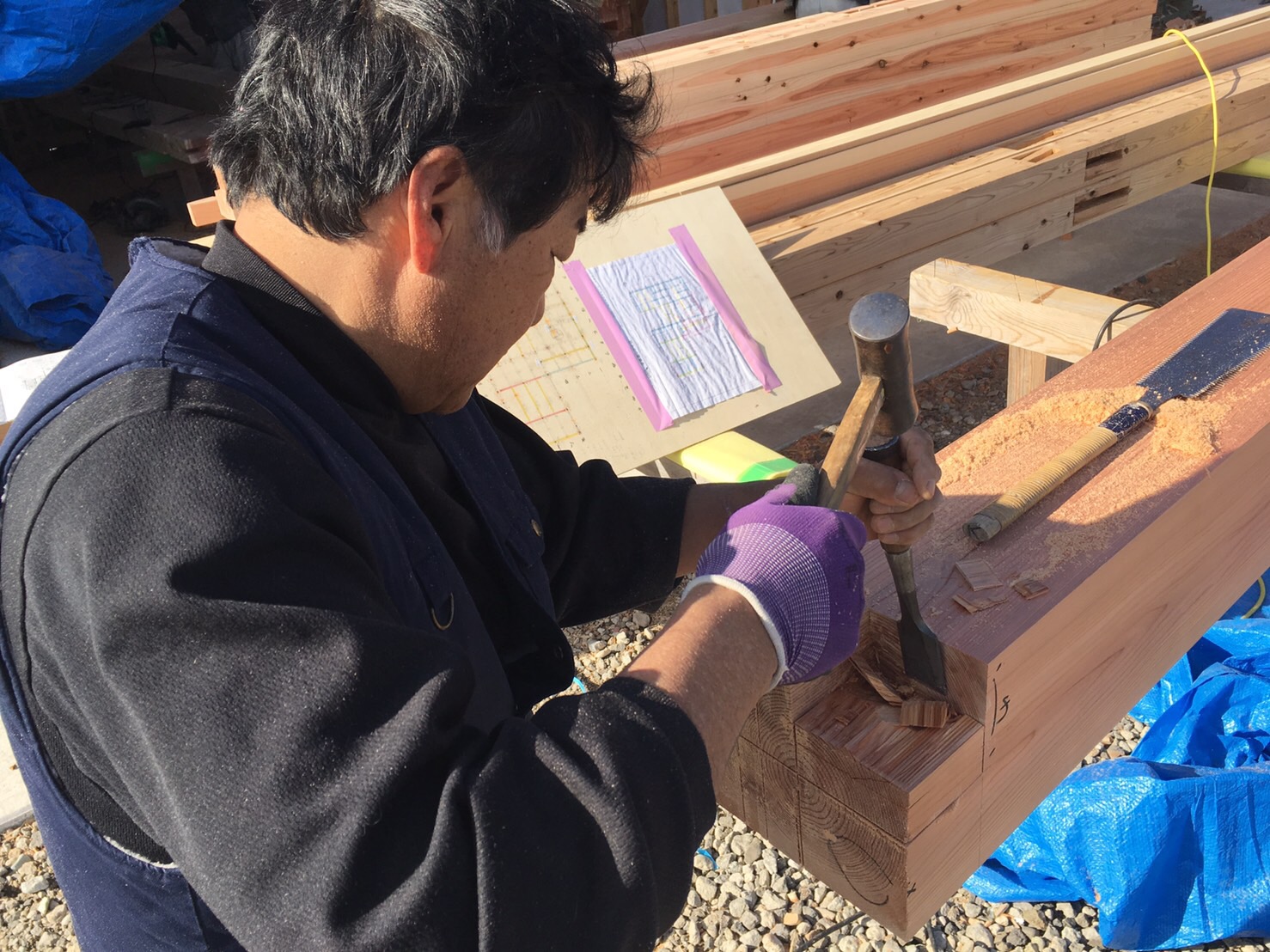

【2017年2月23日】刻み!

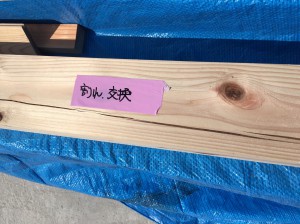

間柱加工!

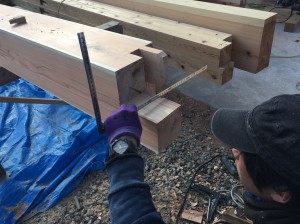

【2017年2月23日】刻み!

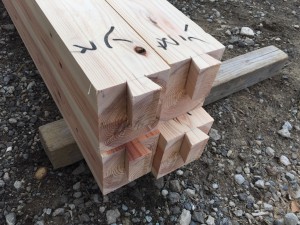

継ぎ手仕上げ!

【2017年2月21日】サッシ打ち合わせ!

高橋棟梁とダイカクヤさんとの

サッシの打ち合わせ!

【2017年2月21日】基礎検査!

アンカーの出確認!

【2017年2月21日】基礎検査!

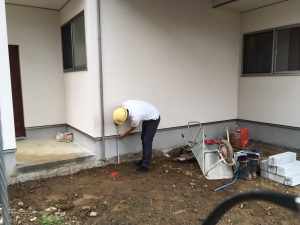

天端高さ確認!

【2017年2月21日】基礎検査!

基礎検査!

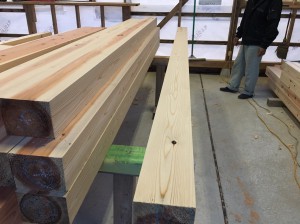

【2017年2月17日】材料検査!

隅々までチェックします!

【2017年2月17日】材料検査!

高橋棟梁も一緒に確認!

【2017年2月17日】材料検査!

一本一本確認!

【2017年2月17日】材料検査!

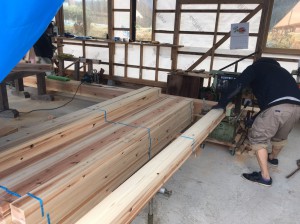

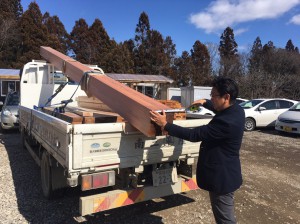

追加の材料が到着!

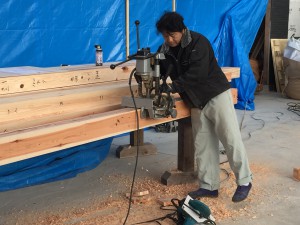

【2017年2月17日】刻み!

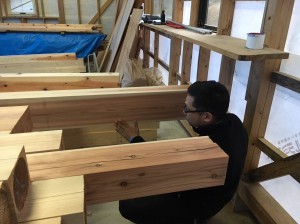

ほぞ穴加工!

【2017年2月17日】刻み!

継ぎ手!

【2017年2月17日】刻み!

継ぎ手加工!

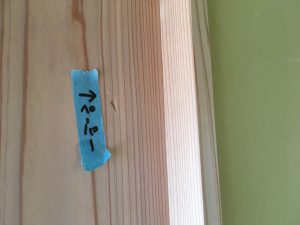

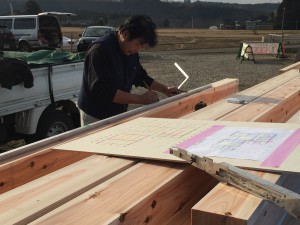

【2017年2月16日】墨付け!

墨付けが始まりました!

高橋棟梁!

【2017年2月16日】材料検査!

割れがひどい材は、交換します!

【2017年2月16日】材料検査!

一本一本確認します!

【2017年2月16日】材料検査!

木材の幅を確認!

【2017年2月16日】材料検査!

木材が加工場に到着!

材料検査!

【2017年2月14日】基礎工事!

養生確認!

【2017年2月14日】基礎工事!

養生中!

【2017年2月13日】基礎工事!

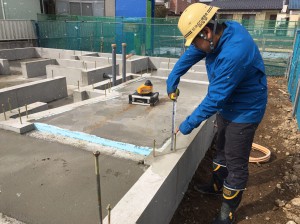

レベラー!

【2017年2月13日】基礎工事!

基礎天端確認!

【2017年2月13日】ホールダウン金物確認!

打設前に基礎の

ホールダウン金物確認!

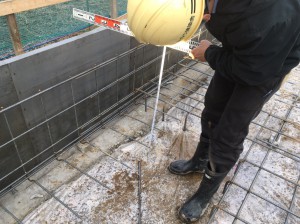

【2017年2月9日】配筋検査!

社内配筋検査も合格!

【2017年2月9日】配筋検査!

検査機関による配筋検査!合格!

【2017年2月6日】基礎工事!

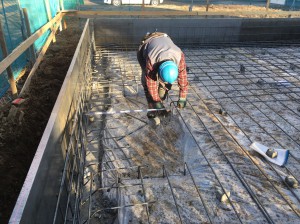

配筋工事中!

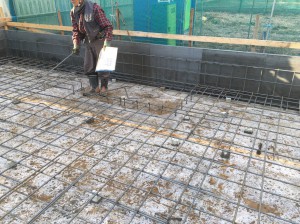

【2017年2月6日】基礎工事!

配筋工事中!

【2017年2月6日】基礎工事!

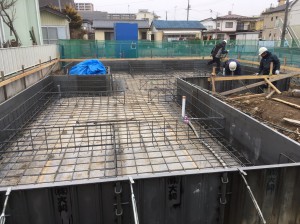

配筋のかぶり厚さ確認!

【2017年2月3日】基礎工事!

砕石転圧が今日で完了!

【2017年2月3日】基礎工事!

砕石転圧!

【2017年2月3日】基礎工事!

砕石入れ!

【2017年2月2日】基礎工事!

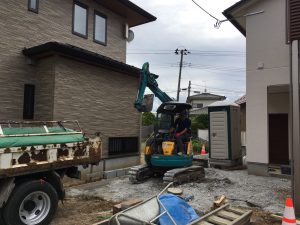

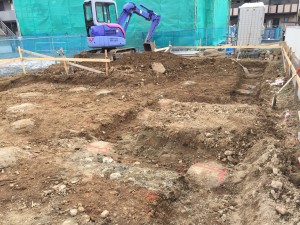

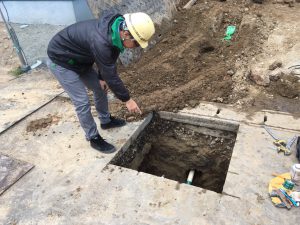

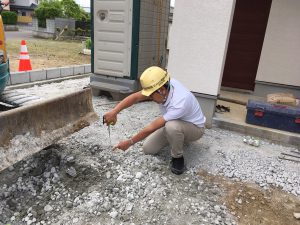

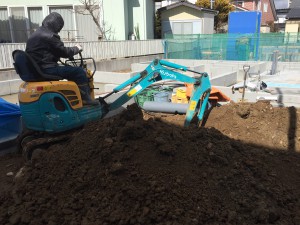

掘削確認!

【2017年2月2日】基礎工事!

掘削中!

【2017年2月2日】基礎工事!

隣地境界との離れを確認!

【2017年2月2日】基礎工事!

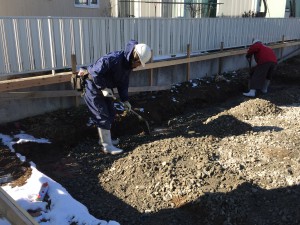

基礎工事が始まりました!

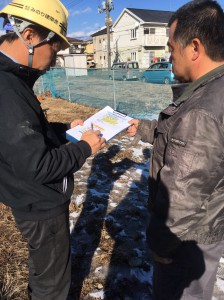

丁張り確認!

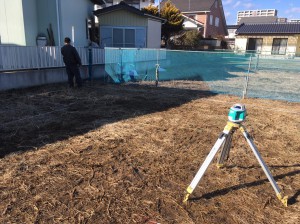

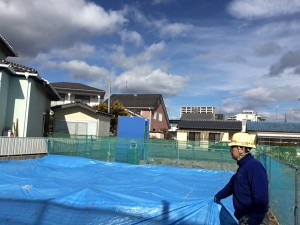

【2017年1月30日】現場確認!

現場確認!

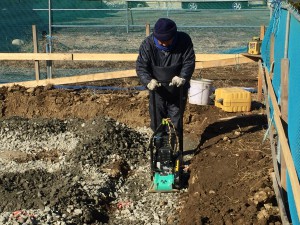

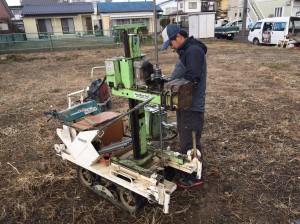

【2017年1月27日】地盤改良工事!

仕上げ完了!

【2017年1月27日】地盤改良工事!

打ち終わった杭の高さを

きれいにならしていきます!

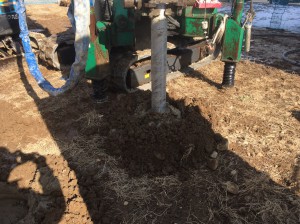

【2017年1月27日】地盤改良工事!

杭打ち確認!

【2017年1月27日】地盤改良工事!

地盤改良工事!

【2017年1月26日】地盤改良工事!

杭位置出し!

【2017年1月26日】地盤改良工事!

確認書にて離れや高さの確認!

【2017年1月26日】地盤改良工事!

高さも再度レベル測定!

【2017年1月26日】地盤改良工事!

明日より地盤改良工事。

工事前の確認!

【2017年1月21日】地鎮祭!

工事中の無事故・無災害を祈念致しました!

【2017年1月21日】地鎮祭!

鎮め物!

後ほど基礎の中に埋めます!

【2017年1月21日】地鎮祭!

四方御清め!

【2017年1月21日】地鎮祭!

宮司さんによる祈祷!

【2017年1月21日】地鎮祭!

祭壇!

【2017年1月21日】地鎮祭!

地鎮祭を執り行いました!

【2017年1月19日】地縄張り!

地縄張り完了しました!

【2017年1月19日】地縄張り!

地縄張り!

【2017年1月19日】地縄張り!

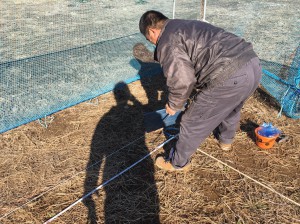

地縄張り!

【2017年1月9日】土地の様子!

これから 工事が始まります!

【2017年1月9日】土地の様子!

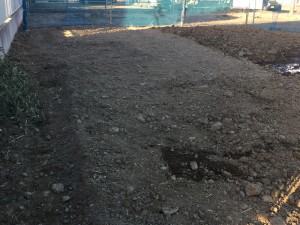

現状、更地です!

【2016年12月18日】1/100模型!

ベランダ大きいでしょ!!

屋根もあるので、多目的。

【2016年12月18日】1/100模型!

撮影は 千葉さん!

【2016年12月18日】1/100模型!

背景は、実沢事務所兼加工場です!

【2016年12月18日】1/100模型!

模型出来ました!

【2016年12月15日】地盤調査!

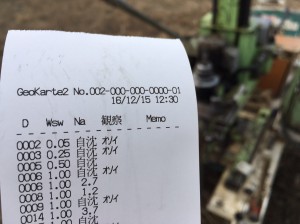

データ!

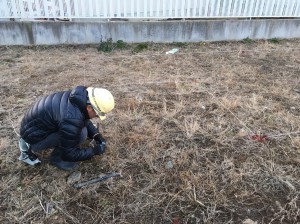

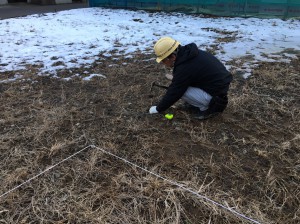

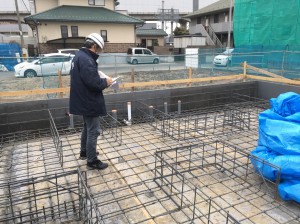

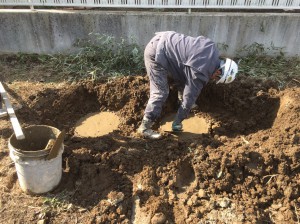

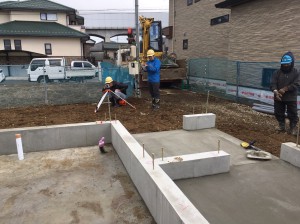

【2016年12月15日】地盤調査!

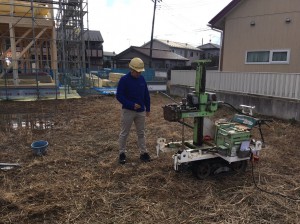

地盤調査中!

【2016年12月15日】地盤調査!

地盤調査立会い!

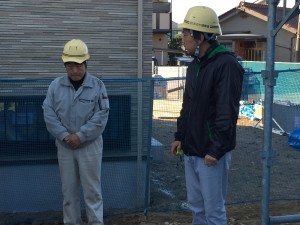

【2016年12月10日】工事始まります!

来年から、名取市で新築工事が始まります!

どうぞ よろしくお願い致します。

施工レポートの一覧にもどる
